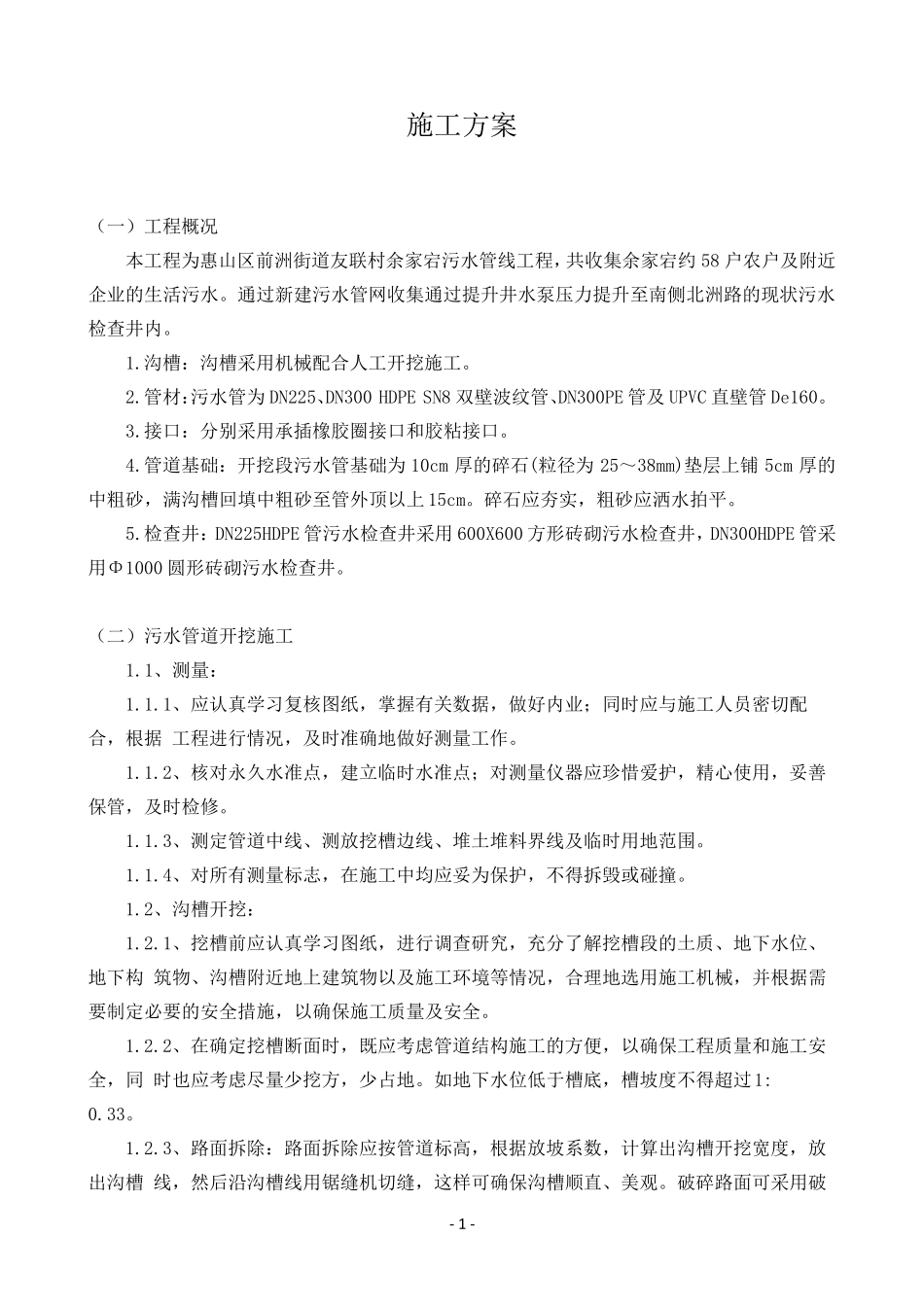

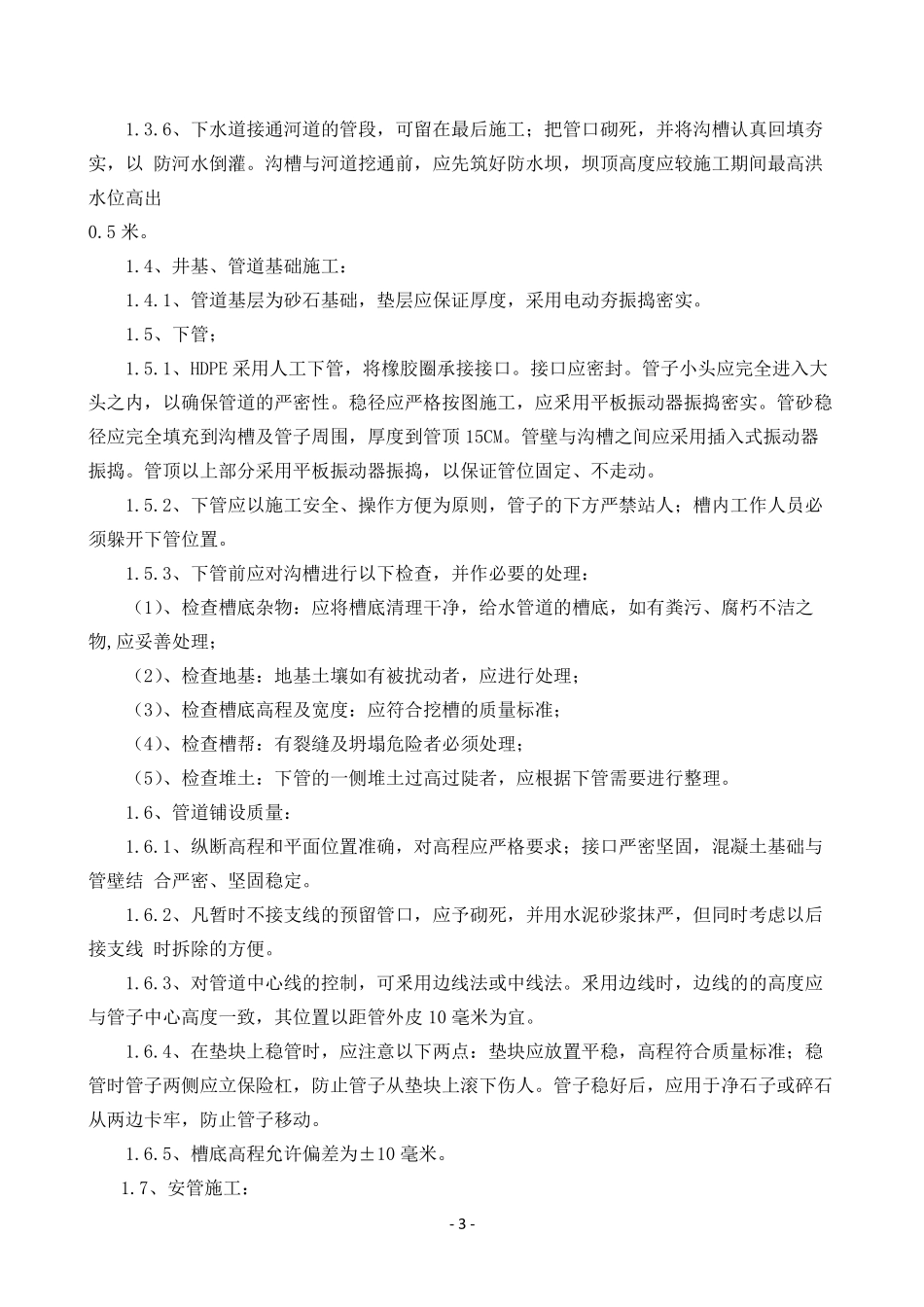

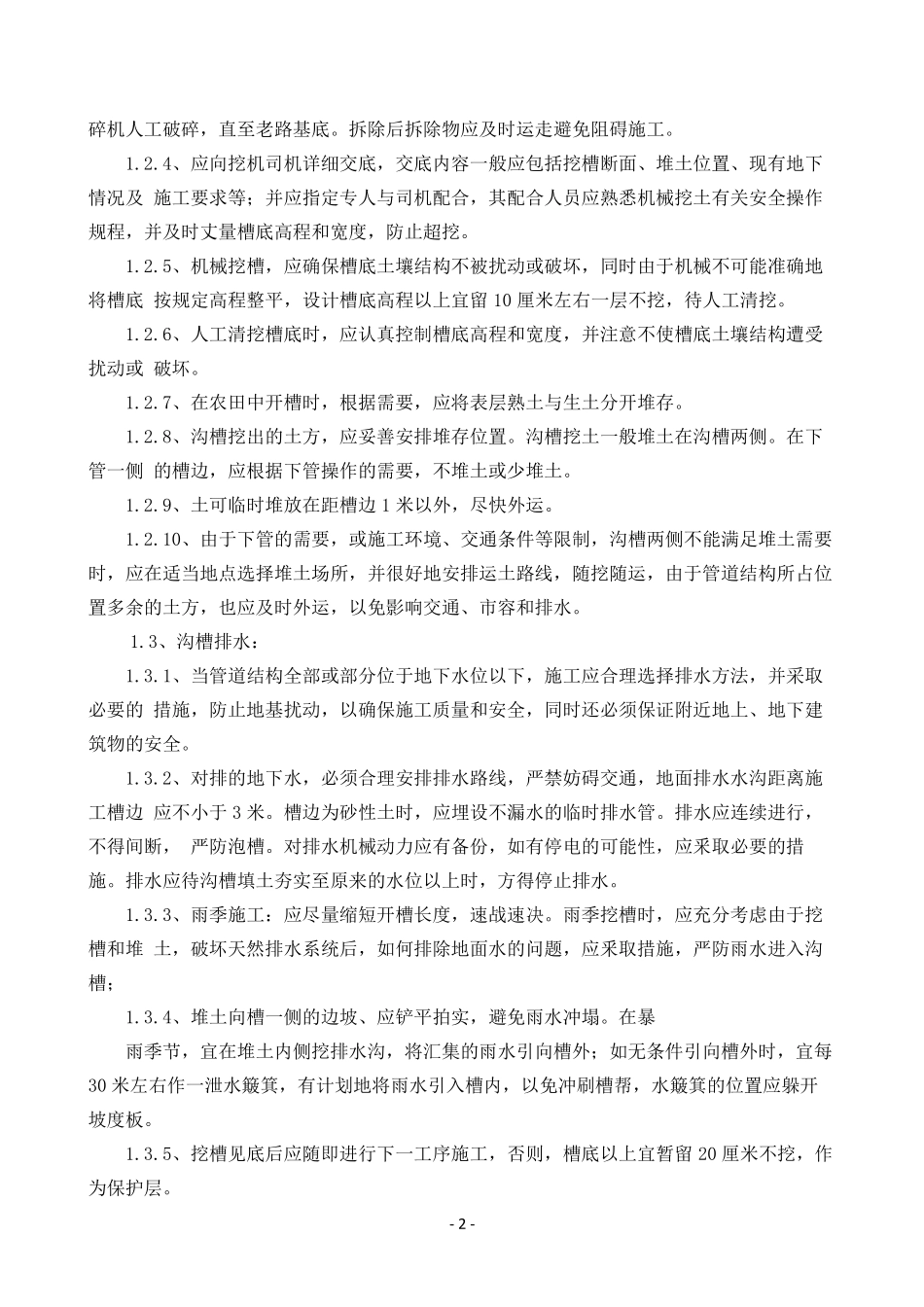

- 1 - 施工方案 (一)工程概况 本工程为惠山区前洲街道友联村余家宕污水管线工程,共收集余家宕约58 户农户及附近企业的生活污水
通过新建污水管网收集通过提升井水泵压力提升至南侧北洲路的现状污水检查井内
沟槽:沟槽采用机械配合人工开挖施工
管材:污水管为DN225、DN300 HDPE SN8 双壁波纹管、DN300PE 管及UPVC 直壁管De160
接口:分别采用承插橡胶圈接口和胶粘接口
管道基础:开挖段污水管基础为10cm 厚的碎石(粒径为25~38mm)垫层上铺5cm 厚的中粗砂,满沟槽回填中粗砂至管外顶以上15cm
碎石应夯实,粗砂应洒水拍平
检查井:DN225HDPE 管污水检查井采用600X600 方形砖砌污水检查井,DN300HDPE 管采用Φ1000 圆形砖砌污水检查井
(二)污水管道开挖施工 1
1、测量: 1
1、应认真学习复核图纸,掌握有关数据,做好内业;同时应与施工人员密切配合,根据 工程进行情况,及时准确 地 做好测量工作
2、核对 永 久 水准点 ,建立 临 时水准点 ;对 测量仪 器 应珍 惜 爱 护 ,精 心 使 用,妥 善保 管,及时检修
3、测定 管道中线、测放 挖槽边 线、堆 土 堆 料 界 线及临 时用地 范 围
4、对 所 有测量标 志 ,在 施工中均 应妥 为保 护 ,不 得 拆 毁 或 碰 撞
2、沟槽开挖: 1
1、挖槽前应认真学习图纸,进行调 查研 究 ,充 分了 解 挖槽段的土 质 、地 下 水位 、地 下 构 筑 物 、沟槽附近地 上建筑 物 以及施工环 境 等 情况,合理 地 选 用施工机械,并 根据需要 制 定 必 要 的安 全 措 施,以确 保 施工质 量及安 全
2、在 确 定 挖槽断 面 时,既 应考 虑 管道
