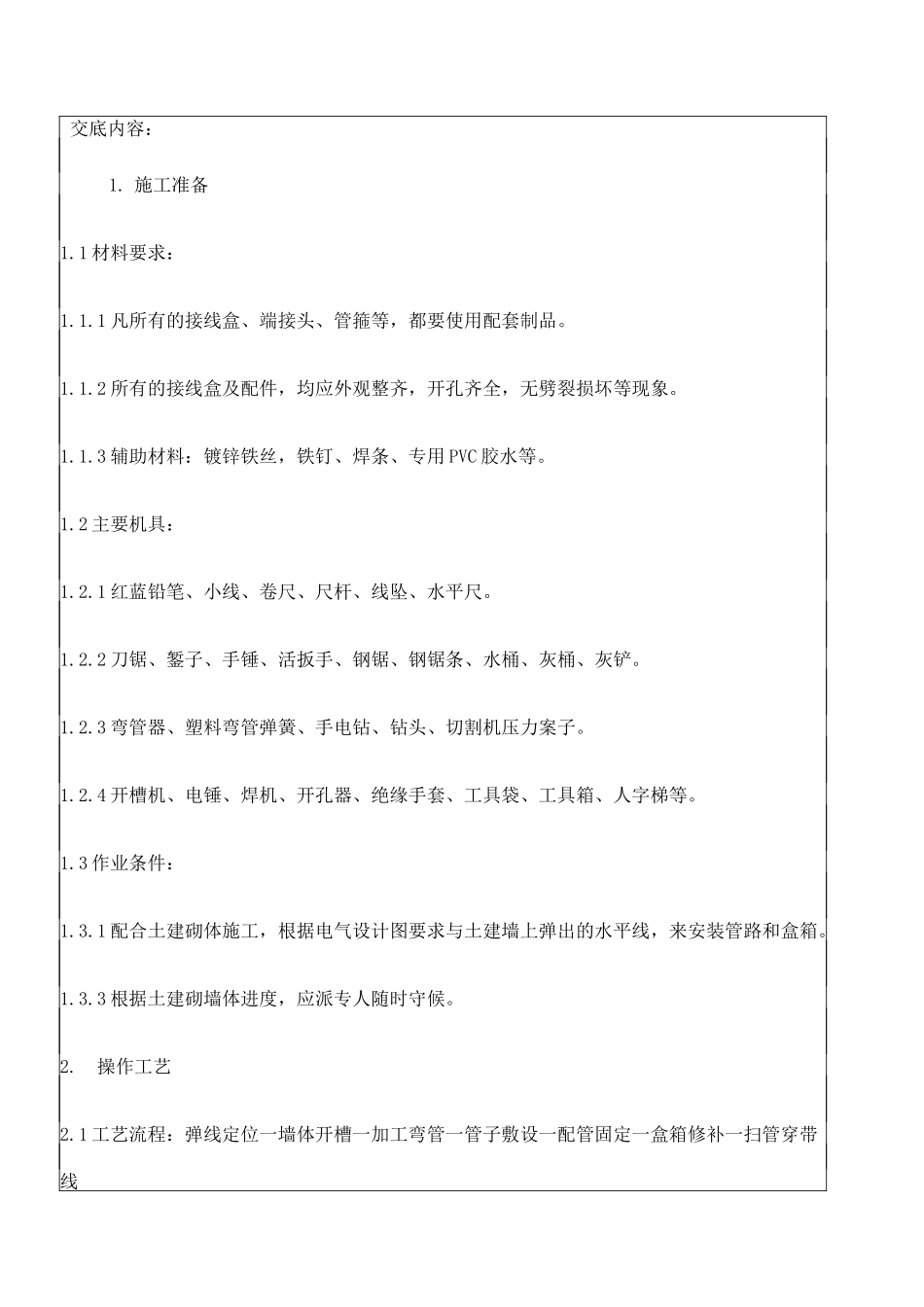

工程名称中父香滨国际花园 T#商业施工单位中交第四公路工程局有限公司父底部位墙体工序名称墙体剔凿交底提要:1、施工准备 2、操作工艺 3、质量标准 4 成品保护 5、注意事项6、其他有关措施交底内容:1
1 材料要求:1
1 凡所有的接线盒、端接头、管箍等,都要使用配套制品
2 所有的接线盒及配件,均应外观整齐,开孔齐全,无劈裂损坏等现象
3 辅助材料:镀锌铁丝,铁钉、焊条、专用 PVC 胶水等
2 主要机具:1
1 红蓝铅笔、小线、卷尺、尺杆、线坠、水平尺
2 刀锯、錾子、手锤、活扳手、钢锯、钢锯条、水桶、灰桶、灰铲
3 弯管器、塑料弯管弹簧、手电钻、钻头、切割机压力案子
4 开槽机、电锤、焊机、开孔器、绝缘手套、工具袋、工具箱、人字梯等
3 作业条件:1
1 配合土建砌体施工,根据电气设计图要求与土建墙上弹出的水平线,来安装管路和盒箱
3 根据土建砌墙体进度,应派专人随时守候
1 工艺流程:弹线定位一墙体开槽一加工弯管一管子敷设一配管固定一盒箱修补一扫管穿带线2

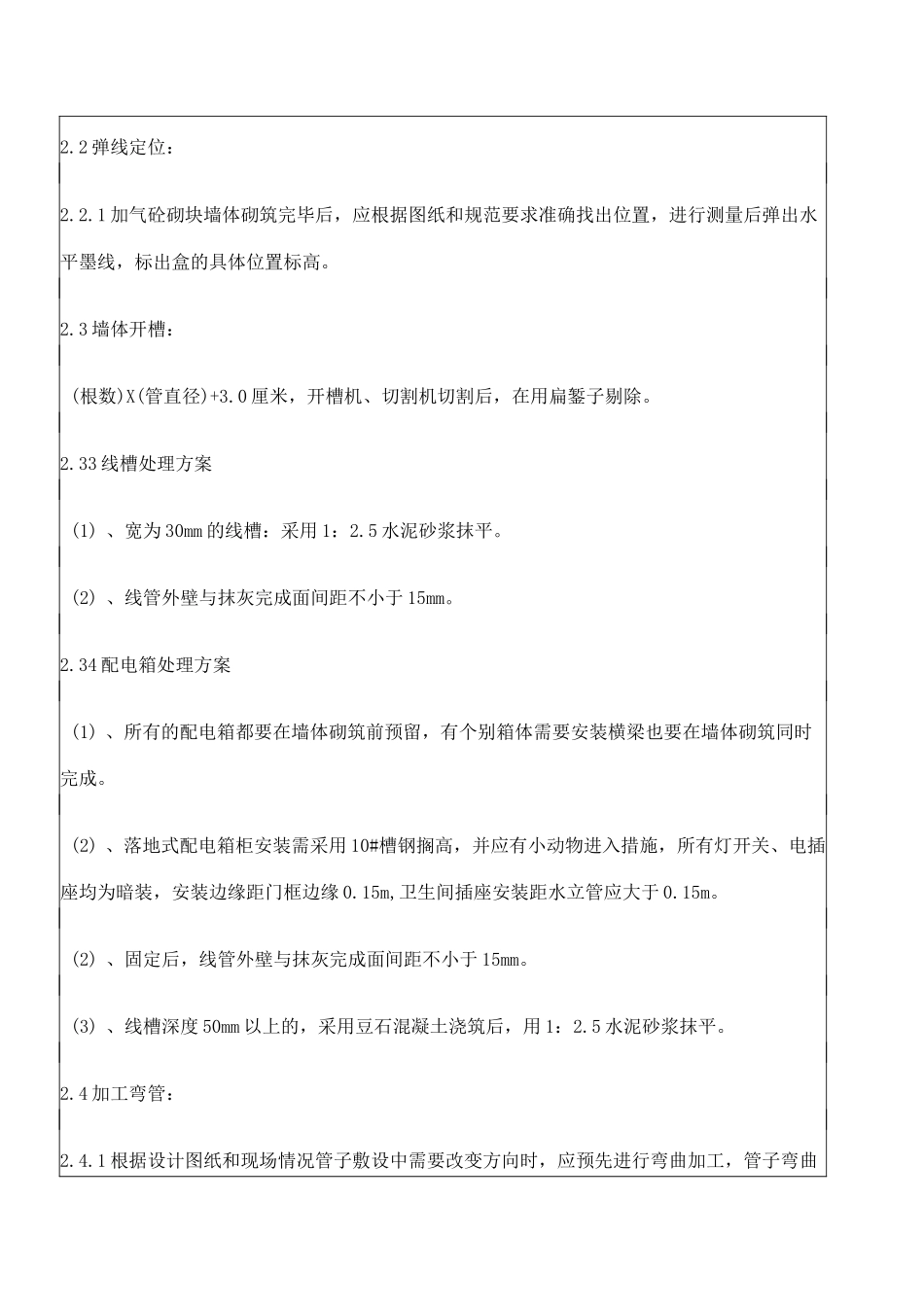

2 弹线定位:2
1 加气砼砌块墙体砌筑完毕后,应根据图纸和规范要求准确找出位置,进行测量后弹出水平墨线,标出盒的具体位置标高
3 墙体开槽:(根数)X(管直径)+3
0 厘米,开槽机、切割机切割后,在用扁錾子剔除
33 线槽处理方案(1) 、宽为 30mm 的线槽:采用 1:2
5 水泥砂浆抹平
(2) 、线管外壁与抹灰完成面间距不小于 15mm
34 配电箱处理方案(1) 、所有的配电箱都要在墙体砌筑前预留,有个别箱体需要安装横梁也要在墙体砌筑同时完成
(2) 、落地式配电箱柜安装需采用 10#槽钢搁高,并应有小动物进入措施,所有灯开关、电插座均为暗装,安装边缘距门框边缘 0
15m,卫生间插座
