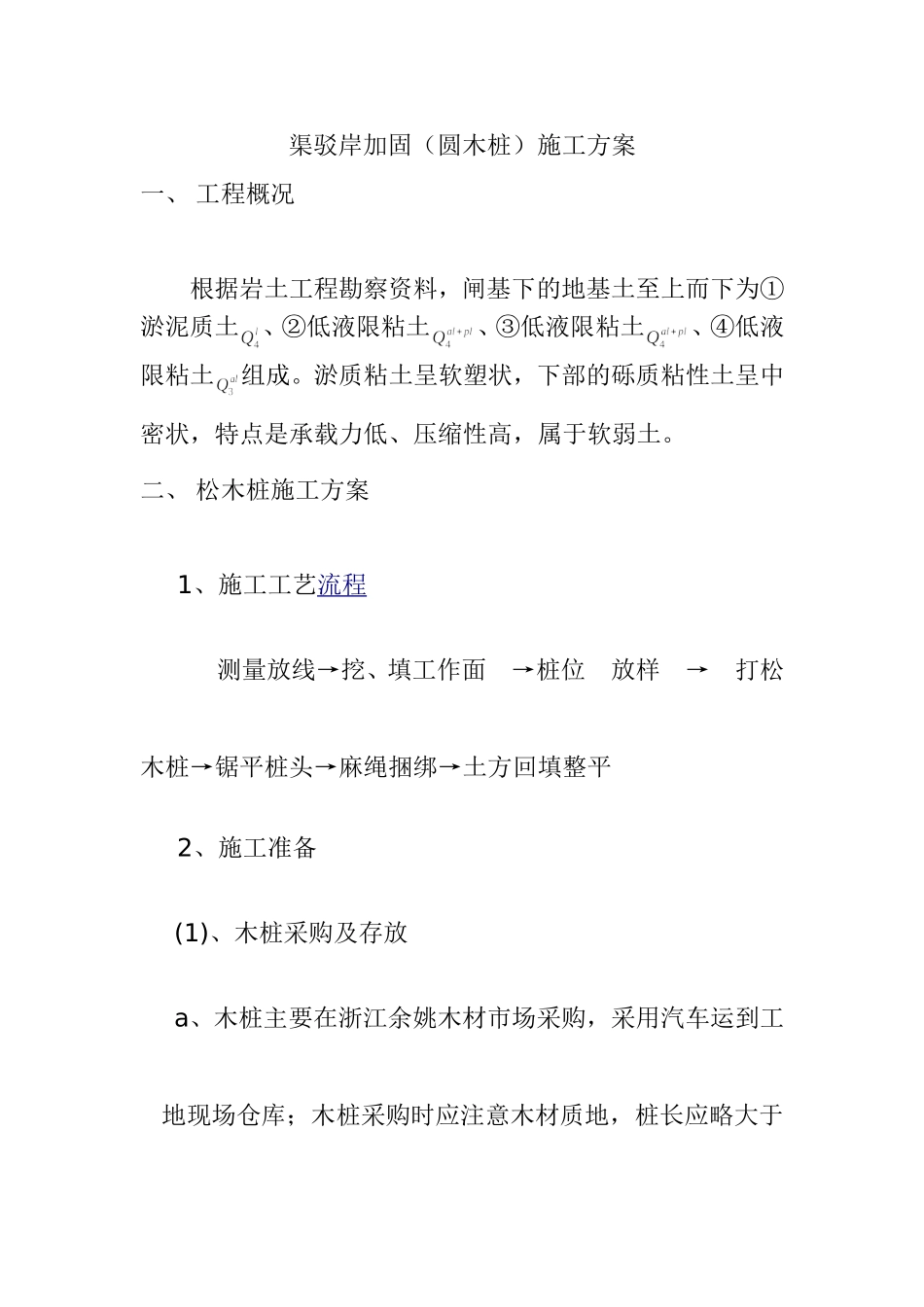

渠驳岸加固(圆木桩)施工方案一、工程概况根据岩土工程勘察资料,闸基下的地基土至上而下为①淤泥质土、②低液限粘土、③低液限粘土、④低液限粘土组成
淤质粘土呈软塑状,下部的砾质粘性土呈中密状,特点是承载力低、压缩性高,属于软弱土
二、松木桩施工方案1、施工工艺流程测量放线→挖、填工作面→桩位放样→打松木桩→锯平桩头→麻绳捆绑→土方回填整平2、施工准备(1)、木桩采购及存放a、木桩主要在浙江余姚木材市场采购,采用汽车运到工地现场仓库;木桩采购时应注意木材质地,桩长应略大于设计桩长
所用桩木须材质均匀,不得有过大弯曲之情形

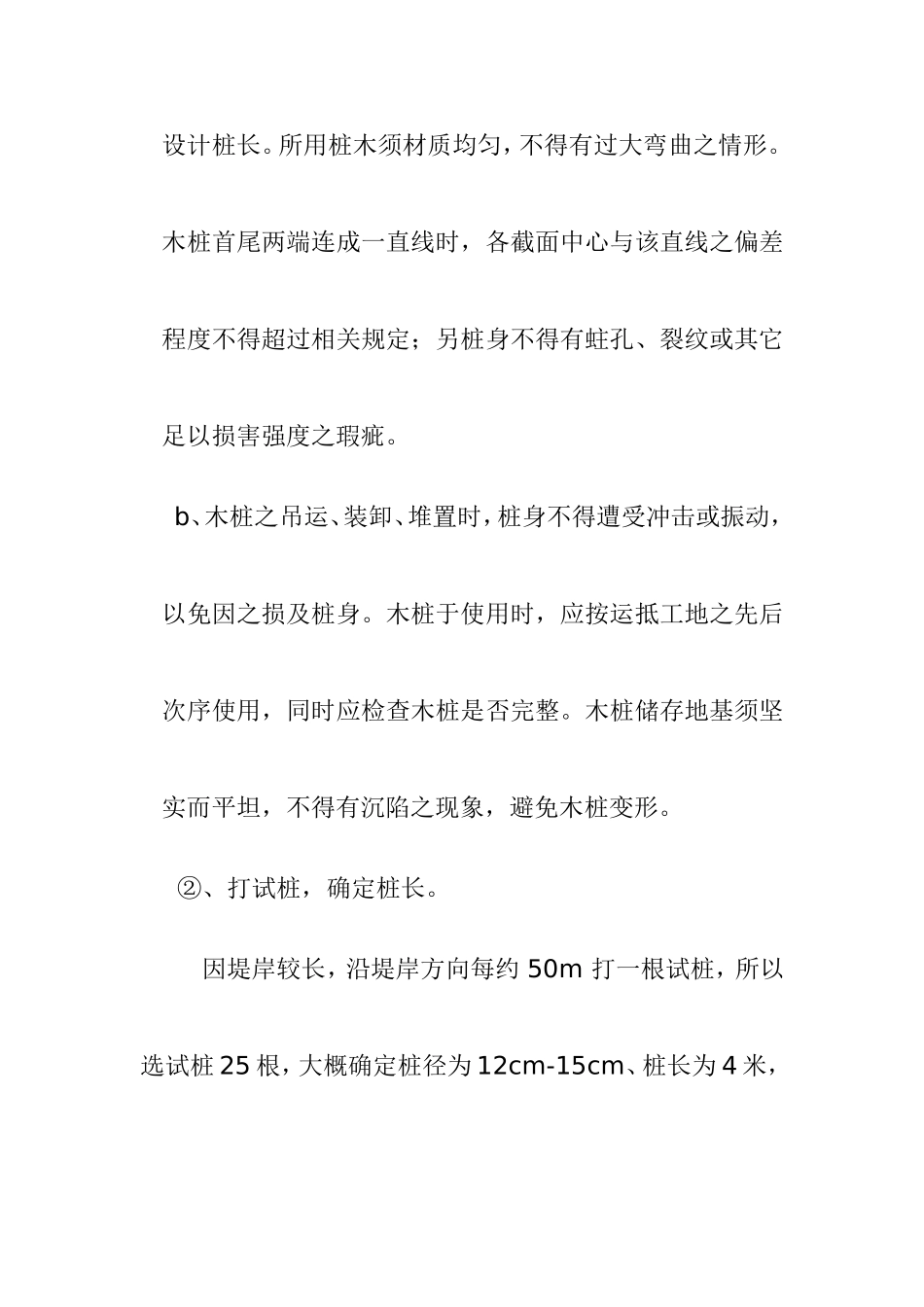

木桩首尾两端连成一直线时,各截面中心与该直线之偏差程度不得超过相关规定;另桩身不得有蛀孔、裂纹或其它足以损害强度之瑕疵
b、木桩之吊运、装卸、堆置时,桩身不得遭受冲击或振动,以免因之损及桩身
木桩于使用时,应按运抵工地之先后次序使用,同时应检查木桩是否完整
木桩储存地基须坚实而平坦,不得有沉陷之现象,避免木桩变形
②、打试桩,确定桩长

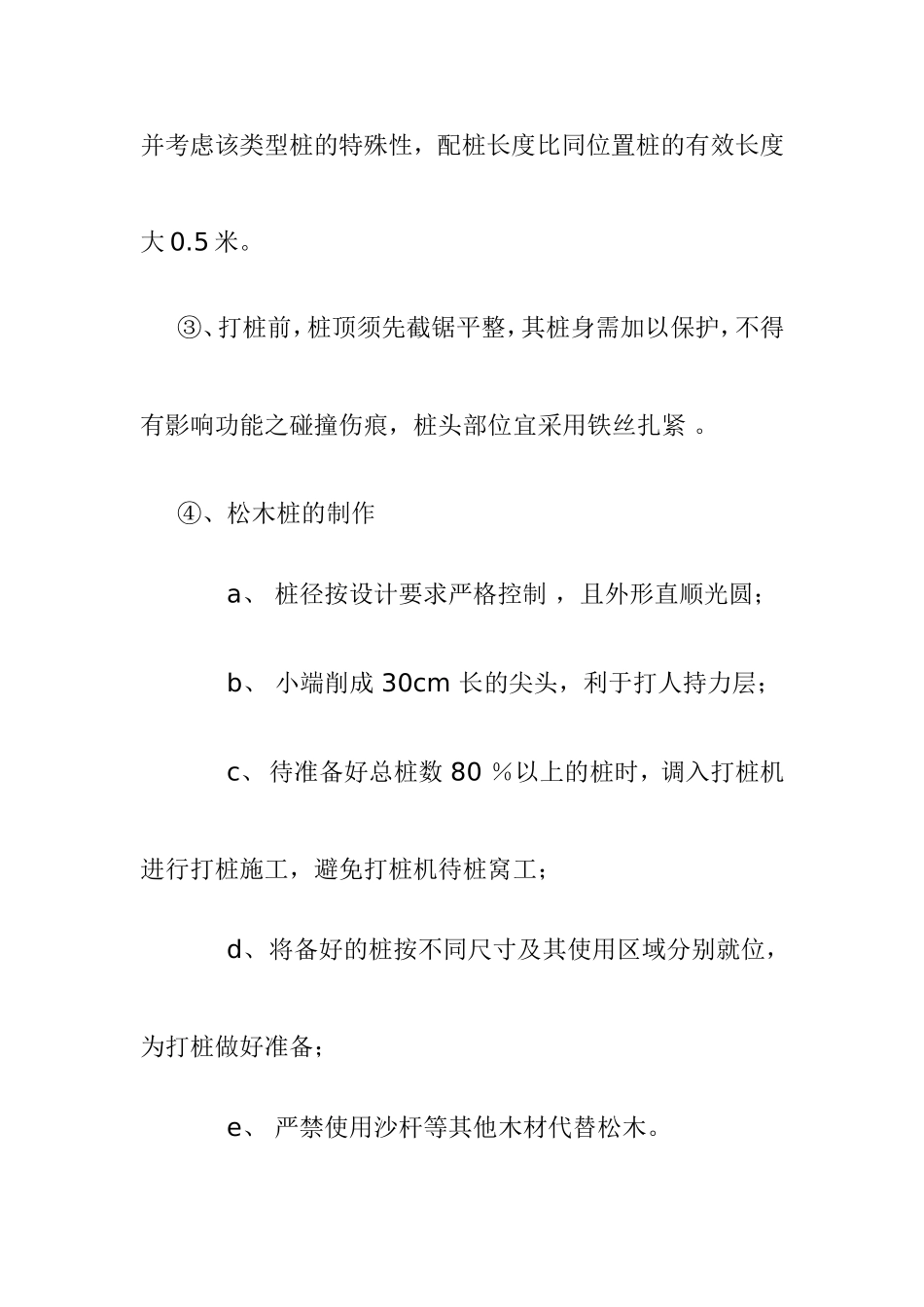

因堤岸较长,沿堤岸方向每约50m打一根试桩,所以选试桩25根,大概确定桩径为12cm-15cm、桩长为4米,并考虑该类型桩的特殊性,配桩长度比同位置桩的有效长度大0
③、打桩前,桩顶须先截锯平整,其桩身需加以保护,不得有影响功能之碰撞伤痕,桩头部位宜采用铁丝扎紧
④、松木桩的制作a、桩径按设计要求严格控制,且外形直顺光圆;b、小端削成30cm长的尖头,利于打人持力层;c、待准备好总桩数80%以上的桩时,调入打桩机进行打桩施工,避免打桩机待桩窝工;d、将备好的桩按不同尺寸及其使用区域分别就位,为打桩做好准备;e、严禁使用沙杆等其他木材代替松木
⑤、测量放样松木桩施工前,由测量人员依据设计图纸进行放样,确定每个木桩打设桩位,采用测量用木桩予以标记
3、柴油机打桩流程①、柴油机就位,为了使挤密效果好,提高地基承载力,打桩时必须由基
