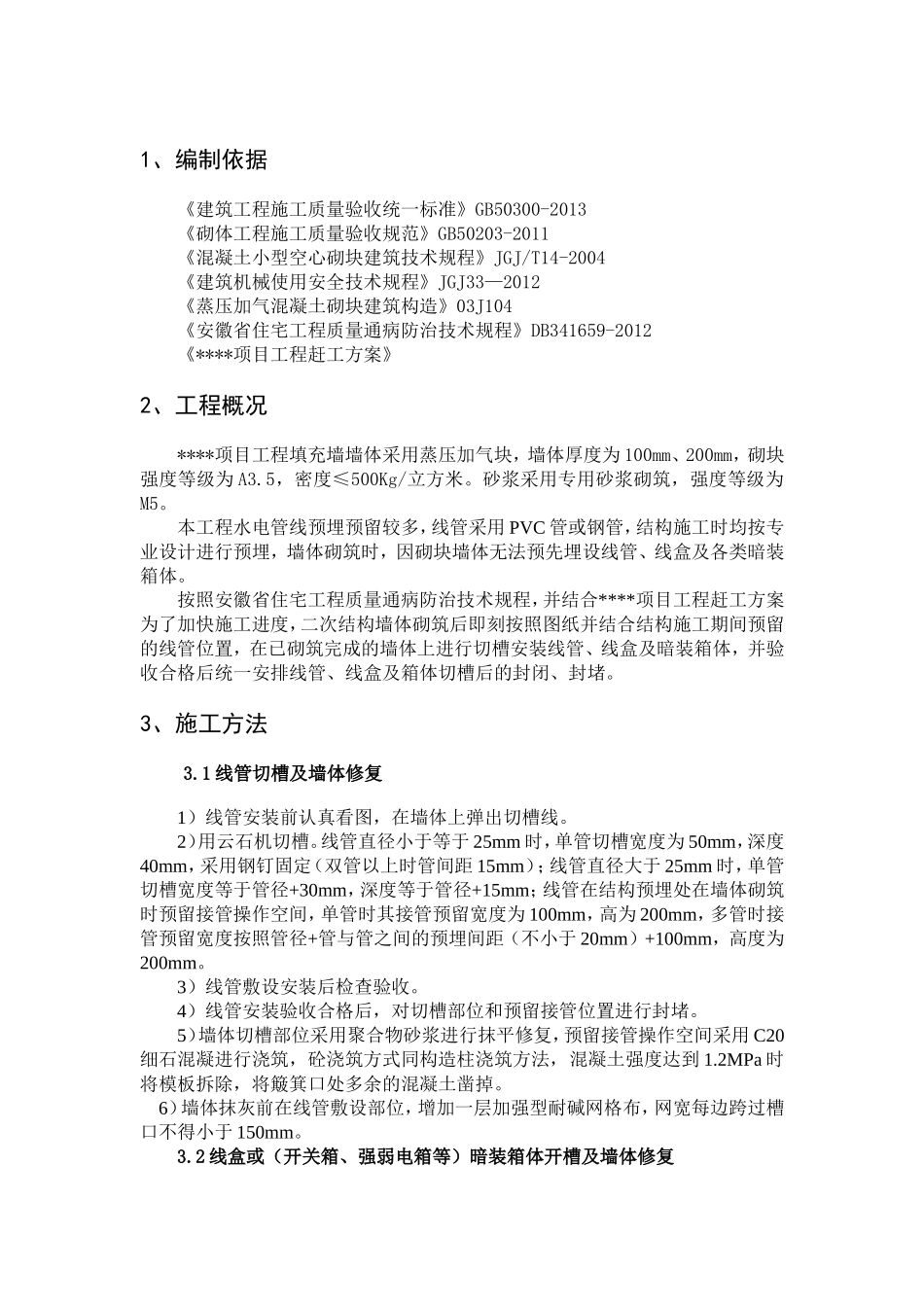

****项目电气线管、线盒及各类箱体在砌体墙上开槽、留洞及封堵专项施工方案目录1、编制依据
22、工程概况
23、施工方法
24、质量保证措施:
45、安全保证措施:
41、编制依据《建筑工程施工质量验收统一标准》GB50300-2013《砌体工程施工质量验收规范》GB50203-2011《混凝土小型空心砌块建筑技术规程》JGJ/T14-2004《建筑机械使用安全技术规程》JGJ33—2012《蒸压加气混凝土砌块建筑构造》03J104《安徽省住宅工程质量通病防治技术规程》DB341659-2012《****项目工程赶工方案》2、工程概况****项目工程填充墙墙体采用蒸压加气块,墙体厚度为100mm、200mm,砌块强度等级为A3
5,密度≤500Kg/立方米
砂浆采用专用砂浆砌筑,强度等级为M5
本工程水电管线预埋预留较多,线管采用PVC管或钢管,结构施工时均按专业设计进行预埋,墙体砌筑时,因砌块墙体无法预先埋设线管、线盒及各类暗装箱体
按照安徽省住宅工程质量通病防治技术规程,并结合****项目工程赶工方案为了加快施工进度,二次结构墙体砌筑后即刻按照图纸并结合结构施工期间预留的线管位置,在已砌筑完成的墙体上进行切槽安装线管、线盒及暗装箱体,并验收合格后统一安排线管、线盒及箱体切槽后的封闭、封堵
3、施工方法3
1线管切槽及墙体修复1)线管安装前认
