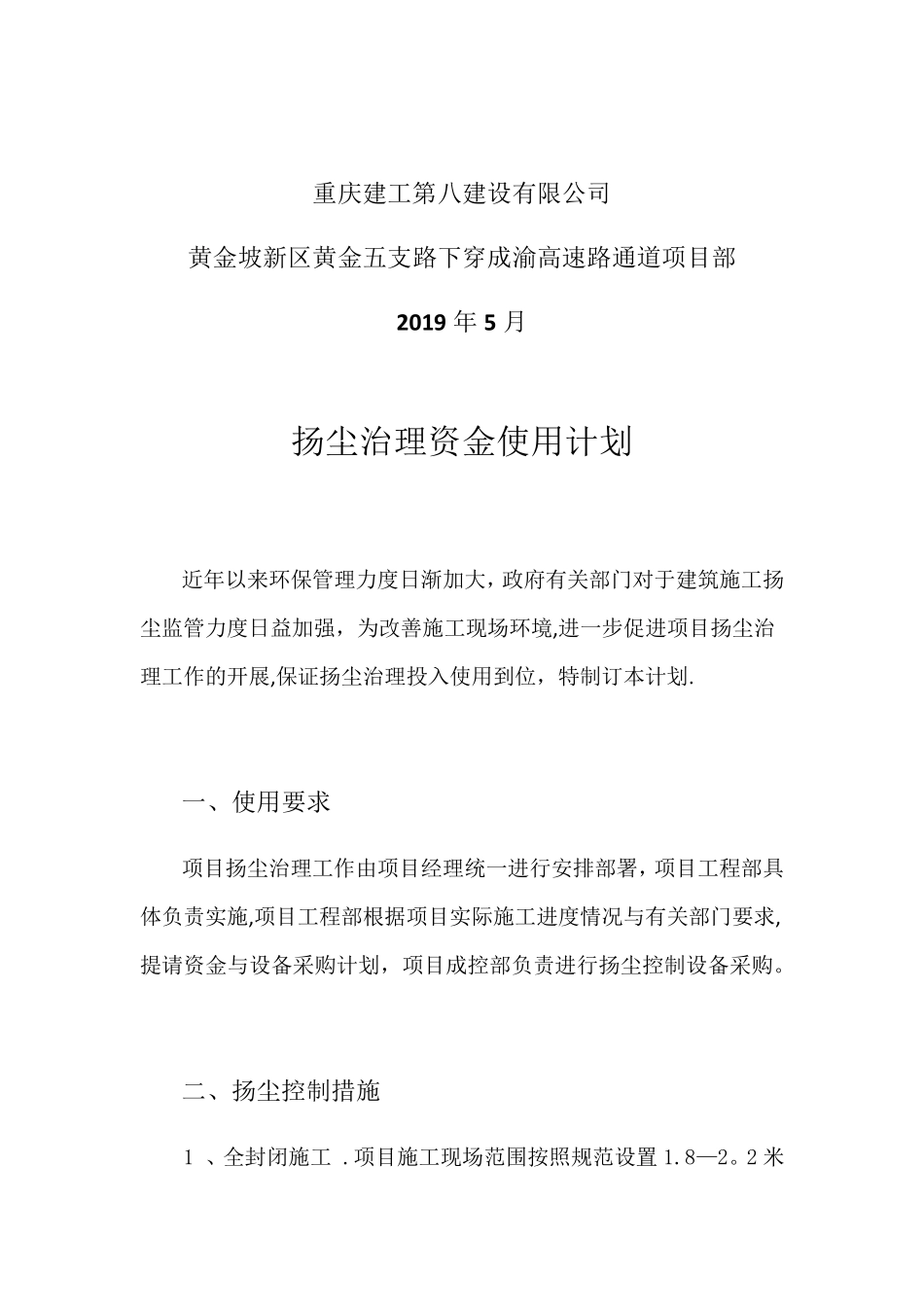

扬 尘 治 理 资 金 使 用 计 划 编制人: 审核人: 重 庆 建 工 第 八 建 设 有 限 公 司 黄 金 坡 新 区 黄 金 五 支 路 下 穿 成 渝 高 速 路 通 道 项 目 部 2019 年 5 月 扬 尘 治 理 资 金 使 用 计 划 近 年 以 来 环 保 管 理 力 度 日 渐 加 大 , 政 府 有 关 部 门 对 于 建 筑 施 工 扬尘 监 管 力 度 日 益 加 强 , 为 改 善 施 工 现 场 环 境 ,进 一 步 促 进 项 目 扬 尘 治理 工 作 的 开 展 ,保 证 扬 尘 治 理 投 入 使 用 到 位 , 特 制 订 本 计 划 . 一 、 使 用 要 求 项 目 扬 尘 治 理 工 作 由 项 目 经 理 统 一 进 行 安 排 部 署 , 项 目 工 程 部 具体 负 责 实 施 ,项 目 工 程 部 根 据 项 目 实 际 施 工 进 度 情 况 与 有 关 部 门 要 求 ,提 请 资 金 与 设 备 采 购 计 划 , 项 目 成 控 部 负 责 进 行 扬 尘 控 制 设 备 采 购 。 二 、 扬 尘 控 制 措 施 1 、 全 封 闭 施 工 .项 目 施 工 现 场 范 围 按 照 规 范 设 置 1.8—2。 2 米的围墙,并按照相关要求做好美化宣传,并定期进行维护保养。现场主体施工,作业层必须同步采取符合安全要求的密目网进行封闭,并经常进行检查,对存在损坏的及时进行整改维护 。 2 、场地坪硬化 .现场道路及材料堆放区域,边坡及回填土方采用混凝土进行硬化处理,对于后期回填的基坑土方及时进行硬化处理,应保证坚实平整,对存在损坏的及时进行修复 . 3 、车辆冲洗 。项目施工现场设置沉沙井 、排水沟 、配备高压水枪进行进出车辆的冲洗工作 。定期组织进行沉砂池 、排水沟的清理工作,并保证高压冲洗设备正常使用 。 4 、预拌混凝土使用 。项目现场施工采用预拌商品混凝土进行施工,如需少年采用人工搅拌的,需专人进行管理并做好扬尘控制措施 . 5 、烟尘排放 。项目施工现场严禁焚烧各种建筑垃圾,项目不定期进行检查,如检查发现违章情况将对违章人员进行处罚 。 6 、易 扬尘物 资 处置 。项目对现场堆放的各种易 产 生 扬尘的物质 进行覆 盖 处理,严禁裸 露 存放 。对楼 层内 不能 及时进行转 运 的建筑垃圾及时采取覆 盖 措施,防...
