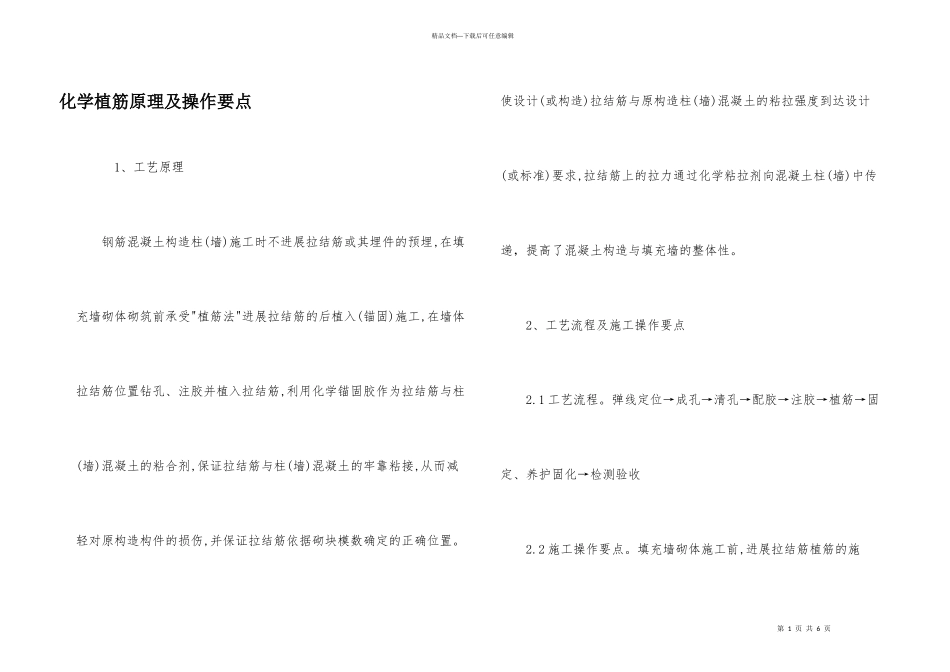

第 1 页 共 6 页精品文档---下载后可任意编辑化学植筋原理及操作要点 1、工艺原理 钢筋混凝土构造柱(墙)施工时不进展拉结筋或其埋件的预埋,在填充墙砌体砌筑前承受"植筋法"进展拉结筋的后植入(锚固)施工,在墙体拉结筋位置钻孔、注胶并植入拉结筋,利用化学锚固胶作为拉结筋与柱(墙)混凝土的粘合剂,保证拉结筋与柱(墙)混凝土的牢靠粘接,从而减轻对原构造构件的损伤,并保证拉结筋依据砌块模数确定的正确位置
使设计(或构造)拉结筋与原构造柱(墙)混凝土的粘拉强度到达设计(或标准)要求,拉结筋上的拉力通过化学粘拉剂向混凝土柱(墙)中传递,提高了混凝土构造与填充墙的整体性
2、工艺流程及施工操作要点 2
1 工艺流程
弹线定位→成孔→清孔→配胶→注胶→植筋→固定、养护固化→检测验收 2
2 施工操作要点

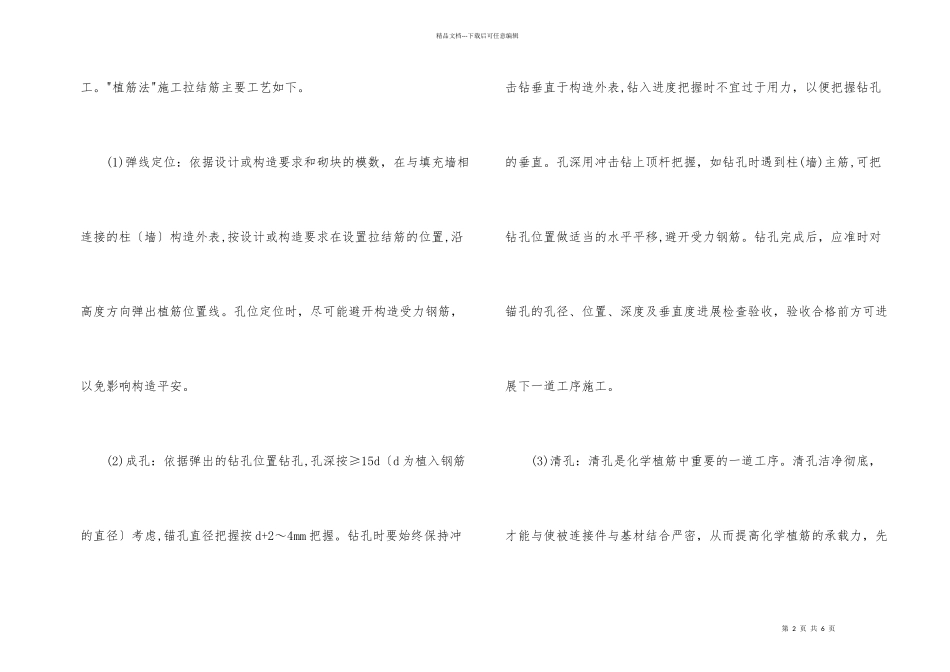

填充墙砌体施工前,进展拉结筋植筋的施第 2 页 共 6 页精品文档---下载后可任意编辑工
"植筋法"施工拉结筋主要工艺如下
(1)弹线定位:依据设计或构造要求和砌块的模数,在与填充墙相连接的柱〔墙〕构造外表,按设计或构造要求在设置拉结筋的位置,沿高度方向弹出植筋位置线
孔位定位时,尽可能避开构造受力钢筋,以免影响构造平安
(2)成孔:依据弹出的钻孔位置钻孔,孔深按≥15d〔d 为植入钢筋的直径〕考虑,锚孔直径把握按 d+2~4mm 把握
钻孔时要始终保持冲击钻垂直于构造外表,钻入进度把握时不宜过于用力,以便把握钻孔的垂直
孔深用冲击钻上顶杆把握,如钻孔时遇到柱(墙)主筋,可把钻孔位置做适当的水平平移,避开受力钢筋
钻孔完成后,应准时对锚孔的孔径、位置、深度及垂直度进展检查验收,验收合格前方可进展下一道工序施工

(3)清孔:清孔是化学植筋中重要的一道工序
清孔洁净彻底,才能与使被连接件与基材结合严密,从而提高化学植筋的承载力,先第 3 页 共 6 页精品文档---下载后可任意
