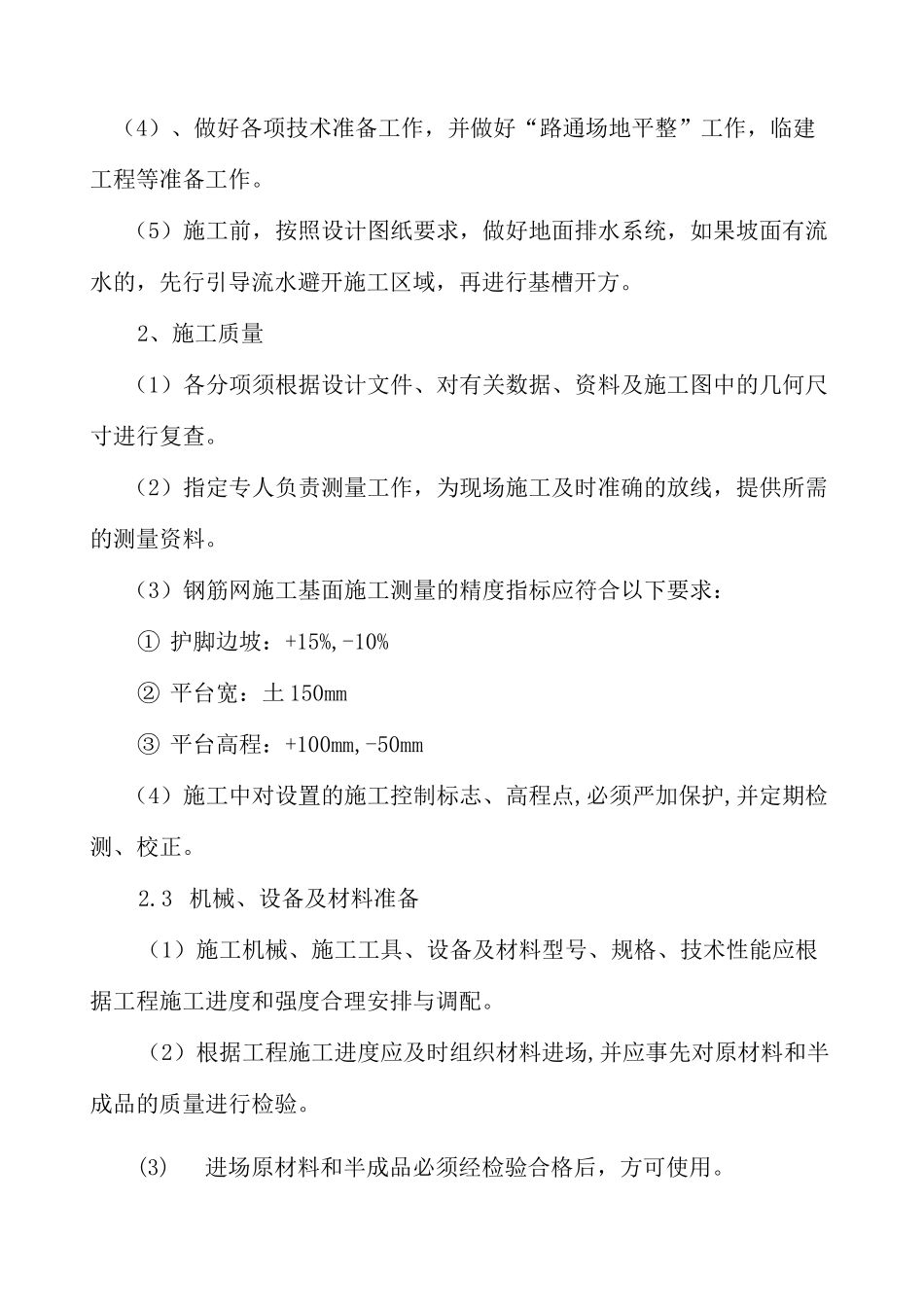

筋案1r集团标准化小组:[VVOPPT-JOPP28-JPPTL98-LOPPNN]钢筋石笼挡土墙施工专项方案编制人:审核人:批准人:XXXXXXXXX 公司XX 年 XX 月 XX 日钢筋石笼挡土墙工程一、施工准备1、一般规定(1)施工前,应对设计文件进行深入研究,根据本施工方案搞好技术交底和安全交底。本工程钢筋石笼挡渣墙共有 5 个断面,总长约 120m,每个断面的结构,均在施工前认真研究设计施工图后才制定相应的具体制作、安全措施。(2)测量、放线根据设计施工图坐标,进行测量放线,定好桩位并用白灰撒出钢筋石笼挡渣墙基础开挖线,经建设、设计、监理现场察看无误后进行挡墙基础开挖。(3)根据水文气象资料和工地实际情况,合理安排施工计划,包括进度,材料进场及质量控制等计划。XXXXXXX工程(4)、做好各项技术准备工作,并做好“路通场地平整”工作,临建工程等准备工作。(5)施工前,按照设计图纸要求,做好地面排水系统,如果坡面有流水的,先行引导流水避开施工区域,再进行基槽开方。2、施工质量(1)各分项须根据设计文件、对有关数据、资料及施工图中的几何尺寸进行复查。(2)指定专人负责测量工作,为现场施工及时准确的放线,提供所需的测量资料。(3)钢筋网施工基面施工测量的精度指标应符合以下要求:① 护脚边坡:+15%,-10%② 平台宽:土 150mm③ 平台高程:+100mm,-50mm(4)施工中对设置的施工控制标志、高程点,必须严加保护,并定期检测、校正。2.3 机械、设备及材料准备(1)施工机械、施工工具、设备及材料型号、规格、技术性能应根据工程施工进度和强度合理安排与调配。(2)根据工程施工进度应及时组织材料进场,并应事先对原材料和半成品的质量进行检验。(3)进场原材料和半成品必须经检验合格后,方可使用。二、材料要求1 钢筋石笼材料(1) 、本工程钢筋石笼材质选用 016mm 钢筋现场制作焊接成钢筋笼,钢筋笼整体焊接成长 120m*8m~18m*1.0m 的钢筋笼,再采用弯勾拉筋分割成 1m 的正方体的钢筋石笼。(2) 、钢筋笼焊接时,必需达到 10d 搭接单面焊接,90 度的弯钩长度 10cm。(3) 、钢筋网片网孔必须均匀,不得扭曲变形,网孔孔径偏差应小于设计孔径的 5%。(4) 钢筋网片的抗压、抗剪强度及有关力学指标、耐腐蚀性必须达到设计要求。2、填充料钢筋笼内的抛填的块石要求为:25cm〜40cm 的块石。三、钢筋石笼挡墙施工1、基槽土石方开挖根据设计施工图的坐标及断面图进行基槽开挖,深度不少于 2 米。基槽开挖完成后,...
