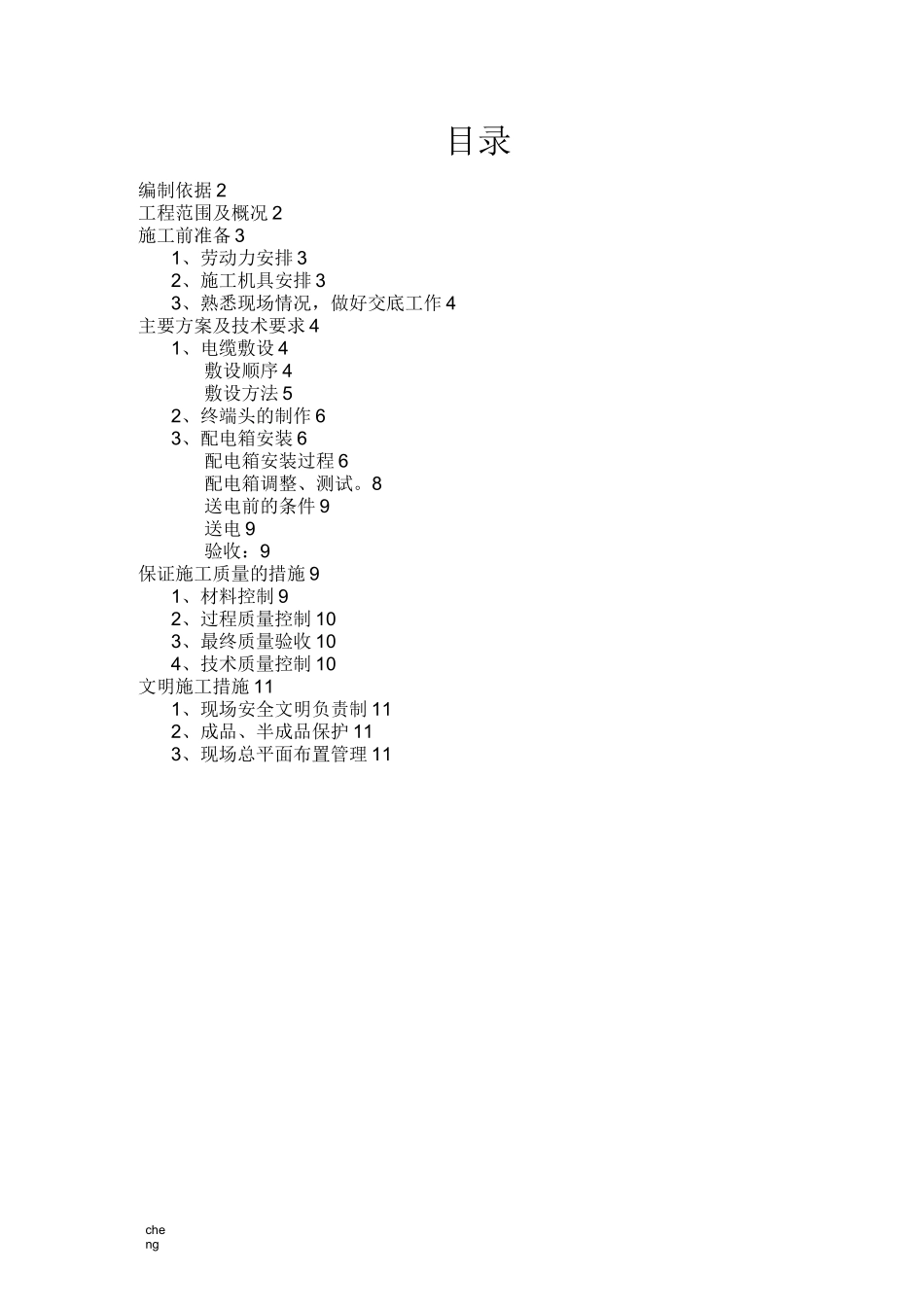

cheng京城大厦职工餐厅外电源改造工程施工方案北京凯悦通达机电安装有限公司cheng目录编制依据 2工程范围及概况 2施工前准备 31、劳动力安排 32、施工机具安排 33、熟悉现场情况,做好交底工作 4主要方案及技术要求 41、电缆敷设 4敷设顺序 4敷设方法 52、终端头的制作 63、配电箱安装 6配电箱安装过程 6配电箱调整、测试

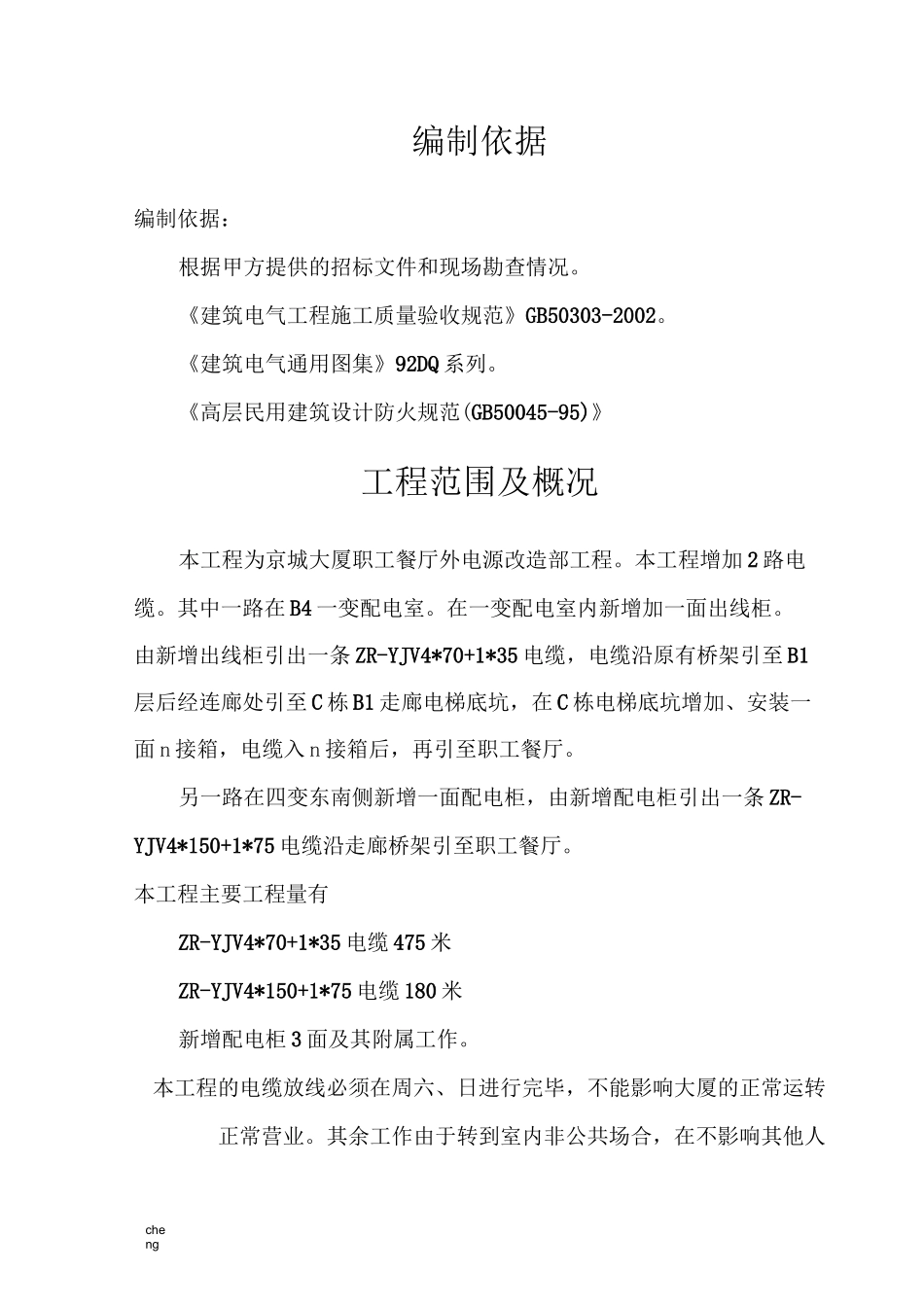

8送电前的条件 9送电 9验收:9保证施工质量的措施 91、材料控制 92、过程质量控制 103、最终质量验收 104、技术质量控制 10文明施工措施 111、现场安全文明负责制 112、成品、半成品保护 113、现场总平面布置管理 11cheng编制依据编制依据:根据甲方提供的招标文件和现场勘查情况
《建筑电气工程施工质量验收规范》GB50303-2002
《建筑电气通用图集》92DQ 系列
《高层民用建筑设计防火规范(GB50045-95)》工程范围及概况本工程为京城大厦职工餐厅外电源改造部工程
本工程增加 2 路电缆
其中一路在 B4 一变配电室
在一变配电室内新增加一面出线柜
由新增出线柜引出一条 ZR-YJV4*70+1*35 电缆,电缆沿原有桥架引至 B1层后经连廊处引至 C 栋 B1 走廊电梯底坑,在 C 栋电梯底坑增加、安装一面 n 接箱,电缆入 n 接箱后,再引至职工餐厅
另一路在四变东南侧新增一面配电柜,由新增配电柜引出一条 ZR-YJV4*150+1*75 电缆沿走廊桥架引至职工餐厅
本工程主要工程量有ZR-YJV4*70+1*35 电缆 475 米ZR-YJV4*150+1*75 电缆 180 米新增配电柜 3 面及其附属工作
本工程的电缆放线必须在周六、日进行完毕,不能影响大厦的正常运转正常营业
其余工作由于转到室内非公共场合,在不影响其他人cheng时可以正常施工
施工前准备1、劳动力安排劳动力安排:工种人员工
