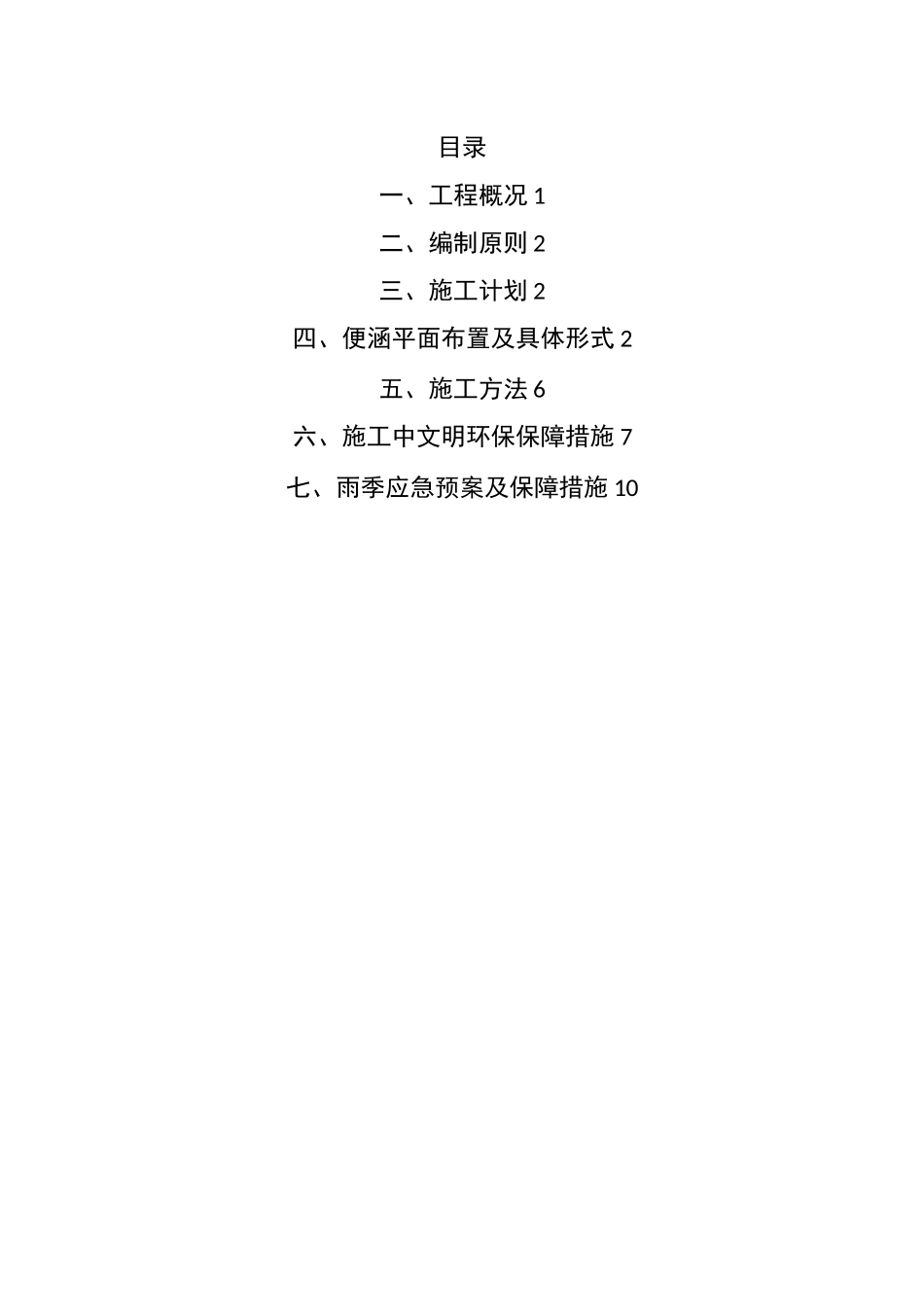

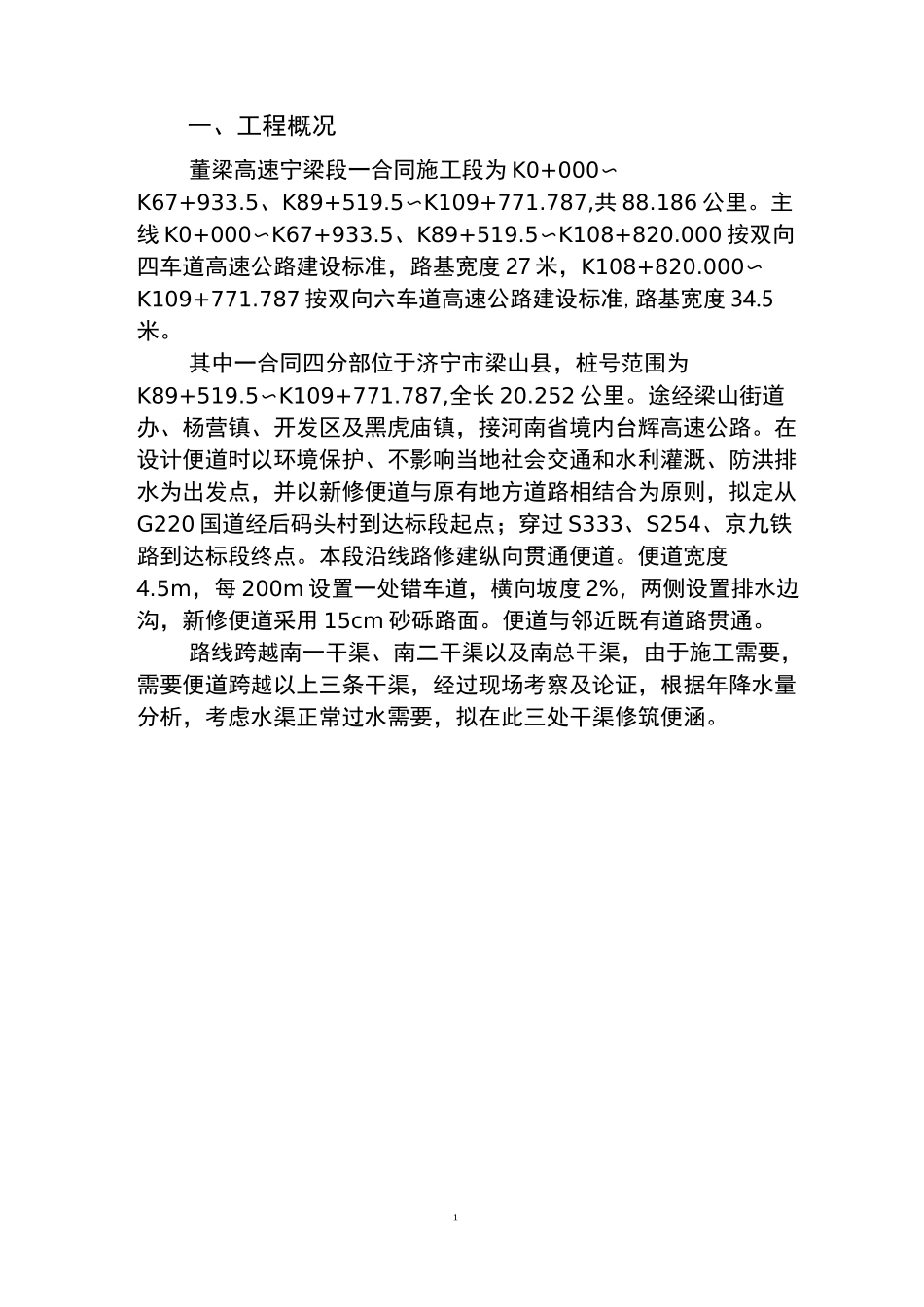

董梁高速宁梁段一合同梁山段跨渠便涵方案编制:审核:审批:中国建筑第八工程局有限公司董梁公路宁梁段一合同项目经理部 2018 年 2 月 1 日目录一、工程概况 1二、编制原则 2三、施工计划 2四、便涵平面布置及具体形式 2五、施工方法 6六、施工中文明环保保障措施 7七、雨季应急预案及保障措施 101一、工程概况董梁高速宁梁段一合同施工段为 K0+000〜K67+933.5、K89+519.5〜K109+771.787,共 88.186 公里。主线 K0+000〜K67+933.5、K89+519.5〜K108+820.000 按双向四车道高速公路建设标准,路基宽度 27 米,K108+820.000〜K109+771.787 按双向六车道高速公路建设标准,路基宽度 34.5米。其中一合同四分部位于济宁市梁山县,桩号范围为K89+519.5〜K109+771.787,全长 20.252 公里。途经梁山街道办、杨营镇、开发区及黑虎庙镇,接河南省境内台辉高速公路。在设计便道时以环境保护、不影响当地社会交通和水利灌溉、防洪排水为出发点,并以新修便道与原有地方道路相结合为原则,拟定从G220 国道经后码头村到达标段起点;穿过 S333、S254、京九铁路到达标段终点。本段沿线路修建纵向贯通便道。便道宽度4.5m,每 200m 设置一处错车道,横向坡度 2%,两侧设置排水边沟,新修便道采用 15cm 砂砾路面。便道与邻近既有道路贯通。路线跨越南一干渠、南二干渠以及南总干渠,由于施工需要,需要便道跨越以上三条干渠,经过现场考察及论证,根据年降水量分析,考虑水渠正常过水需要,拟在此三处干渠修筑便涵。__Mra虽n-2111 第五顷目咅p1K*总石左苕里)IKSg-kBlS.SK1O9*77T_8二、编制原则1.结合当地地形和现有生产设施,充分利用原有道路。2.结合道路周边居住群众的生活习惯,本着减少对当地人民生活造成阻碍的原则。3.减少对农田和环境的占用及破坏,保持原有水系的畅通。4.最大限度的满足工程施工机械、材料的进场。遵循施工总平面布置。5.利用当地地材,做到节约资源。6.便涵施工考虑与道路改移、交通导行等内容相结合,减少二次改移及前后施工互相影响的情况。三、施工计划便涵建设工期计划为 113 天,计划开工日期为2018 年 3 月 10 日,计划完工日期为 2018 年 6 月 30 日。四、便涵平面布置及具体形式署」星 S-I-H^lianlr刃 4匸 f-划 31V3M|3書la电嘍中ia.IBE£g31、南一干渠通过现场考察及测量得出数据可知,南一干渠截面近似等腰梯形,上底面平均宽度为 9.552 米,下底面平均宽度为 2 米,平均深度为 1...
