第 1 页精品文档---下载后可任意编辑地铁车站通风系统调试中的监理实施要点 第一篇:地铁车站通风系统调试中的监理实施要点 地铁车站通风系统调试中的监理实施要点 一、 本次通风系统调试的目的: 通风系统在安装完毕以后和在进入空调温度调试前必需进行本系统的测定和调整
本系统调试以检测调整系统风量、风速、室内正压保持等为目的
以实际数值满意设计规定值域来衡量检验本工程的施工质量
通过测定与调整,一方面可以发觉系统设计、施工和设备性能等方面存在的问题和缺陷,从而实行相应的措施保证系统到达设计和法律法律规范要求;另一方面也可以使地铁运行人员〔将在调试阶段后期介入〕熟识和把握系统的性能和特点,并为系统的经济合理运行积累资料
因此,对通风系统的测定与调整是检查该系统是否到达预期效果的重要途径
这项工作主要由施工、监理单位组织参加实施
相关供货厂家赐予协作
〔必要时也需要设计单位、建设赐予介入〕一旦在发觉问题时可以协商解决
本次系统调试按送〔新〕风系统、回排风系统、防排烟系统分别进行

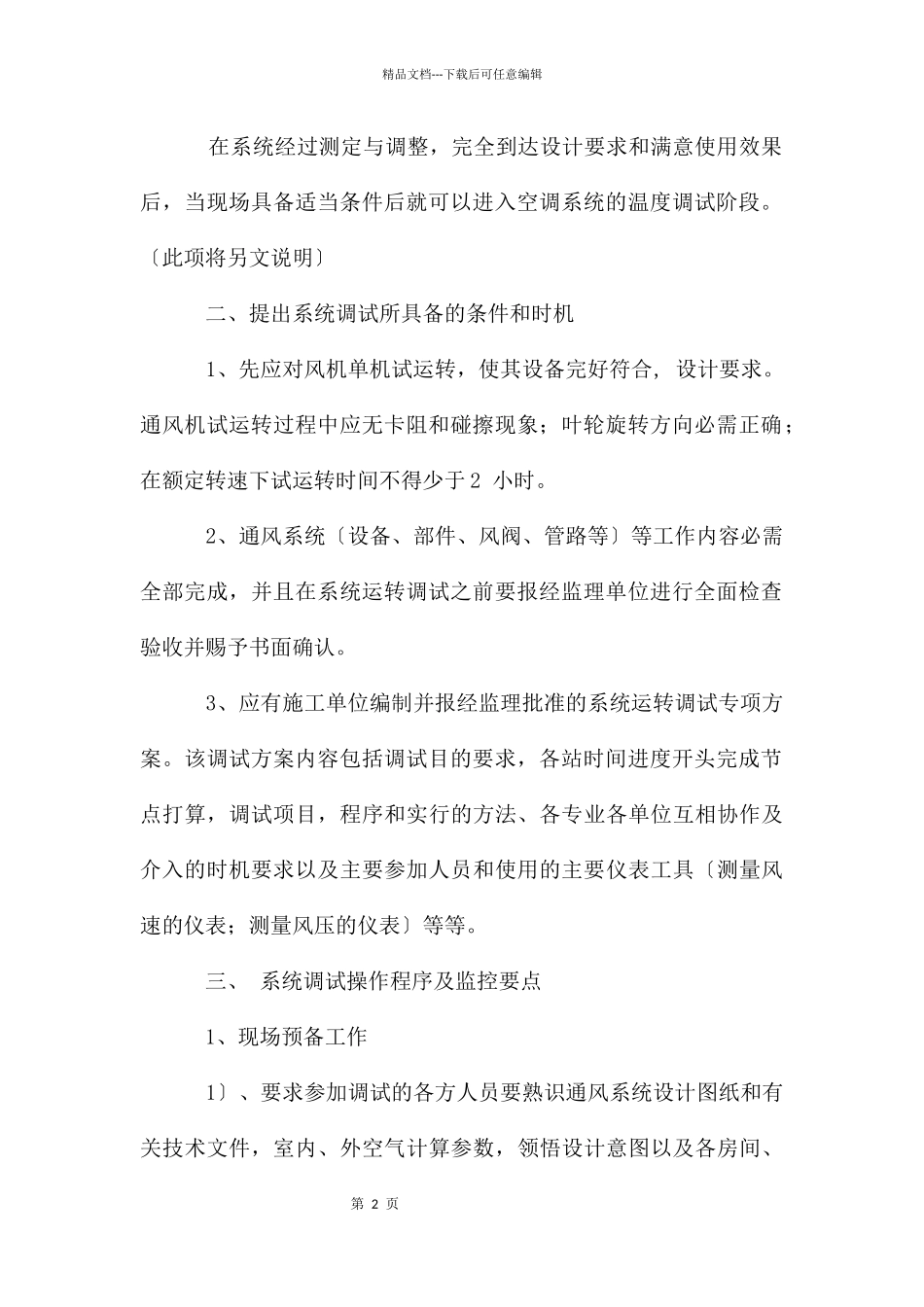

第 2 页精品文档---下载后可任意编辑 在系统经过测定与调整,完全到达设计要求和满意使用效果后,当现场具备适当条件后就可以进入空调系统的温度调试阶段
〔此项将另文说明〕 二、提出系统调试所具备的条件和时机 1、先应对风机单机试运转,使其设备完好符合, 设计要求
通风机试运转过程中应无卡阻和碰擦现象;叶轮旋转方向必需正确;在额定转速下试运转时间不得少于 2 小时
2、通风系统〔设备、部件、风阀、管路等〕等工作内容必需全部完成,并且在系统运转调试之前要报经监理单位进行全面检查验收并赐予书面确认
3、应有施工单位编制并报经监理批准的系统运转调试专项方案
该调试方案内容包括调试目的要求,各站时间进度开头完成节点打算,调试项目,程序和实行的方法、各专业各单位互相协作及介入的时机要求以及主要参加人员和使用
