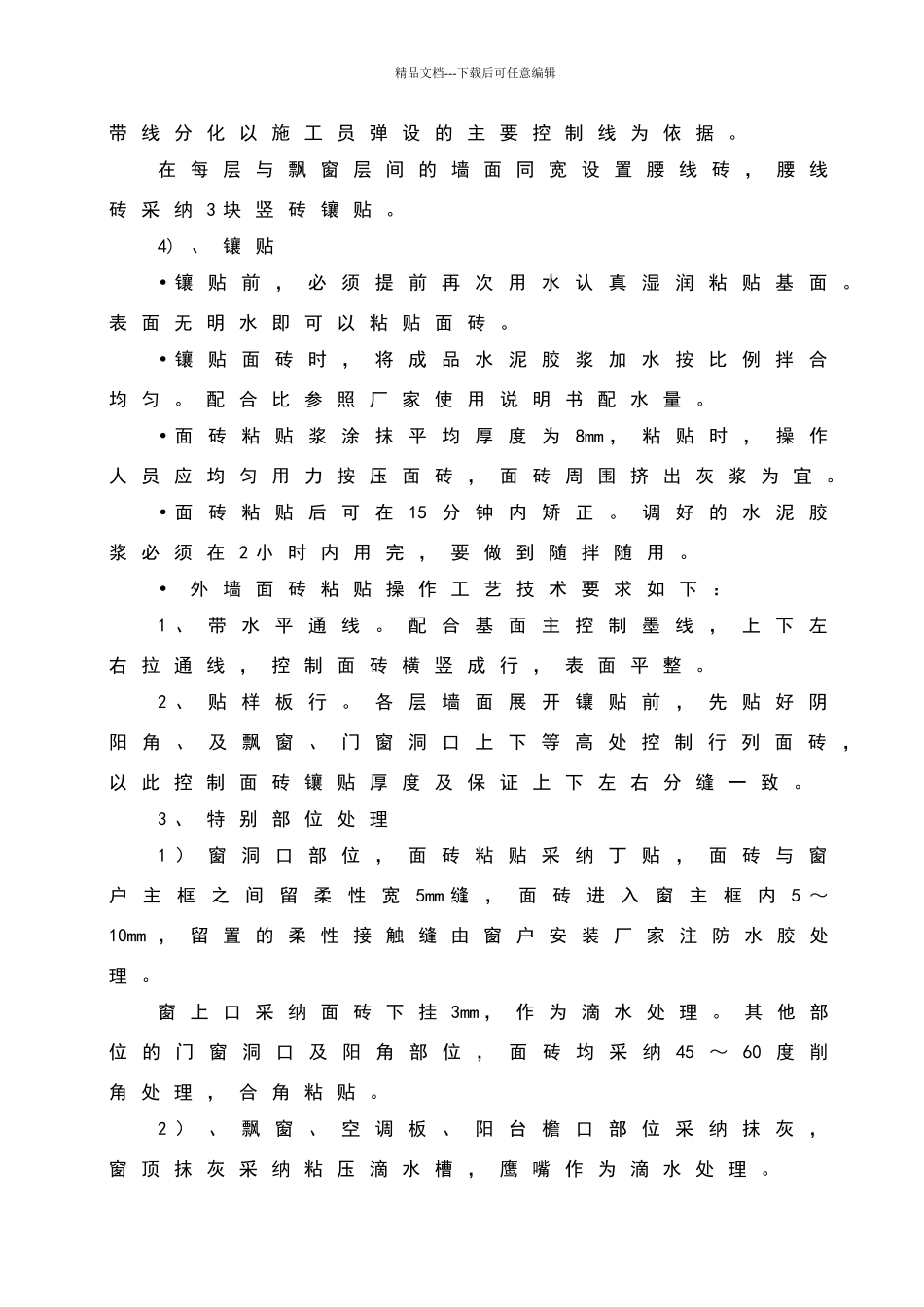

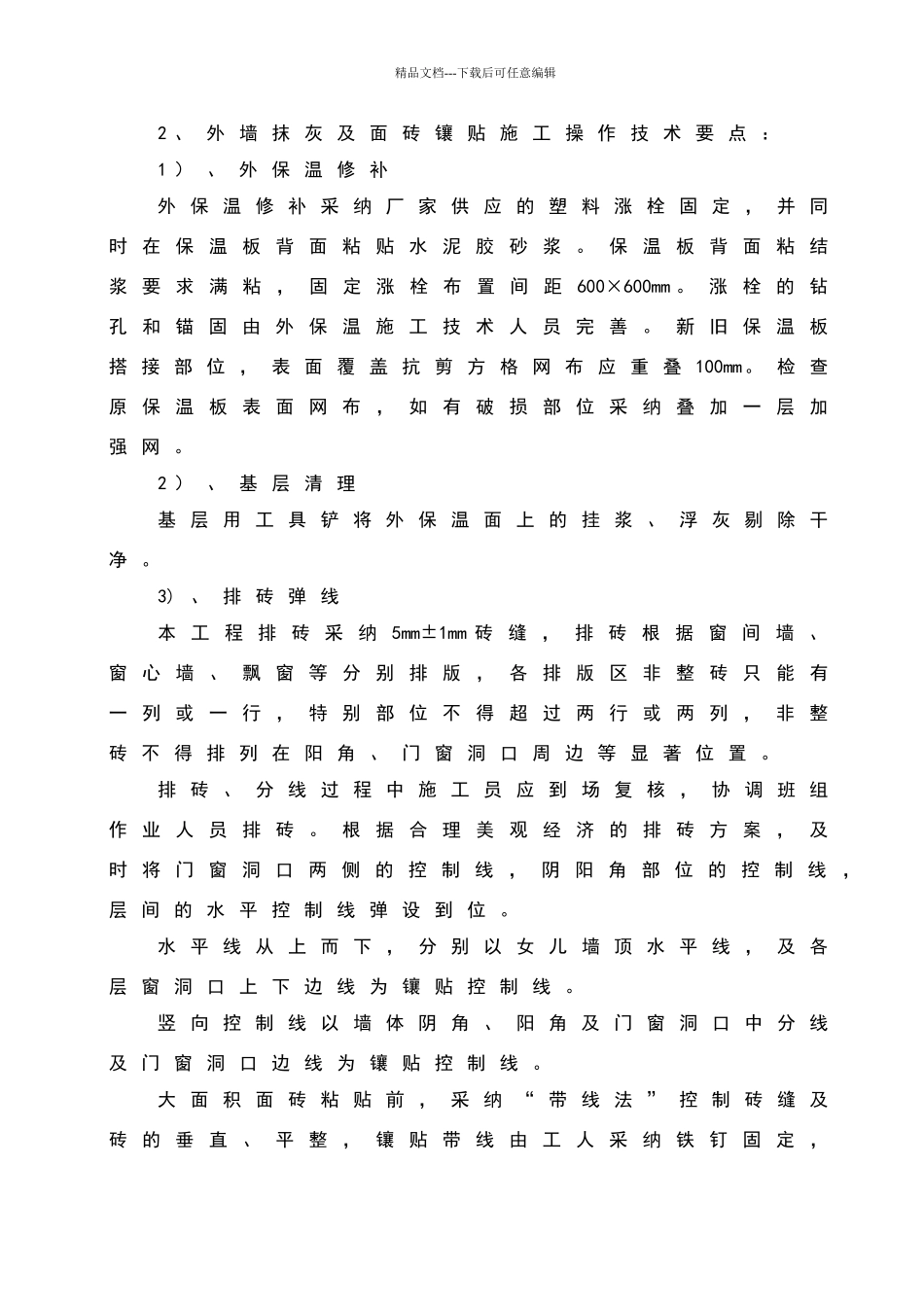

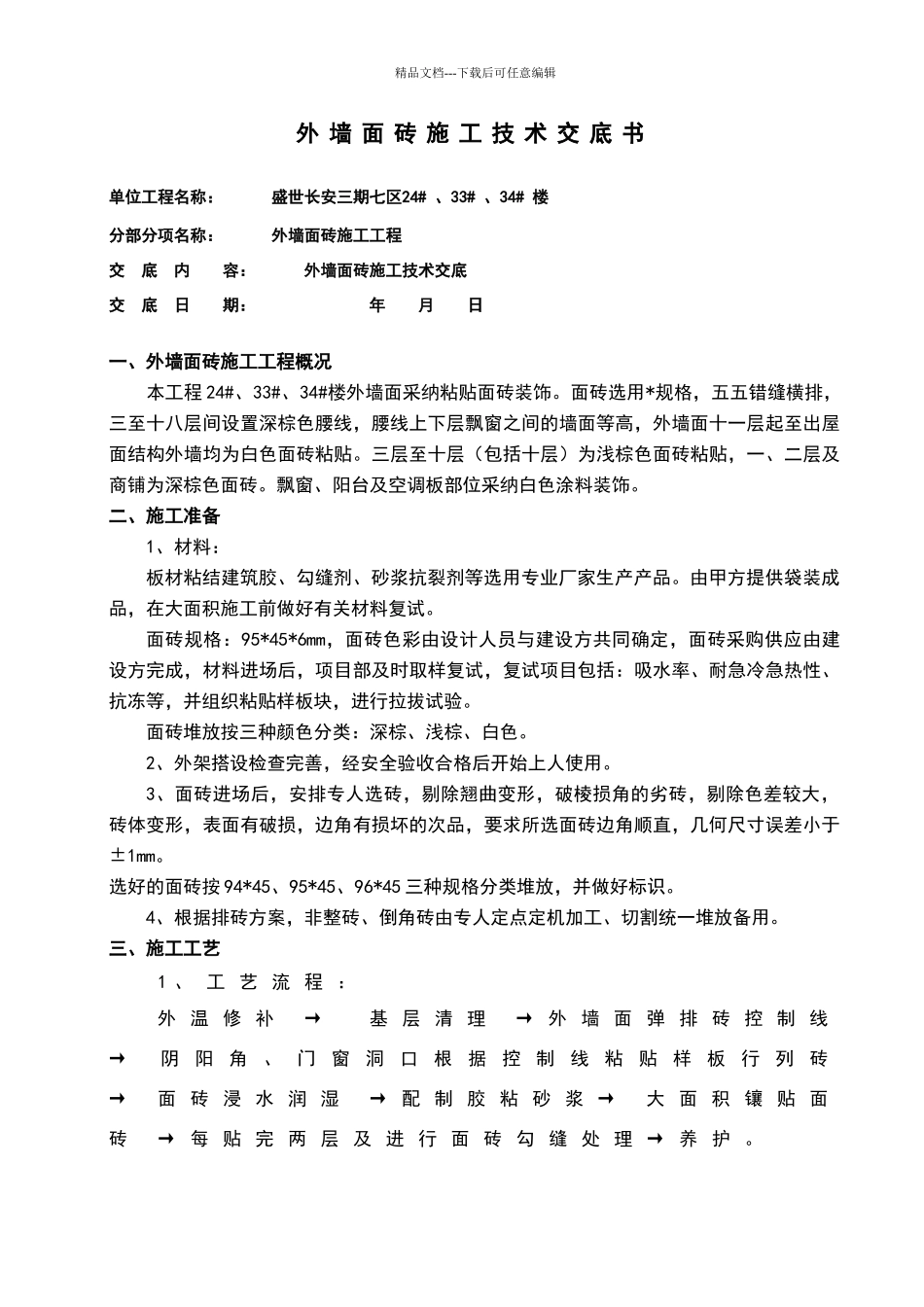

精品文档---下载后可任意编辑外 墙 面 砖 施 工 技 术 交 底 书 单位工程名称: 盛世长安三期七区24# 、33# 、34# 楼 分部分项名称: 外墙面砖施工工程交 底 内 容: 外墙面砖施工技术交底 交 底 日 期: 年 月 日 一、外墙面砖施工工程概况 本工程 24#、33#、34#楼外墙面采纳粘贴面砖装饰。面砖选用*规格,五五错缝横排,三至十八层间设置深棕色腰线,腰线上下层飘窗之间的墙面等高,外墙面十一层起至出屋面结构外墙均为白色面砖粘贴。三层至十层(包括十层)为浅棕色面砖粘贴,一、二层及商铺为深棕色面砖。飘窗、阳台及空调板部位采纳白色涂料装饰。二、施工准备1、材料:板材粘结建筑胶、勾缝剂、砂浆抗裂剂等选用专业厂家生产产品。由甲方提供袋装成品,在大面积施工前做好有关材料复试。面砖规格:95*45*6mm,面砖色彩由设计人员与建设方共同确定,面砖采购供应由建设方完成,材料进场后,项目部及时取样复试,复试项目包括:吸水率、耐急冷急热性、抗冻等,并组织粘贴样板块,进行拉拔试验。面砖堆放按三种颜色分类:深棕、浅棕、白色。2、外架搭设检查完善,经安全验收合格后开始上人使用。3、面砖进场后,安排专人选砖,剔除翘曲变形,破棱损角的劣砖,剔除色差较大,砖体变形,表面有破损,边角有损坏的次品,要求所选面砖边角顺直,几何尺寸误差小于±1mm。选好的面砖按 94*45、95*45、96*45 三种规格分类堆放,并做好标识。 4、根据排砖方案,非整砖、倒角砖由专人定点定机加工、切割统一堆放备用。三、施工工艺1 、 工 艺 流 程 :外 温 修 补 → 基 层 清 理 → 外 墙 面 弹 排 砖 控 制 线→ 阴阳角、门窗洞口根据控制线粘贴样板行列砖 → 面 砖 浸 水 润 湿 → 配 制 胶 粘 砂 浆 → 大 面 积 镶 贴 面砖 → 每 贴 完 两 层 及 进 行 面 砖 勾 缝 处 理 → 养 护 。精品文档---下载后可任意编辑2 、 外 墙 抹 灰 及 面 砖 镶 贴 施 工 操 作 技 术 要 点 :1 ) 、 外 保 温 修 补外 保 温 修 补 采 纳 厂 家 供 应 的 塑 料 涨 栓 固 定 , 并 同时 在 保 温 板 背 面 粘 贴 水 泥 胶 砂 浆 。 保 温 板 背 面 粘 结浆 要 求 满 粘 , 固 定 涨 栓 布 置 间 距600×600mm 。 涨 栓 的 钻孔 和 锚 固 由 外 保 温 施 工 技...
