桥墩钢筋混凝土灌注施工工艺一、概述1
1 墩(台)身承台基底位于地面以下〜3m,土质为人工回填土,有地下水(弱水流),接近淤泥层,采取人工或机械明挖施工
2 墩(台)身型式桥台为一字型,台背为直背桥墩有单园柱墩,T 型隐式桥墩双单柱墩、三单柱墩、Y 型墩、双柱式隐型桥墩六种墩身高度 3m〜15m1
3 混凝土灌注方法是机械拌合,插入式振动棒振捣,墩身高 5m 以下作一次灌,超过 5m 时根据情况分次灌注
二、钢筋加工2
1 进场钢筋必须按不同钢种、等级、牌号、规格及生产厂家分批验收,分别堆放,不得混杂,必须立牌以资识别
钢筋在运输、储存过程中,应避免锈蚀和污染
2 钢筋应具有出厂质量证明书
工地对进场钢筋应按批、不同品种、规格进行抽验
抽验合格方准使用

3 钢筋加工干净H 级钢筋采用结 502,结 505⑵ 焊缝高度>0
25d;⑶ 焊缝宽度>0
7d;级钢筋采用结 421
钢筋表面应洁净,加工前应将表面油渍、漆皮、鳞锈等清除2
钢筋应平直,无局部弯折,成盘的钢筋和弯曲的钢筋均应调3
钢筋弯制和末端弯钩应符合设计规定,如无设计规定时,应符合“公路桥涵施工技术规范第九章”的规定
4 钢筋接头1•钢筋接头一般应采用焊接,对于直径<25mm 的钢筋,在没有焊接条件时,可以采用绑扎接头
焊接接头应优先采用闪光对接焊
条件不具备时可采用电弧焊(搭接焊、帮条焊)

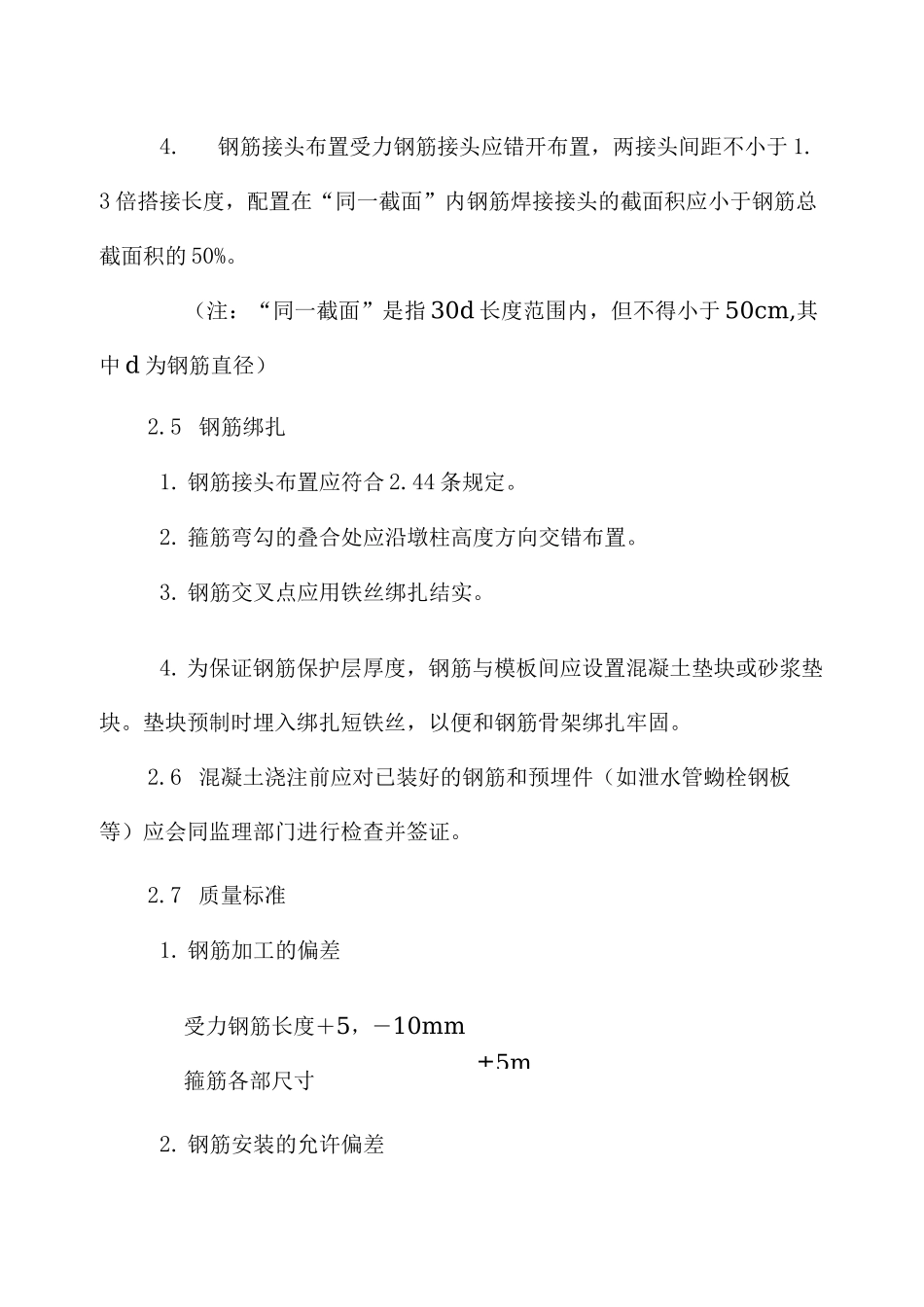

搭接焊和帮条焊要求:⑴ 长度双面焊缝<5d单面焊缝<10d(d 为钢筋直径)3
焊条±5m4
钢筋接头布置受力钢筋接头应错开布置,两接头间距不小于 1
3 倍搭接长度,配置在“同一截面”内钢筋焊接接头的截面积应小于钢筋总截面积的 50%
(注:“同一截面”是指 30d 长度范围内,但不得小于 50cm,其中 d 为钢筋直径)2
5 钢筋绑扎1
钢筋接头布置应符合 2
44 条规定
箍筋弯勾的叠合处应
