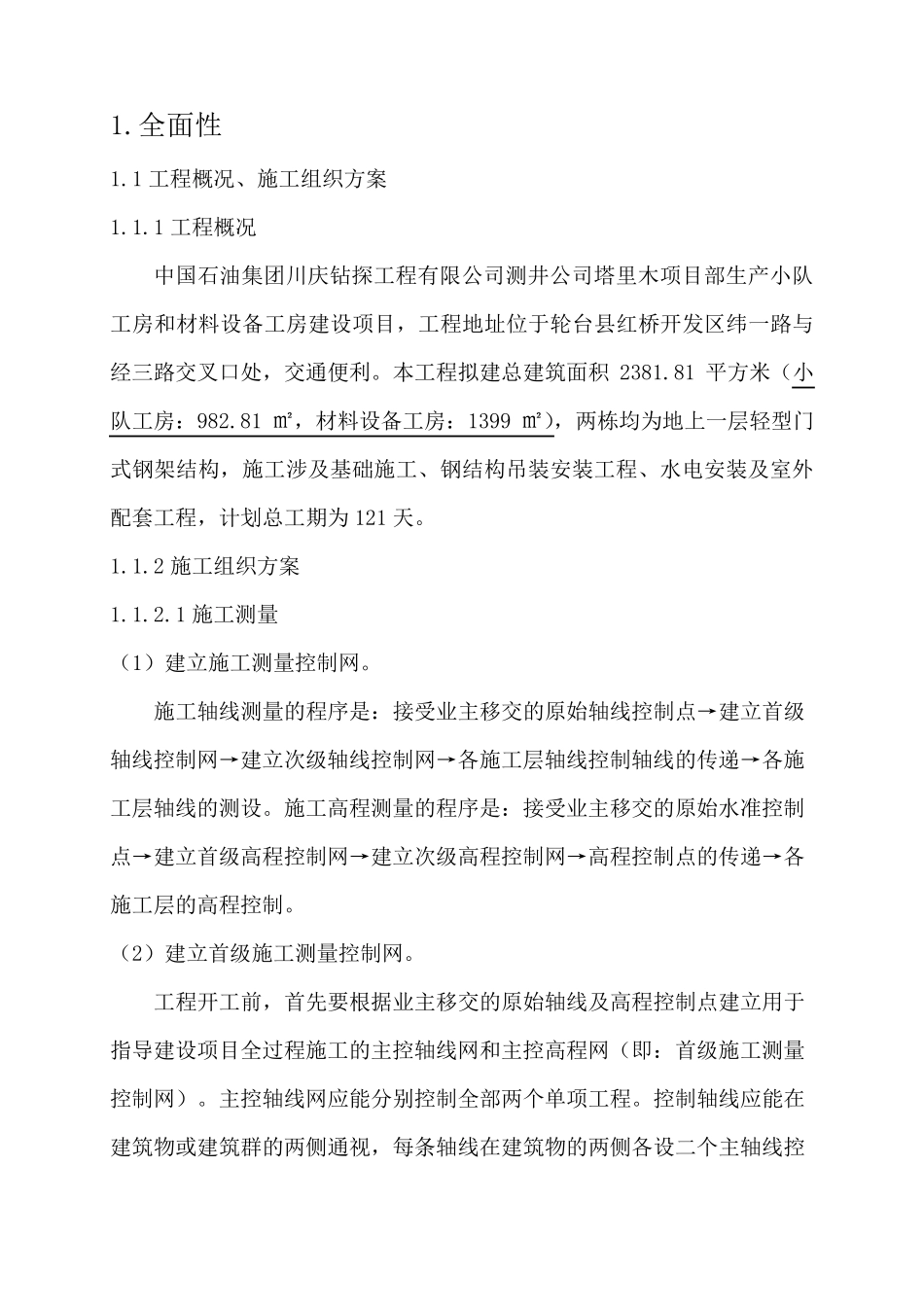

1.全 面 性 1.1 工 程 概 况 、 施 工 组 织 方 案 1.1.1 工 程 概 况 中 国 石 油 集 团 川 庆 钻 探 工 程 有 限 公 司 测 井 公 司 塔 里 木 项 目 部 生 产 小 队工 房 和 材 料 设 备 工 房 建 设 项 目 , 工 程 地 址 位 于 轮 台 县 红 桥 开 发 区 纬 一 路 与经 三 路 交 叉 口 处 , 交 通 便 利 。 本 工 程 拟 建 总 建 筑 面 积2381.81 平 方 米 ( 小队 工 房 : 982.81 ㎡ , 材 料 设 备 工 房 : 1399 ㎡ ), 两 栋 均 为 地 上 一 层 轻 型 门式 钢 架 结 构 , 施 工 涉 及 基 础 施 工 、 钢 结 构 吊 装 安 装 工 程 、 水 电 安 装 及 室 外配 套 工 程 , 计 划 总 工 期 为 121 天 。 1.1.2 施 工 组 织 方 案 1.1.2.1 施 工 测 量 ( 1) 建 立 施 工 测 量 控 制 网 。 施 工 轴 线 测 量 的 程 序 是 : 接 受 业 主移交 的 原始轴 线 控 制 点→建 立 首级轴 线 控 制 网 →建 立 次级轴 线 控 制 网 →各施 工 层 轴 线 控 制 轴 线 的 传递→各施工 层 轴 线 的 测 设 。 施 工 高程 测 量 的 程 序 是 : 接 受 业 主移交 的 原始水 准控 制点→建 立 首级高程 控 制 网 →建 立 次级高程 控 制 网 →高程 控 制 点的 传递→各施 工 层 的 高程 控 制 。 ( 2) 建 立 首级施 工 测 量 控 制 网 。 工 程 开 工 前, 首先要根据业 主移交 的 原始轴 线 及 高程 控 制 点建 立 用于指导建 设 项 目 全 过程 施 工 的 主控 轴 线 网 和 主控 高程 网 ( 即: 首级施 工 测 量控 制 网 ) 。 主控 轴 线 网 应能分别控 制 全 部 两 个单项 工 程 。 控 制 轴 线 应能在建 筑 物或 建 筑 群 的 两 侧 通 视 , 每 条 轴 线 在建 筑 物的 两 侧 各设 二 个主轴 线 控制点。建筑物两侧的主轴线控制点中的前一主轴线控制点和高程控制点尽可能设在稳定的建筑物、道路其他构筑物上,当控制点所处位置无上述工程设施需直接设在现场地面时,按下图进行: 工程主轴线和高程控制点的测定方法应根据业主...
