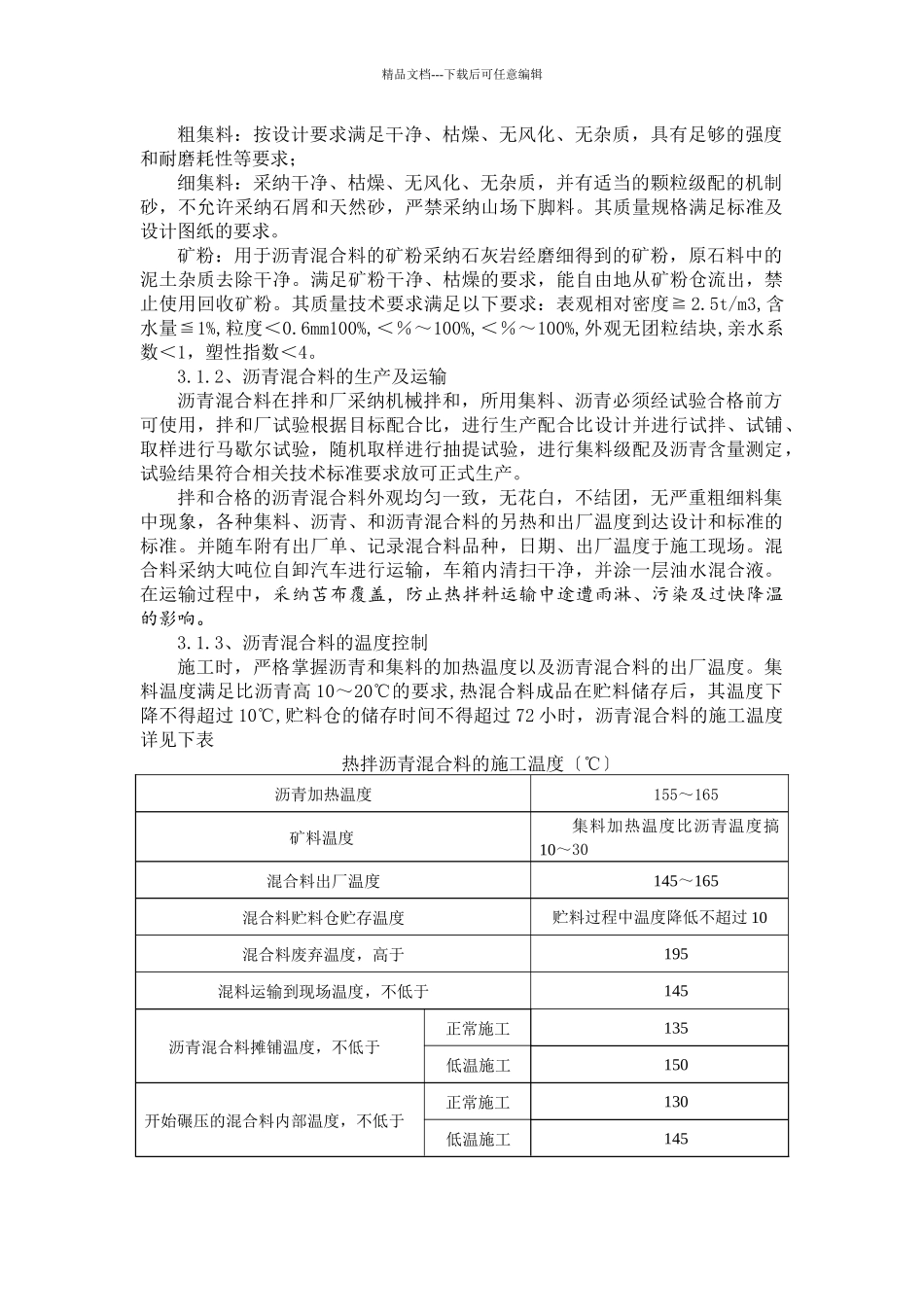

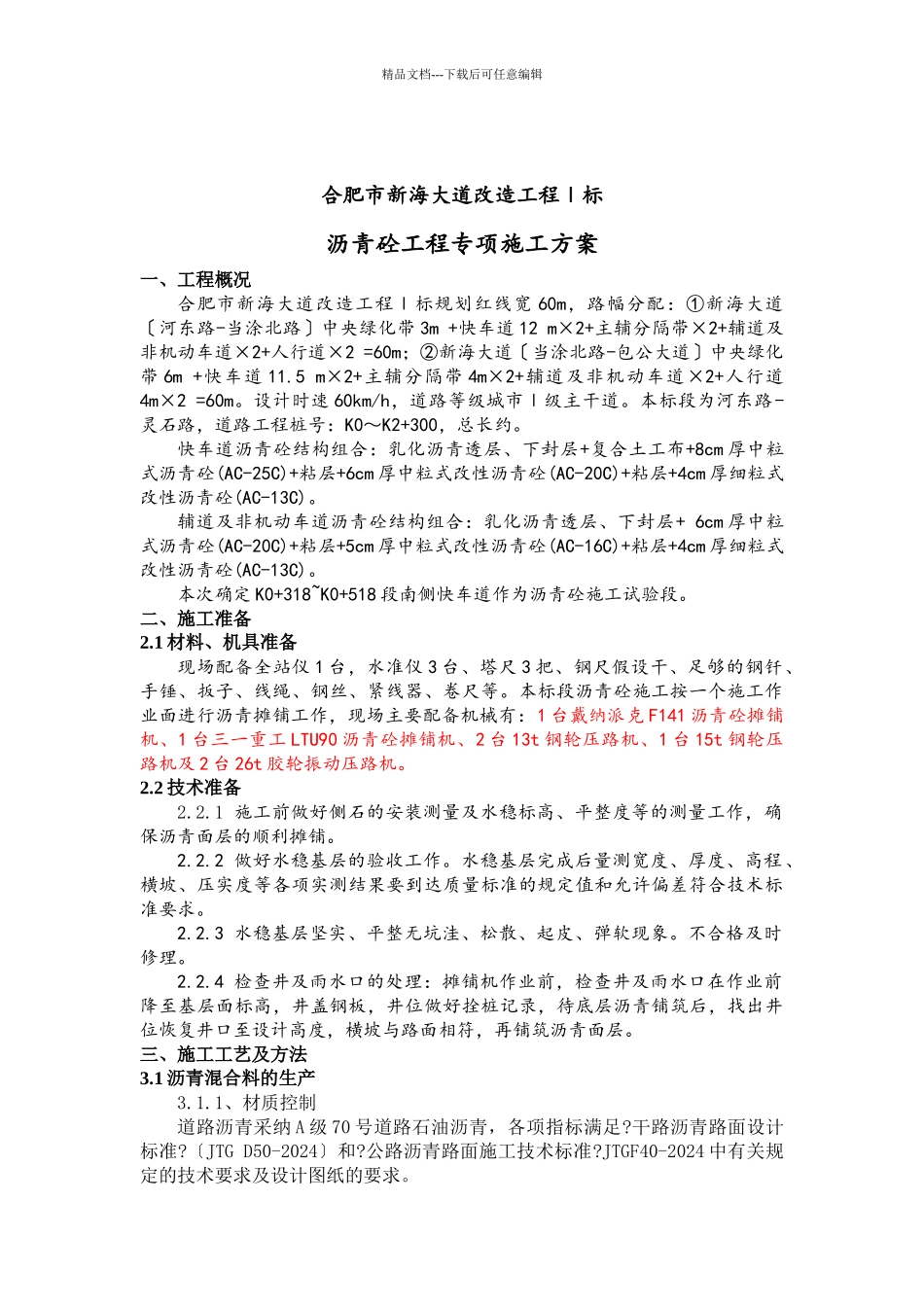

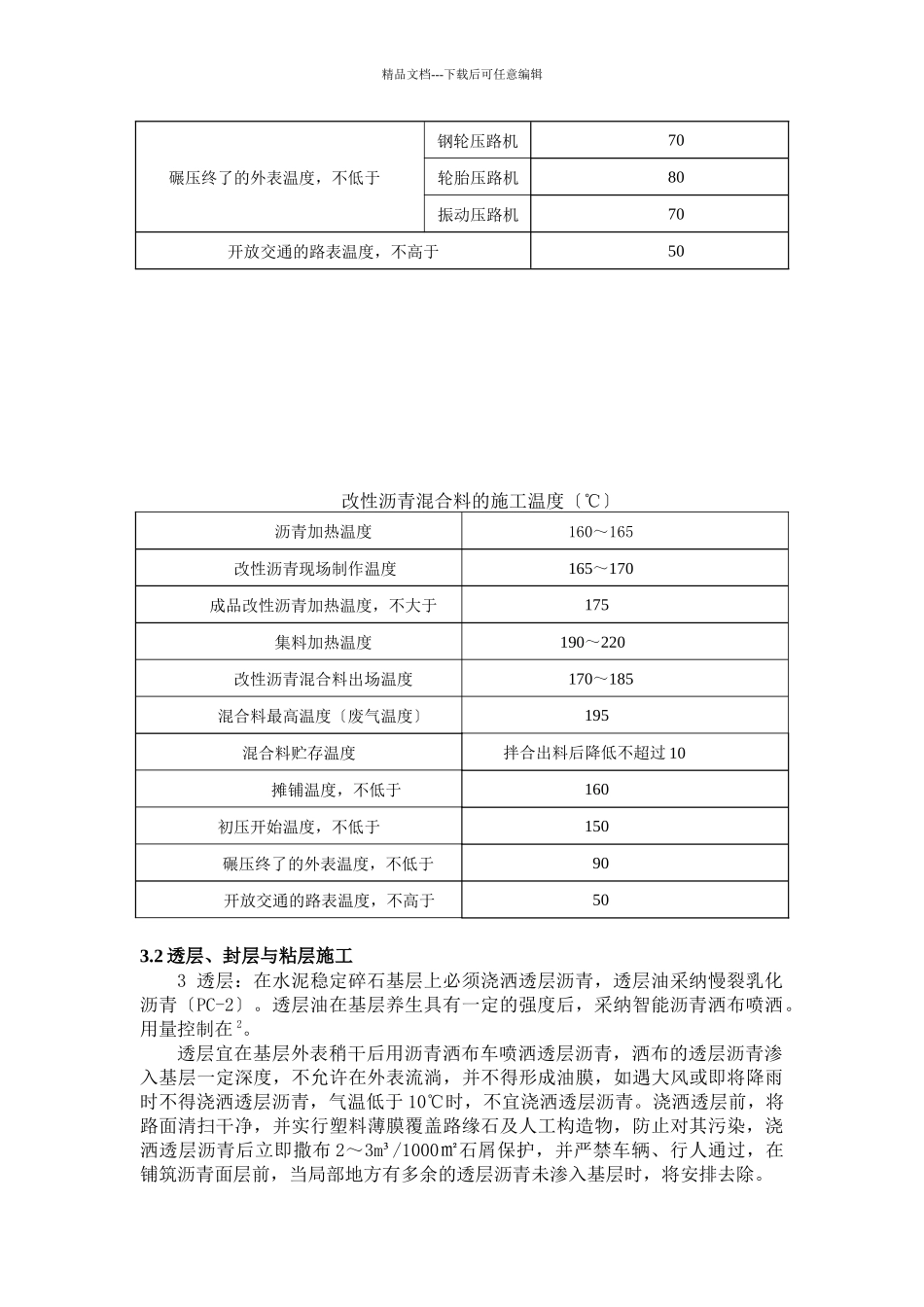

精品文档---下载后可任意编辑合肥市新海大道改造工程Ⅰ标沥青砼工程专项施工方案一、工程概况合肥市新海大道改造工程Ⅰ标规划红线宽 60m,路幅分配:①新海大道〔河东路-当涂北路〕中央绿化带 3m +快车道 12 m×2+主辅分隔带×2+辅道及非机动车道×2+人行道×2 =60m;②新海大道〔当涂北路-包公大道〕中央绿化带 6m +快车道 11.5 m×2+主辅分隔带 4m×2+辅道及非机动车道×2+人行道4m×2 =60m。设计时速 60km/h,道路等级城市Ⅰ级主干道。本标段为河东路-灵石路,道路工程桩号:K0~K2+300,总长约。快车道沥青砼结构组合:乳化沥青透层、下封层+复合土工布+8cm 厚中粒式沥青砼(AC-25C)+粘层+6cm 厚中粒式改性沥青砼(AC-20C)+粘层+4cm 厚细粒式改性沥青砼(AC-13C)。辅道及非机动车道沥青砼结构组合:乳化沥青透层、下封层+ 6cm 厚中粒式沥青砼(AC-20C)+粘层+5cm 厚中粒式改性沥青砼(AC-16C)+粘层+4cm 厚细粒式改性沥青砼(AC-13C)。本次确定 K0+318~K0+518 段南侧快车道作为沥青砼施工试验段。二、施工准备2.1 材料、机具准备现场配备全站仪 1 台,水准仪 3 台、塔尺 3 把、钢尺假设干、足够的钢钎、手锤、扳子、线绳、钢丝、紧线器、卷尺等。本标段沥青砼施工按一个施工作业面进行沥青摊铺工作,现场主要配备机械有:1 台戴纳派克 F141 沥青砼摊铺机、1 台三一重工 LTU90 沥青砼摊铺机、2 台 13t 钢轮压路机、1 台 15t 钢轮压路机及 2 台 26t 胶轮振动压路机。2.2 技术准备2.2.1 施工前做好侧石的安装测量及水稳标高、平整度等的测量工作,确保沥青面层的顺利摊铺。2.2.2 做好水稳基层的验收工作。水稳基层完成后量测宽度、厚度、高程、横坡、压实度等各项实测结果要到达质量标准的规定值和允许偏差符合技术标准要求。2.2.3 水稳基层坚实、平整无坑洼、松散、起皮、弹软现象。不合格及时修理。2.2.4 检查井及雨水口的处理:摊铺机作业前,检查井及雨水口在作业前降至基层面标高,井盖钢板,井位做好拴桩记录,待底层沥青铺筑后,找出井位恢复井口至设计高度,横坡与路面相符,再铺筑沥青面层。三、施工工艺及方法3.1 沥青混合料的生产3.1.1、材质控制道路沥青采纳 A 级 70 号道路石油沥青,各项指标满足?干路沥青路面设计标准?〔JTG D50-2024〕和?公路沥青路面施工技术标准?JTGF40-2024 中有关规定的技术要求及设计图纸的要求。精品文档---下载后可任意编辑粗集料:按设计要求满足干净、...
