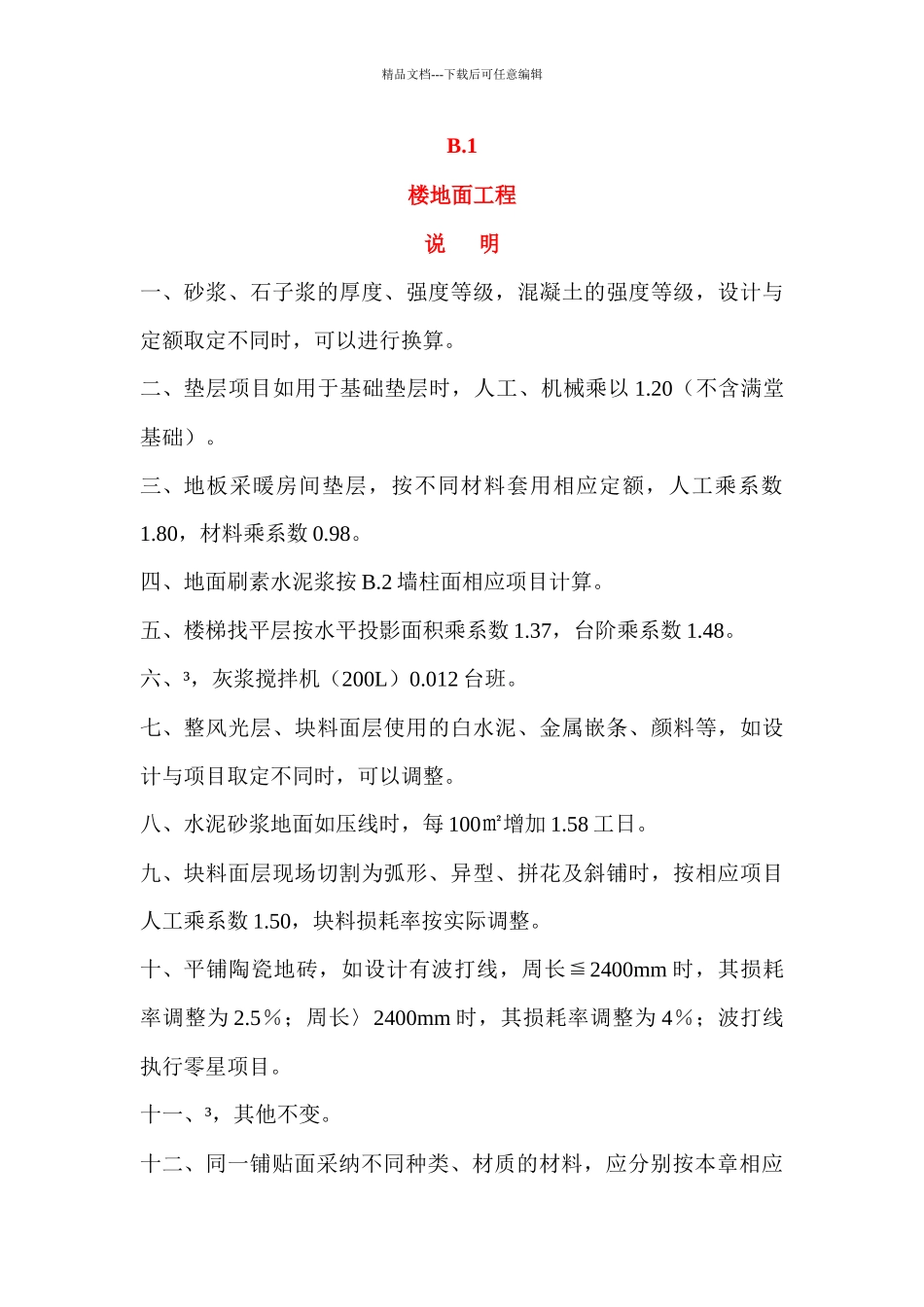

1 楼地面工程说 明一、砂浆、石子浆的厚度、强度等级,混凝土的强度等级,设计与定额取定不同时,可以进行换算
二、垫层项目如用于基础垫层时,人工、机械乘以 1
20(不含满堂基础)
三、地板采暖房间垫层,按不同材料套用相应定额,人工乘系数1
80,材料乘系数 0
四、地面刷素水泥浆按 B
2 墙柱面相应项目计算
五、楼梯找平层按水平投影面积乘系数 1
37,台阶乘系数 1
六、³,灰浆搅拌机(200L)0
012 台班
七、整风光层、块料面层使用的白水泥、金属嵌条、颜料等,如设计与项目取定不同时,可以调整
八、水泥砂浆地面如压线时,每 100㎡增加 1
九、块料面层现场切割为弧形、异型、拼花及斜铺时,按相应项目人工乘系数 1
50,块料损耗率按实际调整
十、平铺陶瓷地砖,如设计有波打线,周长≦2400mm 时,其损耗率调整为 2
5%;周长〉2400mm 时,其损耗率调整为 4%;波打线执行零星项目
十一、³,其他不变
十二、同一铺贴面采纳不同种类、材质的材料,应分别按本章相应精品文档---下载后可任意编辑项目计算
十三、大理石、花岗岩楼地面拼花是按成品考虑的,镶拼面积小于0
015㎡的石材,执行点缀定额项目
十四、楼地面块料面层、整风光层(现浇水磨石楼地面除外)均未包括找平层,如设计要求时,另行计算
十五、块料楼地面面层均不包括酸洗、打蜡,发生时可按相应项目计算
十六、整风光层、块料面层的楼地面项目和楼梯面层(除水泥砂浆及水磨石楼梯外),均不包括踢脚线工料
楼梯踢脚线按相应踢脚线项目乘 1
十七、楼梯不包括板底及侧面抹灰
板底抹灰执行本册“”相应项目,侧面抹灰按本册
十八、楼地面块料零星项目适用于楼梯侧面、台阶侧面、小便池、蹲台、池槽以每个平面面积在 1㎡以内定额未列项目的工程
十九、金刚砂耐磨地面基层混
