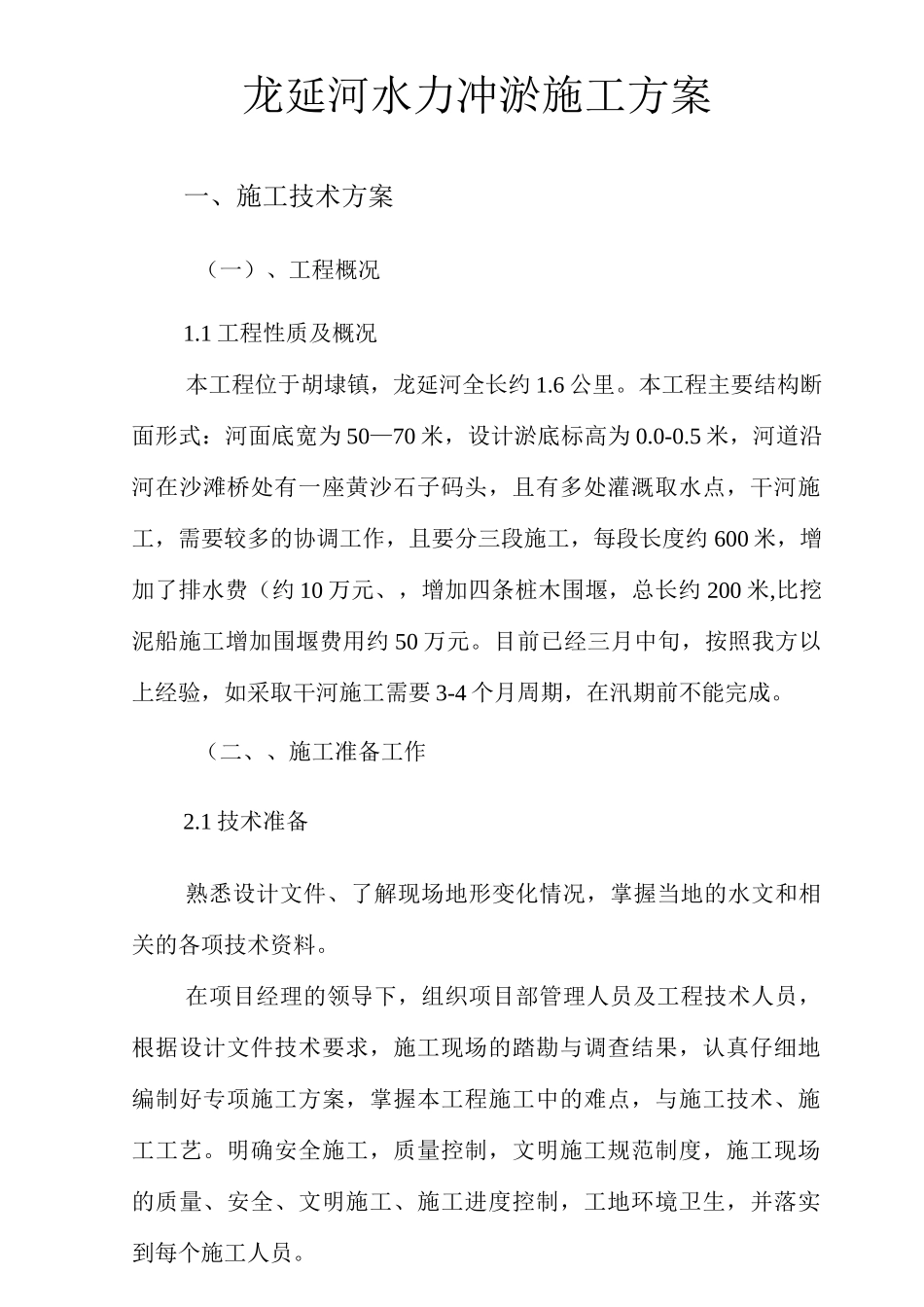

龙延河水力冲淤施工方案一、施工技术方案(一)、工程概况1
1 工程性质及概况本工程位于胡埭镇,龙延河全长约 1
本工程主要结构断面形式:河面底宽为 50—70 米,设计淤底标高为 0
5 米,河道沿河在沙滩桥处有一座黄沙石子码头,且有多处灌溉取水点,干河施工,需要较多的协调工作,且要分三段施工,每段长度约 600 米,增加了排水费(约 10 万元、,增加四条桩木围堰,总长约 200 米,比挖泥船施工增加围堰费用约 50 万元
目前已经三月中旬,按照我方以上经验,如采取干河施工需要 3-4 个月周期,在汛期前不能完成
(二、、施工准备工作2
1 技术准备熟悉设计文件、了解现场地形变化情况,掌握当地的水文和相关的各项技术资料
在项目经理的领导下,组织项目部管理人员及工程技术人员,根据设计文件技术要求,施工现场的踏勘与调查结果,认真仔细地编制好专项施工方案,掌握本工程施工中的难点,与施工技术、施工工艺
明确安全施工,质量控制,文明施工规范制度,施工现场的质量、安全、文明施工、施工进度控制,工地环境卫生,并落实到每个施工人员
2 组织准备在公司经理室的领导下,组织工程施工项目经理部,挑选组织能力强、施工经验丰富的人员担任项目经理

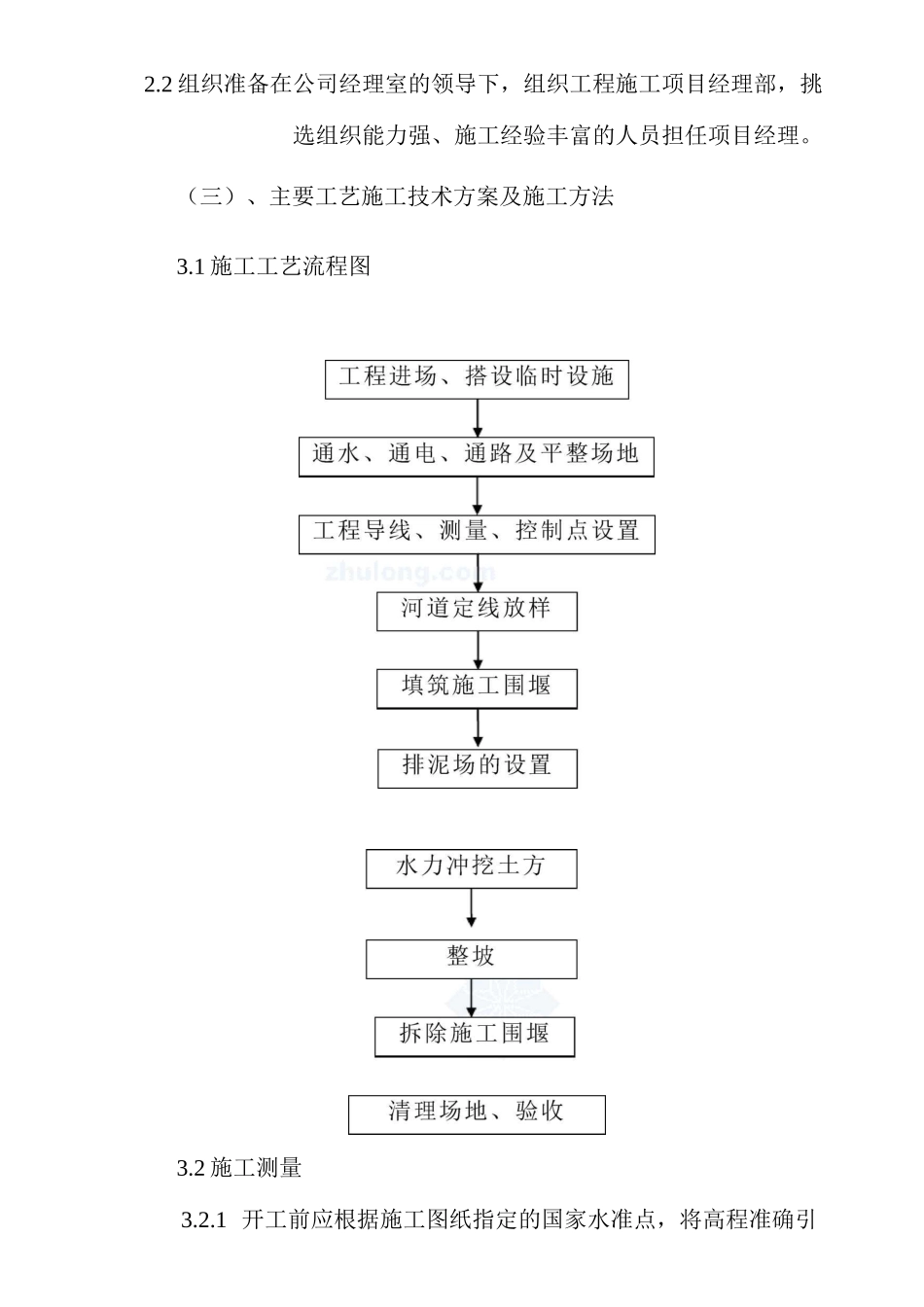

(三)、主要工艺施工技术方案及施工方法3
1 施工工艺流程图3
2 施工测量3

1 开工前应根据施工图纸指定的国家水准点,将高程准确引接至施工现场,并根据现场的实际情况,分段设置符合规范要求的临时水准点,临时水准点的引接闭合差不得超过土 12VLmm
(式中 L 中为水准引接距离,单位:公里)3
2工程导线采用苏州一光全站仪,按设计提供的坐标控制点进行计算放样,根据本工程的施工特点,尽量符合设计要求,但需选择优良方案避免不必要的损失,达到经济实用、美观的效果
3 测量组应熟知工程质量评定标准,在放样定线过程中,要执行三
