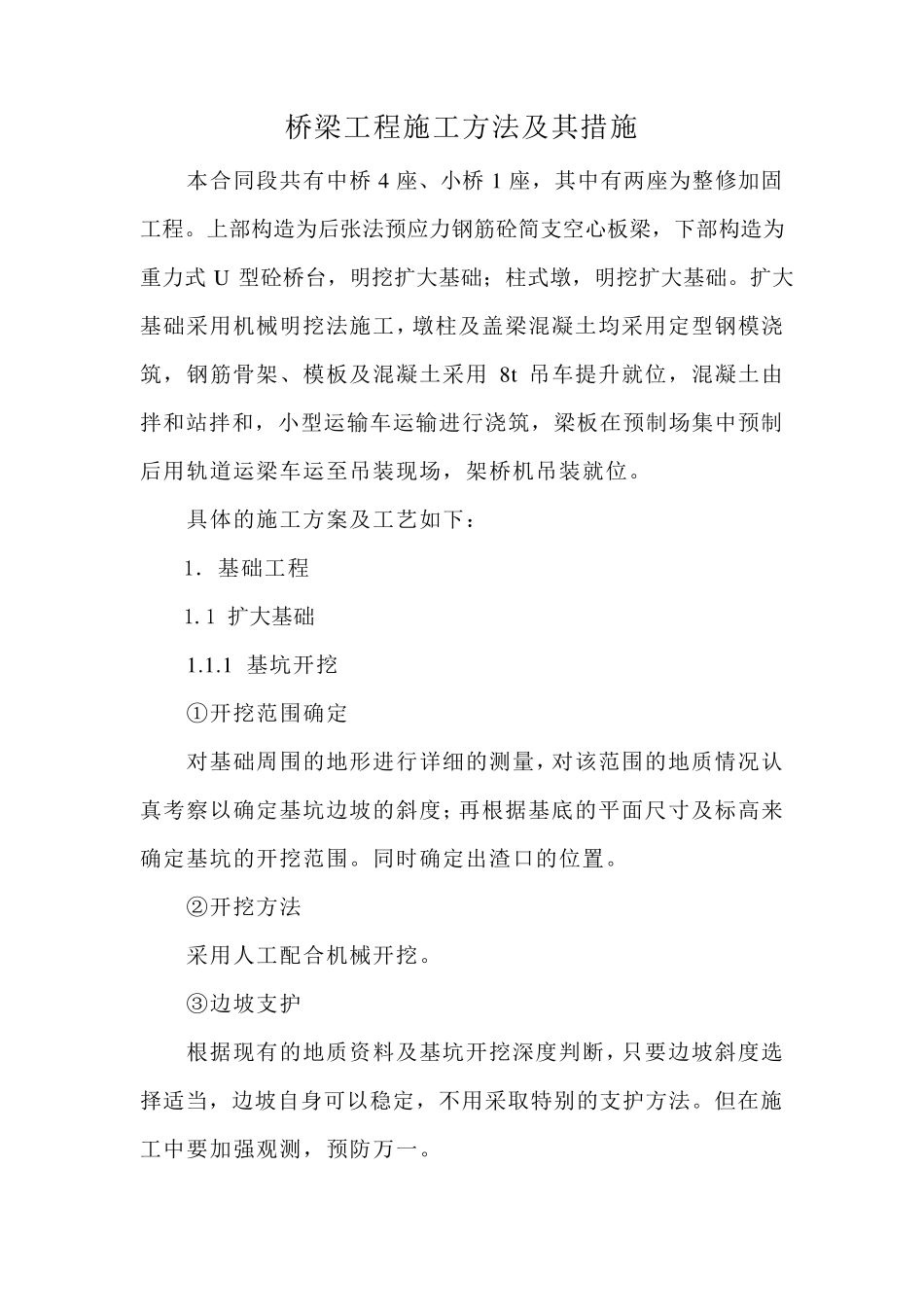

桥梁工程施工方法及其措施 本合同段共有中桥4 座、小桥1 座,其中有两座为整修加固工程
上部构造为后张法预应力钢筋砼简支空心板梁,下部构造为重力式U 型砼桥台,明挖扩大基础;柱式墩,明挖扩大基础
扩大基础采用机械明挖法施工,墩柱及盖梁混凝土均采用定型钢模浇筑,钢筋骨架、模板及混凝土采用8t吊车提升就位,混凝土由拌和站拌和,小型运输车运输进行浇筑,梁板在预制场集中预制后用轨道运梁车运至吊装现场,架桥机吊装就位
具体的施工方案及工艺如下: 1.基础工程 1
1 扩大基础 1
1 基坑开挖 ①开挖范围确定 对基础周围的地形进行详细的测量,对该范围的地质情况认真考察以确定基坑边坡的斜度;再根据基底的平面尺寸及标高来确定基坑的开挖范围
同时确定出渣口的位置
②开挖方法 采用人工配合机械开挖
③边坡支护 根据现有的地质资料及基坑开挖深度判断,只要边坡斜度选择 适 当 ,边坡自 身 可 以稳 定,不 用采取 特 别 的支护方法
但 在施工中要加强 观 测,预防 万 一
④排水措施 在基坑开挖范围边缘设排水沟,防止地表水流入基坑
对于渗入基坑的地下水,根据渗入量的大小,采取相应的措施
根据现场考察情况判断,地下水渗入量不大,主要防止地表水流入基坑

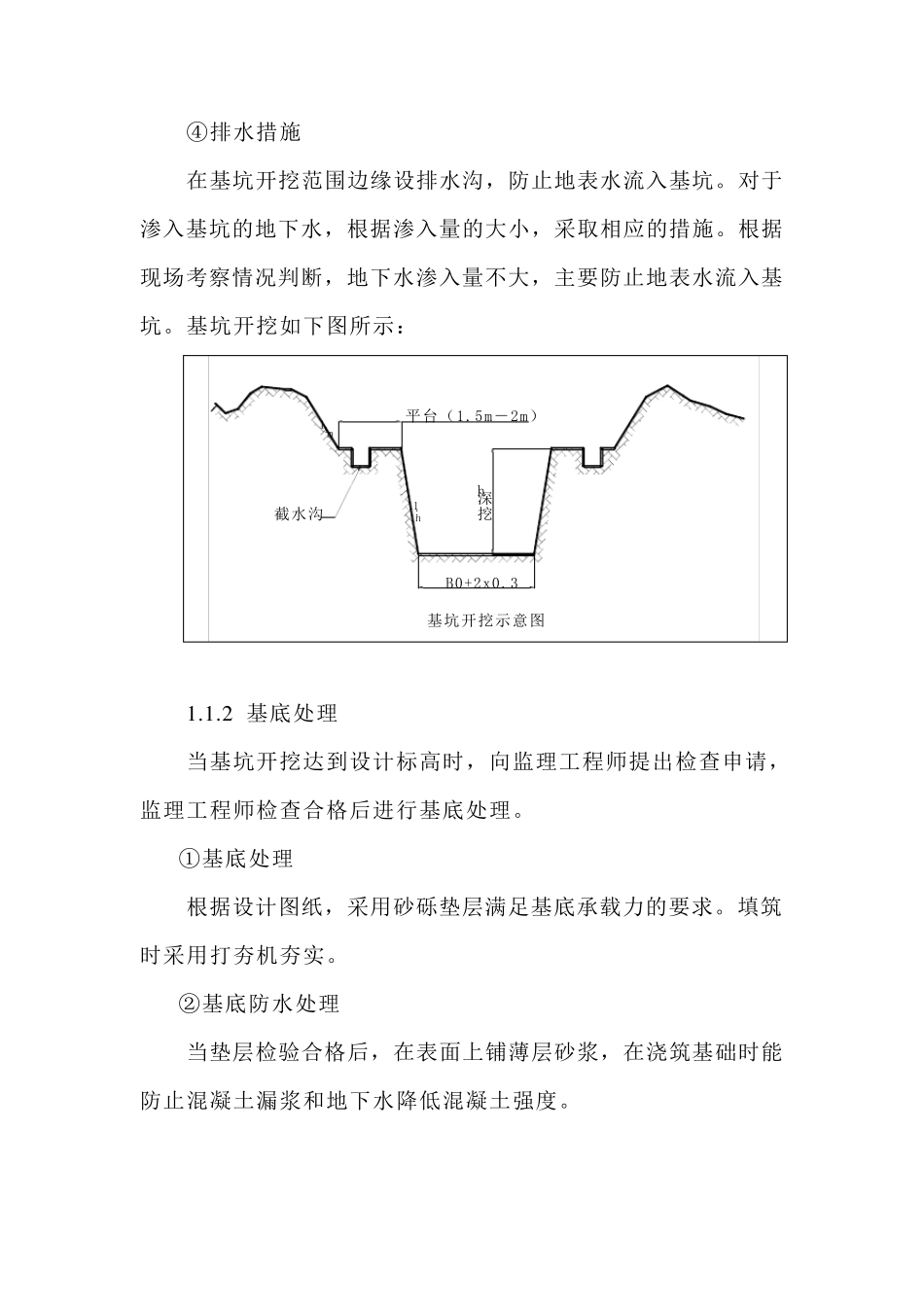

基坑开挖如下图所示: 基坑开挖示意图截水沟1:n1:m挖深h平台(1
5m-2m)B0+2x0
2 基底处理 当基坑开挖达到设计标高时,向监理工程师提出检查申请,监理工程师检查合格后进行基底处理
①基底处理 根据设计图纸,采用砂砾垫层满足基底承载力的要求
填筑时采用打夯机夯实
②基底防水处理 当垫层检验合格后,在表面上铺薄层砂浆,在浇筑基础时能防止混凝土漏浆和地下水降低混凝土强度
3 混 凝 土 浇 筑 基 础 混 凝 土 浇 筑 , 用 组 合 标 准 钢 模 板 作 外 模 , 对 于 混 凝 土
