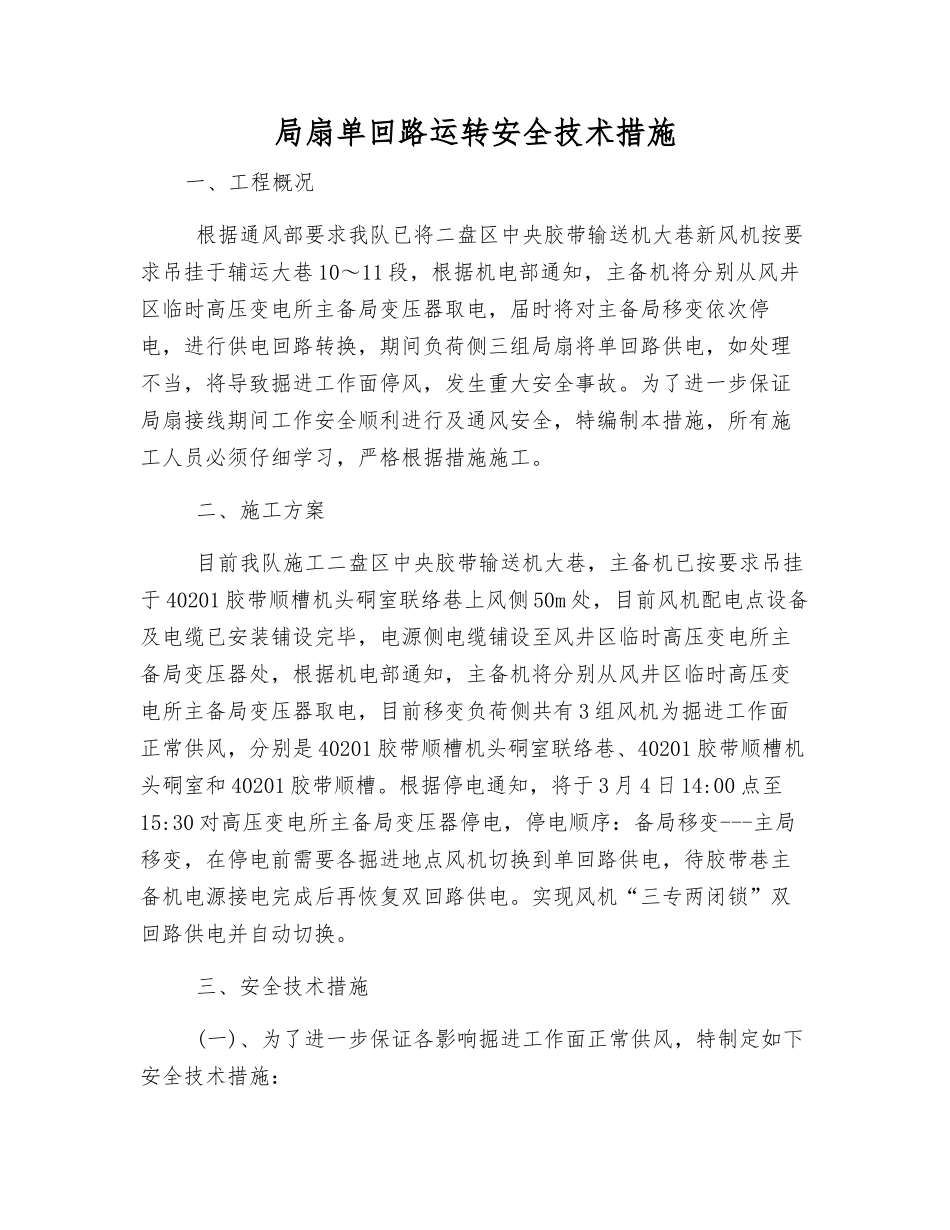

局扇单回路运转安全技术措施一、工程概况 根据通风部要求我队已将二盘区中央胶带输送机大巷新风机按要求吊挂于辅运大巷 10~11 段,根据机电部通知,主备机将分别从风井区临时高压变电所主备局变压器取电,届时将对主备局移变依次停电,进行供电回路转换,期间负荷侧三组局扇将单回路供电,如处理不当,将导致掘进工作面停风,发生重大安全事故
为了进一步保证局扇接线期间工作安全顺利进行及通风安全,特编制本措施,所有施工人员必须仔细学习,严格根据措施施工
二、施工方案 目前我队施工二盘区中央胶带输送机大巷,主备机已按要求吊挂于 40201 胶带顺槽机头硐室联络巷上风侧 50m 处,目前风机配电点设备及电缆已安装铺设完毕,电源侧电缆铺设至风井区临时高压变电所主备局变压器处,根据机电部通知,主备机将分别从风井区临时高压变电所主备局变压器取电,目前移变负荷侧共有 3 组风机为掘进工作面正常供风,分别是 40201 胶带顺槽机头硐室联络巷、40201 胶带顺槽机头硐室和 40201 胶带顺槽
根据停电通知,将于 3 月 4 日 14:00 点至15:30 对高压变电所主备局变压器停电,停电顺序:备局移变---主局移变,在停电前需要各掘进地点风机切换到单回路供电,待胶带巷主备机电源接电完成后再恢复双回路供电
实现风机“三专两闭锁”双回路供电并自动切换

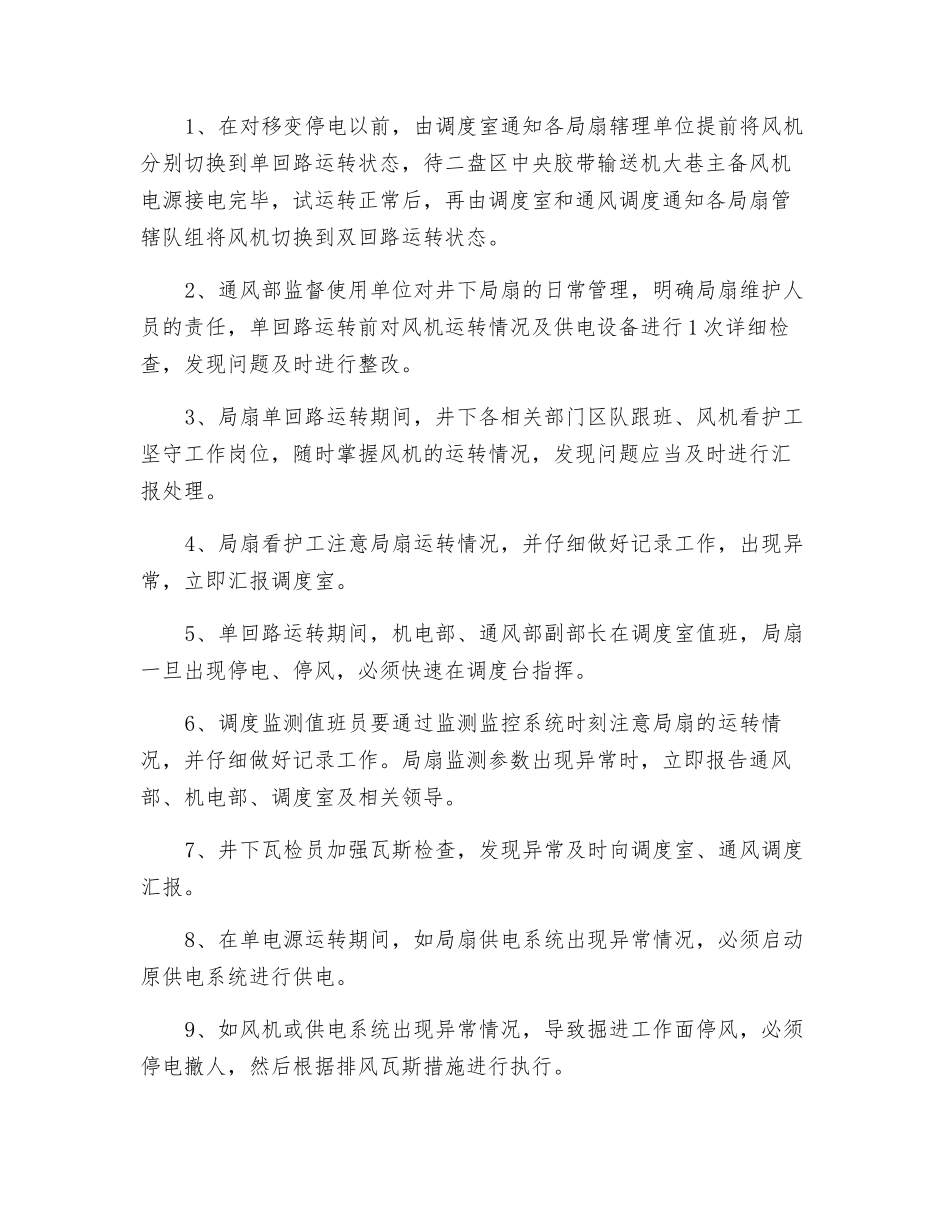

三、安全技术措施 (一)、为了进一步保证各影响掘进工作面正常供风,特制定如下安全技术措施:1、在对移变停电以前,由调度室通知各局扇辖理单位提前将风机分别切换到单回路运转状态,待二盘区中央胶带输送机大巷主备风机电源接电完毕,试运转正常后,再由调度室和通风调度通知各局扇管辖队组将风机切换到双回路运转状态

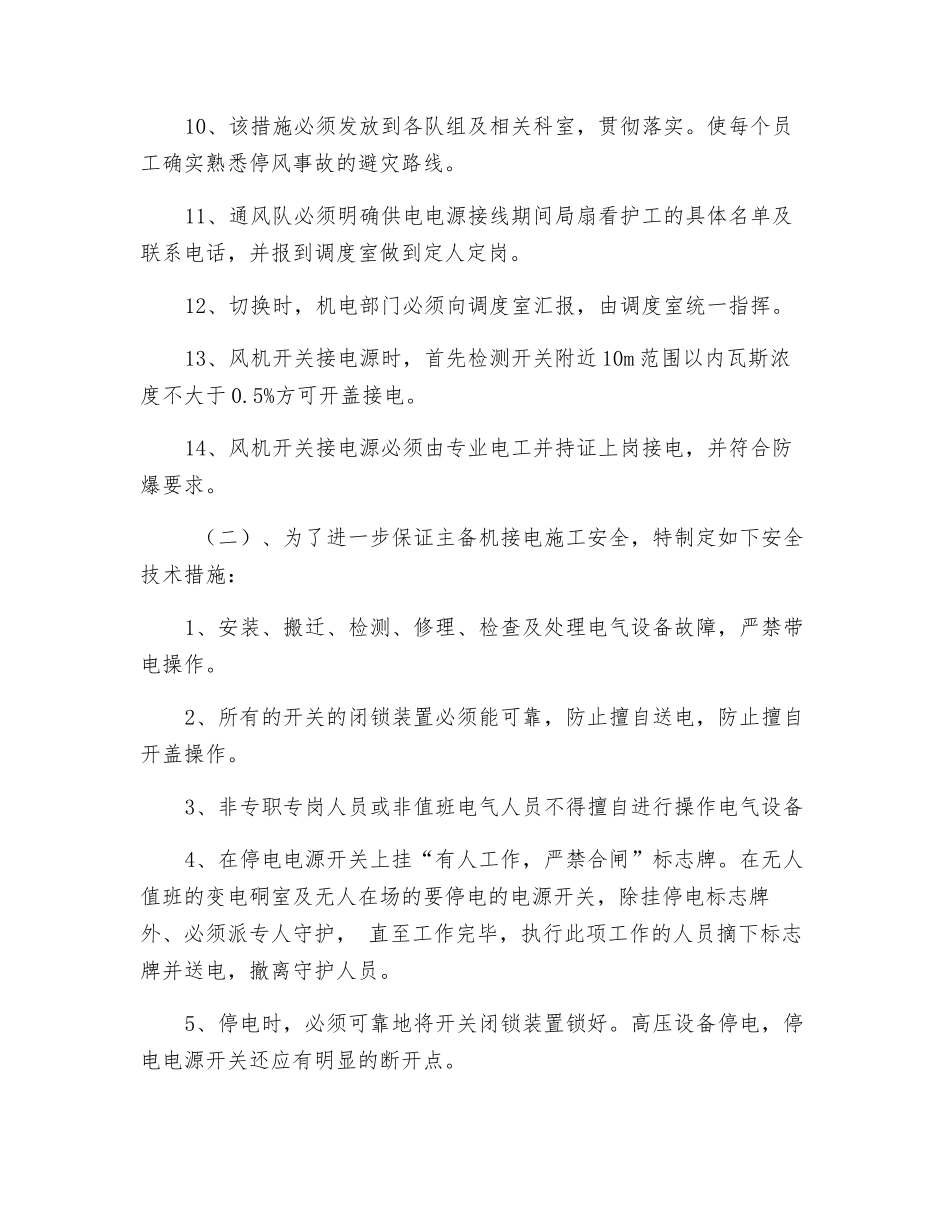

2、通风部监督使用单位对井下局扇的日常管理,明确局扇维护人员的责任,单回路运转前对风机运转情况及供电设备进行 1 次详细检查,发现问题及时进行整改
