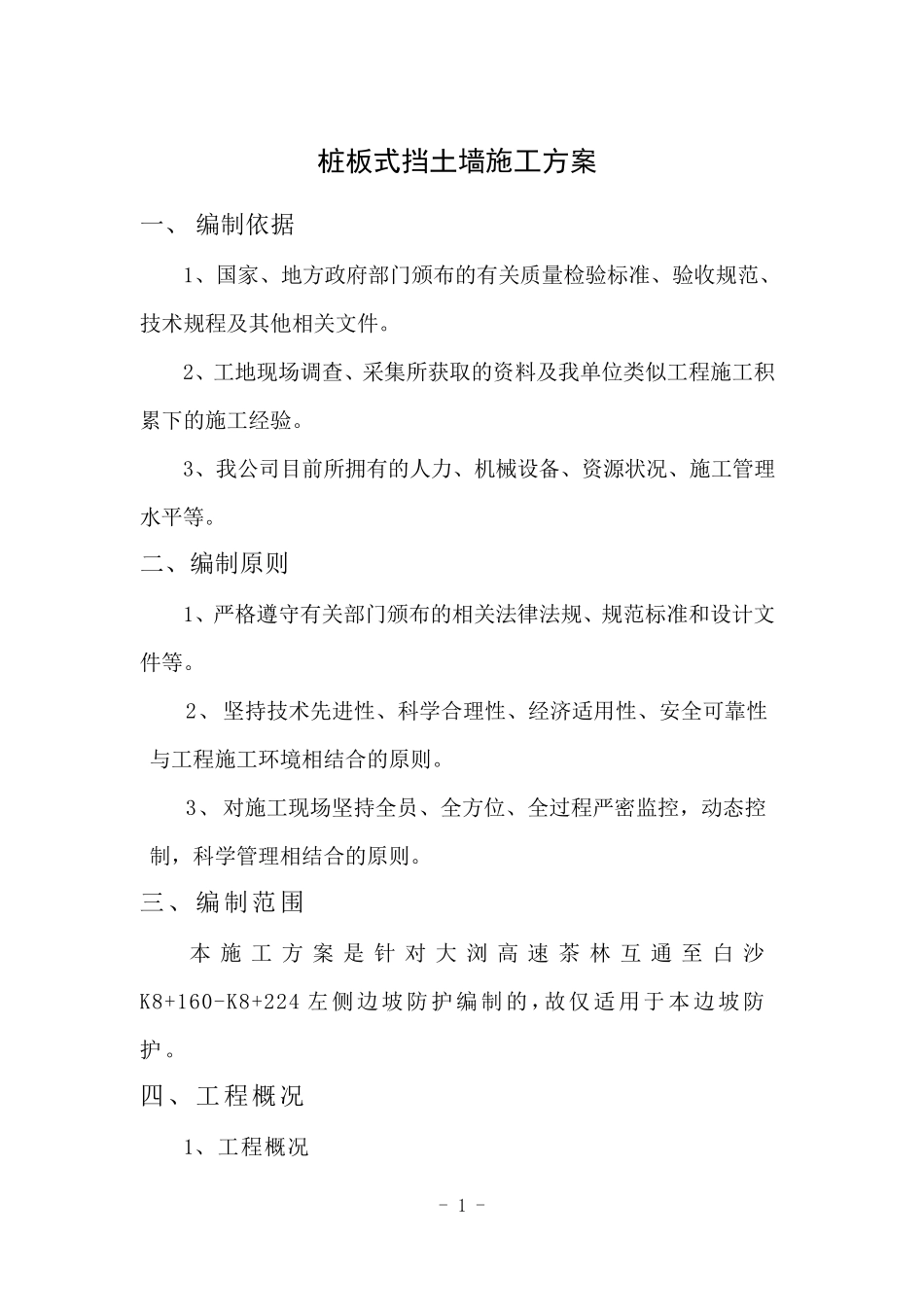

- 1 - 桩板式挡土墙施工方案 一、 编制依据 1、国家、地方政府部门颁布的有关质量检验标准、验收规范、技术规程及其他相关文件
2、工地现场调查、采集所获取的资料及我单位类似工程施工积累下的施工经验
3、我公司目前所拥有的人力、机械设备、资源状况、施工管理水平等
二、编制原则 1、严格遵守有关部门颁布的相关法律法规、规范标准和设计文件等
2、坚持技术先进性、科学合理性、经济适用性、安全可靠性与工程施工环境相结合的原则
3、对施工现场坚持全员、全方位、全过程严密监控,动态控制,科学管理相结合的原则
三、编制范围 本 施 工 方 案 是 针 对 大 浏 高 速 茶 林 互 通 至 白 沙K8+160-K8+224 左侧边坡防护编制的,故仅适用于本边坡防护
四、工程概况 1、工程概况 - 2 - K8+160-K8+224 段左侧边坡原设计采用路肩墙,施工单位进场后发现底面线与原设计不符,路肩墙基础悬空,故变更设计,采用桩板墙对该边坡进行变更设计

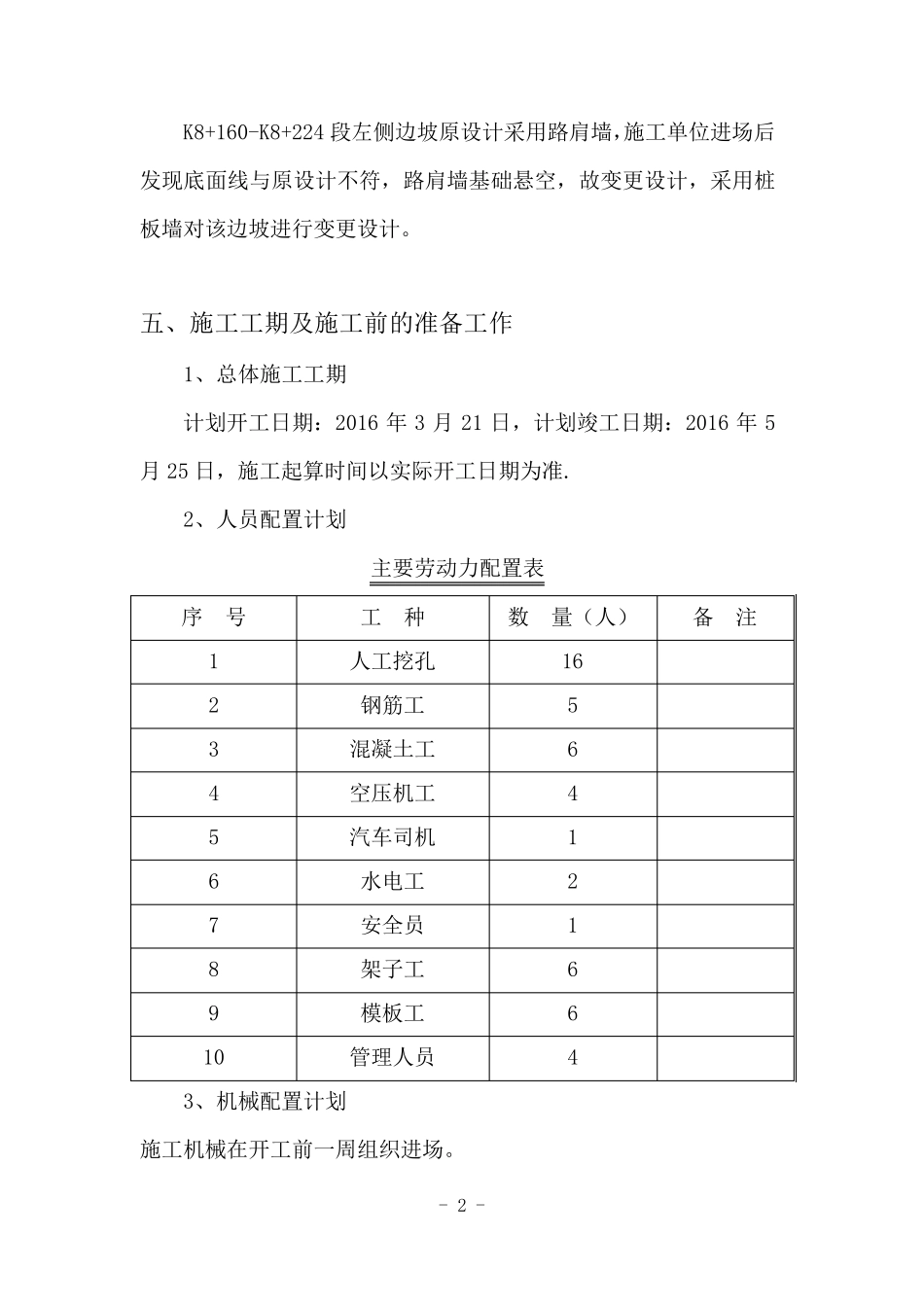

五、施工工期及施工前的准备工作 1、总体施工工期 计划开工日期:2016 年 3 月 21 日,计划竣工日期:2016 年 5月 25 日,施工起算时间以实际开工日期为准
2、人员配置计划 主要劳动力配置表 序 号 工 种 数 量(人) 备 注 1 人工挖孔 16 2 钢筋工 5 3 混凝土工 6 4 空压机工 4 5 汽车司机 1 6 水电工 2 7 安全员 1 8 架子工 6 9 模板工 6 10 管理人员 4 3、机械配置计划 施工机械在开工前一周组织进场

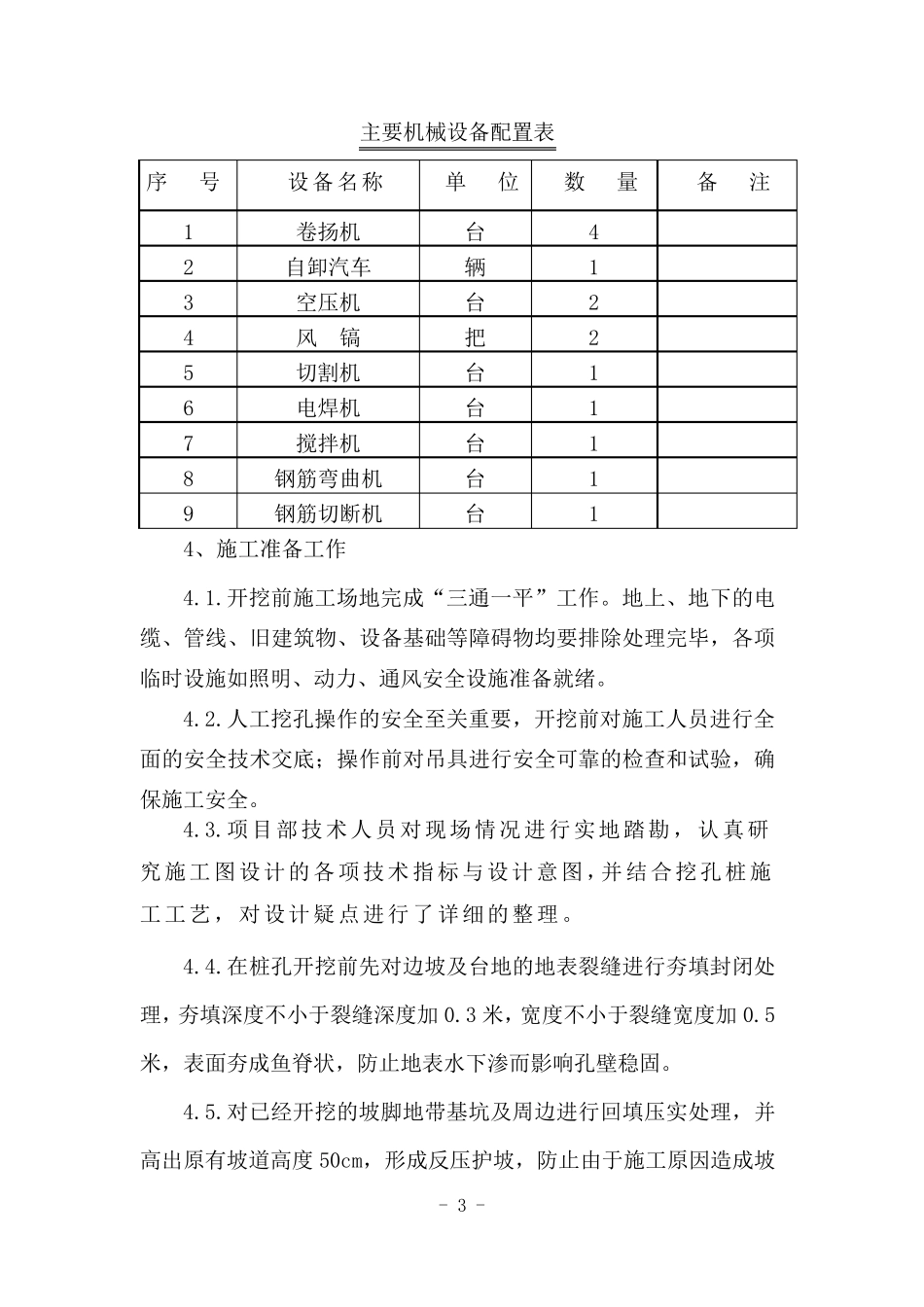

- 3 - 主要机械设备配置表 序 号 设备名称 单 位 数 量 备 注 1 卷扬机 台 4 2 自卸汽车 辆 1 3 空压机 台 2 4 风 镐 把 2 5 切割机 台 1 6 电焊机 台 1 7 搅拌机 台 1 8 钢筋弯曲机 台 1 9 钢筋切断机
