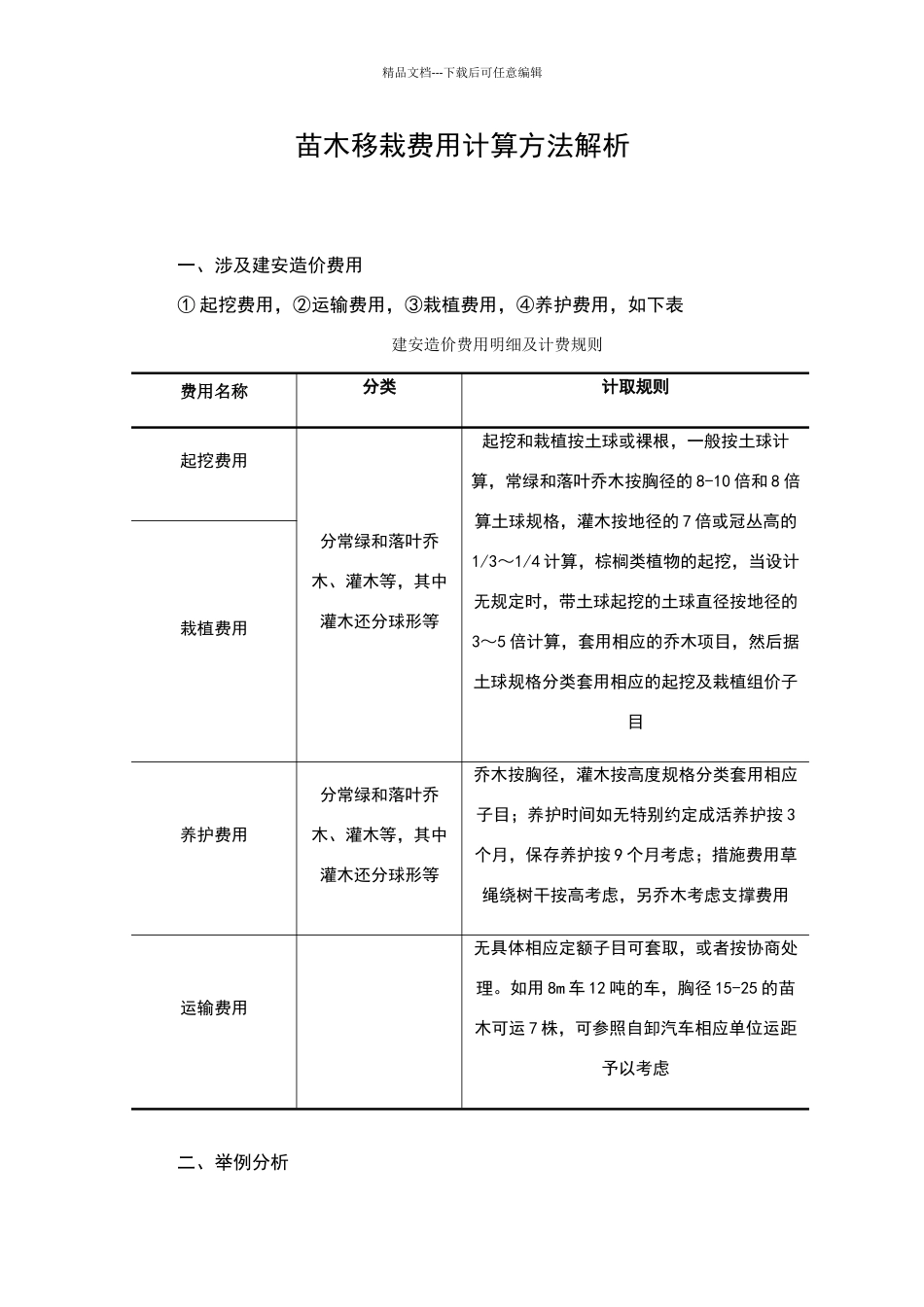

精品文档---下载后可任意编辑苗木移栽费用计算方法解析一、涉及建安造价费用 ① 起挖费用,②运输费用,③栽植费用,④养护费用,如下表建安造价费用明细及计费规则费用名称分类计取规则起挖费用分常绿和落叶乔木、灌木等,其中灌木还分球形等起挖和栽植按土球或裸根,一般按土球计算,常绿和落叶乔木按胸径的 8-10 倍和 8 倍算土球规格,灌木按地径的 7 倍或冠丛高的1/3~1/4 计算,棕榈类植物的起挖,当设计无规定时,带土球起挖的土球直径按地径的3~5 倍计算,套用相应的乔木项目,然后据土球规格分类套用相应的起挖及栽植组价子目栽植费用养护费用分常绿和落叶乔木、灌木等,其中灌木还分球形等乔木按胸径,灌木按高度规格分类套用相应子目;养护时间如无特别约定成活养护按 3个月,保存养护按 9 个月考虑;措施费用草绳绕树干按高考虑,另乔木考虑支撑费用运输费用无具体相应定额子目可套取,或者按协商处理。如用 8m 车 12 吨的车,胸径 15-25 的苗木可运 7 株,可参照自卸汽车相应单位运距予以考虑二、举例分析精品文档---下载后可任意编辑如计算第 221 项樟树的移栽费用:樟树为常绿乔木,规格为胸径 32。算得土球:32*8=256cm,32*10=320cm,①起挖:选用土球直径在 280cm 以内的,②栽植:选用土球直径在 280cm 以内的,③养护:选用胸径 40cm 以内的常绿乔木养护,养护期成活养护按 3 个月,保存养护按 9 个月考虑;另考虑草绳绕树干高,考虑树棍支撑。如计算第 80 项红继木的移栽费用:该红继木为灌木,规格为地径 3-4cm,冠丛高 150-160cm。算得土球:*7=,1/3*150=50cm,①起挖:选用土球直径在 40cm 以内的起挖灌木,②栽植:选用土球直径在 40cm 以内的,③养护:选用高度 200cm 以内的落叶灌木养护,养护期,成活养护按 3 个月,保存养护按 9 个月考虑。如计算第 73 项紫薇(球形)的移栽费用:该紫薇为灌木,球状,规格冠丛高 200-250cm。算得土球:240*1/3=80cm,240*1/4=60cm,①起挖:选用土球直径在 60cm 以内的起挖灌木,②栽植:选用土球直径在 60cm 以内的,③养护:选用高度 250cm 以内的球形植物养护,养护期,成活养护按 3 个月,保存养护按 9 个月考虑。三、其他说明1.名贵树木的起挖,另行计算。2.起挖、栽植带土球乔木的土球直径超过 280cm,栽植裸根乔术的胸径超过 45cm 时,另行计算3.绿化施工现场没有水源提供的情况,栽植苗木时要考虑机械灌...
