编制审核审批电动吊篮安拆方案1

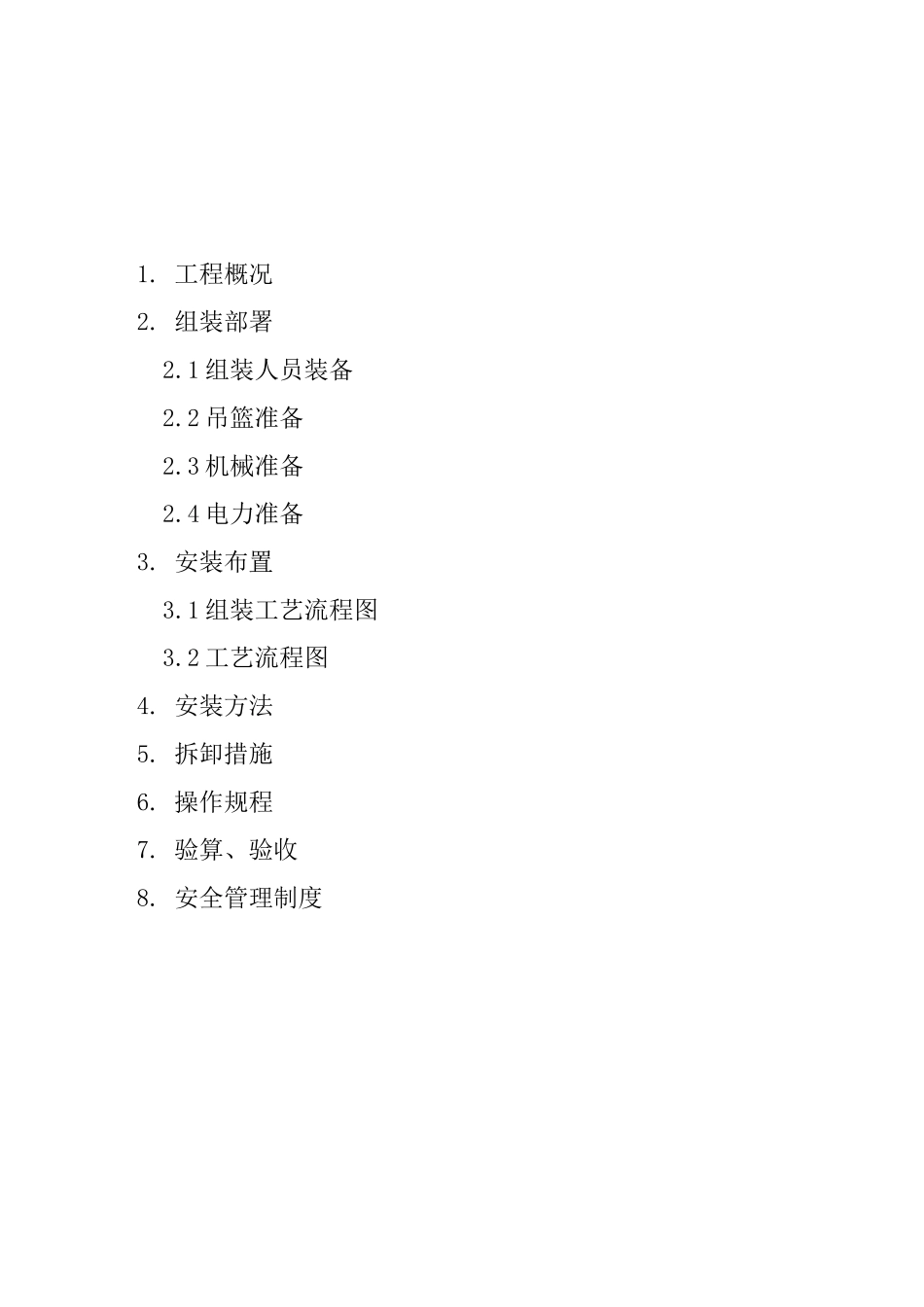

1 组装人员装备2
2 吊篮准备2
3 机械准备2
4 电力准备3
1 组装工艺流程图3
2 工艺流程图4
验算、验收8
安全管理制度附件电源线电器箱高低侧片底板安全锁提升机配重块锁绳轮限位器安全钢丝绳工作钢丝绳1

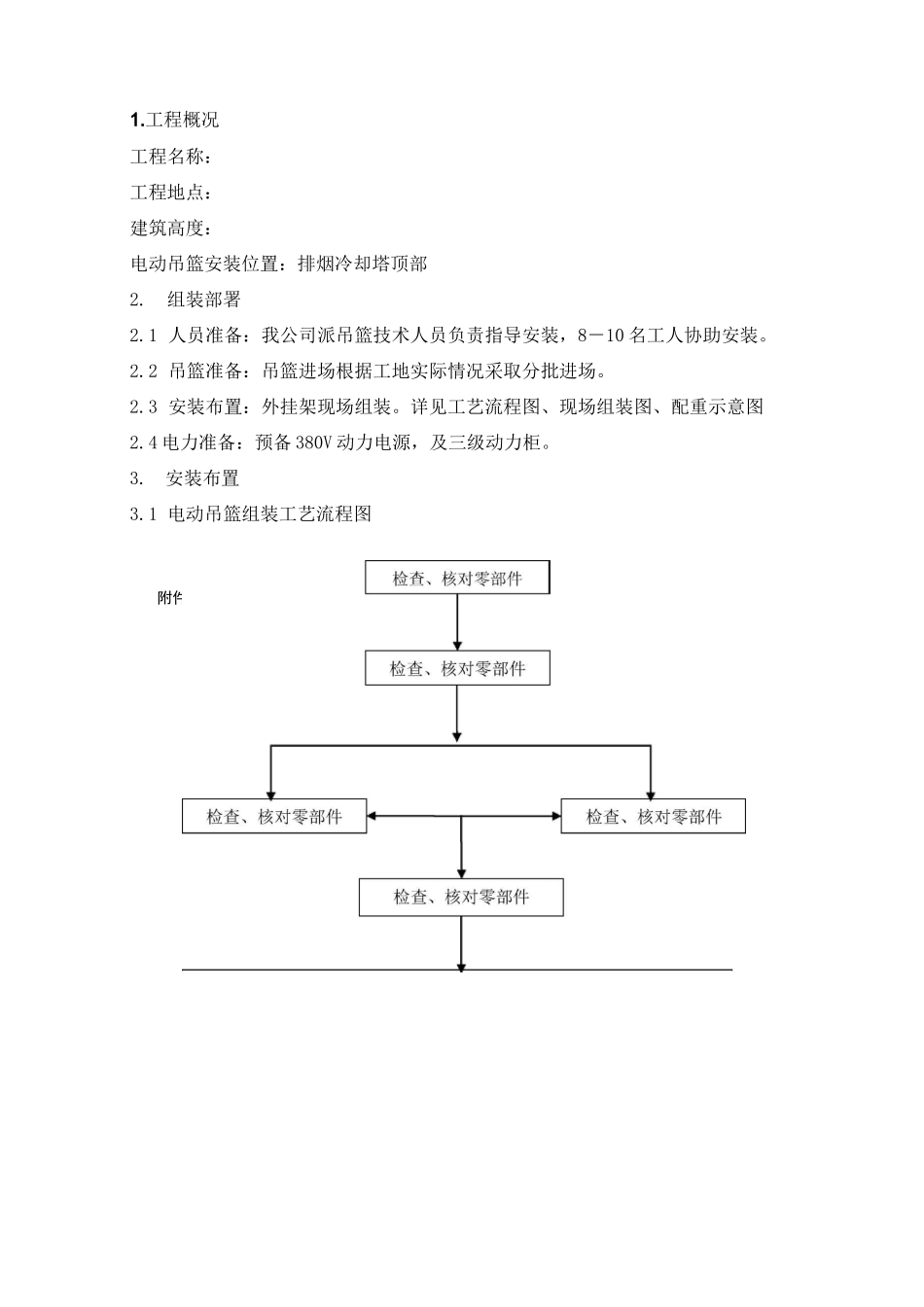

工程概况工程名称:工程地点:建筑高度:电动吊篮安装位置:排烟冷却塔顶部2
1 人员准备:我公司派吊篮技术人员负责指导安装,8-10 名工人协助安装
2 吊篮准备:吊篮进场根据工地实际情况采取分批进场
3 安装布置:外挂架现场组装
详见工艺流程图、现场组装图、配重示意图2
4 电力准备:预备 380V 动力电源,及三级动力柜
1 电动吊篮组装工艺流程图组装前准备工作:(1)必须对进场吊篮的各个零件、部件进行检查核对验收(2)按组装流程图将各零部件运送到组装位置
2 安装工艺流程图4
1 吊篮安装顺序图4
2 悬挂机构的安装悬挂机构安装于建筑物的顶面,将悬挂机构的零部件调运至建筑物顶部后,在平面图标注的位置进行安装,安装顺序如下图:4
3 安装及调整•安装地面选择水平面,遇有斜面时,在支架下面用木板或其他平面防滑物体垫平
如安装面是防水保温层时,在前、后支架下加垫 5-8 厘米厚木板,防止压坏防水保温层
•可调式悬挂机构的调节支架高度使前梁下侧面略高于女儿墙(或其他障碍物)的高度,在条件允许的情况下,悬挂机构定位后在支架下方垫防滑板•前梁深处端长度为 1
•前后支架间距离在场地允许的情况下,尽量调整至最大距离
•两个支架间距离调整至前梁悬伸点间距离比悬挂平台长度小-5 厘米
•张紧加强钢丝绳时,使前梁略微上翘 5-6 厘米,产生预应力,提高前梁强度
•装夹钢丝绳时,绳夹数量是 4 个,U
