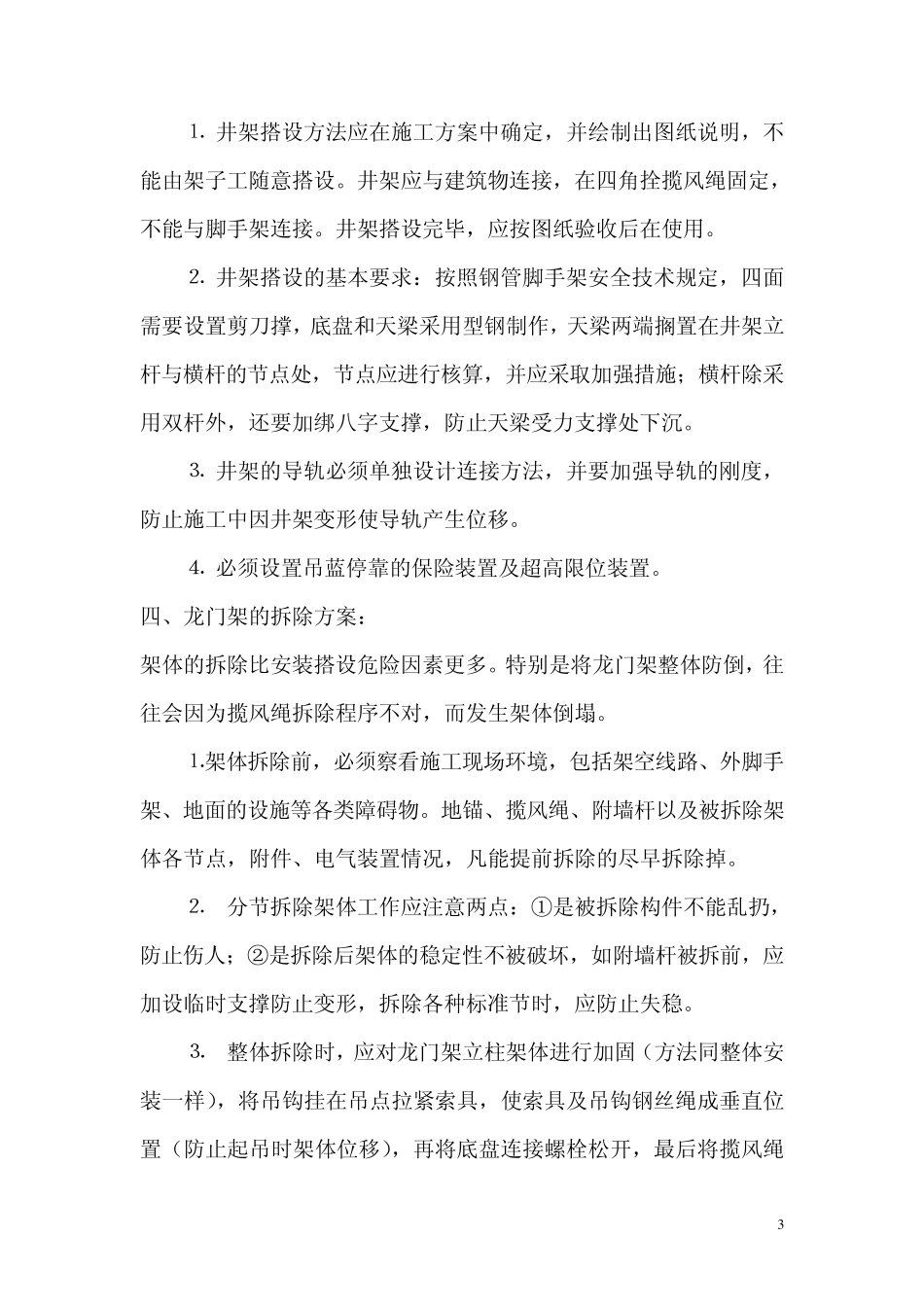

1 第一章 工程慨况及说明 龙门架是我们建筑施工中常用的物料垂直运输工具
掌握好正确的龙门架安装与拆除技术,是我们安全施工的一个重要环节
也是保证龙门架安全使用的技术保证
本工程位于安县安昌镇安洲大道原人事局工程
建筑面积2638平方米,底框结构,混凝土条形基础,共计6层,建筑总高度19
5m,室内外高差450mm,该建筑呈“一”字形布置,长为 33
7m,宽为 12m
第二章 龙门架安装与拆除施工方案 一、确保施工安全龙门架是我们建筑施工中常用的物料垂直运输工具
掌握好正确的龙门架安装与拆除技术,是我们安全施工的一个重要环节
也是保证龙门架安全使用的技术保证
首先,我们要清楚保证龙门架运行的装置有哪些
它们主要包括:制动装置、断绳保险装置、吊篮安全门、楼层口停靠门、进料口防护棚、超高限位装置、下极限位装置、超载限制器
对于这些装置,我们在安装时必须引高度重视,要做到正确安装,正确使用
其次,我们在选择龙门架提升机安装位置时要根据其现场及设备情况而定,要尽量远离架空线,并保持在规定安全距离之外,避免在施工人员流动频繁的场所
二、龙门架安装的正确顺序及应注意的事项: ⒈ 将底盘放置在基础上与基础预埋螺栓紧固,吊蓝放置在底盘中央

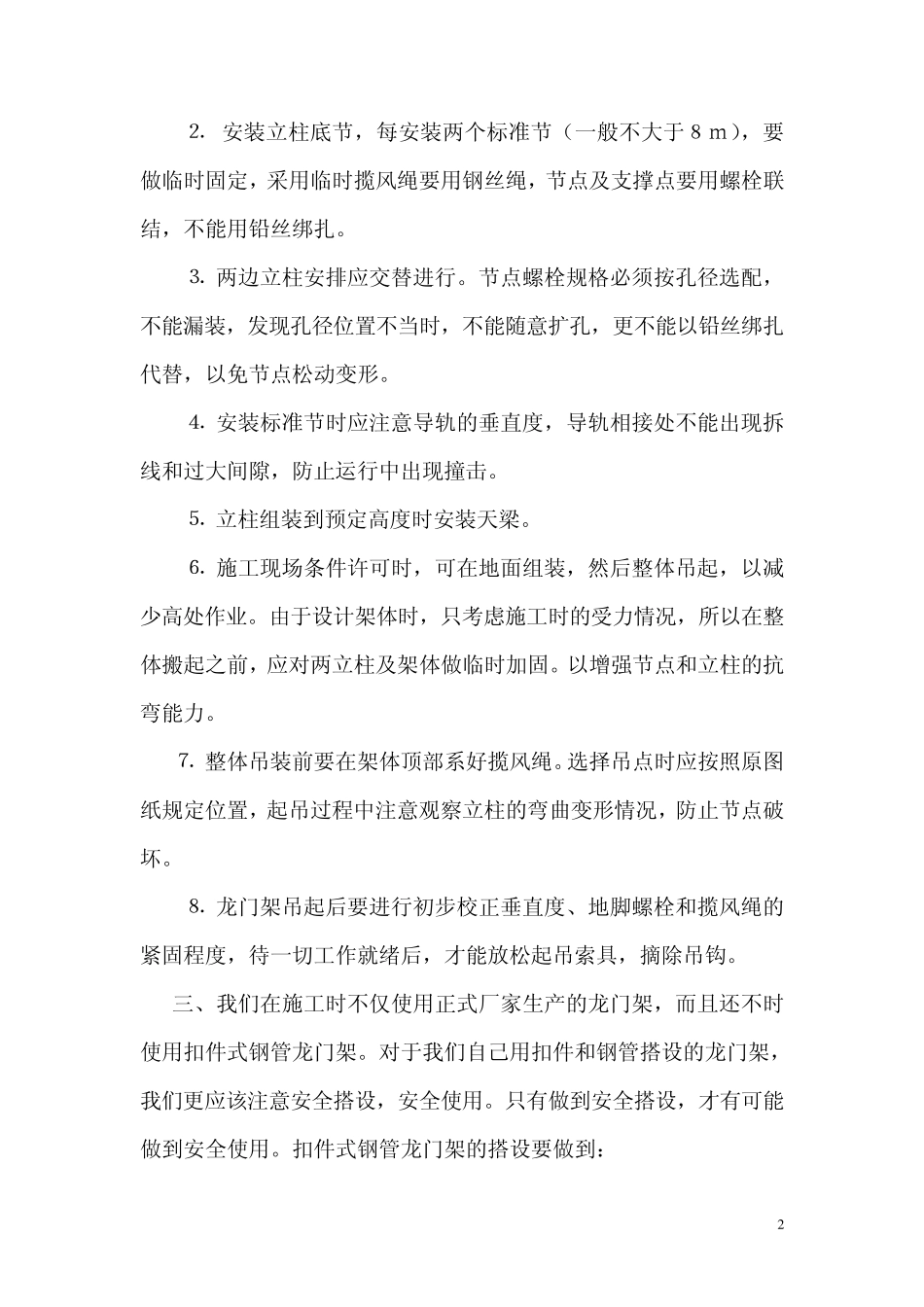

2 ⒉ 安装立柱底节,每安装两个标准节(一般不大于8m),要做临时固定,采用临时揽风绳要用钢丝绳,节点及支撑点要用螺栓联结,不能用铅丝绑扎
⒊ 两边立柱安排应交替进行
节点螺栓规格必须按孔径选配,不能漏装,发现孔径位置不当时,不能随意扩孔,更不能以铅丝绑扎代替,以免节点松动变形
⒋ 安装标准节时应注意导轨的垂直度,导轨相接处不能出现拆线和过大间隙,防止运行中出现撞击
⒌ 立柱组装到预定高度时安装天梁
⒍ 施工现场条件许可时,可在地面组装,然后整体吊起,以减少高处作业
由于设计架体时,只考虑施工时的受力情况,所以在整体搬起之前,应对两
