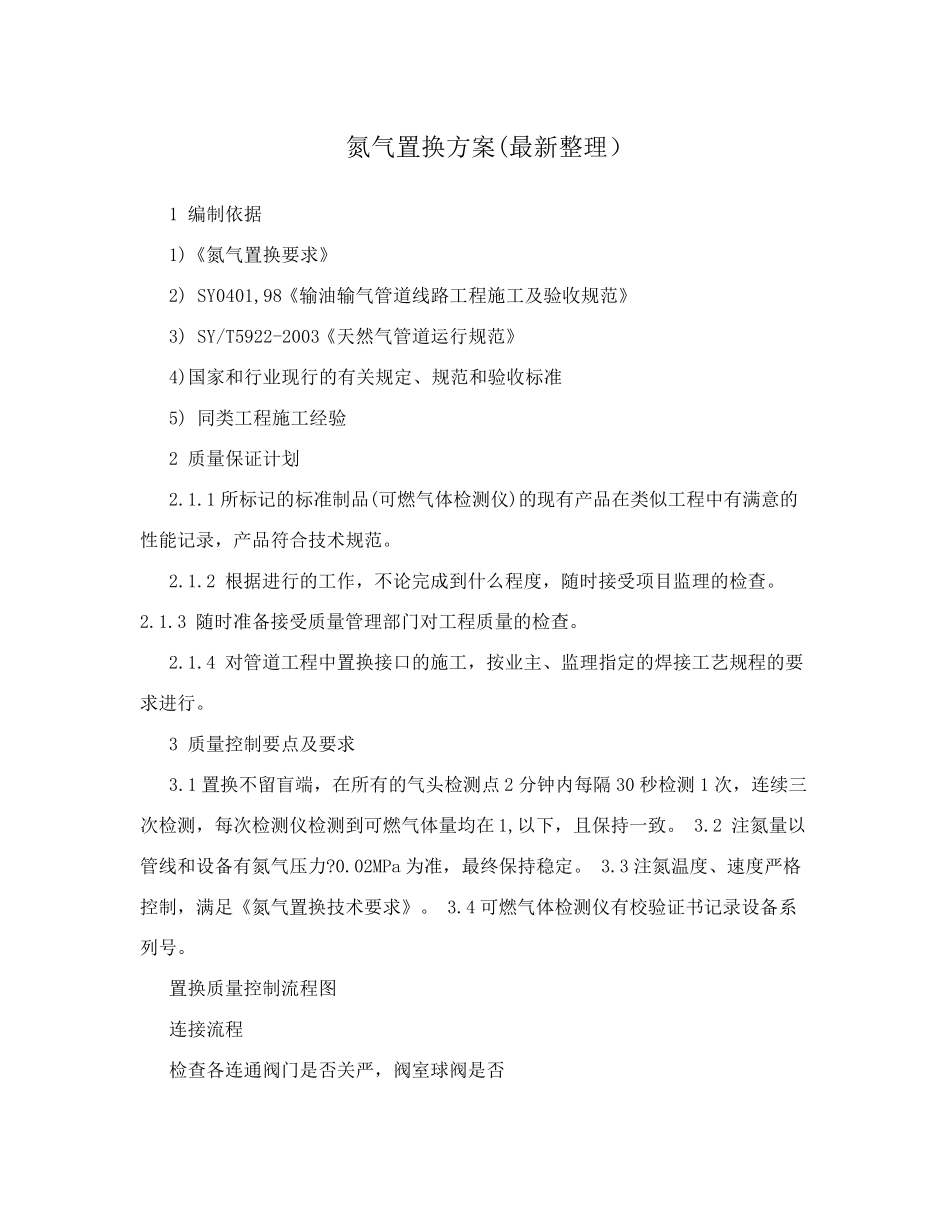

氮气置换方案(最新整理) 1 编制依据 1)《氮气置换要求》 2) SY0401,98《输油输气管道线路工程施工及验收规范》 3) SY/T5922-2003《天然气管道运行规范》 4)国家和行业现行的有关规定、规范和验收标准 5) 同类工程施工经验 2 质量保证计划 2
1 所标记的标准制品(可燃气体检测仪)的现有产品在类似工程中有满意的性能记录,产品符合技术规范
2 根据进行的工作,不论完成到什么程度,随时接受项目监理的检查
3 随时准备接受质量管理部门对工程质量的检查
4 对管道工程中置换接口的施工,按业主、监理指定的焊接工艺规程的要求进行
3 质量控制要点及要求 3
1 置换不留盲端,在所有的气头检测点 2 分钟内每隔 30 秒检测 1 次,连续三次检测,每次检测仪检测到可燃气体量均在 1,以下,且保持一致
2 注氮量以管线和设备有氮气压力
02MPa 为准,最终保持稳定
3 注氮温度、速度严格控制,满足《氮气置换技术要求》
4 可燃气体检测仪有校验证书记录设备系列号

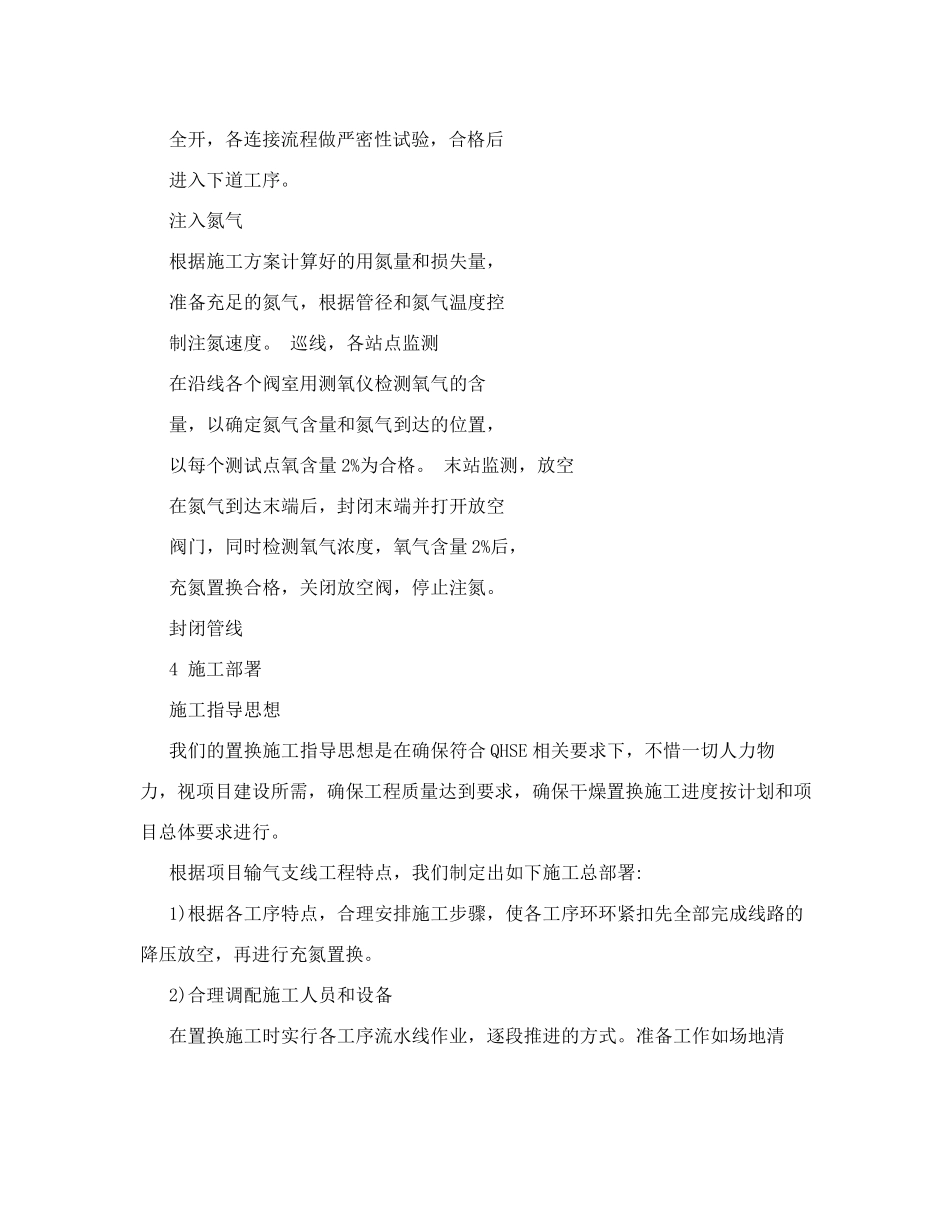

置换质量控制流程图 连接流程 检查各连通阀门是否关严,阀室球阀是否 全开,各连接流程做严密性试验,合格后 进入下道工序
注入氮气 根据施工方案计算好的用氮量和损失量, 准备充足的氮气,根据管径和氮气温度控 制注氮速度
巡线,各站点监测 在沿线各个阀室用测氧仪检测氧气的含 量,以确定氮气含量和氮气到达的位置, 以每个测试点氧含量 2%为合格
末站监测,放空 在氮气到达末端后,封闭末端并打开放空 阀门,同时检测氧气浓度,氧气含量 2%后, 充氮置换合格,关闭放空阀,停止注氮
封闭管线 4 施工部署 施工指导思想 我们的置换施工指导思想是在确保符合QHSE 相关要求下,不惜一切人力物力,视项目建设所需,确保工程质量达到要求,确保干燥置换施工
