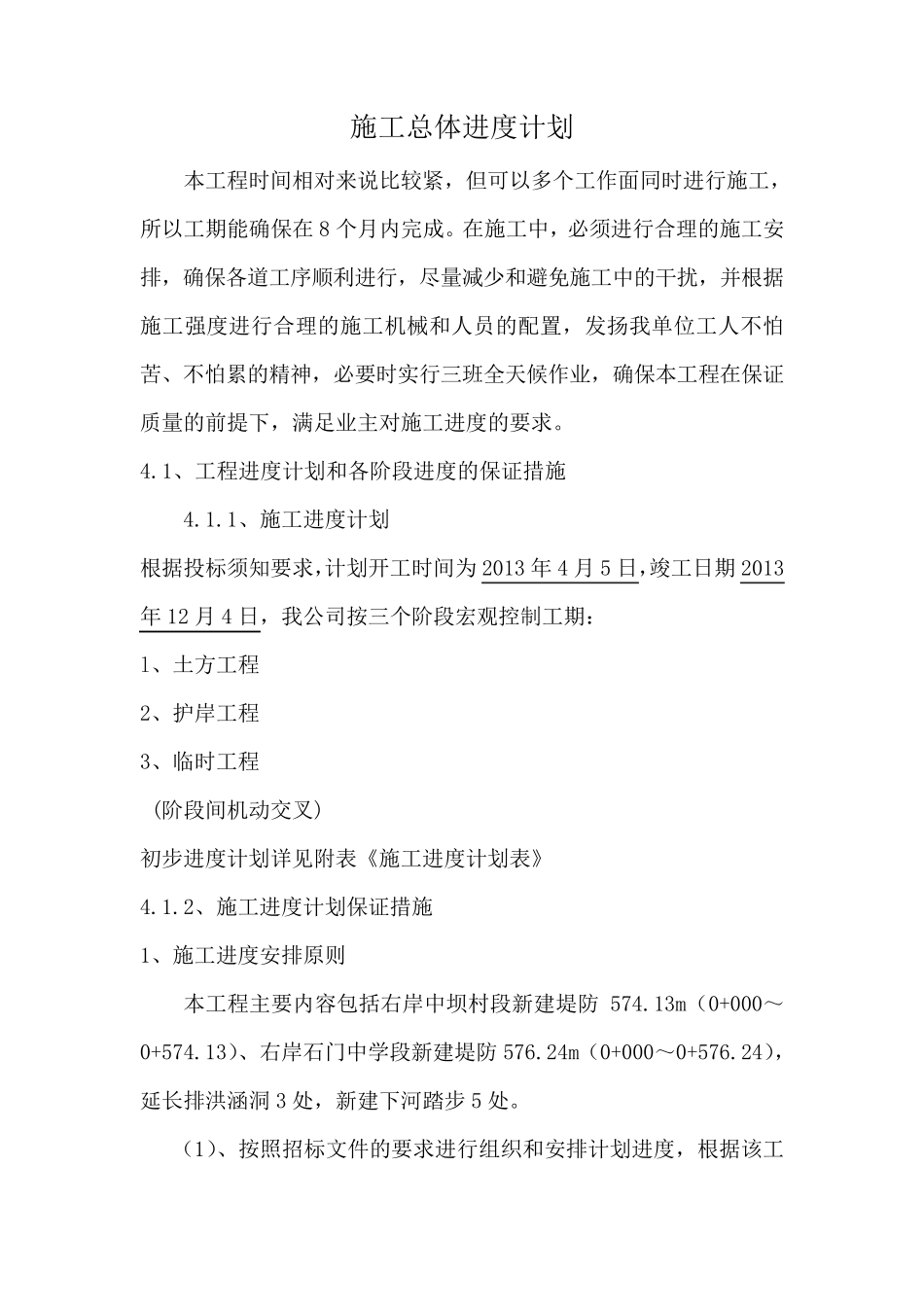

施工总体进度计划 本工程时间相对来说比较紧,但可以多个工作面同时进行施工,所以工期能确保在8 个月内完成

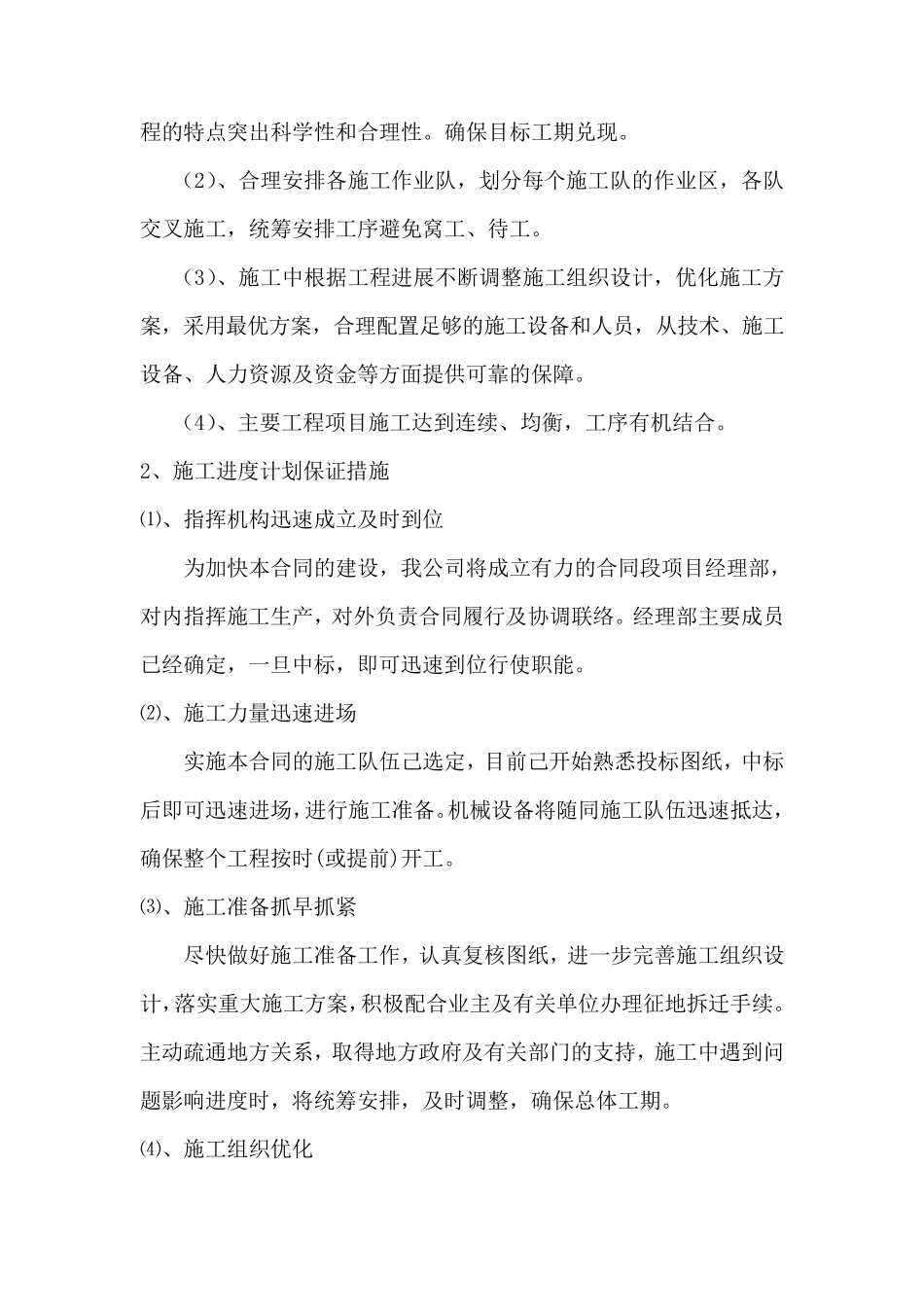

在施工中,必须进行合理的施工安排,确保各道工序顺利进行,尽量减少和避免施工中的干扰,并根据施工强度进行合理的施工机械和人员的配置,发扬我单位工人不怕苦、不怕累的精神,必要时实行三班全天候作业,确保本工程在保证质量的前提下,满足业主对施工进度的要求

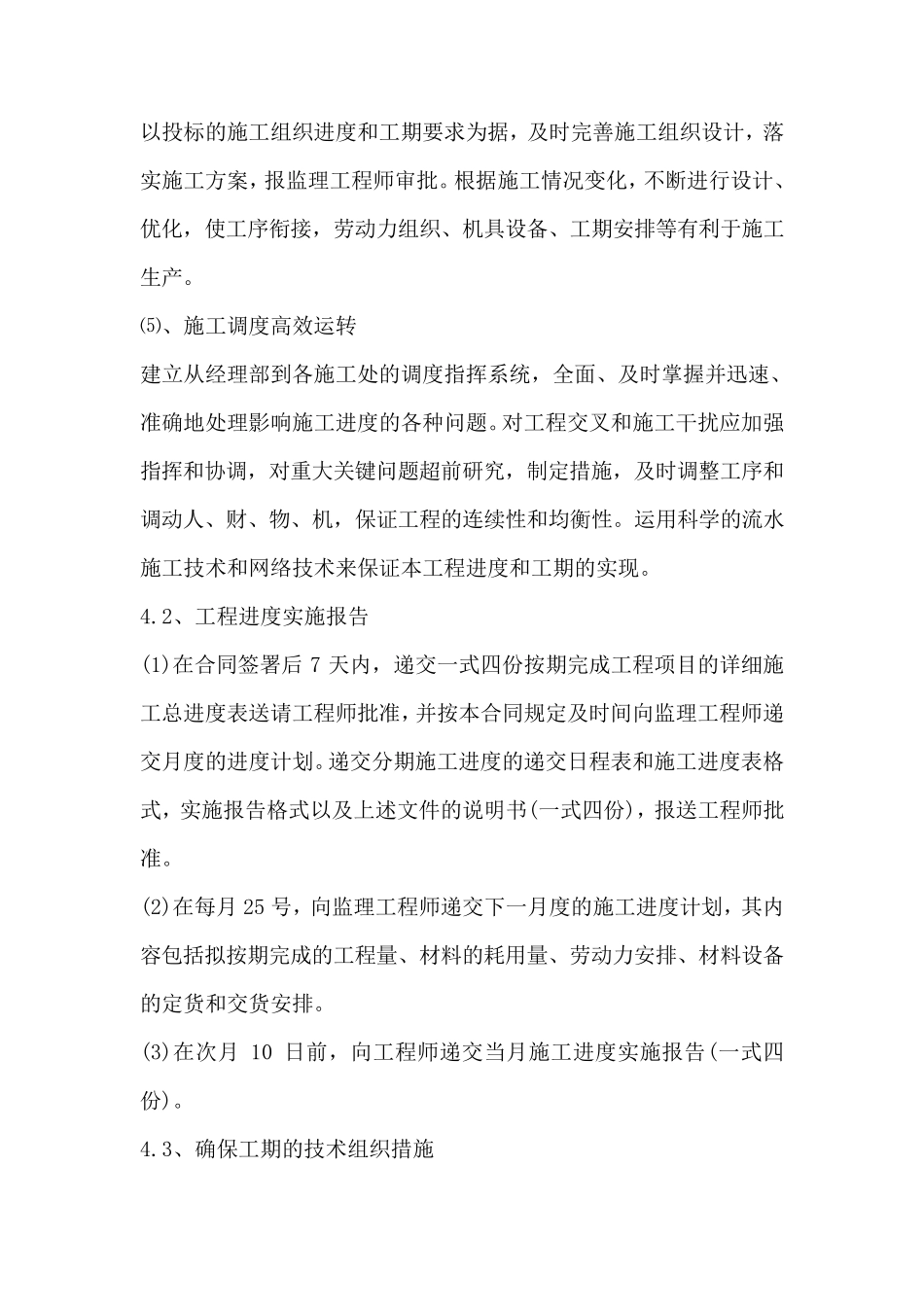

1、工程进度计划和各阶段进度的保证措施 4
1、施工进度计划 根据投标须知要求,计划开工时间为 2013 年 4 月5 日,竣工日期2013年 12 月4 日,我公司按三个阶段宏观控制工期: l、土方工程 2、护岸工程 3、临时工程 (阶段间机动交叉) 初步进度计划详见附表《施工进度计划表》 4
2、施工进度计划保证措施 1、施工进度安排原则 本工程主要内容包括右岸中坝村段新建堤防574
13m(0+000~0+574
13)、右岸石门中学段新建堤防576
24m(0+000~0+576
24),延长排洪涵洞3 处,新建下河 踏 步5 处
(1)、按照 招 标文 件 的要求进行组 织 和安排计划进度,根据该 工程的特点突出科学性和合理性
确保目标工期兑现
(2)、合理安排各施工作业队,划分每个施工队的作业区,各队交叉施工,统筹安排工序避免窝工、待工
(3)、施工中根据工程进展不断调整施工组织设计,优化施工方案,采用最优方案,合理配置足够的施工设备和人员,从技术、施工设备、人力资源及资金等方面提供可靠的保障
(4)、主要工程项目施工达到连续、均衡,工序有机结合
2、施工进度计划保证措施 ⑴、指挥机构迅速成立及时到位 为加快本合同的建设,我公司将成立有力的合同段项目经理部,对内指挥施工生产,对外负责合同履行及协调联络
经理部主要成员已经确定,一旦中标,即可迅速到位行使职能
⑵、施工力量迅速进场 实施本合同
