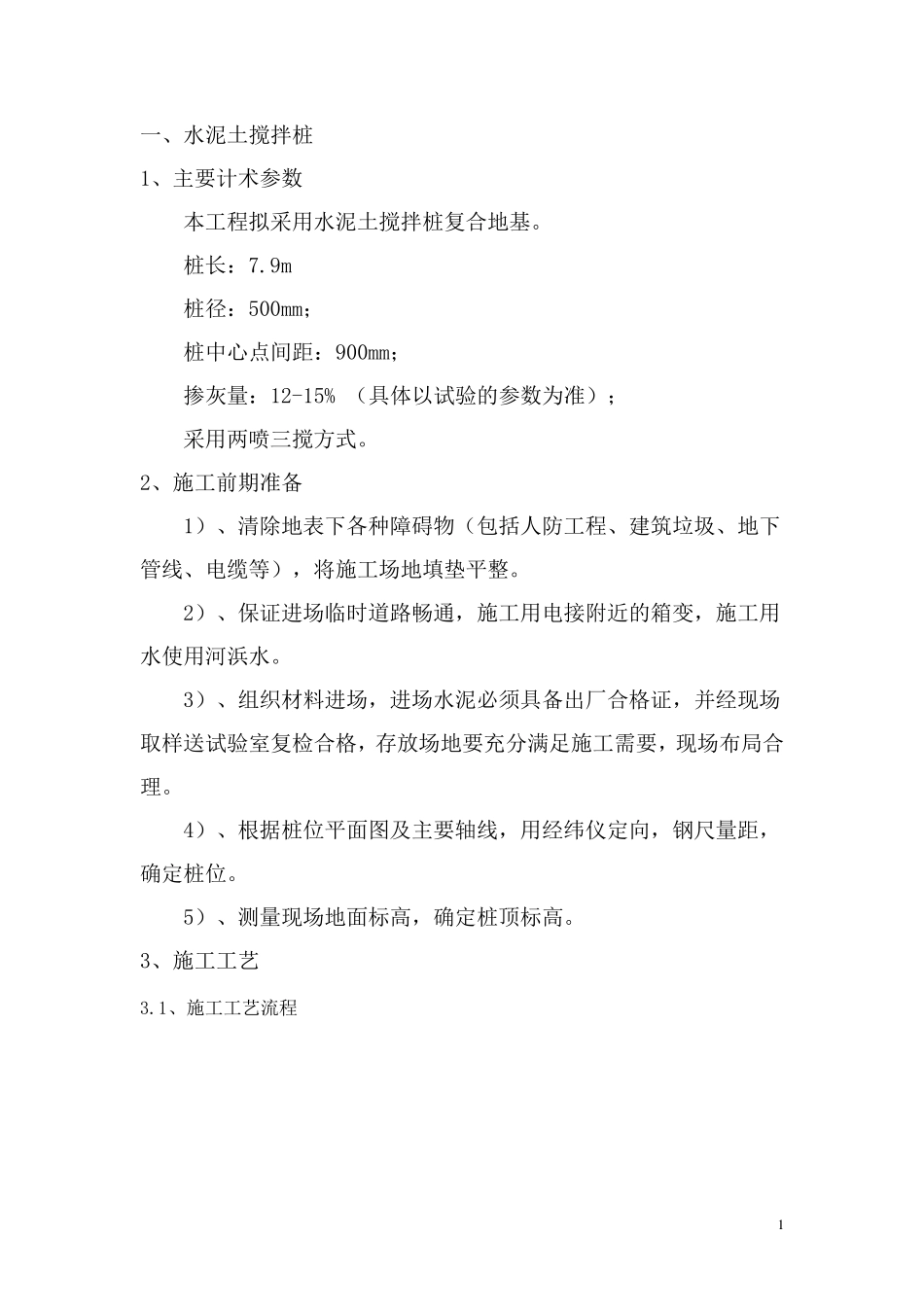

1 一、水泥土搅拌桩 1、主要计术参数 本工程拟采用水泥土搅拌桩复合地基
9m 桩径:500mm; 桩中心点间距:900mm; 掺灰量:12-15% (具体以试验的参数为准); 采用两喷三搅方式
2、施工前期准备 1)、清除地表下各种障碍物(包括人防工程、建筑垃圾、地下管线、电缆等),将施工场地填垫平整
2)、保证进场临时道路畅通,施工用电接附近的箱变,施工用水使用河浜水
3)、组织材料进场,进场水泥必须具备出厂合格证,并经现场取样送试验室复检合格,存放场地要充分满足施工需要,现场布局合理
4)、根据桩位平面图及主要轴线,用经纬仪定向,钢尺量距,确定桩位
5)、测量现场地面标高,确定桩顶标高

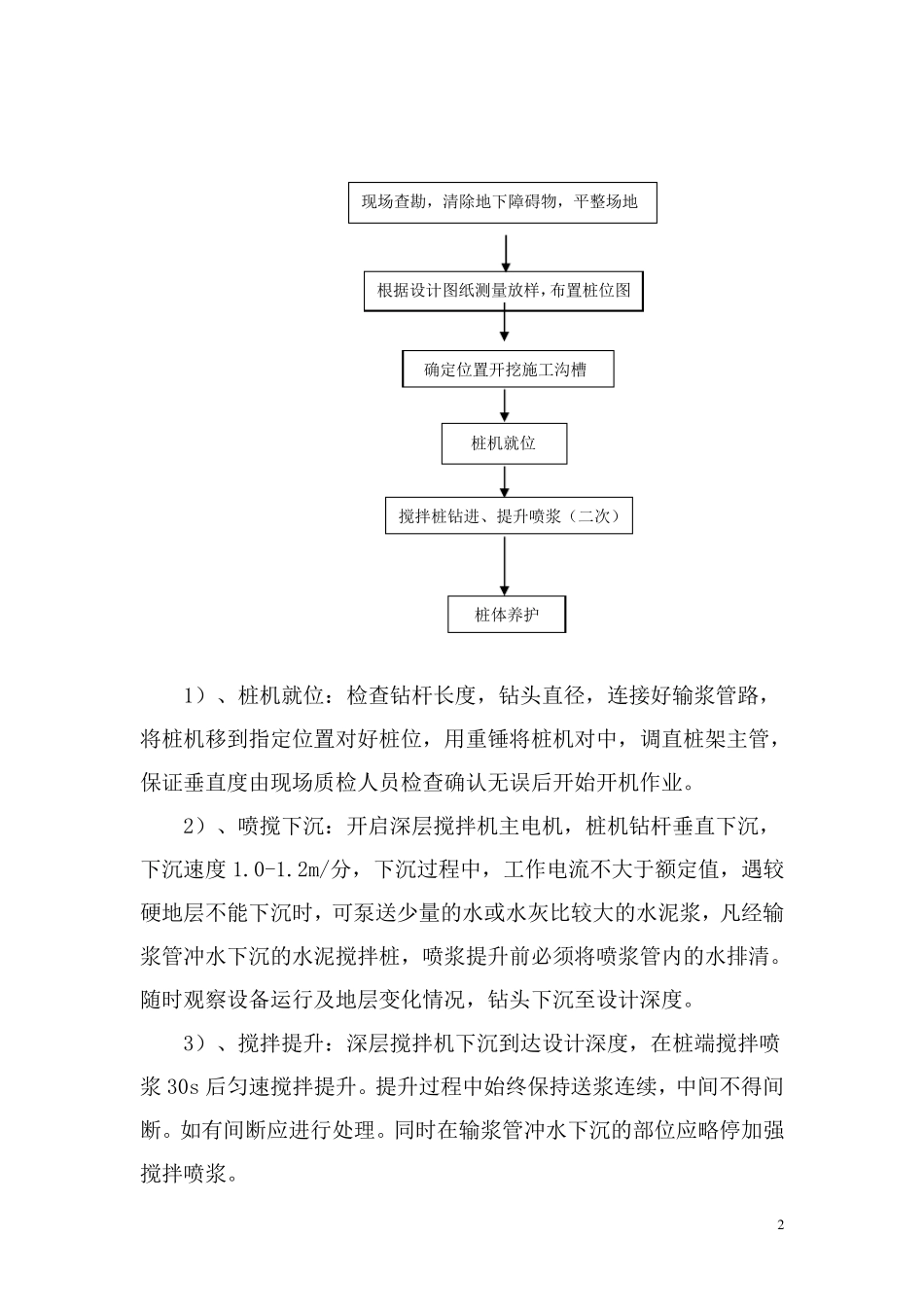

3、施工工艺 3
1、施工工艺流程 2 1)、桩机就位:检查钻杆长度,钻头直径,连接好输浆管路,将桩机移到指定位置对好桩位,用重锤将桩机对中,调直桩架主管,保证垂直度由现场质检人员检查确认无误后开始开机作业
2)、喷搅下沉:开启深层搅拌机主电机,桩机钻杆垂直下沉,下沉速度 1
2m/分,下沉过程中,工作电流不大于额定值,遇较硬地层不能下沉时,可泵送少量的水或水灰比较大的水泥浆,凡经输浆管冲水下沉的水泥搅拌桩,喷浆提升前必须将喷浆管内的水排清
随时观察设备运行及地层变化情况,钻头下沉至设计深度
3)、搅拌提升:深层搅拌机下沉到达设计深度,在桩端搅拌喷浆 30s 后匀速搅拌提升
提升过程中始终保持送浆连续,中间不得间断
如有间断应进行处理
同时在输浆管冲水下沉的部位应略停加强搅拌喷浆

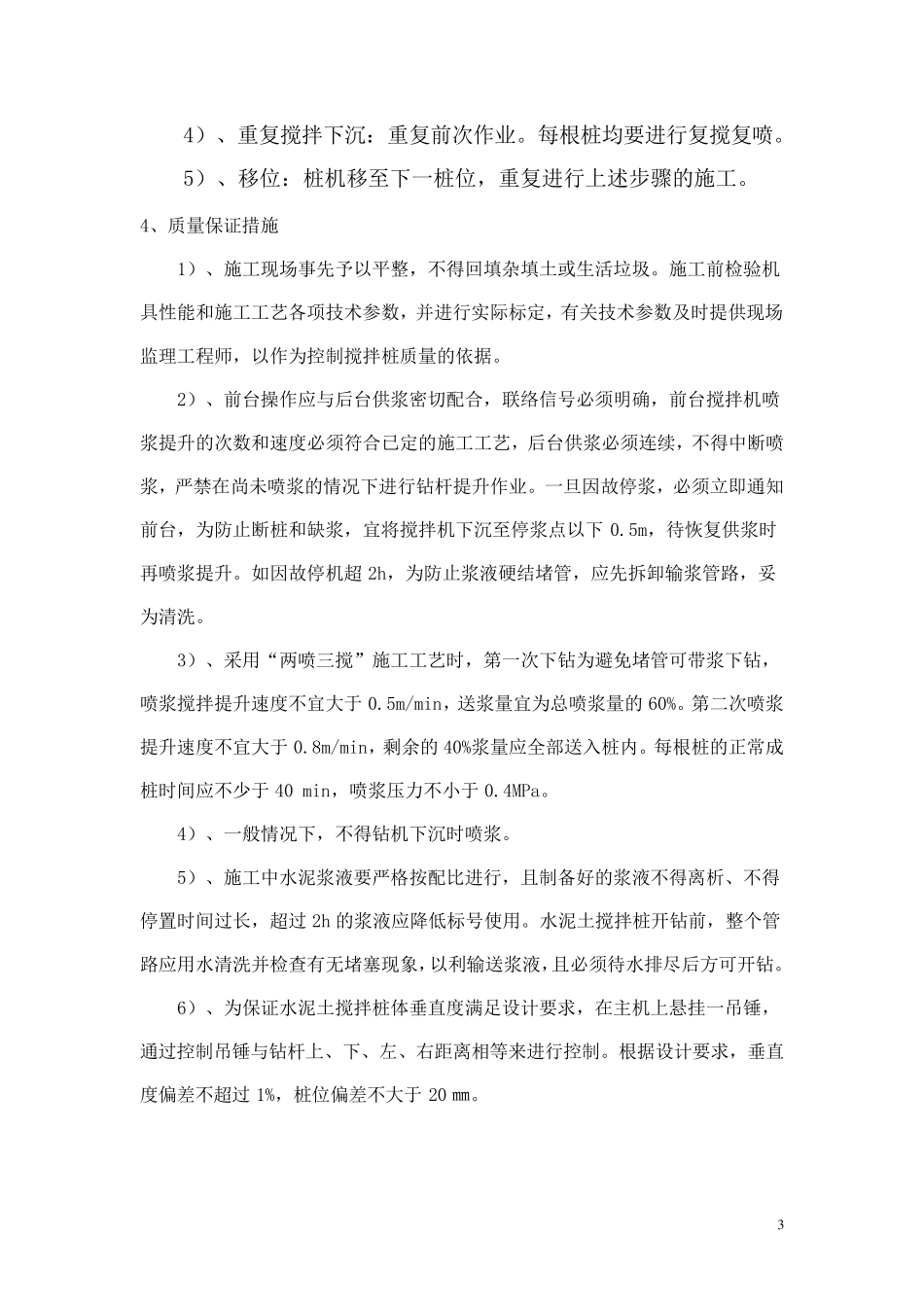

现场查勘,清除地下障碍物,平整场地 根据设计图纸测量放样,布置桩位图 确定位置开挖施工沟槽 桩机就位 搅拌桩钻进、提升喷浆( 二 次 ) 桩体 养 护 3 4) 、 重 复 搅 拌 下 沉 : 重 复 前 次 作 业
每 根 桩 均 要 进 行 复 搅 复 喷
