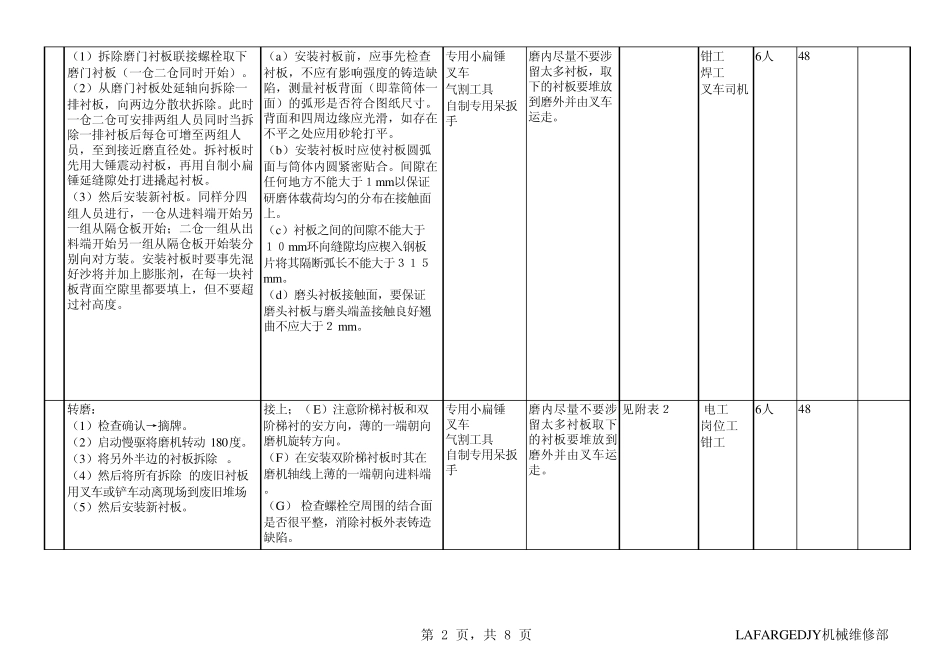

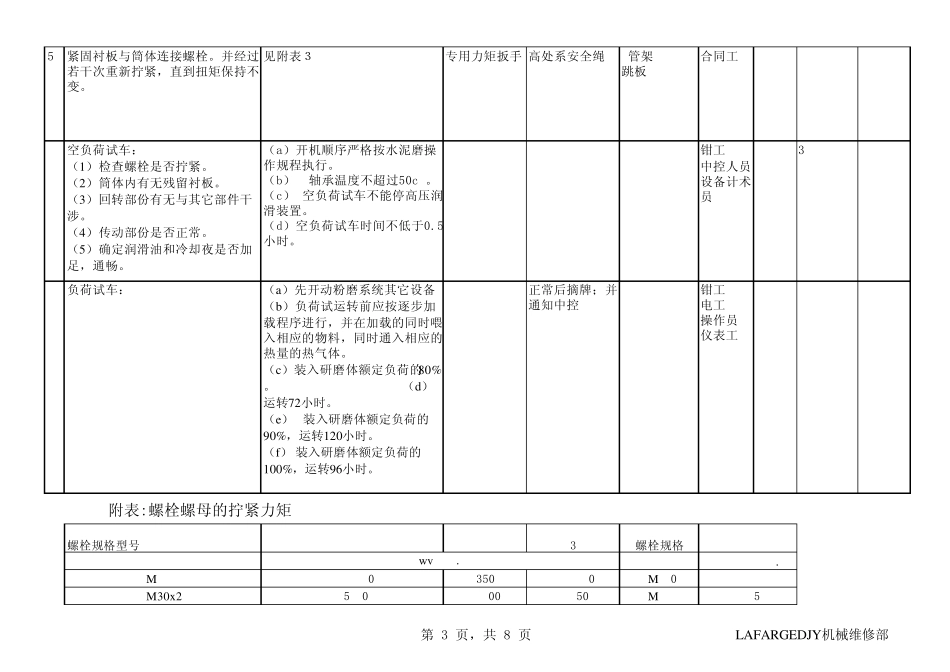

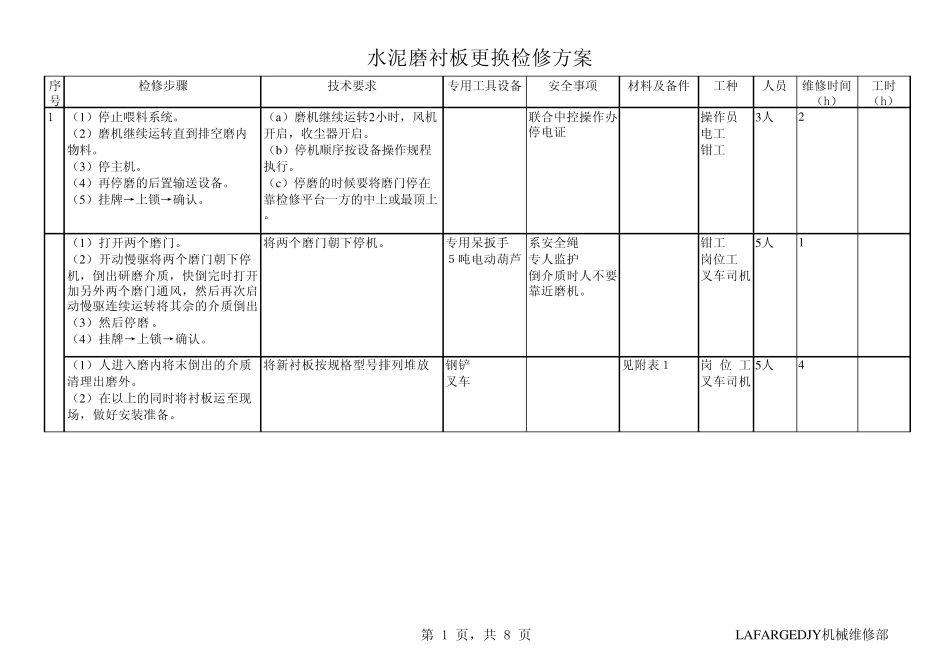

序号检修步骤技术要求专用工具设备安全事项材料及备件工种人员维修时间(h)工时(h)1(1)停止喂料系统。(2)磨机继续运转直到排空磨内物料。(3)停主机。(4)再停磨的后置输送设备。(5)挂牌→上锁→确认。(a)磨机继续运转2小时,风机开启,收尘器开启。(b)停机顺序按设备操作规程执行。(c)停磨的时候要将磨门停在靠检修平台一方的中上或最顶上。联合中控操作办停电证操作员电工钳工3人2(1)打开两个磨门。(2)开动慢驱将两个磨门朝下停机,倒出研磨介质,快倒完时打开加另外两个磨门通风,然后再次启动慢驱连续运转将其佘的介质倒出(3)然后停磨 。(4)挂牌→上锁→确认。将两个磨门朝下停机。专用呆扳手5吨电动葫芦系安全绳专人监护倒介质时人不要靠近磨机。钳工岗位工叉车司机5人1(1)人进入磨内将末倒出的介质清理出磨外。(2)在以上的同时将衬板运至现场,做好安装准备。将新衬板按规格型号排列 堆 放钢 铲叉车见 附 表 1岗位工叉车司机5人4 水 泥 磨衬板更 换 检修方案2第 1 页 ,共 8 页LAFARGEDJY机械 维修部3 ( 1) 拆 除 磨 门 衬 板 联 接 螺 栓 取 下磨 门 衬 板 ( 一 仓 二 仓 同 时 开 始 ) 。( 2) 从 磨 门 衬 板 处 延 轴 向 拆 除 一排 衬 板 , 向 两 边 分 散 状 拆 除 。 此 时一 仓 二 仓 可 安 排 两 组 人 员 同 时 当 拆除 一 排 衬 板 后 每 仓 可 增 至 两 组 人员 , 至 到 接 近 磨 直 径 处 。 拆 衬 板 时先 用 大 锤 震 动 衬 板 , 再 用 自 制 小 扁锤 延 缝 隙 处 打 进 撬 起 衬 板 。( 3) 然 后 安 装 新 衬 板 。 同 样 分 四组 人 员 进 行 , 一 仓 从 进 料 端 开 始 另一 组 从 隔 仓 板 开 始 ; 二 仓 一 组 从 出料 端 开 始 另 一 组 从 隔 仓 板 开 始 装 分别 向 对 方 装 。 安 装 衬 板 时 要 事 先 混好 沙 将 并 加 上 膨 胀 剂 , 在 每 一 块 衬板 背 面 空 隙 里 都 要 填 上 , 但 不 要 超过 衬 高 度 。( a) 安 装 衬 板 前 , 应 事 先 检 查衬 板 , 不 应 有 影 响 强 度 的 铸 造 缺陷 , 测 量 衬 板 背 面 ( 即 靠 筒 体 一面 ) 的 弧 形 是...
