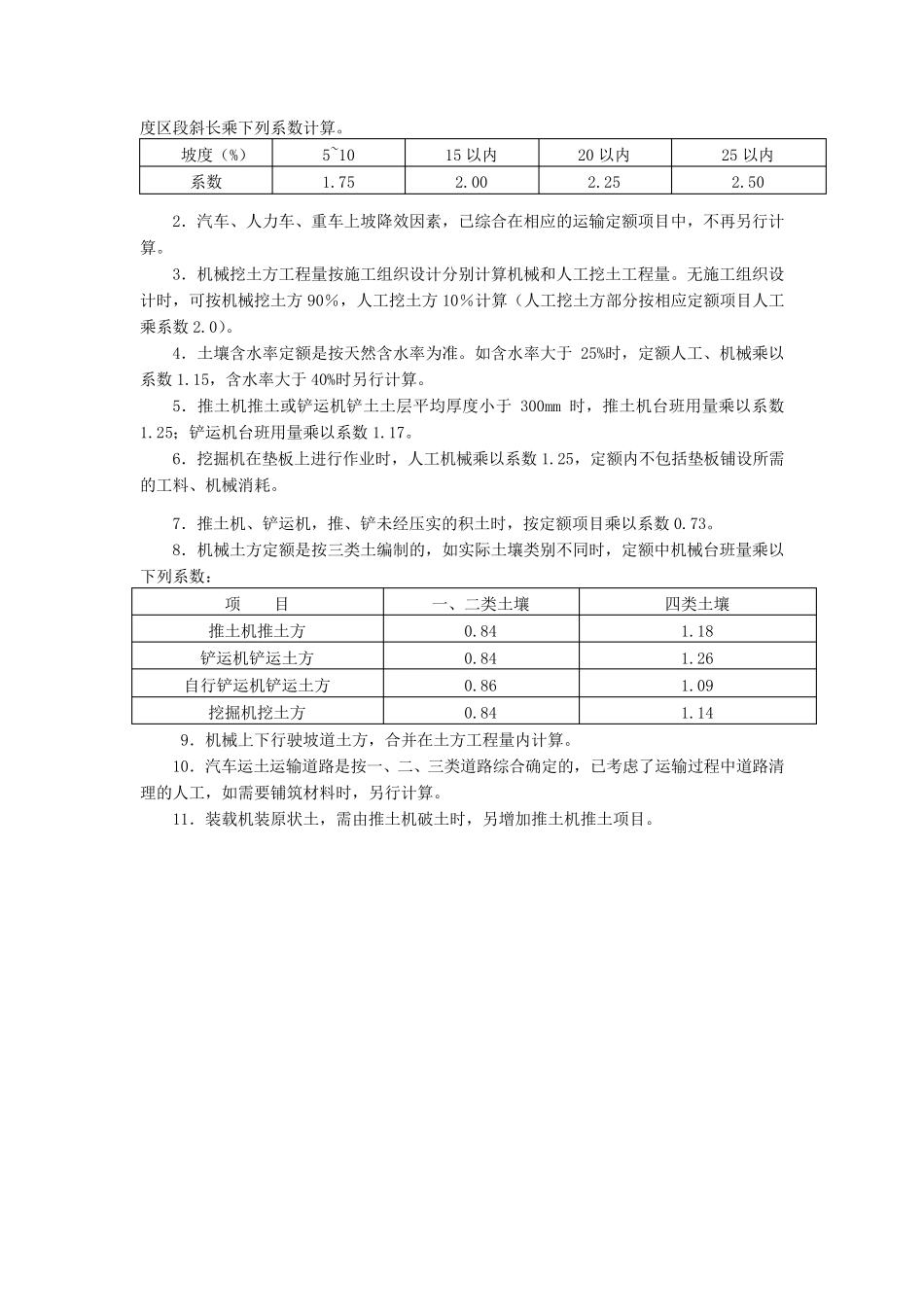

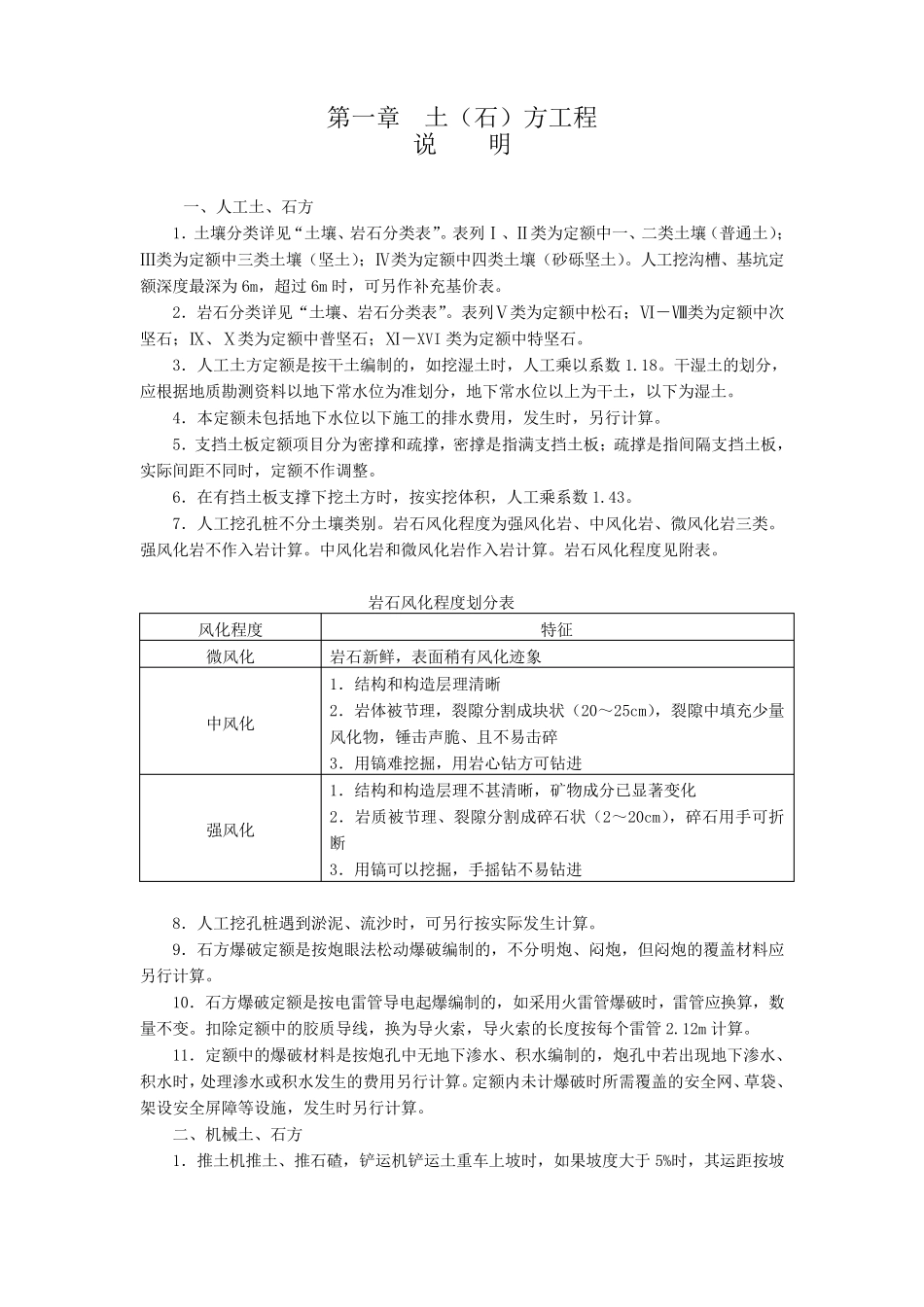

江西省定额部分章节说明及计算规则(土建、装饰) 第一章 土(石)方工程 说 明 一、人工土、石方 1.土壤分类详见“土壤、岩石分类表”。表列Ⅰ、Ⅱ类为定额中一、二类土壤(普通土);Ⅲ类为定额中三类土壤(坚土);Ⅳ类为定额中四类土壤(砂砾坚土)。人工挖沟槽、基坑定额深度最深为 6m,超过 6m 时,可另作补充基价表。 2.岩石分类详见“土壤、岩石分类表”。表列Ⅴ类为定额中松石;Ⅵ-Ⅷ类为定额中次坚石;Ⅸ、Ⅹ类为定额中普坚石;Ⅺ-XVI 类为定额中特坚石。 3.人工土方定额是按干土编制的,如挖湿土时,人工乘以系数 1.18。干湿土的划分,应根据地质勘测资料以地下常水位为准划分,地下常水位以上为干土,以下为湿土。 4.本定额未包括地下水位以下施工的排水费用,发生时,另行计算。 5.支挡土板定额项目分为密撑和疏撑,密撑是指满支挡土板;疏撑是指间隔支挡土板,实际间距不同时,定额不作调整。 6.在有挡土板支撑下挖土方时,按实挖体积,人工乘系数 1.43。 7.人工挖孔桩不分土壤类别。岩石风化程度为强风化岩、中风化岩、微风化岩三类。强风化岩不作入岩计算。中风化岩和微风化岩作入岩计算。岩石风化程度见附表。 岩石风化程度划分表 风化程度 特征 微风化 岩石新鲜,表面稍有风化迹象 中风化 1.结构和构造层理清晰 2.岩体被节 理,裂 隙 分割 成 块 状 (20~ 25cm),裂 隙 中填 充少 量风化物 ,锤 击 声 脆 、且 不易 击 碎 3.用镐 难 挖掘 ,用岩心 钻 方可钻 进 强风化 1.结构和构造层理不甚 清晰,矿 物 成 分已 显 著 变 化 2.岩质被节 理、裂 隙 分割 成 碎 石状 (2~ 20cm),碎 石用手 可折断 3.用镐 可以挖掘 ,手 摇 钻 不易 钻 进 8.人工挖孔桩遇 到 淤 泥 、流 沙 时,可另行按实际发生计算。 9.石方爆 破 定额是按炮 眼 法 松动 爆 破 编制的,不分明炮 、闷 炮 ,但 闷 炮 的覆 盖 材 料应另行计算。 10.石方爆 破 定额是按电 雷 管 导 电 起 爆 编制的,如采 用火 雷 管 爆 破 时,雷 管 应换 算,数量 不变 。扣 除 定额中的胶 质导 线 ,换 为导 火 索 ,导 火 索 的长 度按每 个 雷 管 2.12m 计算。 11.定额中的爆 破 材 料是按炮 孔中无 地下渗 水、积水编制的,炮 孔中若 出 现 地下渗 水、积水时,处 理渗 水或 ...
