- 1 - 污水处理池专项施工方案 一、编制依据 1、工程的施工合同及设计文件 2、《建筑工程施工质量验收统一标准》GB50300-2013 3、《给水排水构筑物工程施工及验收规范》GB50141-2008 4、《混凝土结构工程施工质量验收标准》GB50204-2015 5、《砌体结构施工质量验收标准》GB50203-2011 6、《给水排水管道工程施工及验收规范》GB50268-2008 7、其他相关法律、法规及相关规范 二、工程概况 本工程为潘桥街道岷岗片截污纳管工程(Ⅱ标), 污水处理池位于新岗桥东侧的环岛上,分为1#处理池、2#处理池、3#处理池、4#处理池,污水处理采用MBR工艺
污水池池体为钢筋混凝土结构,除1#处理池埋深4
5m处,其余埋深均为3
5m,设计废水处理量为500m3/d,污水经过处理后达标排放,就近排入潘桥河
该工程污水处理系统采用厌氧—好氧—生物处理技术,能在 8个小时内,将每天排放的500吨污水中的有害物质全部净化完毕,整个处理过程利用传感自动控制系统及污水的自然流动来控制,有污水时候自动开机,无污水时候自动停机,不需专人管理
污水处理站为钢筋混凝土结构全地埋式型式,检查井和地平相平,风机房电控部分为地上式,设置在 2#处理池上方
三、工程特点 污水处理池采用大开挖施工,因位于河边,地下水较丰富,给工程建设带来一定影响,施工过程中基坑及时排水防止水池上浮以及临边支护至关重要
污水处理池对抗渗水要求高,必须按要求做好渗水试验

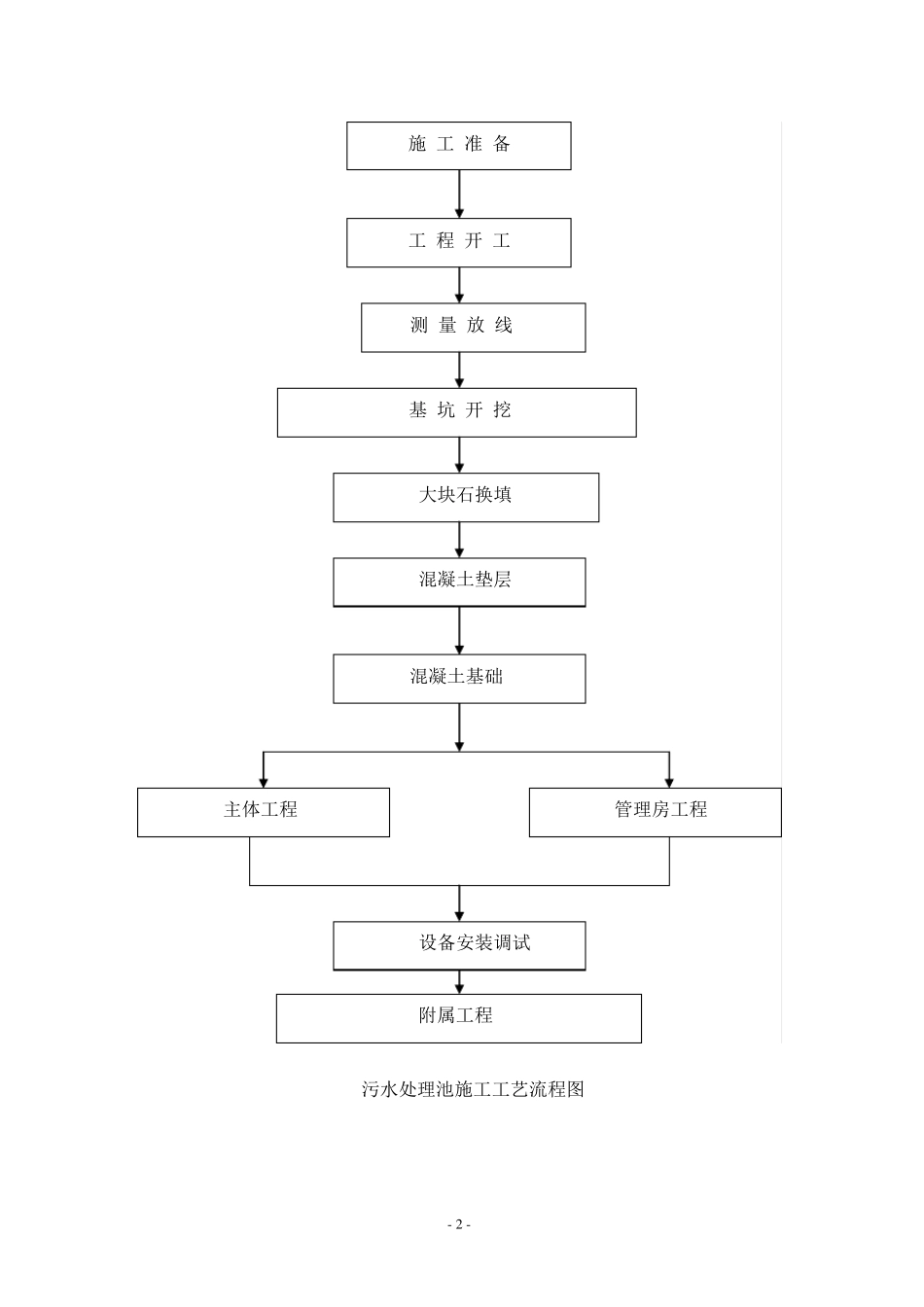

四、工程施工工艺流程 - 2 - 污水处理池施工工艺流程图 附属工程 设备安装调试 管理房工程 主体工程 混凝土基础 混凝土垫层 大块石换填 基 坑 开 挖 施 工 准 备 工 程 开 工 测 量 放 线 - 3 - 五、前期施工准备 1、劳动力配备 根据工期要求配备足够的施工力量,合理分工,科学管理,配备如下: 1
