石材地面湿贴工艺、作业条件)石材进场后,应侧立堆放于室内,底部应加垫木块,并详细核对品种、规格、数量、质量等是否符合设计要求,有断裂、缺棱掉角的不得使用
需要切割钻孔的板材,在安装前加工好,石材需安排在场外加工
)室内抹灰、水电设备管线等均已完成,有防水要求的部位,防水工程程已完成并经验收合格;房内四周墙上弹好水平线
)施工前,石材应按照排版图的编号进行对应试铺
)暗裂纹,质地较疏松:地面采用大理石铺贴前应在工厂铲除背面网格布,再进行喷砂处理,喷砂采用石英砂,喷砂厚度不小于
干燥后做六面防护工作,石材表面防护剂采用水性防护剂,其它面采用油性防护剂
)无暗裂纹,质地致密:地面石材铺贴为防止空鼓和泛碱,铺贴前网格布应铲除,并涂刷石材防护剂(水性),铺贴前应用专用锯齿状批刀在石材背面刮一层粘结剂,晾干后再刮一层粘结剂进行铺贴;浅色石材应采用白色石材专用粘结剂进行铺贴,粘接剂为石材专用粘接剂
)石材需做六面防护,石材六面防护须纵横各一遍,待第一遍防护干了以后开始刷第二遍防护,干后铺贴;大理石应先铲除背后网格布后进行六面防护
、材料准备)石材(现场放样,放样图纸确认后,由石材厂加工的成品)的品种、规格、质量应符合设计和施工规范要求
本工程石材均采用优等品(级板),墙、地面(干挂大理石除外)石材铺贴前铲除石材背后网片,做六面防护处理
大理石采用防锈剂
大理石面经晶面处理后的亮度要求不小于度,设计图纸要求的侧面、斜边、圆弧边大样等的抛光,均要求在石材厂内加工完成,并刷好石材防水剂,方可进场施工
)水泥:强度等级为的普通硅酸盐水泥或矿渣硅酸盐水泥,浅色石材选用白色水泥
)砂:中砂或粗砂(砂以金黄色为最佳,忌用含泥量大的黑砂)含泥量%
过孔径的筛子
)石材表面防护剂
)粘接剂:石材专用粘接剂

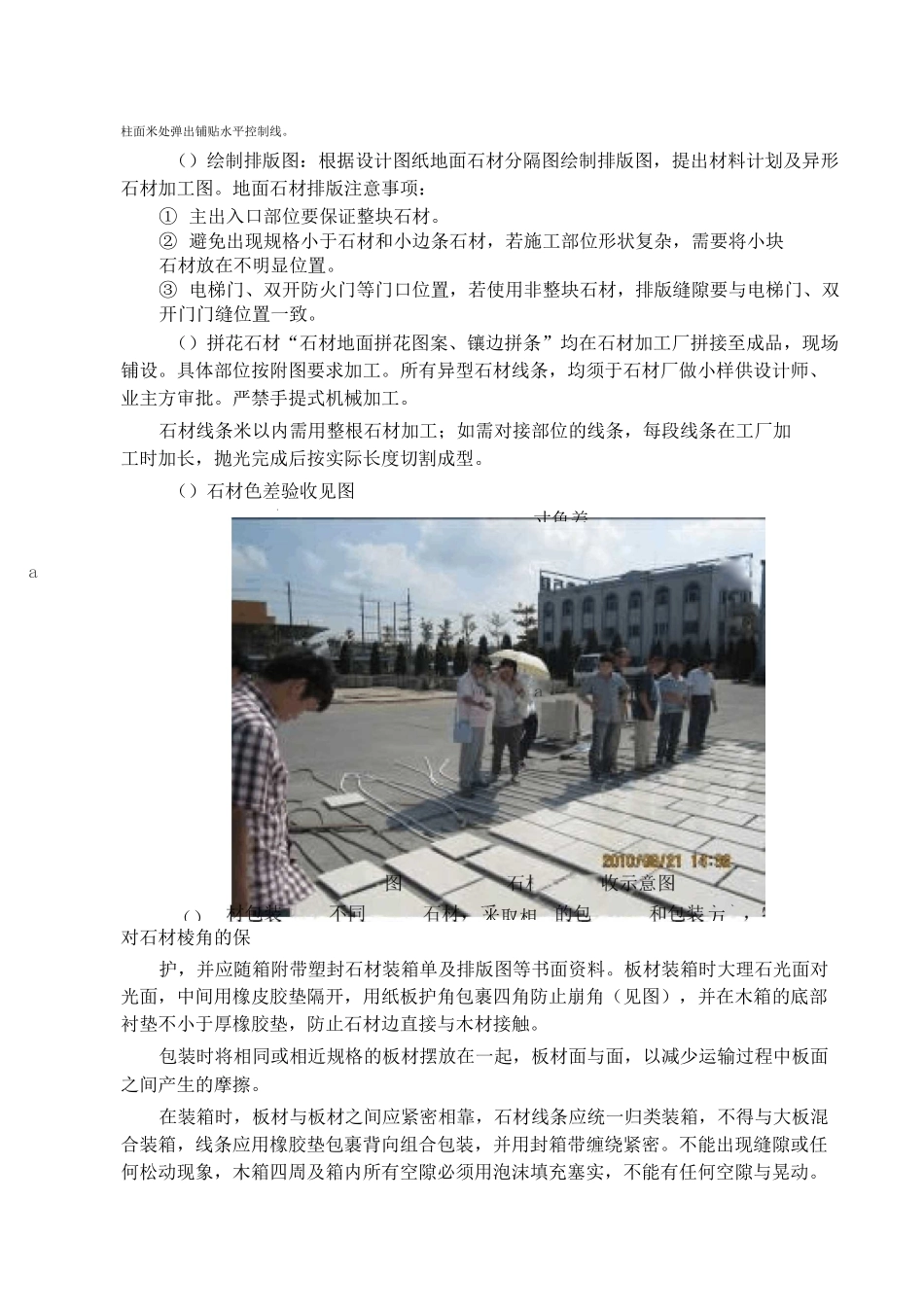

、施工工艺流程)排版设计()测量放线:使用经纬仪、水准仪将房间找方,根据墙面做法确定石材地面边沿控制
