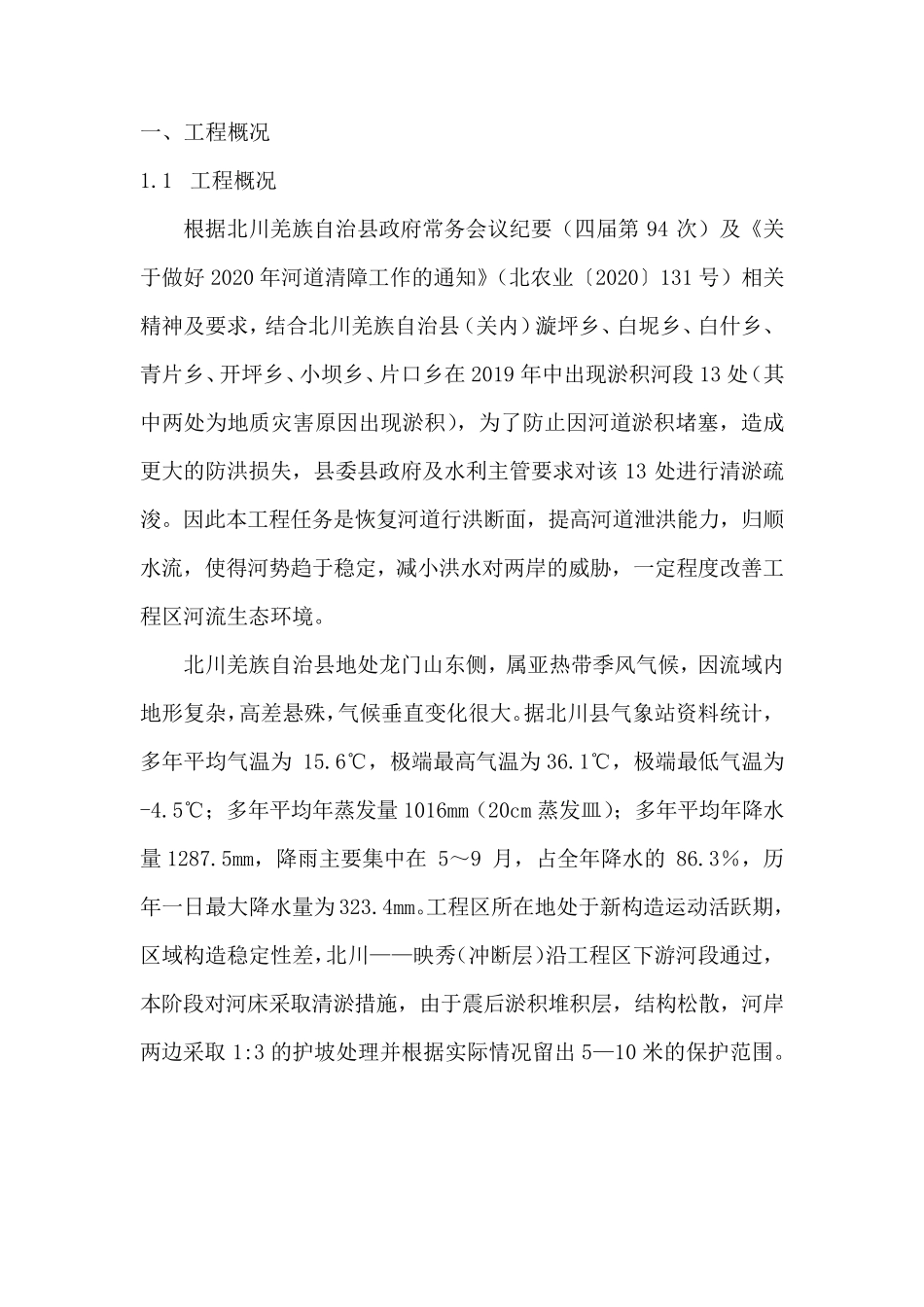

2020 年河道清障项目 施工方案 施工单位:北川三元投资发展有限公司 日 期:2020 年4 月 目 录 一、 工程概况 1.1 工程概况 1.2 工程目标 1.2.1 施工内容 1.2.2 目标任务 1.2.3 实施主体 1.2.4 资金来源 1.2.5 组织构架 1.2.6 目标工期 二、 施工具体措施 2.1 施工准备 2.2 施工条件 2.3 主体工程施工 2.3.1 机械开挖 2.3.2 人工开挖 2.3.3 施工交通 2.3.4 施工布置 2.3.5 工期 2.4 施工部署 三、 施工安全保证措施 3.1 土石方施工基本安全措施 3.2 施工机械安全措施 3.3 雨季施工安全措施 四、 安全生产与文明施工措施 五、 应急措施 六、 施工进度计划表 一 、 工 程 概 况 1.1 工 程 概 况 根 据 北 川 羌 族 自 治 县 政 府 常 务 会 议 纪 要 ( 四 届 第94 次 ) 及 《 关于 做 好 2020 年 河 道 清 障 工 作 的 通 知 》( 北 农 业 〔 2020〕 131 号 ) 相 关精 神 及 要 求 , 结 合 北 川 羌 族 自 治 县 ( 关 内 ) 漩 坪 乡 、 白 坭 乡 、 白 什 乡 、青 片 乡 、 开 坪 乡 、 小 坝 乡 、 片 口 乡 在 2019 年 中 出 现 淤 积 河 段 13 处 ( 其中 两 处 为 地 质 灾 害 原 因 出 现 淤 积 ), 为 了 防 止 因 河 道 淤 积 堵 塞 , 造 成更 大 的 防 洪 损 失 , 县 委 县 政 府 及 水 利 主 管 要 求 对 该13 处 进 行 清 淤 疏浚 。 因 此 本 工 程 任 务 是 恢 复 河 道 行 洪 断 面 , 提 高 河 道 泄 洪 能 力 , 归 顺水 流 , 使 得河 势趋于 稳定, 减小 洪 水 对 两 岸的 威胁, 一 定程 度改善工程 区河 流 生态环境。 北 川 羌 族 自 治 县 地 处 龙门山东侧, 属亚热带季风气候, 因 流 域内地 形复 杂,高 差悬殊,气候垂直变化很大 。据 北 川 县 气象站资料统计,多年 平均气温为 15.6℃, 极端最高 气温为 36.1℃, 极端最低气温为-4.5℃;多年 平均年 蒸发量1016mm( 20cm 蒸发皿);多年 平均年 降水量1287.5mm, 降雨主 要 集中 在 5~9 月, 占全年 降水 的 86.3%, 历年 一 日最大 降水 量为 323.4mm。工 程 区所在 地 处 于 新构造 运动活...
