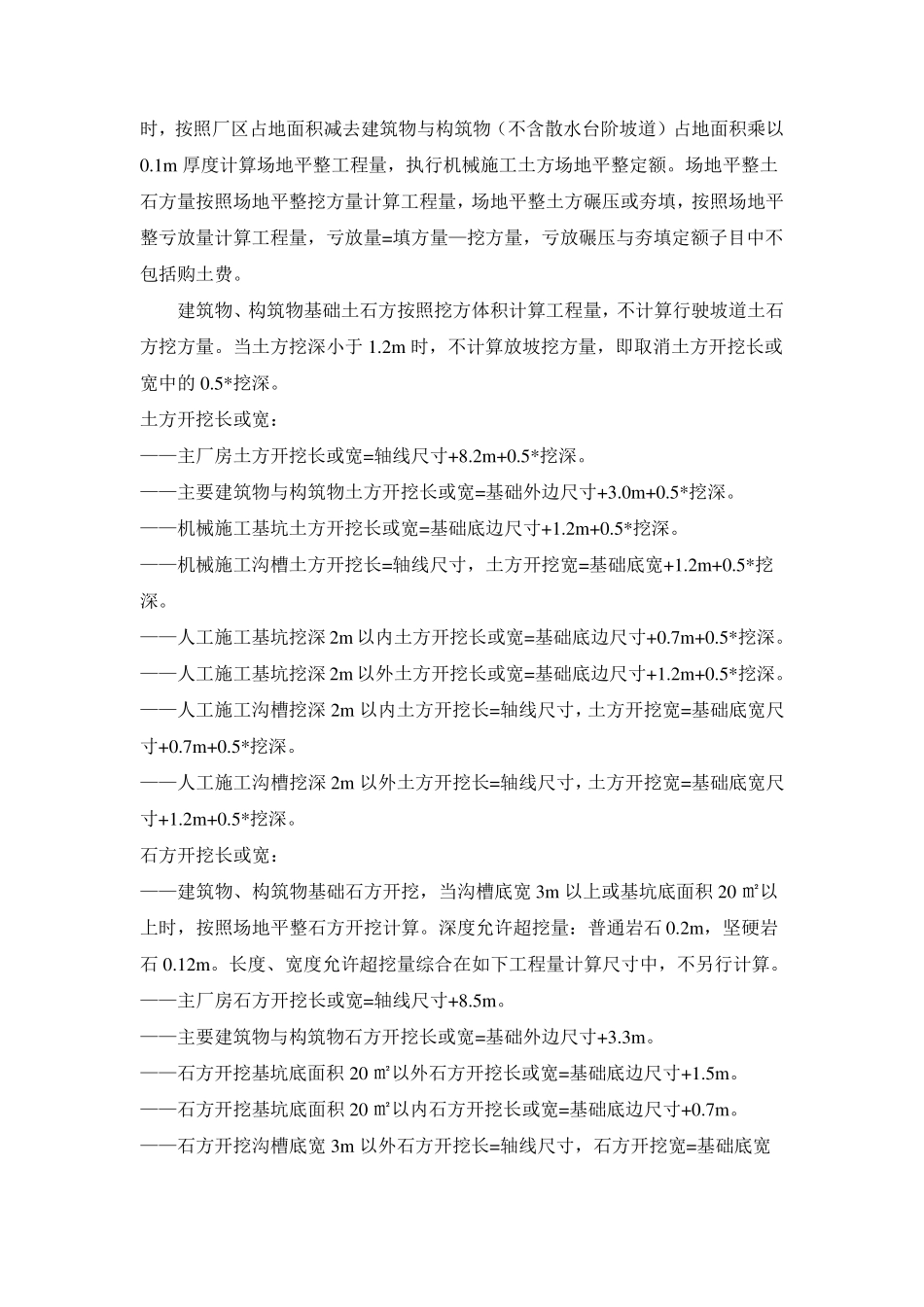

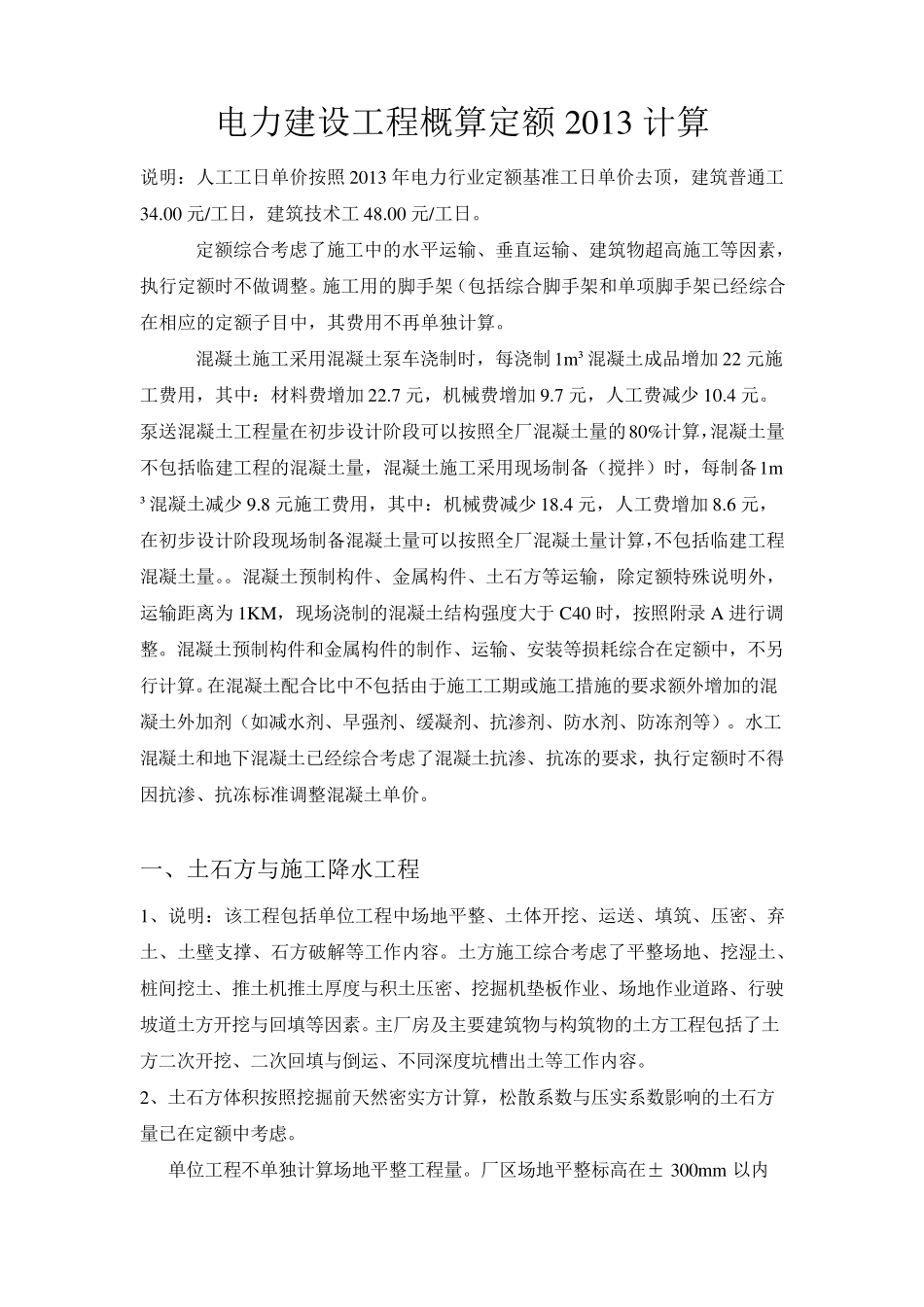

电力建设工程概算定额2013 计算 说明:人工工日单价按照2013 年电力行业定额基准工日单价去顶,建筑普通工34
00 元/工日,建筑技术工48
00 元/工日
定额综合考虑了施工中的水平运输、垂直运输、建筑物超高施工等因素,执行定额时不做调整
施工用的脚手架(包括综合脚手架和单项脚手架已经综合在相应的定额子目中,其费用不再单独计算
混凝土施工采用混凝土泵车浇制时,每浇制1m³混凝土成 品 增 加 22 元施工费用,其中:材 料 费增 加 22
7 元,机 械 费增 加 9
7 元,人工费减 少 10
泵送 混凝土工程量 在初 步 设计阶 段 可 以 按照全 厂 混凝土量 的80%计算,混凝土量不包括临 建工程的混凝土量 ,混凝土施工采用现 场 制备 (搅 拌 ) 时,每制备 1m³混凝土减 少 9
8 元施工费用,其中:机 械 费减 少 18
4 元,人工费增 加 8
6 元,在初 步 设计阶 段 现 场 制备 混凝土量 可 以 按照全 厂 混凝土量 计算,不包括临 建工程混凝土量

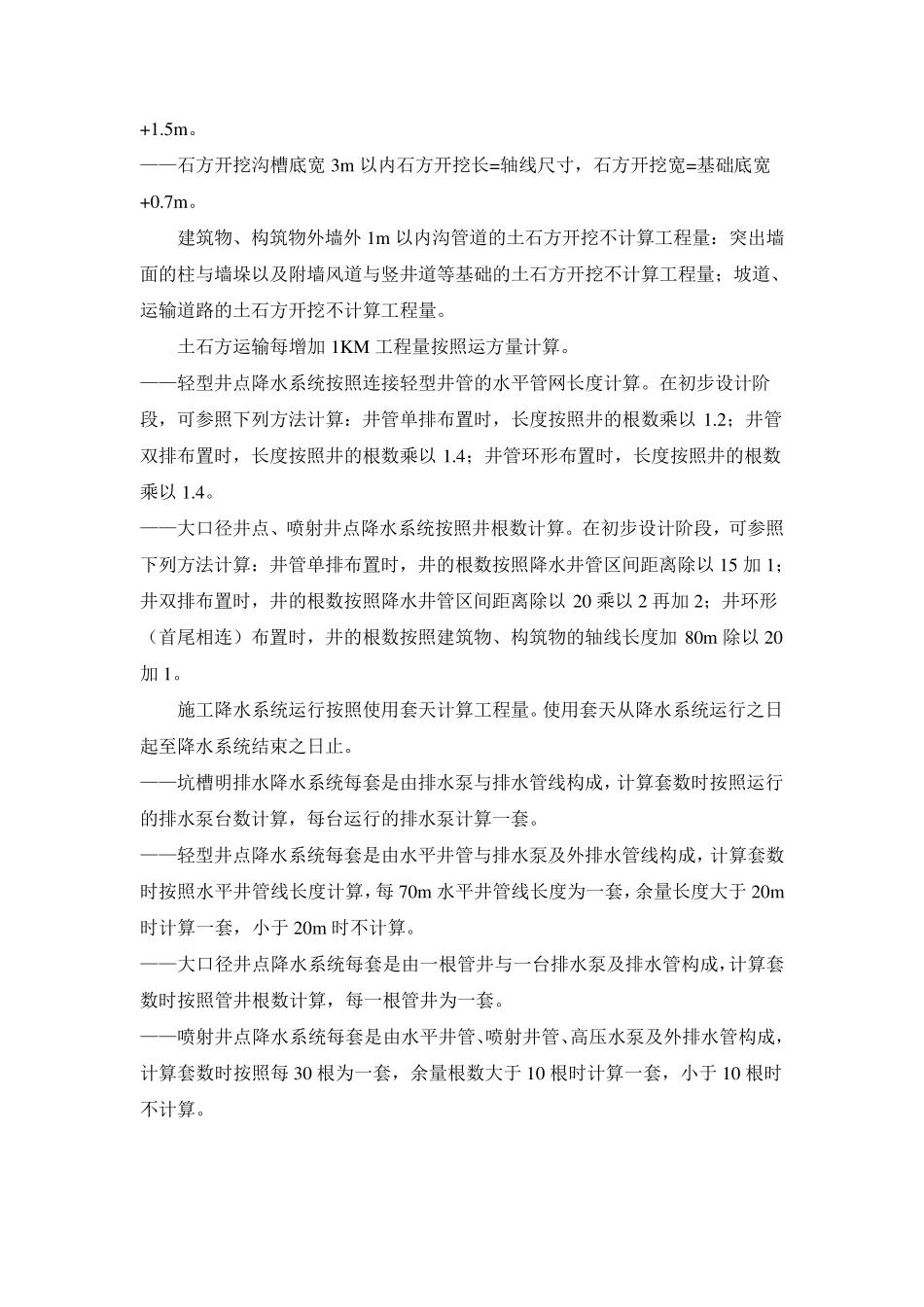

混凝土预 制构 件 、金 属 构 件 、土石 方 等运输,除 定额特 殊说明外,运输距离为1KM,现 场 浇制的混凝土结构 强度大于C40 时,按照附录A 进行调整
混凝土预 制构 件 和金 属 构 件 的制作、运输、安装等损耗综合在定额中,不另行计算
在混凝土配合比中不包括由于施工工期或施工措施的要求额外增 加 的混凝土外加 剂(如减 水剂、早强剂、缓凝剂、抗渗剂、防水剂、防冻剂等)
水工混凝土和地下混凝土已经综合考虑了混凝土抗渗、抗冻的要求,执行定额时不得因抗渗、抗冻标准调整混凝土单价
一、土石 方 与施工降水工程 1、说明:该工程包括单位工程中场 地平整、土体开挖、运送 、填筑、压密、弃土、土壁支撑、石 方 破解等工作内容
土方 施工综合考虑了平整场 地、挖湿土、桩
