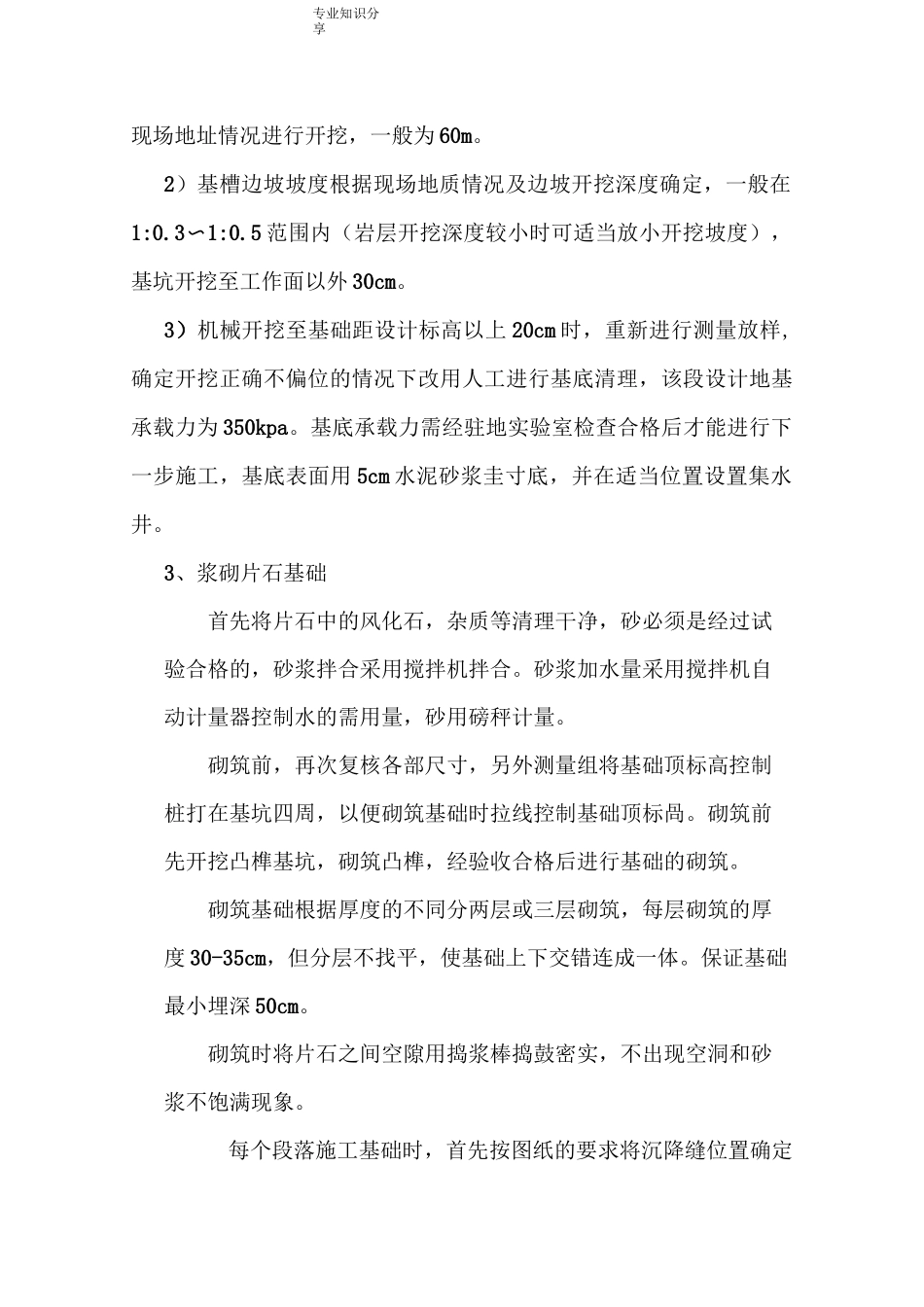

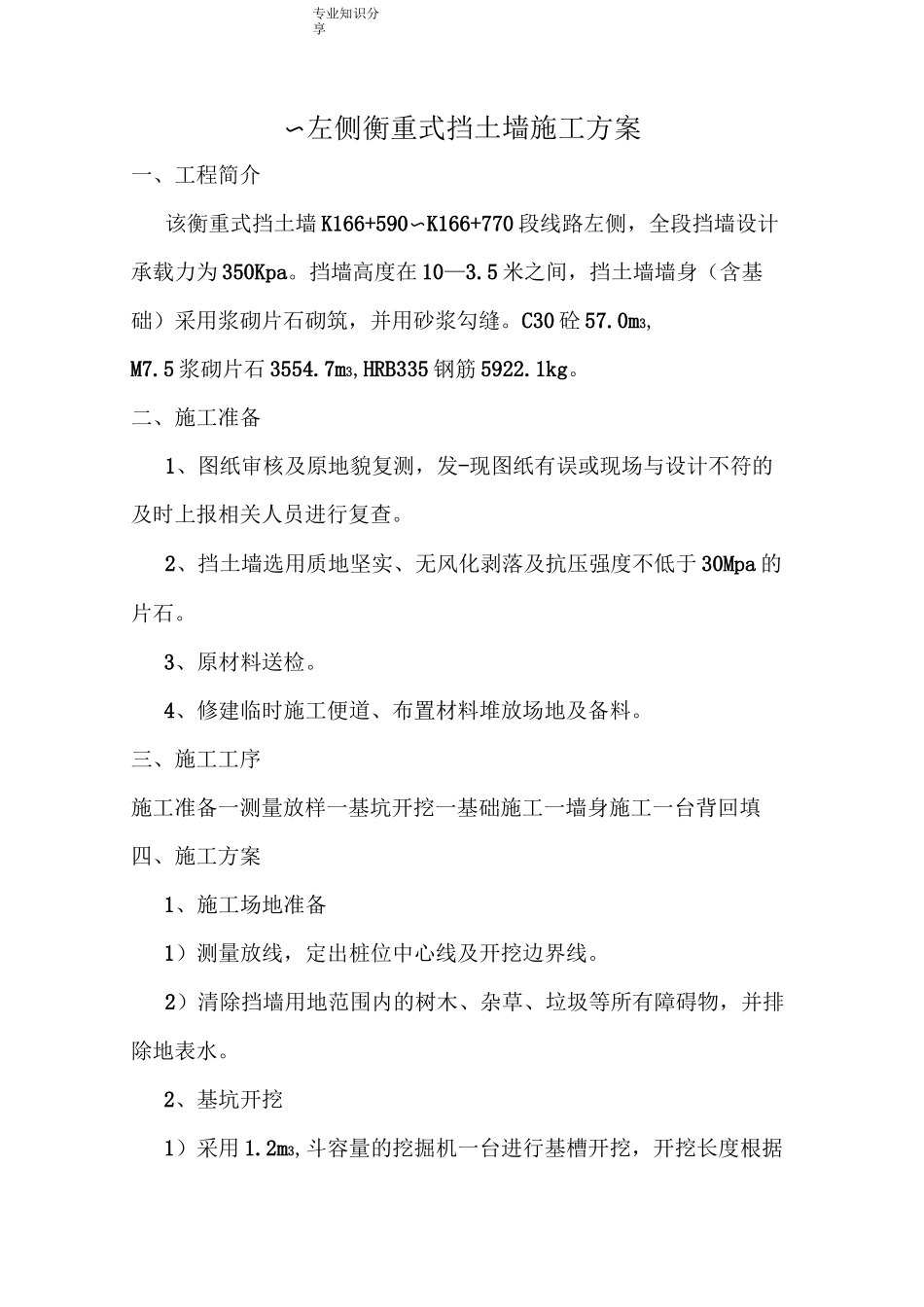

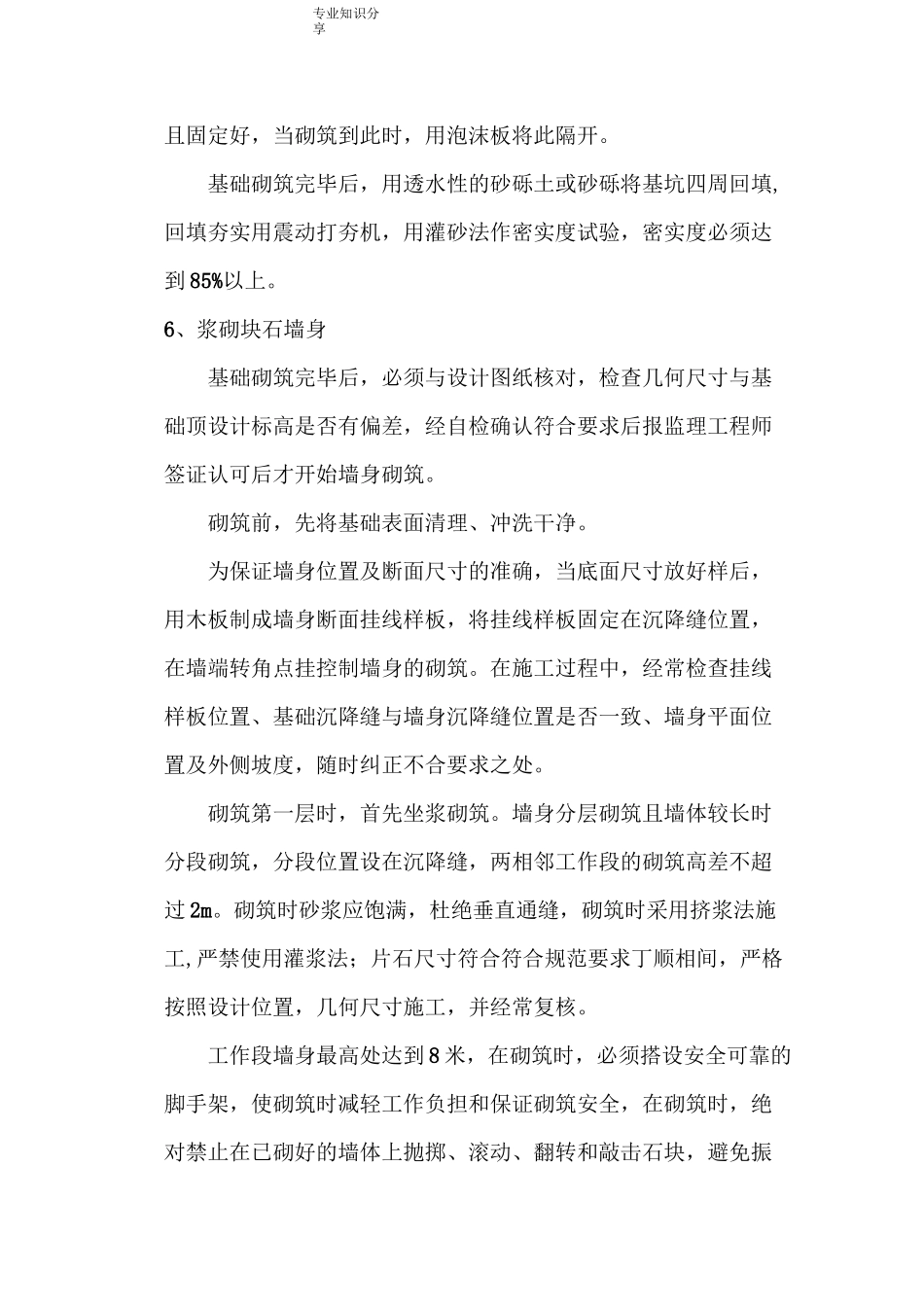

专业知识分享〜左侧衡重式挡土墙施工方案一、工程简介该衡重式挡土墙 K166+590〜K166+770 段线路左侧,全段挡墙设计承载力为 350Kpa
挡墙高度在 10—3
5 米之间,挡土墙墙身(含基础)采用浆砌片石砌筑,并用砂浆勾缝
C30 砼 57
0m3,M7
5 浆砌片石 3554
7m3,HRB335 钢筋 5922
二、施工准备1、图纸审核及原地貌复测,发-现图纸有误或现场与设计不符的及时上报相关人员进行复查
2、挡土墙选用质地坚实、无风化剥落及抗压强度不低于 30Mpa 的片石
3、原材料送检
4、修建临时施工便道、布置材料堆放场地及备料
三、施工工序施工准备一测量放样一基坑开挖一基础施工一墙身施工一台背回填四、施工方案1、施工场地准备1)测量放线,定出桩位中心线及开挖边界线
2)清除挡墙用地范围内的树木、杂草、垃圾等所有障碍物,并排除地表水
2、基坑开挖1)采用 1
2m3,斗容量的挖掘机一台进行基槽开挖,开挖长度根据专业知识分享现场地址情况进行开挖,一般为 60m
2)基槽边坡坡度根据现场地质情况及边坡开挖深度确定,一般在1:0
5 范围内(岩层开挖深度较小时可适当放小开挖坡度),基坑开挖至工作面以外 30cm
3)机械开挖至基础距设计标高以上 20cm 时,重新进行测量放样,确定开挖正确不偏位的情况下改用人工进行基底清理,该段设计地基承载力为 350kpa
基底承载力需经驻地实验室检查合格后才能进行下一步施工,基底表面用 5cm 水泥砂浆圭寸底,并在适当位置设置集水井
3、浆砌片石基础首先将片石中的风化石,杂质等清理干净,砂必须是经过试验合格的,砂浆拌合采用搅拌机拌合
砂浆加水量采用搅拌机自动计量器控制水的需用量,砂用磅秤计量
砌筑前,再次复核各部尺寸,另外测量组将基础顶标高控制桩打在基坑四周,以便砌筑基础时拉线控制基础顶标咼
