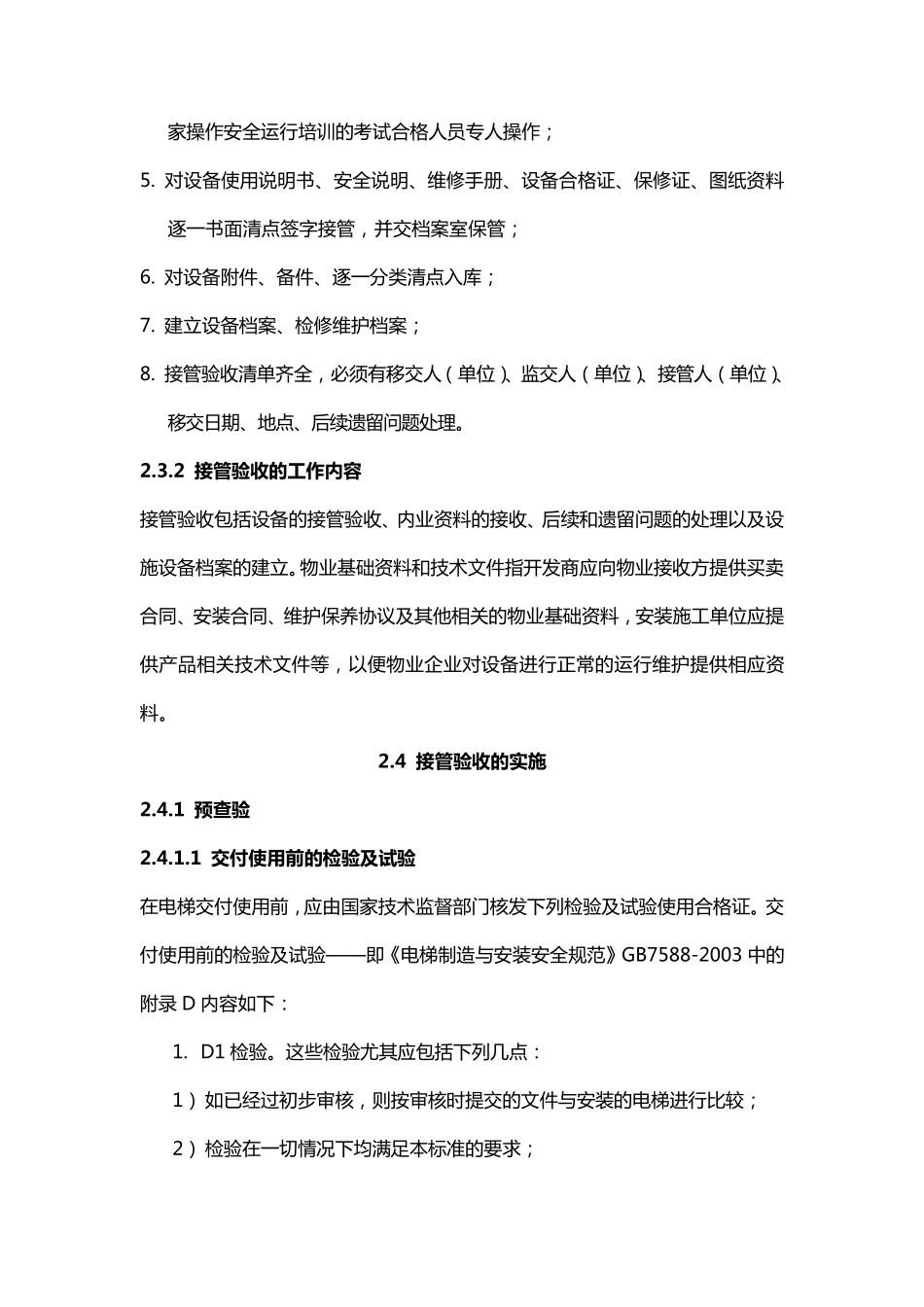

电梯接管验收流程规范 2.2.1 接 管 验 收 应 具 备 的 条 件 一 部 电 梯 安 装 完 毕 , 经 质 监 部 门 验 收 后 , 移 交 物 业 管 理 验 收 应 具 备 以 下 条 件 : 验收 电 梯 的 工 作 条 件 应 符 合 GB10058 的 规 定 。 1. 提 交 验 收 的 电 梯 应 具 备 完 整 的 资 料 和 文 件 1) 制 造 企 业 应 提 供 的 资 料 和 文 件 : A. 装 箱 单 ; B. 产 品 出 厂 合 格 证 ; C. 机 房 井 道 布 置 图 ; D. 使 用 维 护 说 明 书 ( 应 包 含 电 梯 润 滑 汇 总 图 和 电 梯 功 能 图 ); E. 动 力 电 路 和 安 全 电 路 线 路 示 意 图 及 符 号 说 明 ; F. 电 气 敷 线 图 ; G. 部 件 安 装 图 ; H. 安 装 说 明 图 ; I. 安 全 部 件 : 门 锁 装 置 、限速器、安 全 钳及 缓冲器型式实验 报告结论副本。 2) 安 装 单 位应 提 供 的 资 料 和 文 件 : A. 安 装 自检记录; B. 安 装 过程中事故记录与处理 报告; C. 由电 梯 使 用 单 位提 出 的 经 制 造 企 业 同意 的 变更设计的 证 明 文 件 。 2. 安 装 完 毕 的 电 梯 及 其环境应 清理 干净 3. 电 梯 各机 械活动 部 位应 按说 明 书 要求加注润 油。 4. 验 收 用 检验 器具 与试验 载荷符 合GB10059 规 定 的 精度要求, 并应 在计量检定 周 期 内 。 2.2.2 接 管 验 收 工 作标准 验 收 时 , 项 目 组 应 做 好 : 1. 根 据 《 移 交 设 备 清 单 》 核 点 设 备 数 量 和 各 种 设 备 出 厂 配 置 的 工 具 、配 件。 2. 根 据 《 设 备 移 交 登记表》 中的 技术参数 座设 备 运行的 验 收 调试。 3. 对设 备 房环境进行对应 性确认, 包括噪音、温度、湿度测试及防鼠、防洪、防雷击设 施等。 4. 对明显存在表面损毁和 运行参数 不符的 设 施设 备 , 应 在《 设 备 交 接单 》 中明示设 施存在的 问题, 需要整改的 应 尽快以《 业务协调单 》 形式书面通知建设单 位负责人, 避免给公司带来不必要的 损失。 5. 对验 收 合格的 设 施设 ...
