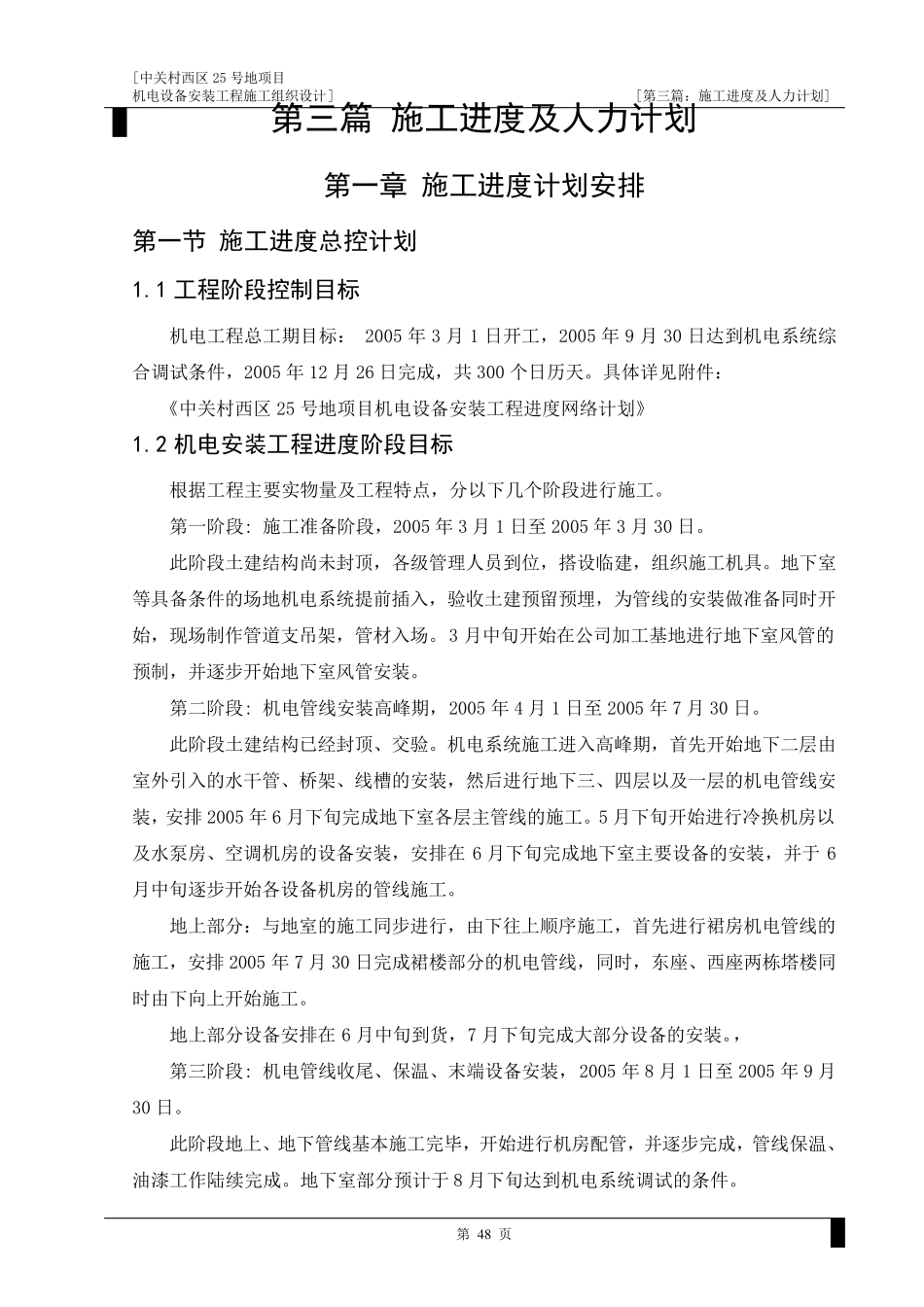

[中 关 村 西 区 25 号 地 项 目 机 电 设 备 安 装 工 程 施 工 组 织 设 计 ] [第 三 篇 : 施 工 进 度 及 人 力 计 划 ] 第 4 8 页 第三篇 施工进度及人力计划 第一章 施工进度计划安排 第一节 施工进度总控计划 1

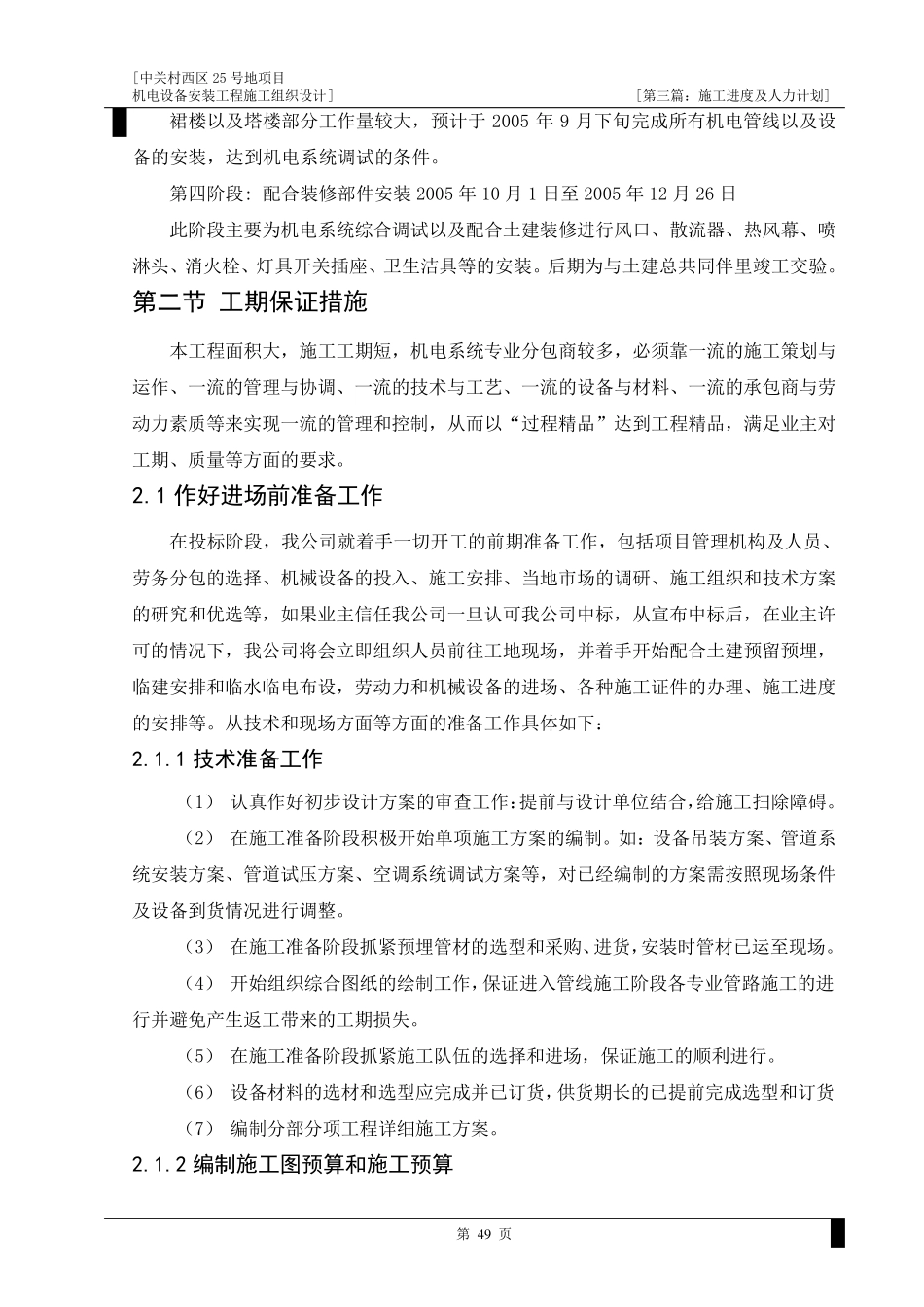

1 工程阶段控制目标 机 电 工 程 总 工 期 目 标 : 2005 年 3 月 1 日 开 工 , 2005 年 9 月 30 日 达 到 机 电 系 统 综合 调 试 条 件 , 2005 年 12 月 26 日 完 成 , 共 300 个 日 历 天

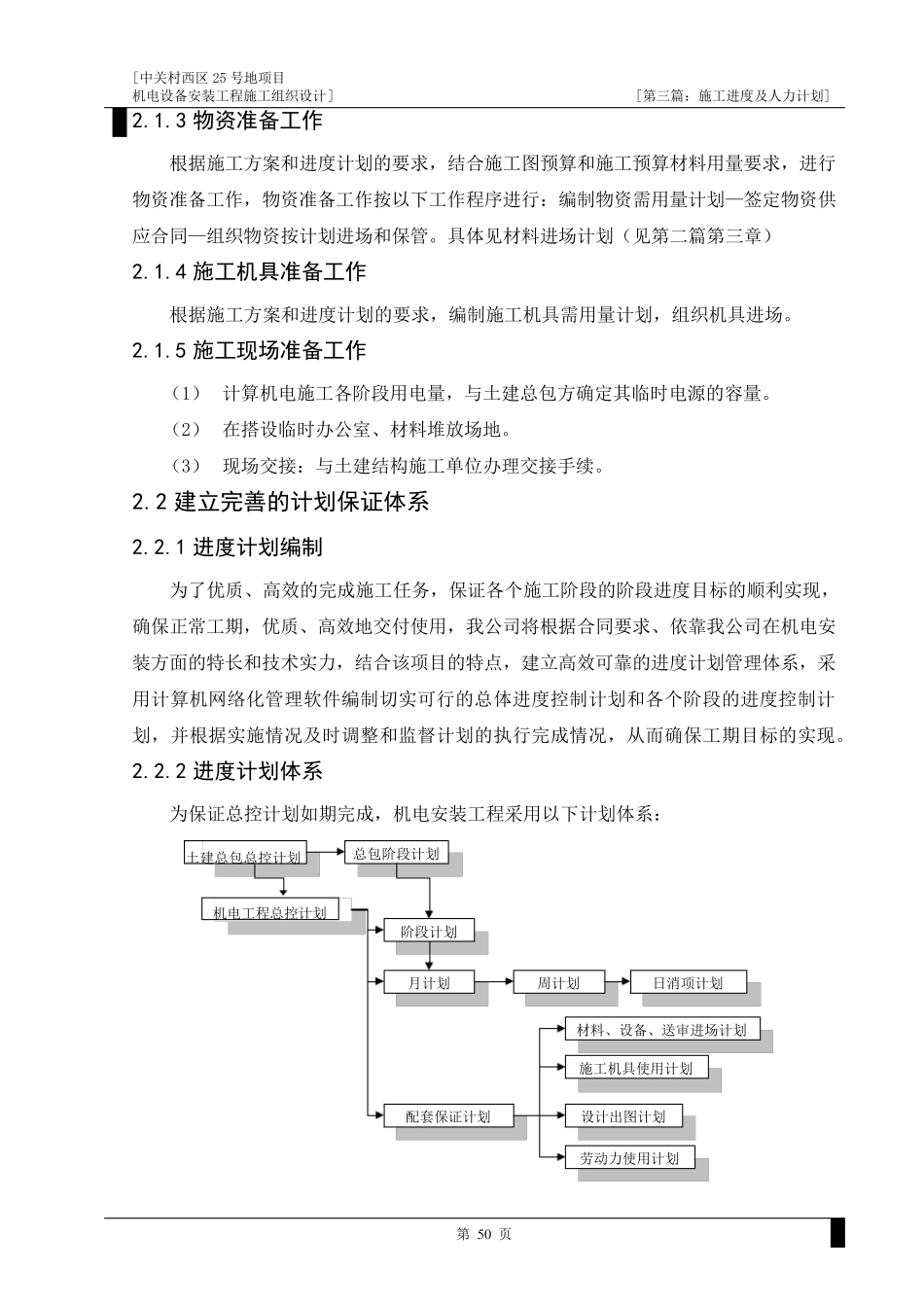

具 体 详 见 附 件 : 《 中 关 村 西 区 25 号 地 项 目 机 电 设 备 安 装 工 程 进 度 网 络 计 划 》 1
2 机电安装工程进度阶段目标 根 据 工 程 主 要 实 物 量 及 工 程 特 点 , 分 以 下 几 个 阶 段 进 行 施 工
第 一 阶 段 : 施 工 准 备 阶 段 , 2005 年 3 月 1 日 至 2005 年 3 月 30 日
此 阶 段 土 建 结 构 尚 未 封 顶 , 各 级 管 理 人 员 到 位 , 搭 设 临 建 , 组 织 施 工 机 具
地 下 室等 具 备 条 件 的 场 地 机 电 系 统 提 前 插 入 , 验 收 土 建 预 留 预 埋 , 为 管 线 的 安 装 做 准 备 同 时 开始 , 现 场 制 作 管 道 支 吊 架 , 管 材入 场
3 月 中 旬开 始 在公司加工 基地 进 行 地 下 室 风管 的预 制 , 并逐步开 始 地 下 室 风管 安 装
第 二阶 段 : 机 电 管 线 安 装 高峰期 , 2005 年 4 月 1 日 至 2005 年 7 月 30 日
此 阶 段 土 建 结 构 已经封 顶 、交验
机 电 系 统 施 工
