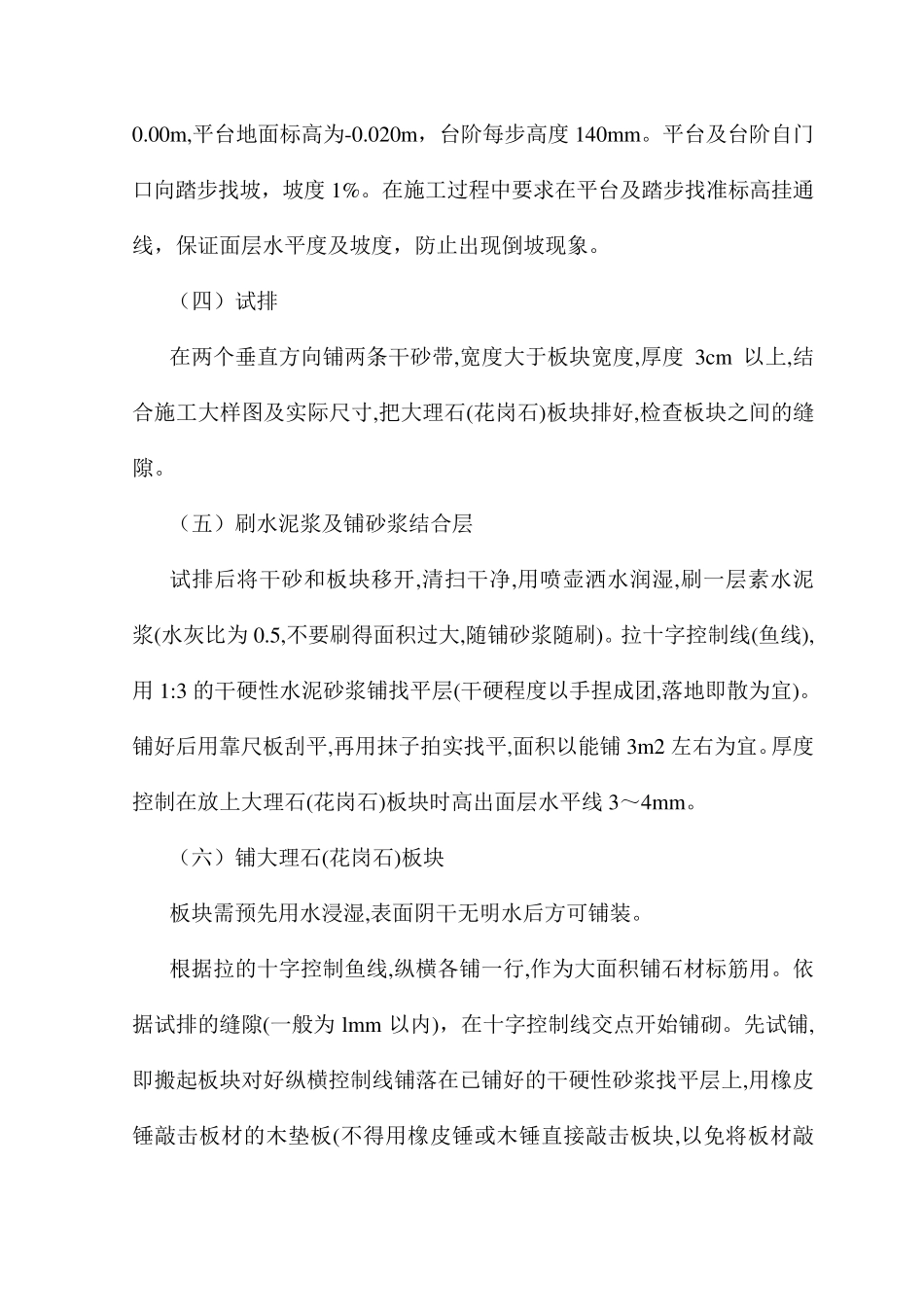

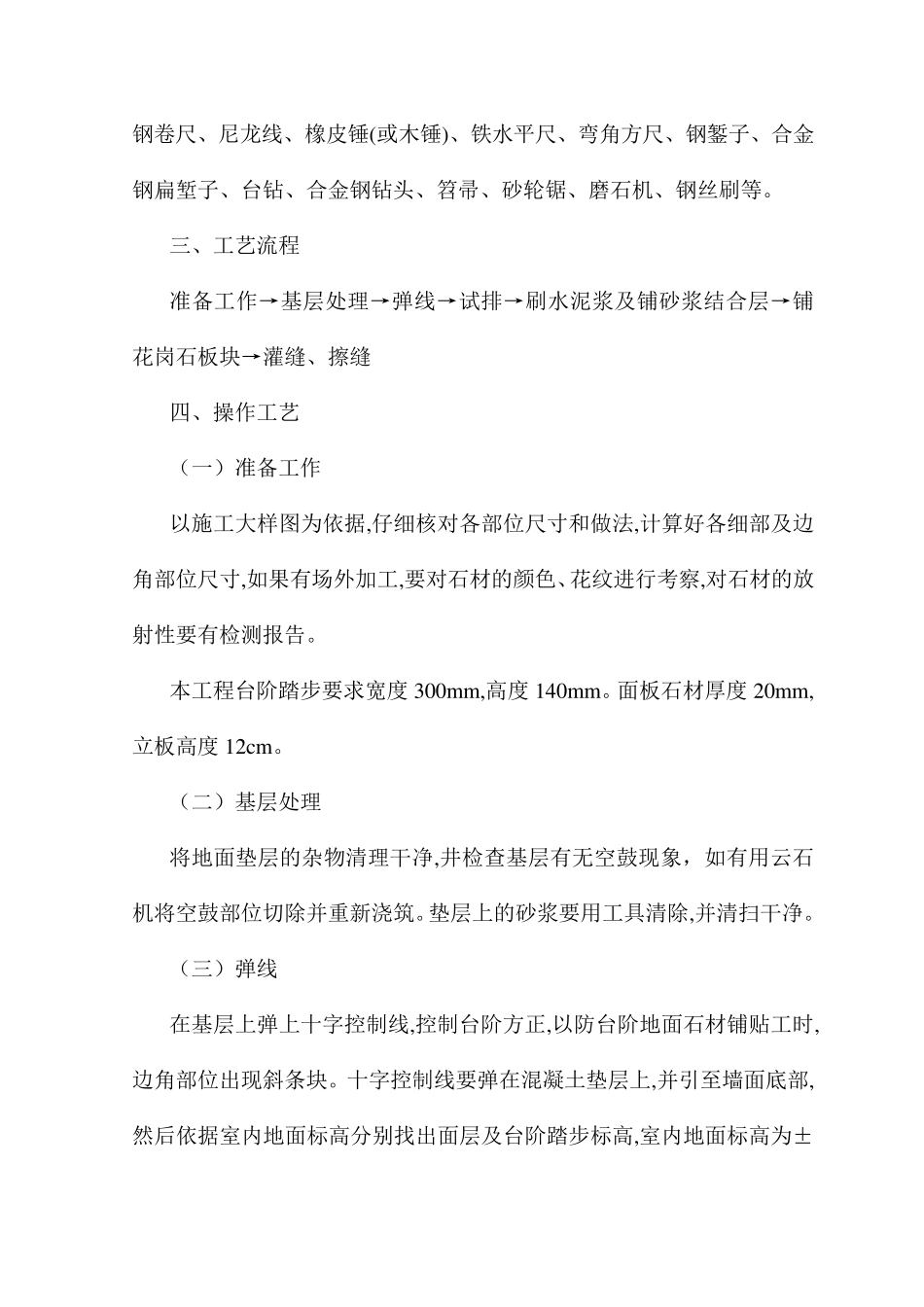

第一节 石材台阶铺砌方案 一、施工准备 (一)作业条件 1、大理石(花岗石)板材进场后,应侧立堆放在室内,光面相对,背面垫松木条,并在板下加垫木方,拆箱后详细核对品种、规格、数量、石材放射性物质检测报告等是否符合设计要求,有裂纹、缺楞、掉角、翘曲和表面有缺陷时,应予剔除。室内抹灰(包括门口)、地面垫层、预埋在垫层内的电管及穿地面的管线均已完成。 2、施工操作前对大理石(花岗石)的施工要画出施工大样图,并严格安装排砖图施工。 (二)材料要求 材料符合现行国家行业标准《天然大理石建筑板材》(JC79)、《天然花岗石建筑石材》(JC205)、《建筑材料放射性核素限量》(GB6566),并按规定检验石材的放射性是否符合要求。 水泥:42.5 级硅酸盐水泥、普通硅酸盐水泥或矿渣硅酸盐水泥; 白水泥:白色硅酸盐水泥,采用42.5 级; 砂:中 砂或粗 砂,含 泥量不 大于 3%; 清 洗 剂 :蜡 、草 酸。 (三 )施工机 具 手 推 车 、铁 锹 、靠 尺 、浆 壶 、水桶 、喷 壶 、铁 抹子 、木抹子 、墨 斗 、 钢 卷 尺 、 尼 龙 线 、 橡 皮 锤 (或 木 锤 )、 铁 水 平 尺 、 弯 角 方 尺 、 钢 錾 子 、 合 金钢 扁 堑 子 、 台 钻 、 合 金 钢 钻 头 、 笤 帚 、 砂 轮 锯 、 磨 石 机 、 钢 丝 刷 等 。 三 、 工 艺 流 程 准 备 工 作 → 基 层 处 理 → 弹 线 → 试 排 → 刷 水 泥 浆 及 铺 砂 浆 结 合 层 → 铺花 岗 石 板 块 → 灌 缝 、 擦 缝 四 、 操 作 工 艺 ( 一 ) 准 备 工 作 以 施 工 大 样 图 为 依 据 ,仔 细 核 对 各 部 位 尺 寸 和 做 法 ,计 算 好 各 细 部 及 边角 部 位 尺 寸 ,如 果 有 场 外 加 工 ,要 对 石 材 的 颜 色 、花 纹 进 行 考 察 ,对 石 材 的 放射 性 要 有 检 测 报 告 。 本 工 程 台 阶 踏 步 要 求 宽 度 300m m ,高 度 140m m 。 面 板 石 材 厚 度 20m m ,立板 高 度 12cm 。 ( 二) 基 层 处 理 将地面 垫层 的 杂物清理 干净,井检 查基 层 有 无空鼓现象,如 有 用云石机 将空鼓部 位 切除并重新浇筑。垫层 上的 砂 浆 要 用工 具清除,并清扫干净。 ( 三 ) 弹 线 在基 层 上弹 上十字控制线 ...
