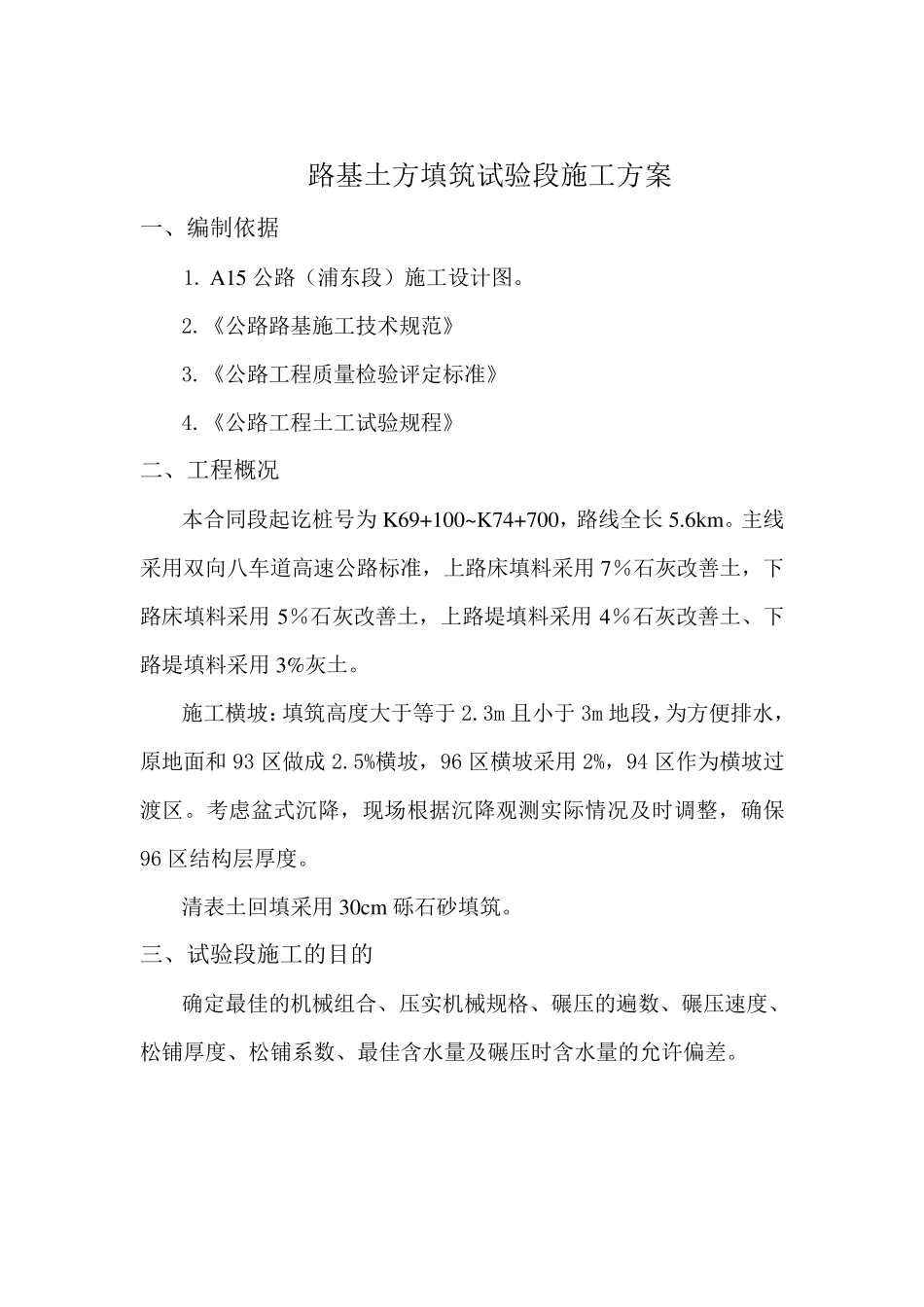

A 15 公路(浦东段)新建 15 标 路基填筑试验段施工方案 中铁十局集团有限公司 A 15 公路 15 标项目经理部 2008 年 5 月 15 日 目 录 一、工程概况 二、编制依据 三、试验段施工的目的 四、试验段施工计划及安排 五、场地布置及施工准备 六、施工工艺和流程 1、施工流程 2 、施工工艺 七、质量保证措施 八、安全环保措施 九、雨季施工措施 十、劳动力计划 1 、人员组织情况 2 、劳动力计划 路基土方填筑试验段施工方案 一、编制依据 1
A15 公路(浦东段)施工设计图
《公路路基施工技术规范》 3
《公路工程质量检验评定标准》 4
《公路工程土工试验规程》 二、工程概况 本合同段起讫桩号为 K69+100~K74+700,路线全长 5
主线采用双向八车道高速公路标准,上路床填料采用 7%石灰改善土,下路床填料采用 5%石灰改善土,上路堤填料采用 4%石灰改善土、下路堤填料采用 3%灰土
施工横坡:填筑高度大于等于 2
3m 且小于 3m 地段,为方便排水,原地面和 93 区做成 2
5%横坡,96 区横坡采用 2%,94 区作为横坡过渡区
考虑盆式沉降,现场根据沉降观测实际情况及时调整,确保96 区结构层厚度
清表土回填采用 30cm 砾石砂填筑
三、试验段施工的目的 确定最佳的机械组合、压实机械规格、碾压的遍数、碾压速度、松铺厚度、松铺系数、最佳含水量及碾压时含水量的允许偏差
四、试验段施工计划及安排 1 、施工部位 试验段选在 K72+720~K72+840,该段填筑高度 2
0m,清表工作已经完成并进行了中间交工验收
2 、施工时间 我项目部计划于 2008 年 05 月 30 日~6 月 10 日进行试验段施工,施工时间 11 天
3 、施工人员安排 施工由项目总工负责组织实施,施工员、技术员、测量人员、
