5%石灰稳定土试验段施工总结 淮安港洪泽港区工业园区通用码头工程道路及堆场部分的底基层为5%石灰土,为了确定合理的施工机械、机械数量及机械的组合方式;检验施工方案的可行性、适应性;全面检查材料及施工质量;同时确定石灰的消解时间、每延米消石灰的用量及适宜的松铺系数、碾压遍数等施工参数,在石灰土大规模施工前进行试验段施工
一、工程概况: 1、设计标准 道路:(1)、设计荷载:20t 汽车,局部路段55 t 汽车
(2)、沥青砼路面 15 年,混凝土路面 30 年
堆场:(1)、堆货荷载:件杂货堆场30KPa ;散货堆场80KPa
(2)、流动机械荷载:20t 汽车、10t 平板车、16t 轮胎吊、3t 叉车
试验要求: 5%石灰土(厚度 80cm):0~ 30cm 压实度为95%,30~ 80cm 压实度为93%

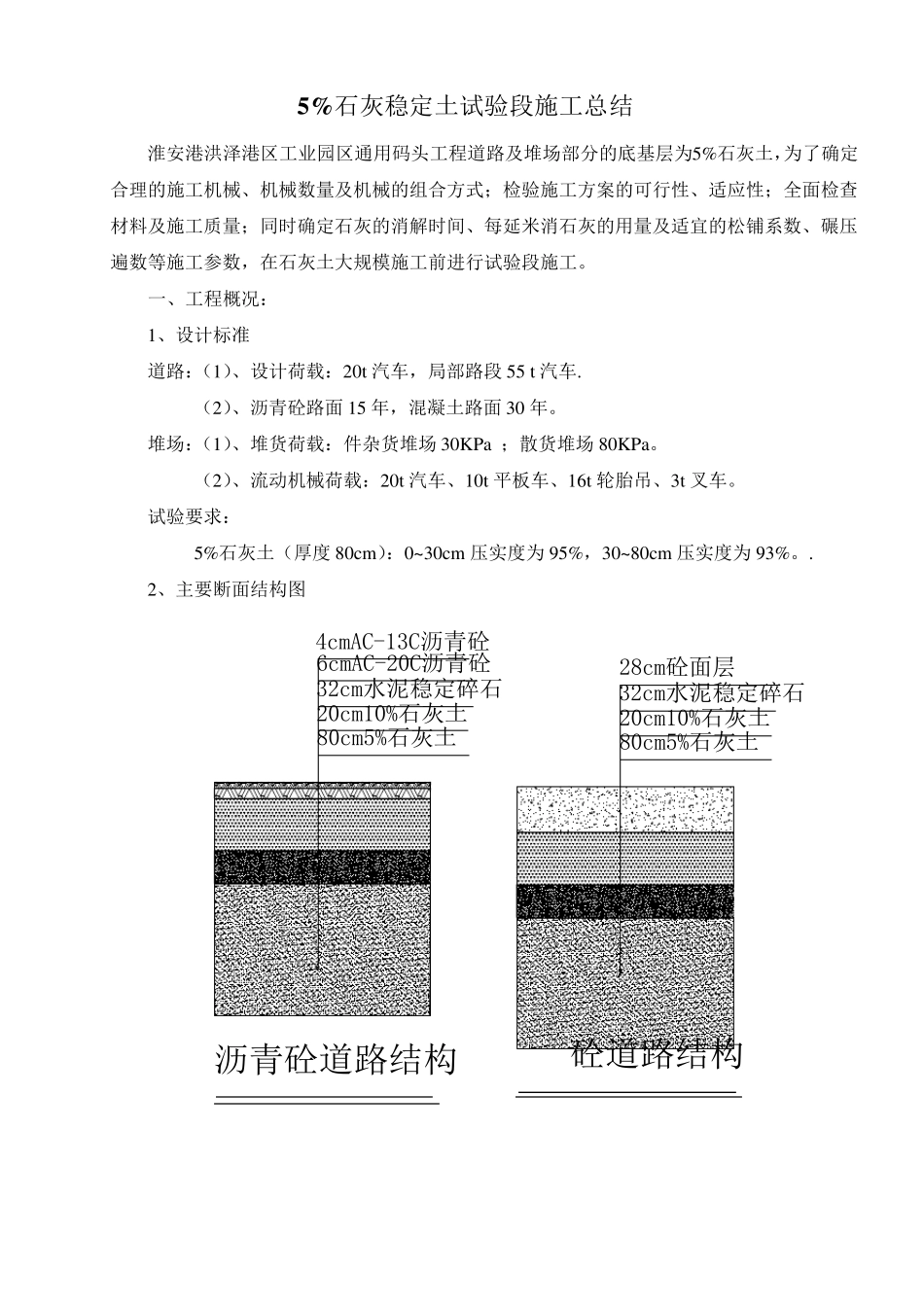

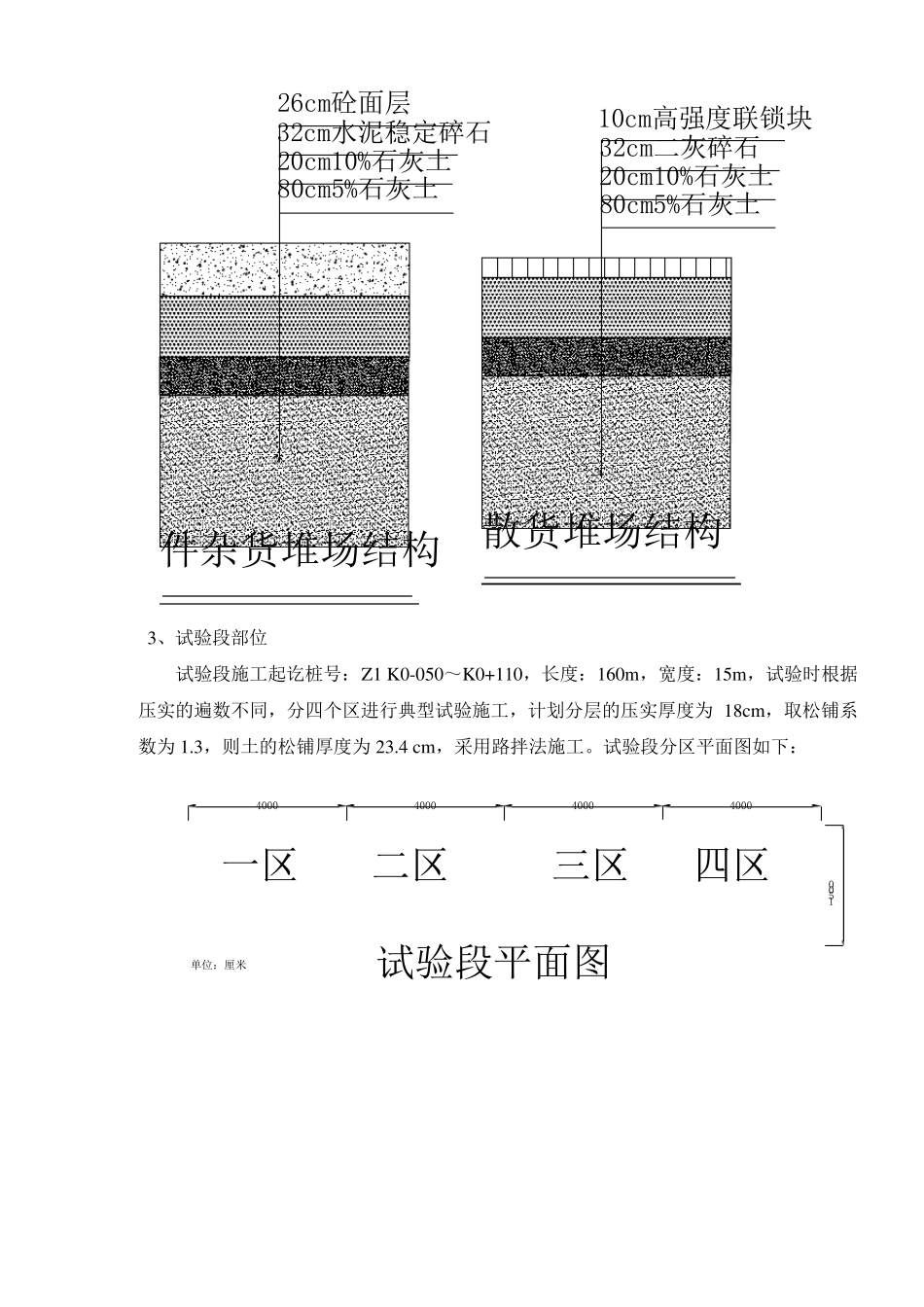

2、主要断面结构图 80cm5%石灰土20cm10%石灰土32cm水泥稳定碎石6cmAC-20C沥青砼4cmAC-13C沥青砼80cm5%石灰土20cm10%石灰土32cm水泥稳定碎石28cm砼面层沥青砼道路结构 砼道路结构 80cm5%石灰土20cm10%石灰土32cm水泥稳定碎石26cm砼面层80cm5%石灰土20cm10%石灰土32cm二灰碎石10cm高强度联锁块件杂货堆场结构散货堆场结构 3、试验段部位 试验段施工起讫桩号:Z1 K0-050~K0+110,长度:160m ,宽度:15m ,试验时根据压实的遍数不同,分四个区进行典型试验施工,计划分层的压实厚度为 18cm ,取松铺系数为 1
3,则土的松铺厚度为 23
4 cm ,采用路拌法施工

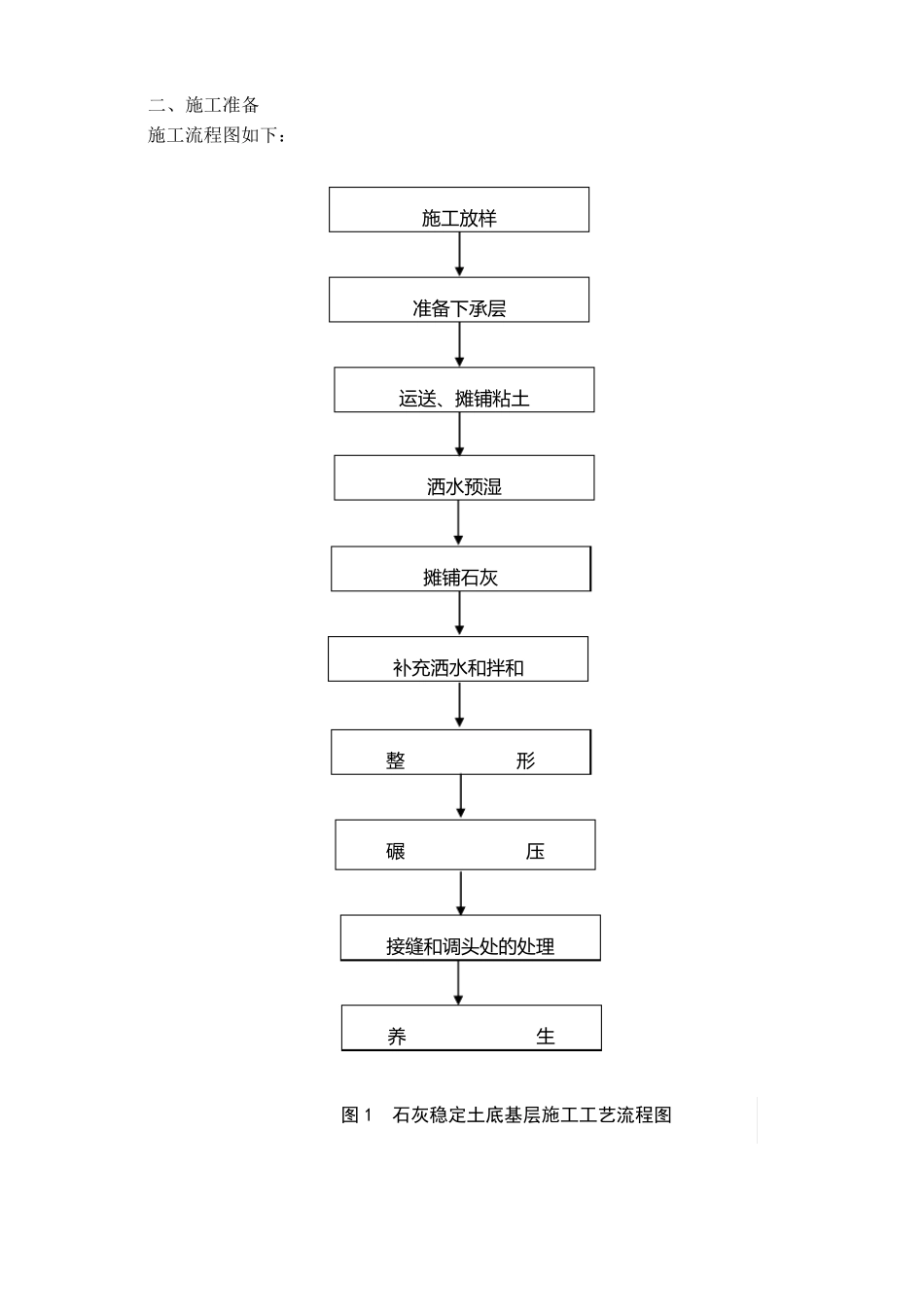

试验段分区平面图如下: 试验段平面图一区二区三区四区4000400040004000单位:厘米1500 二、施工准备 施工流程图如下: 施 工 放 样 准 备 下 承 层 运 送 、摊铺粘土 洒水预湿
