空心墩翻模施工专项方案1
空心墩施工本标段空心墩高度较高,根据现场情况,空心墩采用翻模施工
施工工艺流程圆端空心墩翻模施工工艺流程图见图

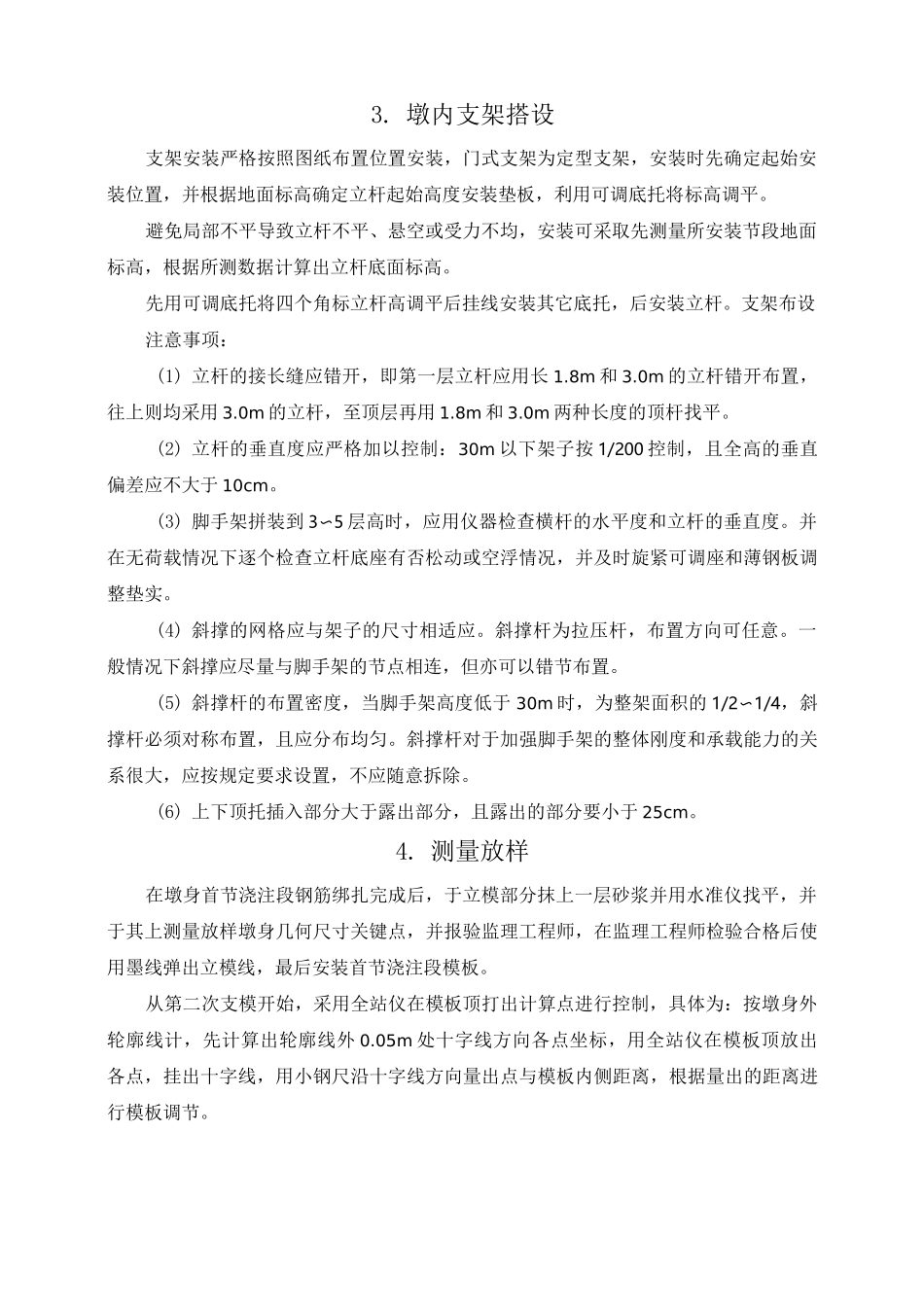

空心墩施工工艺流程图3
墩内支架搭设支架安装严格按照图纸布置位置安装,门式支架为定型支架,安装时先确定起始安装位置,并根据地面标高确定立杆起始高度安装垫板,利用可调底托将标高调平
避免局部不平导致立杆不平、悬空或受力不均,安装可采取先测量所安装节段地面标高,根据所测数据计算出立杆底面标高
先用可调底托将四个角标立杆高调平后挂线安装其它底托,后安装立杆
支架布设注意事项:(1) 立杆的接长缝应错开,即第一层立杆应用长 1
8m 和 3
0m 的立杆错开布置,往上则均采用 3
0m 的立杆,至顶层再用 1
8m 和 3
0m 两种长度的顶杆找平
(2) 立杆的垂直度应严格加以控制:30m 以下架子按 1/200 控制,且全高的垂直偏差应不大于 10cm
(3) 脚手架拼装到 3〜5 层高时,应用仪器检查横杆的水平度和立杆的垂直度
并在无荷载情况下逐个检查立杆底座有否松动或空浮情况,并及时旋紧可调座和薄钢板调整垫实
(4) 斜撑的网格应与架子的尺寸相适应
斜撑杆为拉压杆,布置方向可任意
一般情况下斜撑应尽量与脚手架的节点相连,但亦可以错节布置
(5) 斜撑杆的布置密度,当脚手架高度低于 30m 时,为整架面积的 1/2〜1/4,斜撑杆必须对称布置,且应分布均匀
斜撑杆对于加强脚手架的整体刚度和承载能力的关系很大,应按规定要求设置,不应随意拆除
(6) 上下顶托插入部分大于露出部分,且露出的部分要小于 25cm
测量放样在墩身首节浇注段钢筋绑扎完成后,于立模部分抹上一层砂浆并用水准仪找平,并于其上测量放样墩身几何尺寸关键点,并报验监理工程师,在监理工程师检验合格后使用墨线弹出立模线,最后安装首节浇注段模板

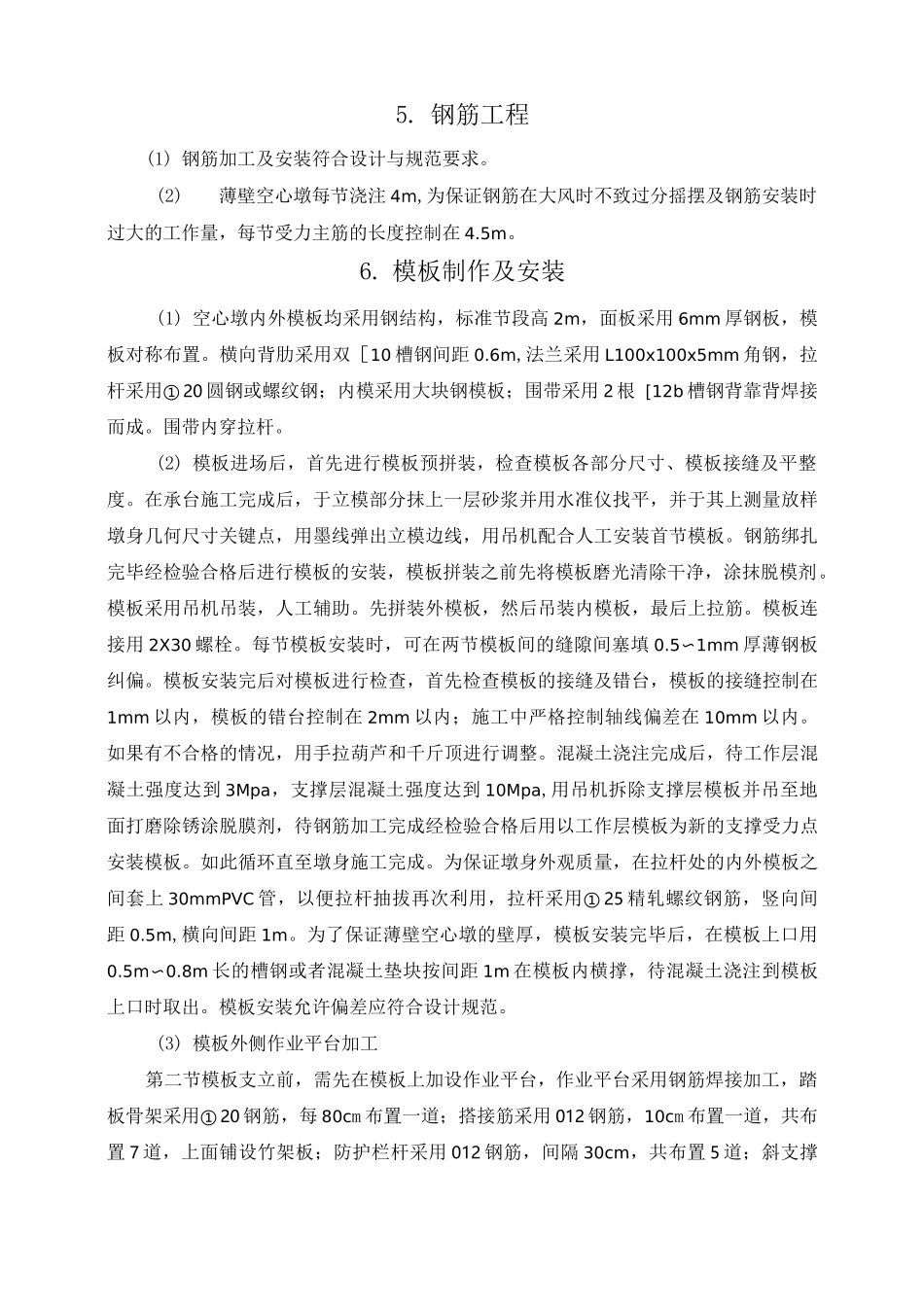

从第二次支模开始,采用全
