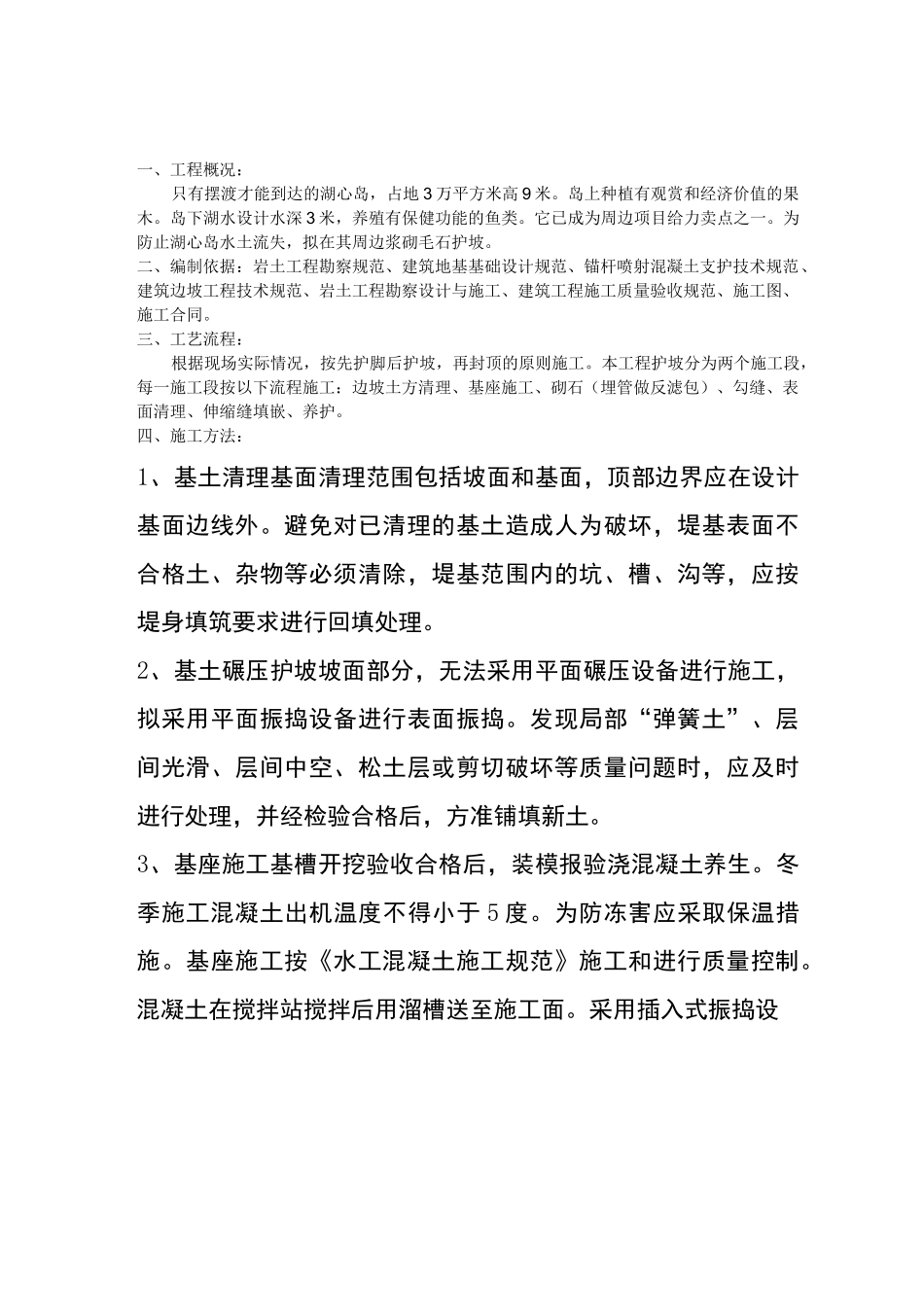

一、工程概况:只有摆渡才能到达的湖心岛,占地 3 万平方米高 9 米
岛上种植有观赏和经济价值的果木
岛下湖水设计水深 3 米,养殖有保健功能的鱼类
它已成为周边项目给力卖点之一
为防止湖心岛水土流失,拟在其周边浆砌毛石护坡
二、编制依据:岩土工程勘察规范、建筑地基基础设计规范、锚杆喷射混凝土支护技术规范、建筑边坡工程技术规范、岩土工程勘察设计与施工、建筑工程施工质量验收规范、施工图、施工合同
三、工艺流程:根据现场实际情况,按先护脚后护坡,再封顶的原则施工
本工程护坡分为两个施工段,每一施工段按以下流程施工:边坡土方清理、基座施工、砌石(埋管做反滤包)、勾缝、表面清理、伸缩缝填嵌、养护
四、施工方法:1、基土清理基面清理范围包括坡面和基面,顶部边界应在设计基面边线外
避免对已清理的基土造成人为破坏,堤基表面不合格土、杂物等必须清除,堤基范围内的坑、槽、沟等,应按堤身填筑要求进行回填处理
2、基土碾压护坡坡面部分,无法采用平面碾压设备进行施工,拟采用平面振捣设备进行表面振捣
发现局部“弹簧土”、层间光滑、层间中空、松土层或剪切破坏等质量问题时,应及时进行处理,并经检验合格后,方准铺填新土
3、基座施工基槽开挖验收合格后,装模报验浇混凝土养生
冬季施工混凝土出机温度不得小于 5 度
为防冻害应采取保温措施
基座施工按《水工混凝土施工规范》施工和进行质量控制
混凝土在搅拌站搅拌后用溜槽送至施工面
采用插入式振捣设备进行振捣

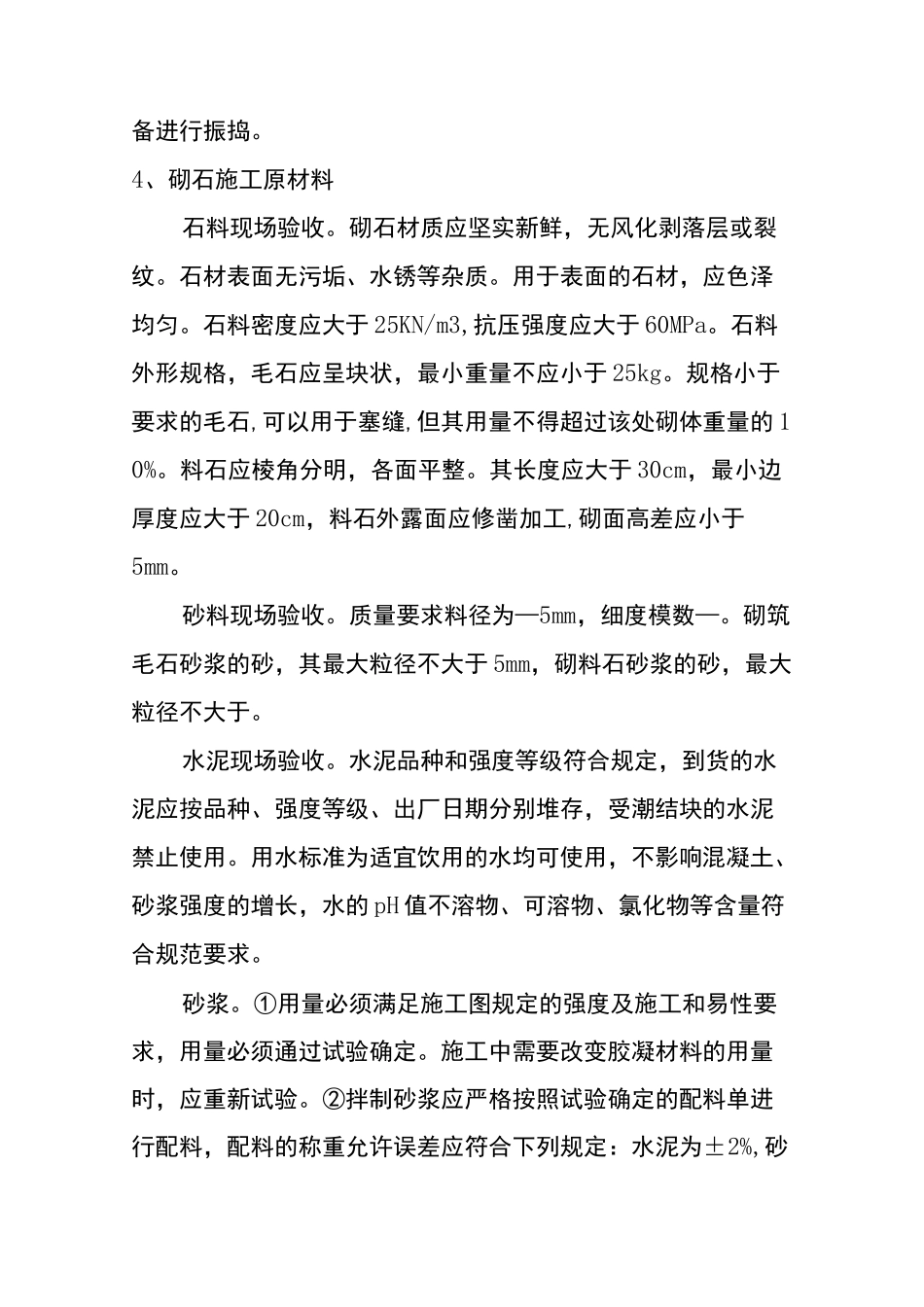

4、砌石施工原材料石料现场验收
砌石材质应坚实新鲜,无风化剥落层或裂纹
石材表面无污垢、水锈等杂质
用于表面的石材,应色泽均匀
石料密度应大于 25KN/m3,抗压强度应大于 60MPa
石料外形规格,毛石应呈块状,最小重量不应小于 25kg
规格小于要求的毛石,可以用于塞缝,但其用量不得超过该处砌体重量的 10%
料石应棱角分明,各面平整
其长度应大于 3
