1天津华电军粮城六期 650MW 燃气+350MW 燃煤热电联产项目绿色施工方案编制:审核:审批:编制单位:中国建筑第六工程局有限公司日期:2017 年 8 月 5 日2目录绿色施工措施 2一、绿色施工编制依据 3二、环境保护目标及施工部署 31 绿色施工控制目标 32 绿色施工实施部署 5三、环境因素分析及控制措施 81 环境因素分析表 82 施工环境控制措施 93、节材与材料资源利用措施 14绿色施工措施一、绿色施工编制依据3《中华人民共和国环境保护法》《中华人民共和国环境影响评价法》《中华人民共和国水污染防治法》《中华人民共和国固体废物污染防治法》《建设项目环境保护管理条例》《绿色建筑评价标准》GB/T50378-2006《建筑施工场界噪声限值》GB12532-90《建筑节能工程施工质量验收规范》GB54011-2007《污水综合排放标准》GB8978-1996(DL5009

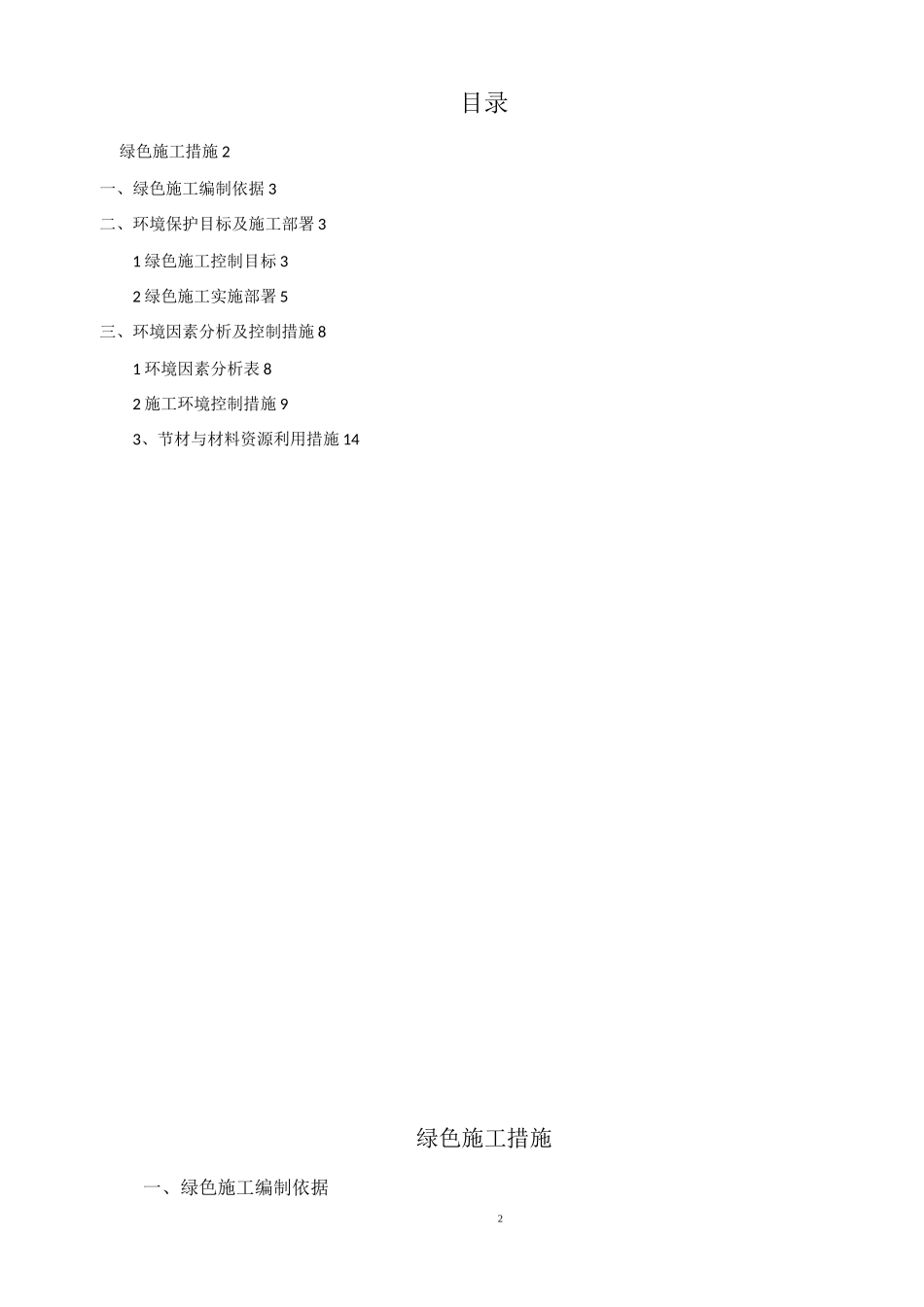

1-2002)《电力建设安全工作规程(火电发电厂部分)》《电力建设安全健康与环境管理工作规定》;二、环境保护目标及施工部署1 绿色施工控制目标1

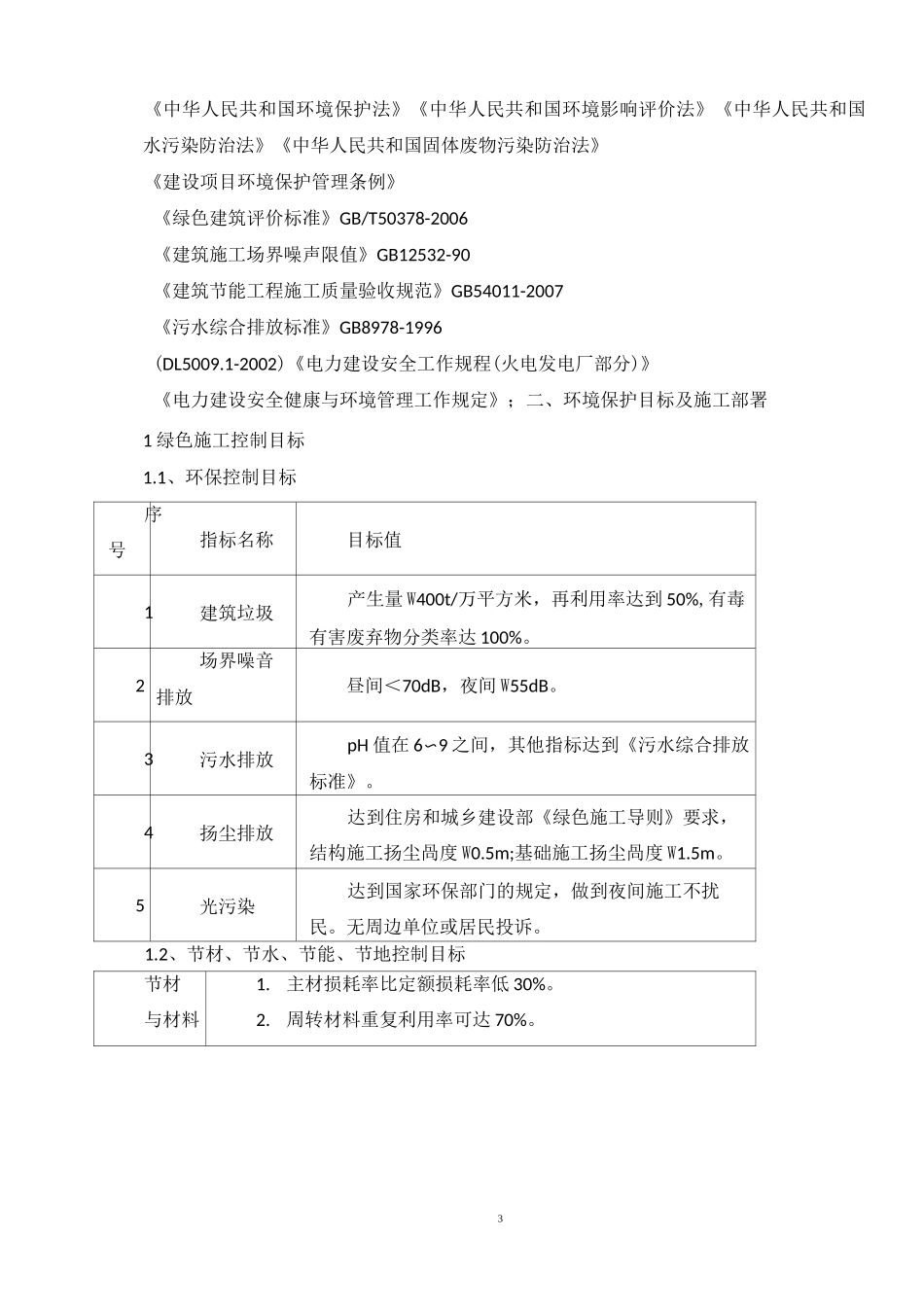

1、环保控制目标序号指标名称目标值1建筑垃圾产生量 W400t/万平方米,再利用率达到 50%,有毒有害废弃物分类率达 100%
2场界噪音排放昼间<70dB,夜间 W55dB
3污水排放pH 值在 6〜9 之间,其他指标达到《污水综合排放标准》
4扬尘排放达到住房和城乡建设部《绿色施工导则》要求,结构施工扬尘咼度 W0
5m;基础施工扬尘咼度 W1
5光污染达到国家环保部门的规定,做到夜间施工不扰民
无周边单位或居民投诉
2、节材、节水、节能、节地控制目标节材与材料1
主材损耗率比定额损耗率低 30%
周转材料重复利用率可达 70%
4资源利用3
就地取材,距现场 500 公里以内生产的建筑材料用量占建筑材料总用量 70%
