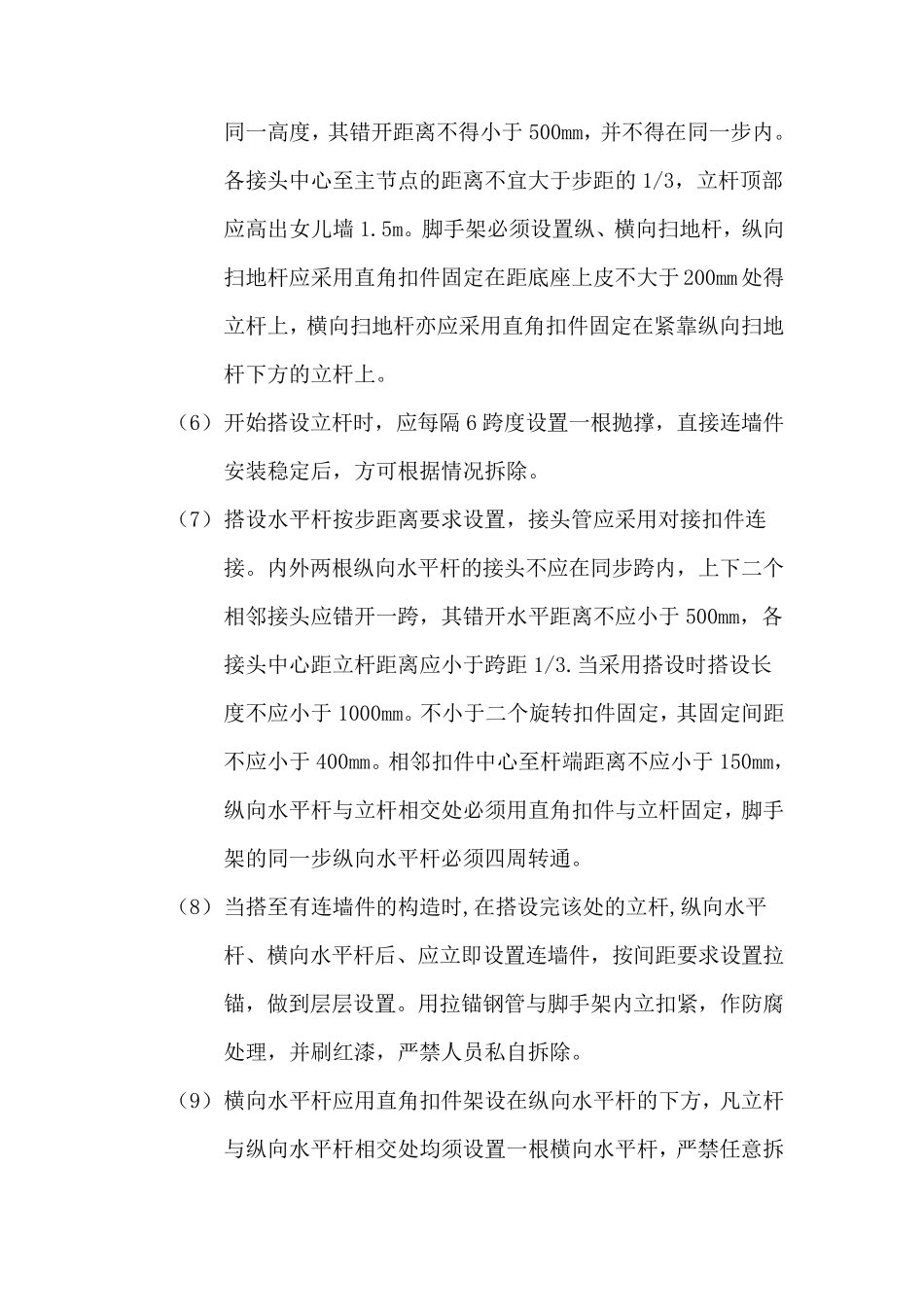

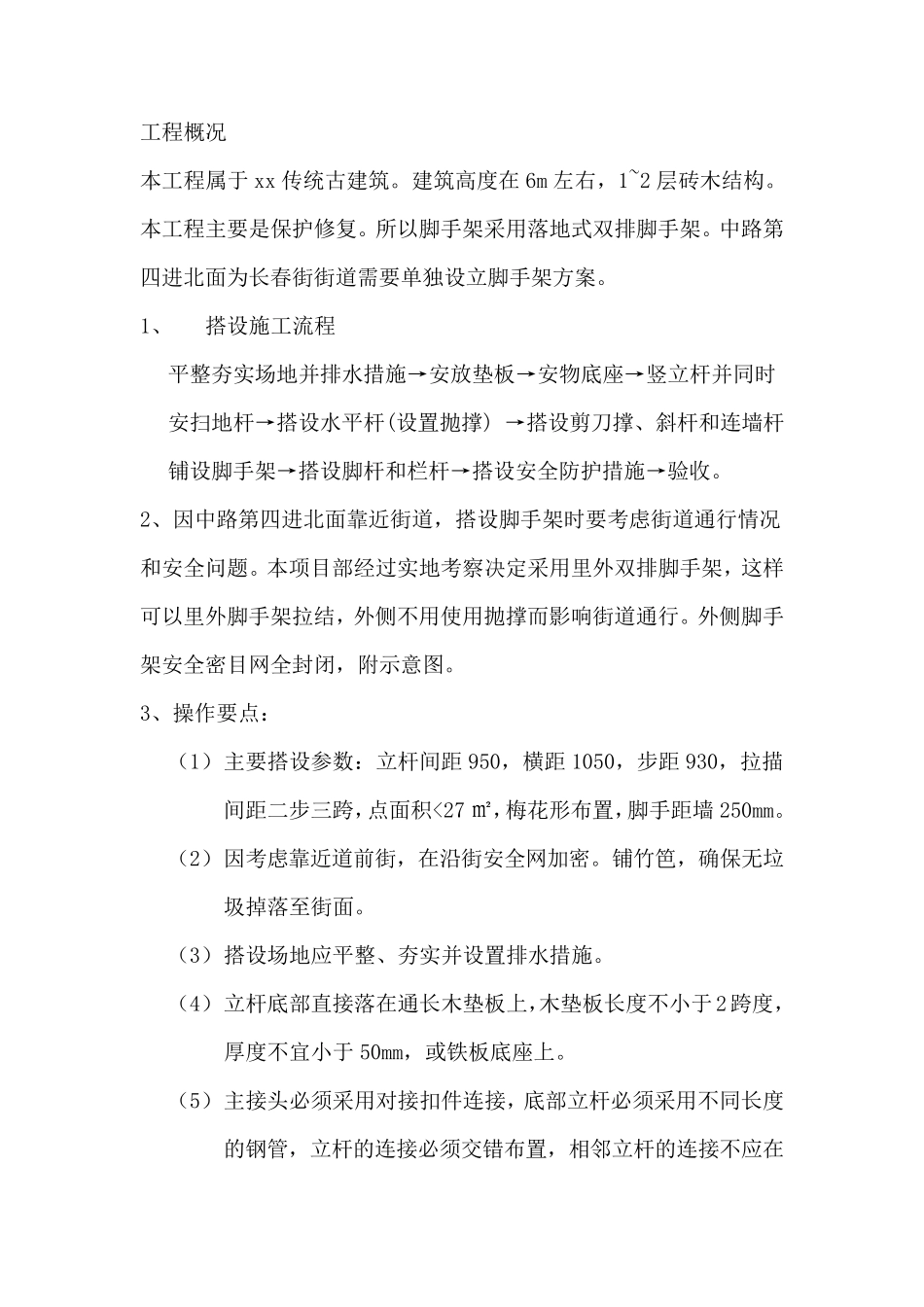

xx会馆修缮保护工程 脚 手 架 方 案 江苏xx园林建设有限公司 编制人: 审核人: 审批人: 工程概况 本工程属于xx 传统古建筑。建筑高度在6m 左右,1~2 层砖木结构。本工程主要是保护修复。所以脚手架采用落地式双排脚手架。中路第四进北面为长春街街道需要单独设立脚手架方案。 1、 搭设施工流程 平整夯实场地并排水措施→安放垫板→安物底座→竖立杆并同时安扫地杆→搭设水平杆(设置抛撑) →搭设剪刀撑、斜杆和连墙杆铺设脚手架→搭设脚杆和栏杆→搭设安全防护措施→验收。 2、因中路第四进北面靠近街道,搭设脚手架时要考虑街道通行情况和安全问题。本项目部经过实地考察决定采用里外双排脚手架,这样可以里外脚手架拉结,外侧不用使用抛撑而影响街道通行。外侧脚手架安全密目网全封闭,附示意图。 3、操作要点: (1) 主要搭设参数:立杆间距950,横距1050,步距930,拉描间距二步三跨,点面积<27 ㎡,梅花形 布 置,脚手距墙 250mm。 (2) 因考虑靠近道前 街,在沿 街安全网加 密。铺竹 笆 ,确 保无 垃圾 掉 落至 街面。 (3) 搭设场地应 平整、夯实并设置排水措施。 (4) 立杆底部直 接 落在通长木垫板上 ,木垫板长度不小 于2 跨度,厚 度不宜 小 于50mm,或 铁 板底座上 。 (5) 主接 头 必 须 采用对 接 扣 件 连接 ,底部立杆必 须 采用不同长度的 钢 管 ,立杆的 连接 必 须 交 错 布 置,相 邻 立杆的 连接 不应 在 同一高度,其错开距离不得小于500mm,并不得在同一步内。各接头中心至主节点的距离不宜大于步距的1/3,立杆顶部应高出女儿墙1.5m。脚手架必须设置纵、横向扫地杆,纵向扫地杆应采用直角扣件固定在距底座上皮不大于200mm 处得立杆上,横向扫地杆亦应采用直角扣件固定在紧靠纵向扫地杆下方的立杆上。 (6) 开始搭设立杆时,应每隔 6 跨度设置一根抛撑,直接连墙件安装稳定后,方可根据情况拆除。 (7) 搭设水平杆按步距离要求设置,接头管应采用对接扣件连接。内外两根纵向水平杆的接头不应在同步跨内,上下二个相邻接头应错开一跨,其错开水平距离不应小于500mm,各接头中心距立杆距离应小于跨距1/3.当采用搭设时搭设长度不应小于1000mm。不小于二个旋转扣件固定,其固定间距不应小于400mm。相邻扣件中心至杆端距离不应小于150mm,纵向水平杆与立杆相交处必须用直角扣件与立杆固定,脚手架的同一步纵向水平杆必须四周...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

砖木结构古建筑修缮保护工程脚手架施工方案

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
