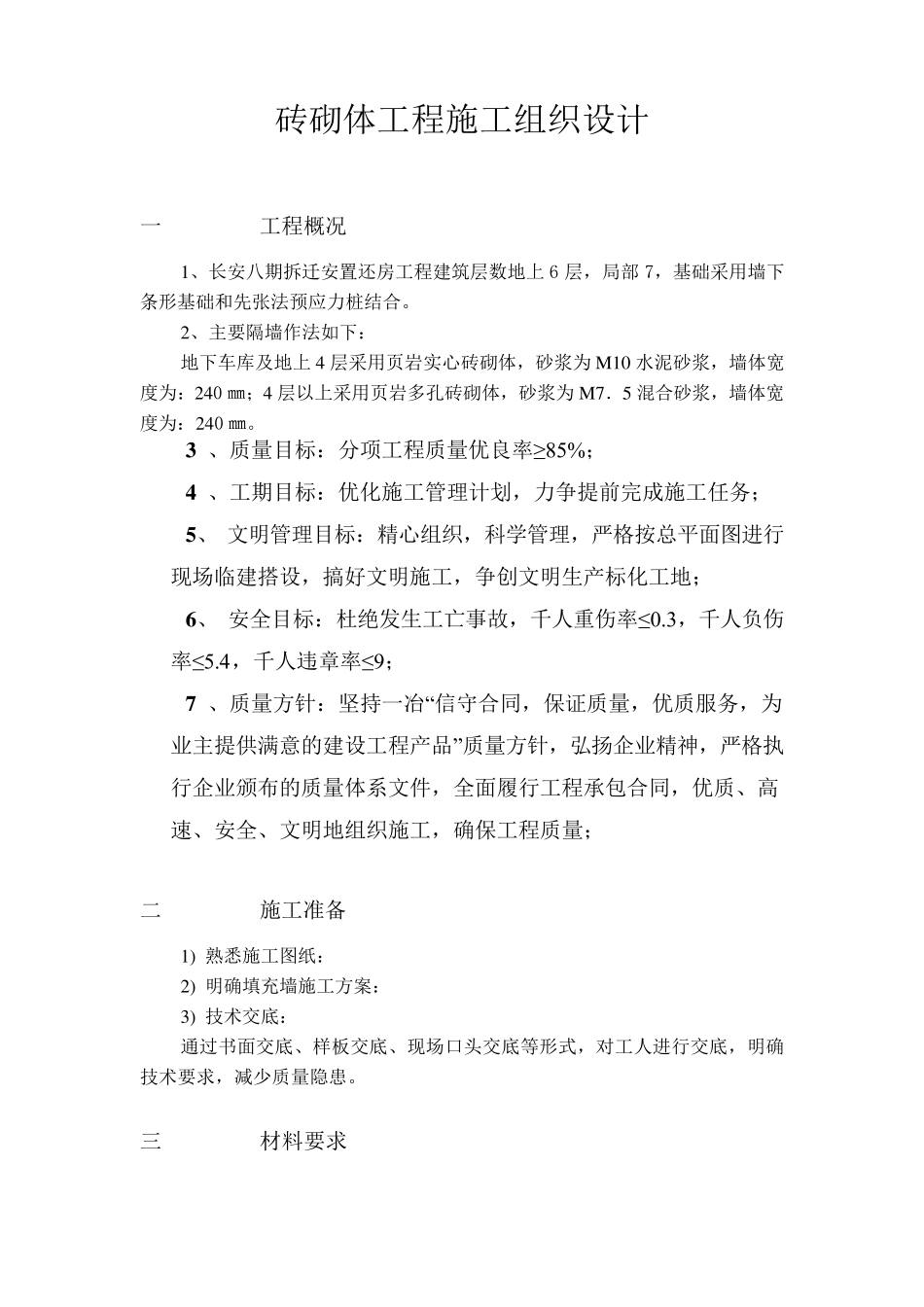

砖砌体工程施工组织设计 一 工程概况 1、长安八期拆迁安置还房工程建筑层数地上 6 层,局部 7,基础采用墙下条形基础和先张法预应力桩结合
2、主要隔墙作法如下: 地下车库及地上 4 层采用页岩实心砖砌体,砂浆为 M 10 水泥砂浆,墙体宽度为:240 ㎜;4 层以上采用页岩多孔砖砌体,砂浆为 M 7.5 混合砂浆,墙体宽度为:240 ㎜
3 、质量目标:分项工程质量优良率≥ 85%; 4 、工期目标:优化施工管理计划,力争提前完成施工任务; 5 、 文明管理目标:精心组织,科学管理,严格按总平面图进行现场临建搭设,搞好文明施工,争创文明生产标化工地; 6 、 安全目标:杜绝发生工亡事故,千人重伤率≤0
3,千人负伤率≤5
4,千人违章率≤9; 7 、质量方针:坚持一冶“信守合同,保证质量,优质服务,为业主提供满意的建设工程产品”质量方针,弘扬企业精神,严格执行企业颁布的质量体系文件,全面履行工程承包合同,优质、高速、安全、文明地组织施工,确保工程质量; 二 施工准备 1) 熟悉施工图纸: 2) 明确填充墙施工方案: 3) 技术交底: 通过书面交底、样板交底、现场口头交底等形式,对工人进行交底,明确技术要求,减少质量隐患

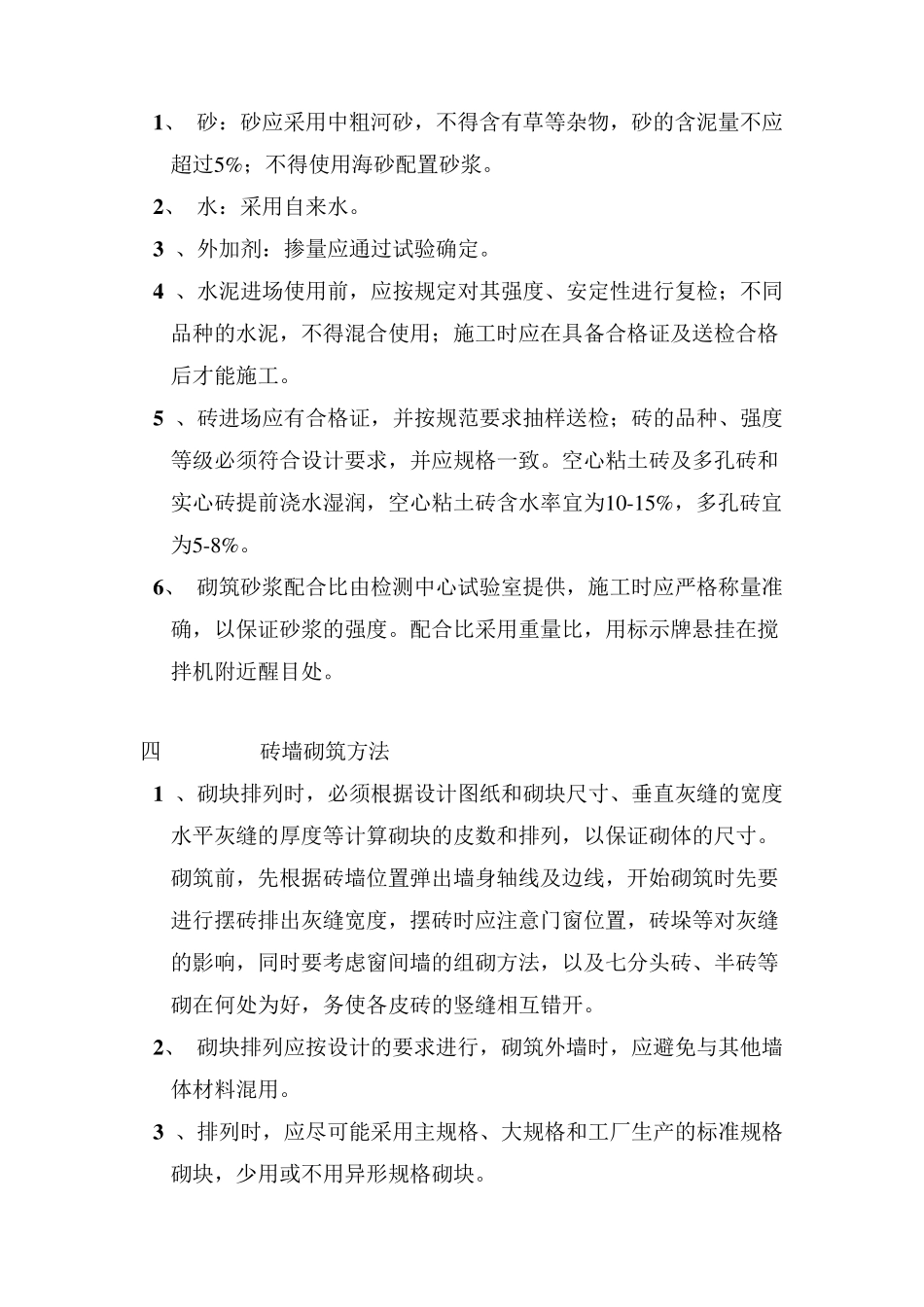

三 材料要求 1 、 砂:砂应采用中粗河砂,不得含有草等杂物,砂的含泥量不应超过5 %;不得使用海砂配置砂浆
2 、 水:采用自来水
3 、外加剂:掺量应通过试验确定
4 、水泥进场使用前,应按规定对其强度、安定性进行复检;不同品种的水泥,不得混合使用;施工时应在具备合格证及送检合格后才能施工
5 、砖进场应有合格证,并按规范要求抽样送检;砖的品种、强度等级必须符合设计要求,并应规格一致
空心粘土砖及多孔砖和实心砖提前浇水湿润,空心粘土砖含水率宜为1 0 -1 5 %,多孔砖宜为5 -8 %

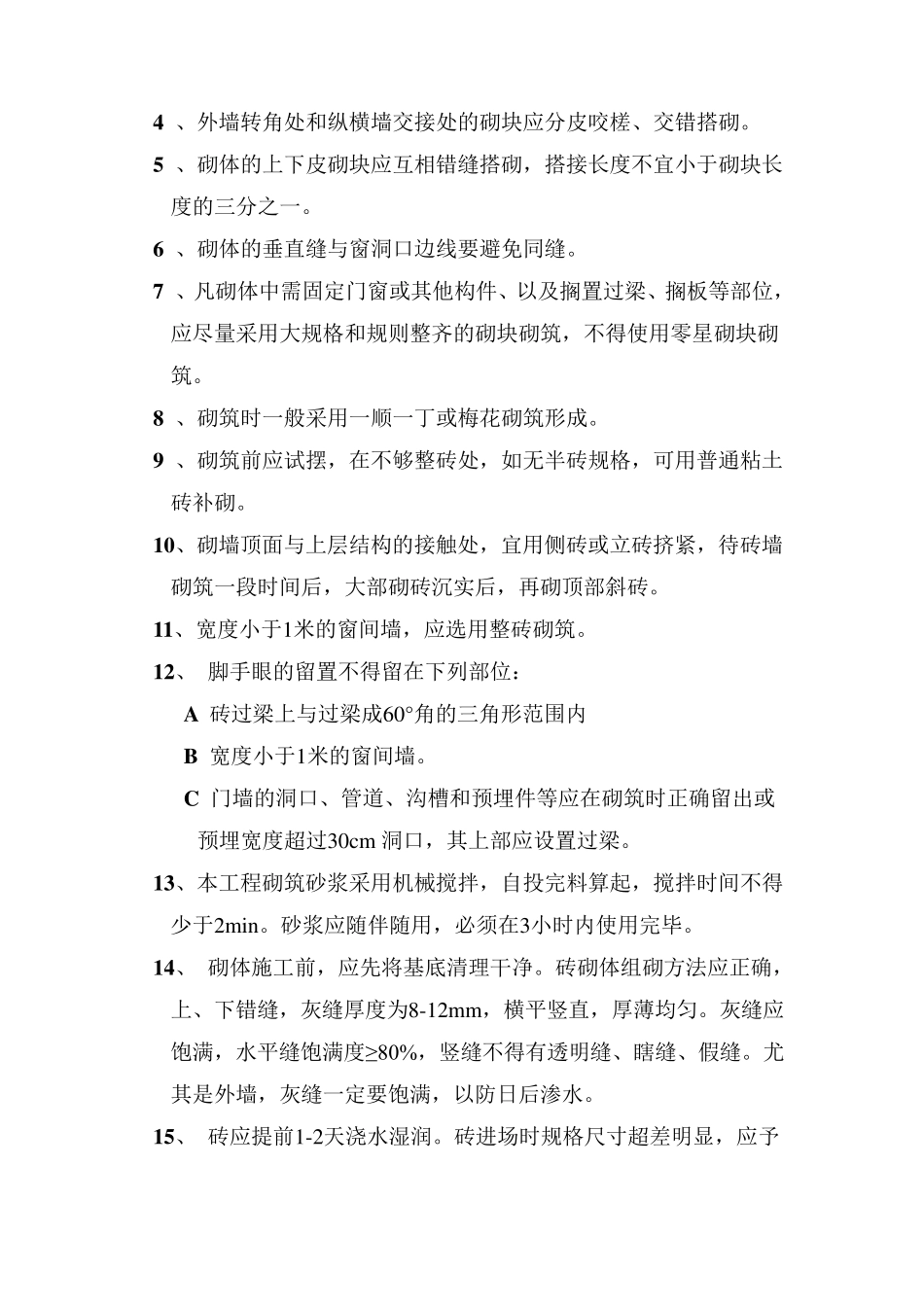

6 、 砌筑砂浆配合比由检测中心试验室提供,施工
