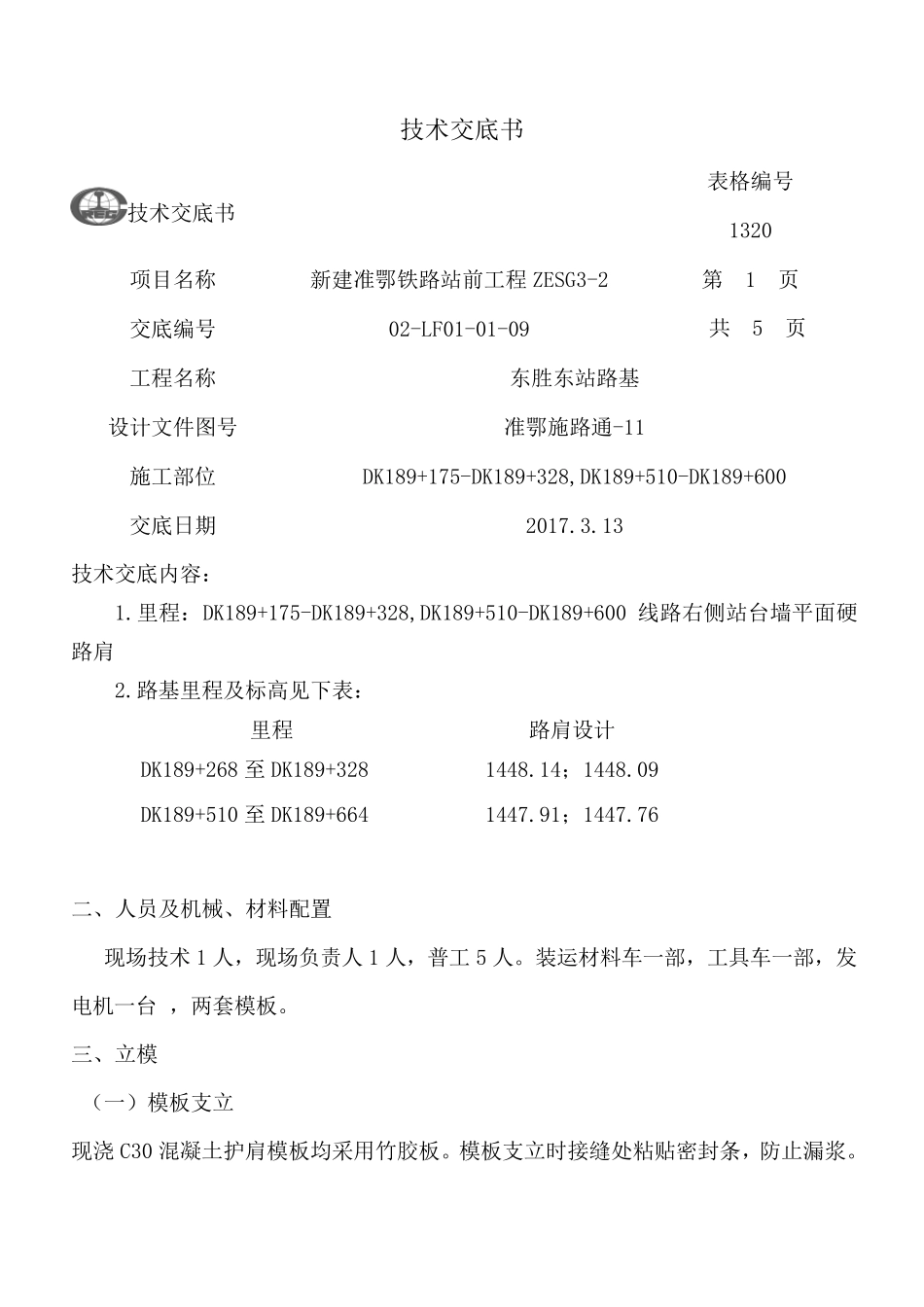

技术交底书 技术交底书 表格编号 1320 项目名称 新建准鄂铁路站前工程ZESG3-2 第 1 页 共 5 页 交底编号 02-LF01-01-09 工程名称 东胜东站路基 设计文件图号 准鄂施路通-11 施工部位 DK189+175-DK189+328,DK189+510-DK189+600 交底日期 2017
13 技术交底内容: 1
里程:DK189+175-DK189+328,DK189+510-DK189+600 线路右侧站台墙平面硬路肩 2
路基里程及标高见下表: 里程 路肩设计 DK189+268 至DK189+328 1448
14;1448
09 DK189+510 至DK189+664 1447
91;1447
76 二、人员及机械、材料配置 现场技术1 人,现场负责人 1 人,普工5 人
装运材料车一部,工具车一部,发电机一台 ,两套模板
三、立模 (一)模板支立 现浇 C30 混凝土护肩模板均采用竹胶板
模板支立时接缝处粘贴密封条,防止漏浆
支撑牢固,支立完成后进行加固,防止胀模、跑模等现象的发生

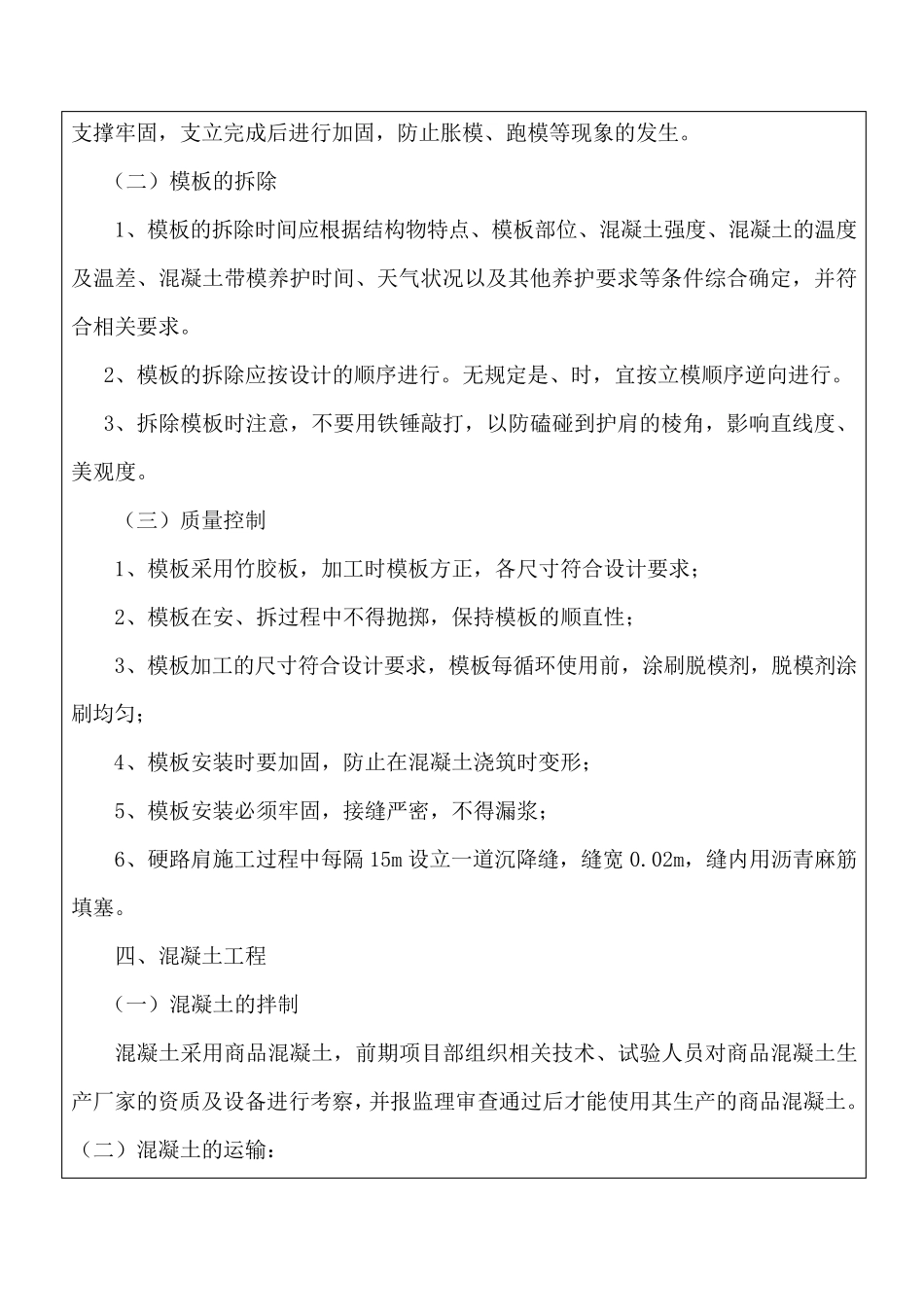

(二)模板的拆除 1、模板的拆除时间应根据结构物特点、模板部位、混凝土强度、混凝土的温度及温差、混凝土带模养护时间、天气状况以及其他养护要求等条件综合确定,并符合相关要求
2、模板的拆除应按设计的顺序进行
无规定是、时,宜按立模顺序逆向进行
3、拆除模板时注意,不要用铁锤敲打,以防磕碰到护肩的棱角,影响直线度、美观度
(三)质量控制 1、模板采用竹胶板,加工时模板方正,各尺寸符合设计要求; 2、模板在安、拆过程中不得抛掷,保持模板的顺直性; 3、模板加工的尺寸符合设计要求,模板每循环使用前,涂刷脱模剂,脱模剂涂刷均匀; 4、模板安装时要加固,防止在混凝土浇筑时变形; 5、模板安装必须牢固,接缝严密,不得漏浆; 6、硬路肩施工过程中每隔15m
