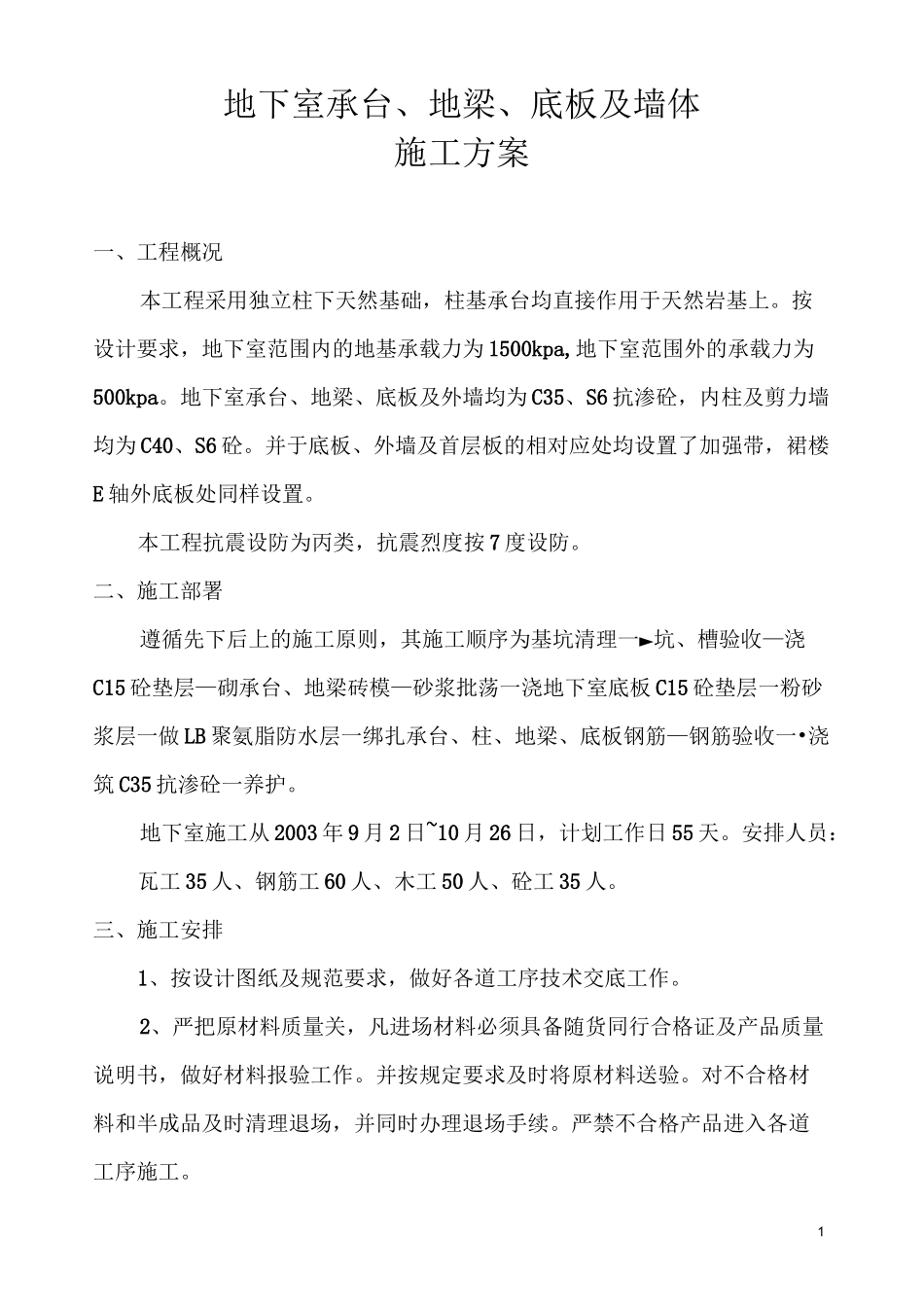

1地下室承台、地梁、底板及墙体施工方案一、工程概况本工程采用独立柱下天然基础,柱基承台均直接作用于天然岩基上
按设计要求,地下室范围内的地基承载力为 1500kpa,地下室范围外的承载力为500kpa
地下室承台、地梁、底板及外墙均为 C35、S6 抗渗砼,内柱及剪力墙均为 C40、S6 砼
并于底板、外墙及首层板的相对应处均设置了加强带,裙楼E 轴外底板处同样设置
本工程抗震设防为丙类,抗震烈度按 7 度设防
二、施工部署遵循先下后上的施工原则,其施工顺序为基坑清理一►坑、槽验收—浇C15 砼垫层—砌承台、地梁砖模—砂浆批荡一浇地下室底板 C15 砼垫层一粉砂浆层一做 LB 聚氨脂防水层一绑扎承台、柱、地梁、底板钢筋—钢筋验收一•浇筑 C35 抗渗砼一养护
地下室施工从 2003 年 9 月 2 日~10 月 26 日,计划工作日 55 天
安排人员:瓦工 35 人、钢筋工 60 人、木工 50 人、砼工 35 人
三、施工安排1、按设计图纸及规范要求,做好各道工序技术交底工作
2、严把原材料质量关,凡进场材料必须具备随货同行合格证及产品质量说明书,做好材料报验工作
并按规定要求及时将原材料送验
对不合格材料和半成品及时清理退场,并同时办理退场手续
严禁不合格产品进入各道工序施工

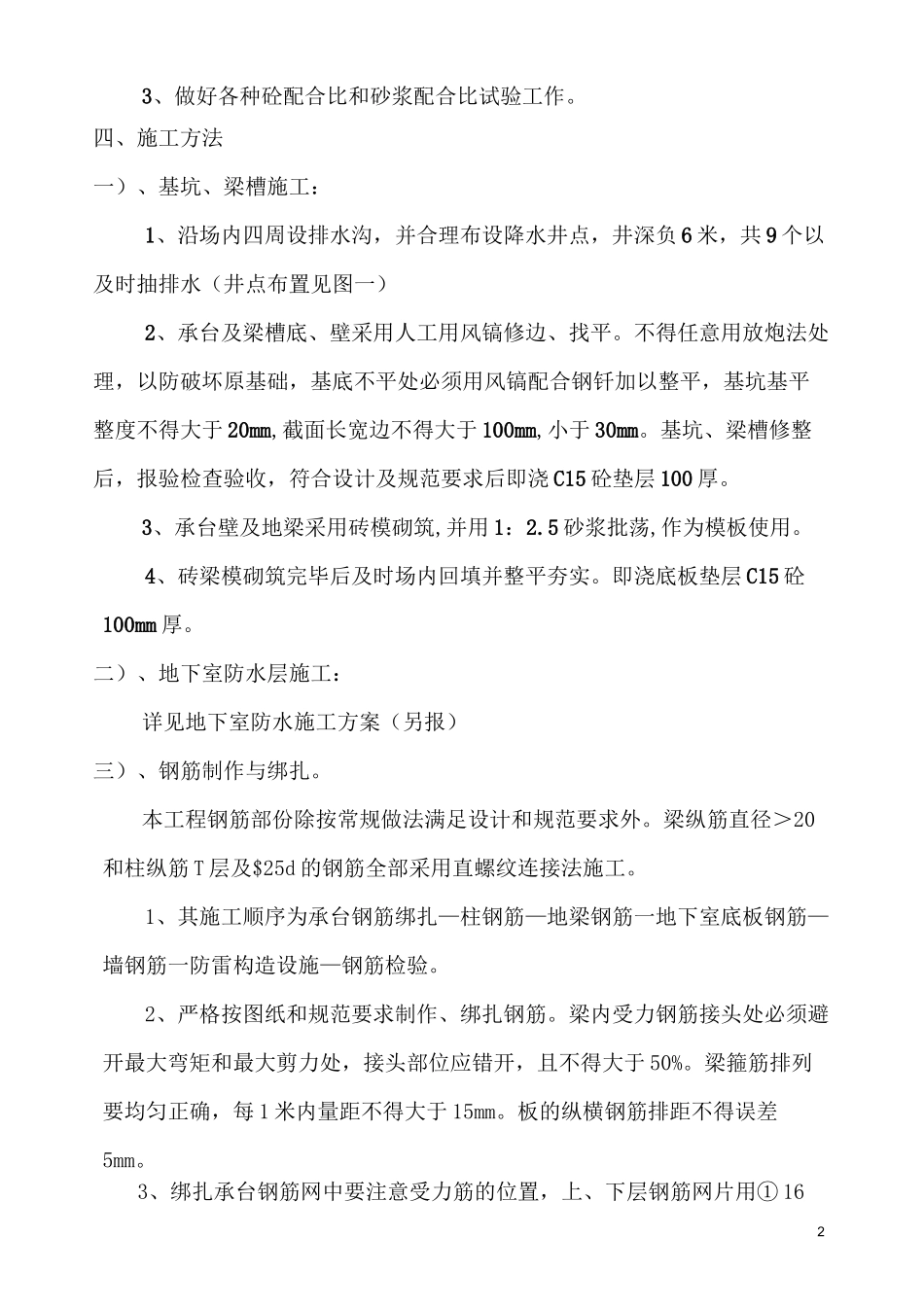

23、做好各种砼配合比和砂浆配合比试验工作
四、施工方法一)、基坑、梁槽施工:1、沿场内四周设排水沟,并合理布设降水井点,井深负 6 米,共 9 个以及时抽排水(井点布置见图一)2、承台及梁槽底、壁采用人工用风镐修边、找平
不得任意用放炮法处理,以防破坏原基础,基底不平处必须用风镐配合钢钎加以整平,基坑基平整度不得大于 20mm,截面长宽边不得大于 100mm,小于 30mm
基坑、梁槽修整后,报验检查验收,符合设计及规范要求后即浇 C15 砼垫层 100 厚

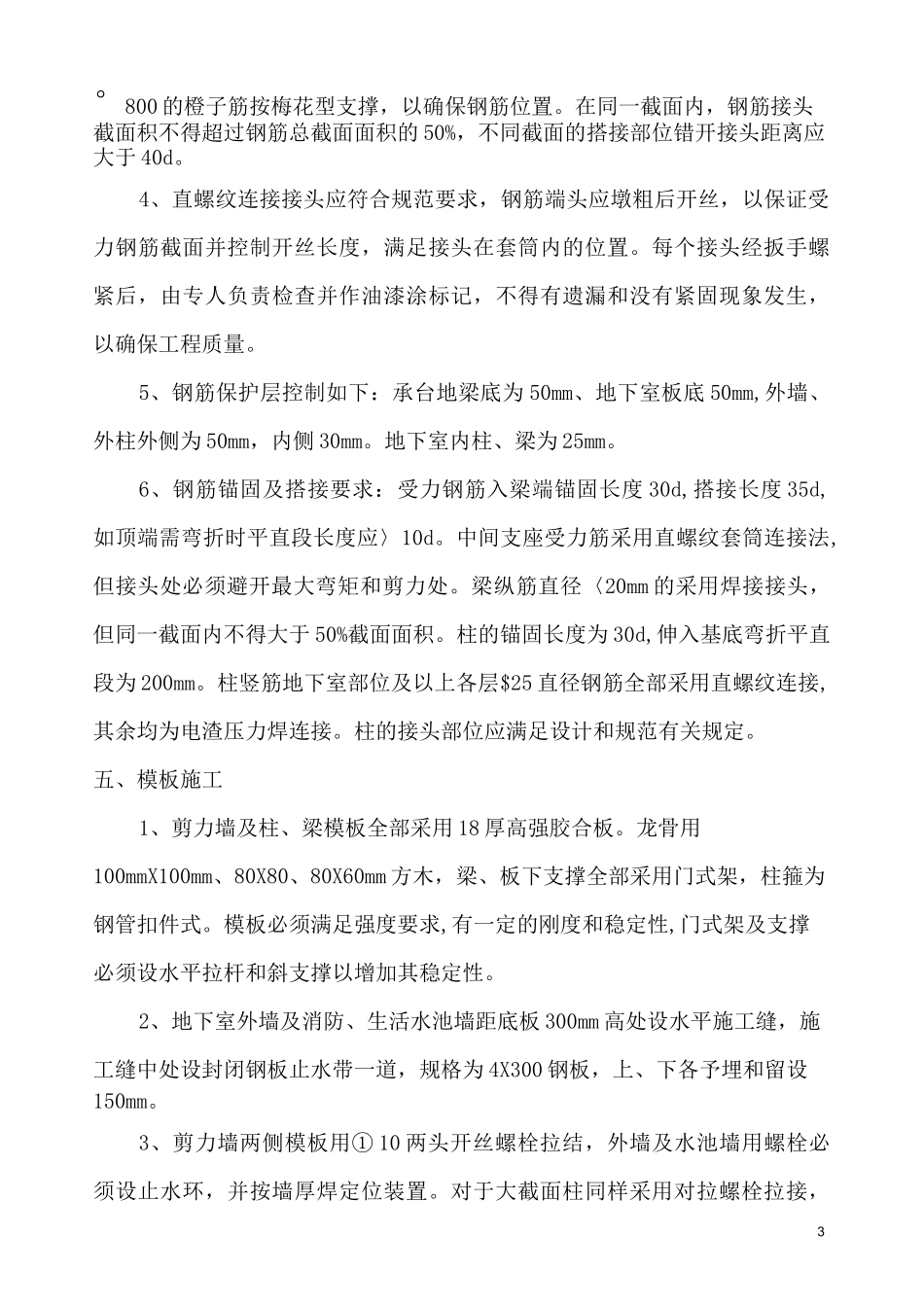

3、承台壁及地梁采用砖模砌筑,并用
