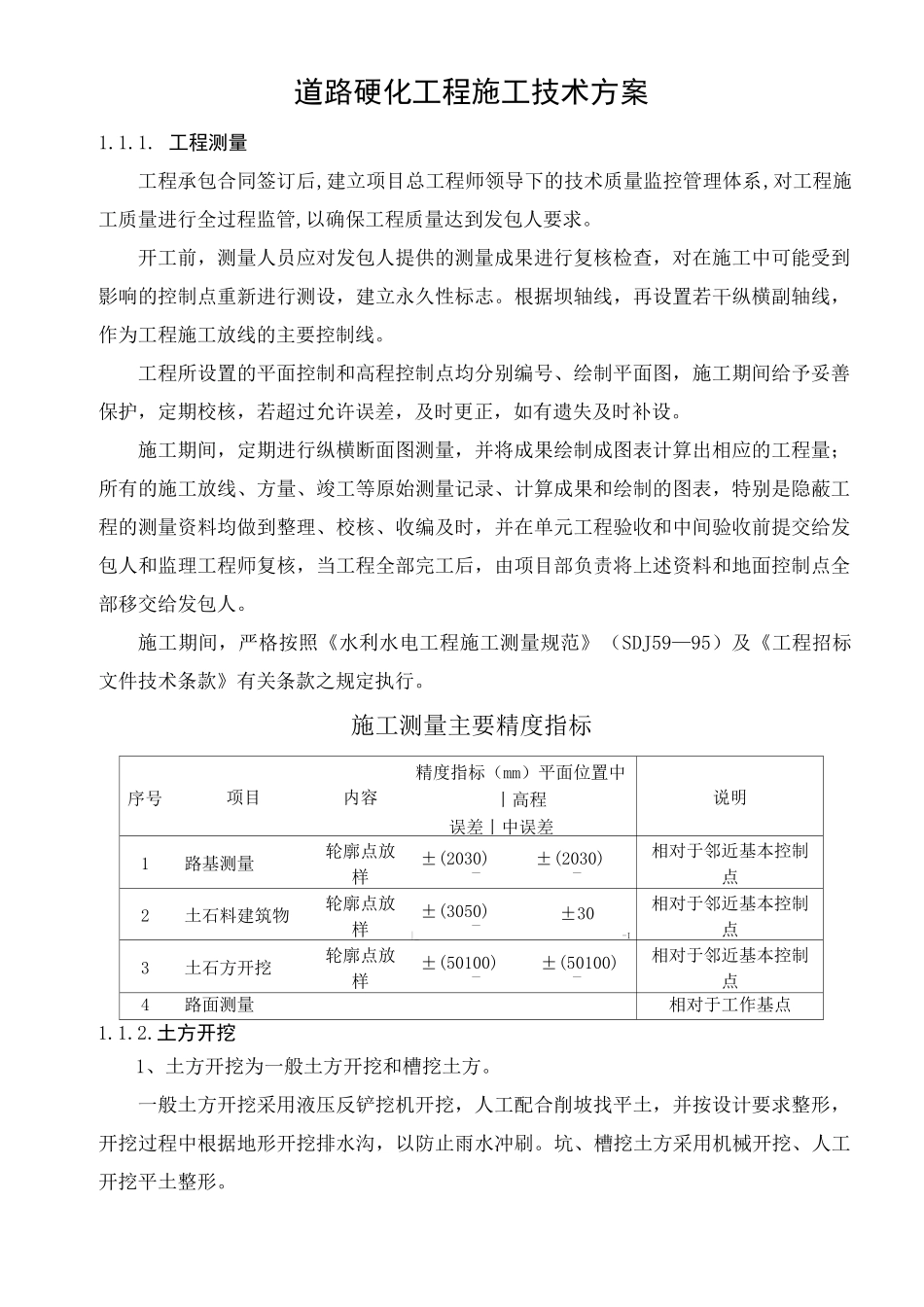

道路硬化工程施工技术方案1.1.1. 工程测量工程承包合同签订后,建立项目总工程师领导下的技术质量监控管理体系,对工程施工质量进行全过程监管,以确保工程质量达到发包人要求。开工前,测量人员应对发包人提供的测量成果进行复核检查,对在施工中可能受到影响的控制点重新进行测设,建立永久性标志。根据坝轴线,再设置若干纵横副轴线,作为工程施工放线的主要控制线。工程所设置的平面控制和高程控制点均分别编号、绘制平面图,施工期间给予妥善保护,定期校核,若超过允许误差,及时更正,如有遗失及时补设。施工期间,定期进行纵横断面图测量,并将成果绘制成图表计算出相应的工程量;所有的施工放线、方量、竣工等原始测量记录、计算成果和绘制的图表,特别是隐蔽工程的测量资料均做到整理、校核、收编及时,并在单元工程验收和中间验收前提交给发包人和监理工程师复核,当工程全部完工后,由项目部负责将上述资料和地面控制点全部移交给发包人。施工期间,严格按照《水利水电工程施工测量规范》(SDJ59—95)及《工程招标文件技术条款》有关条款之规定执行。施工测量主要精度指标序号项目内容精度指标(mm)平面位置中丨高程误差丨中误差说明1路基测量轮廓点放样±(2030)—±(2030)—相对于邻近基本控制点2土石料建筑物轮廓点放样±(3050)—|_±30-I相对于邻近基本控制点3土石方开挖轮廓点放样±(50100)—±(50100)—相对于邻近基本控制点4路面测量相对于工作基点1.1.2.土方开挖1、土方开挖为一般土方开挖和槽挖土方。一般土方开挖采用液压反铲挖机开挖,人工配合削坡找平土,并按设计要求整形,开挖过程中根据地形开挖排水沟,以防止雨水冲刷。坑、槽挖土方采用机械开挖、人工开挖平土整形。1.1.3. 砌体砌石施工1.1.3.1.砌体材料1、根据招标文件及有关规定:石料必须选用质地坚硬新鲜、无水锈、夹泥或裂纹的石灰岩,其物理力学指标,要求容重不小于 2.6t/m3,饱和极限抗压强度不低于 500kg/cm2。2、粗石料:要求棱角分明,六面基本平整,同一最大高差小于 1.0cm,其长度大于50cm,块高一般为 30cm,长短比不宜大于 3。3、块石:上、下面大致平整,无尖角、无薄边,块厚宜大于 25cm,最小重量为50kg,最大不宜超过 100kg。片石:无一定规则形状,用于塞缝,但其用量不得超过该处砌体重量的 10%。4、砌筑用的砂浆及小骨料砼所需的水泥、砂、水、细骨料质量的要求,应符合本章砼所用材料规定。砂浆、砼应符合施工详图的设计标号及和易性,具...
