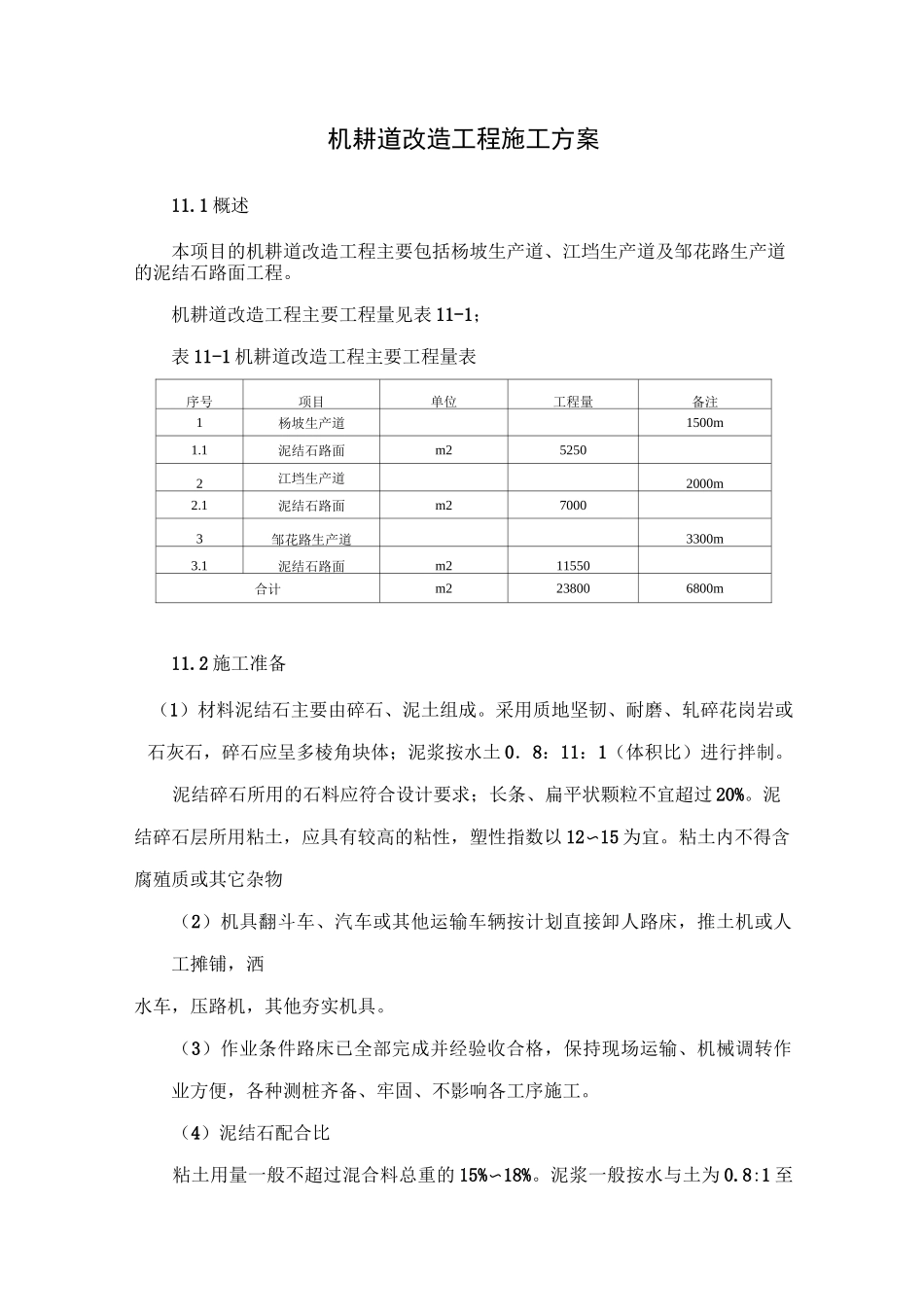

机耕道改造工程施工方案11
1 概述本项目的机耕道改造工程主要包括杨坡生产道、江垱生产道及邹花路生产道的泥结石路面工程
机耕道改造工程主要工程量见表 11-1;表 11-1 机耕道改造工程主要工程量表序号项目单位工程量备注1杨坡生产道1500m1
1泥结石路面m252502江垱生产道2000m2
1泥结石路面m270003邹花路生产道3300m3
1泥结石路面m211550合计m2238006800m11
2 施工准备(1)材料泥结石主要由碎石、泥土组成
采用质地坚韧、耐磨、轧碎花岗岩或石灰石,碎石应呈多棱角块体;泥浆按水土 0.8:11:1(体积比)进行拌制
泥结碎石所用的石料应符合设计要求;长条、扁平状颗粒不宜超过 20%
泥结碎石层所用粘土,应具有较高的粘性,塑性指数以 12〜15 为宜
粘土内不得含腐殖质或其它杂物(2)机具翻斗车、汽车或其他运输车辆按计划直接卸人路床,推土机或人工摊铺,洒水车,压路机,其他夯实机具
(3)作业条件路床已全部完成并经验收合格,保持现场运输、机械调转作业方便,各种测桩齐备、牢固、不影响各工序施工
(4)泥结石配合比粘土用量一般不超过混合料总重的 15%〜18%
泥浆一般按水与土为 0
8:1 至1:1 的体积比进行拌和配置
如过稠,则灌不下去,泥浆要积在石层表面;如过稀,则宜流淌于石层底部,干后体积缩小,粘结力降低,均将影响路面的强度和稳定性

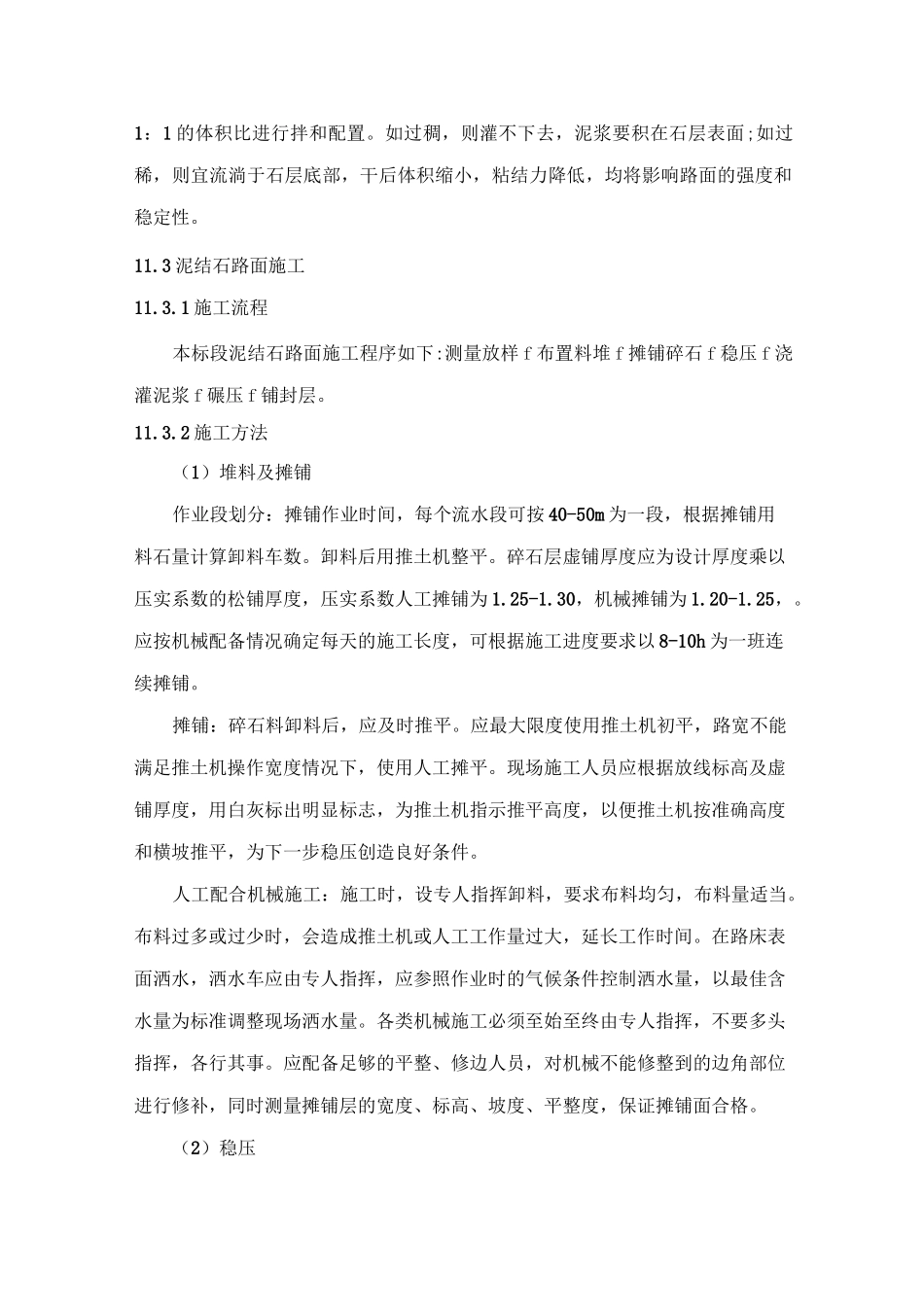

3 泥结石路面施工11
1 施工流程本标段泥结石路面施工程序如下:测量放样 f 布置料堆 f 摊铺碎石 f 稳压 f 浇灌泥浆 f 碾压 f 铺封层
2 施工方法(1)堆料及摊铺作业段划分:摊铺作业时间,每个流水段可按 40-50m 为一段,根据摊铺用料石量计算卸料车数
卸料后用推土机整平

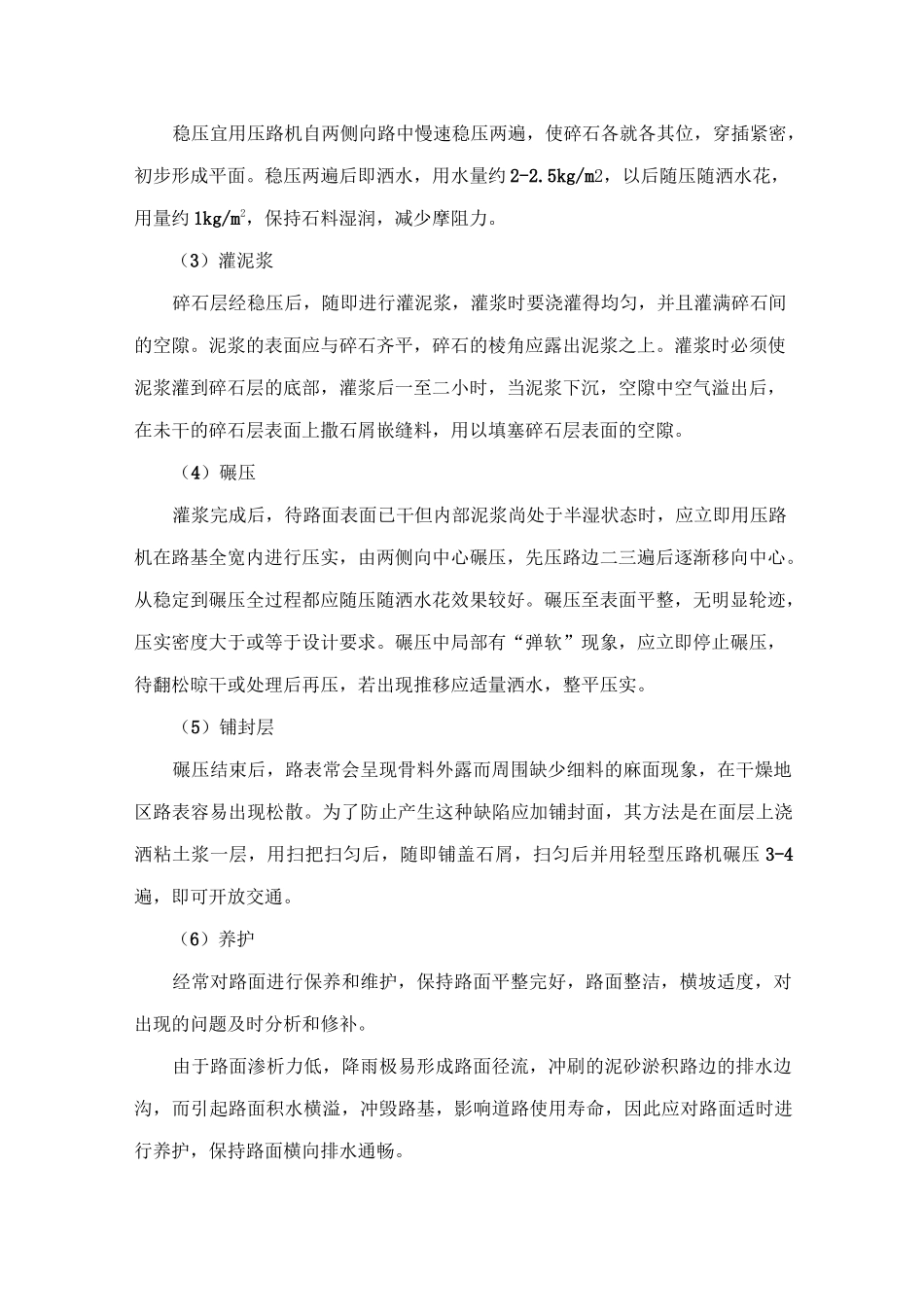

碎石层虚铺厚度应为设计厚度乘以压实系数的松铺厚度,压实系数人工摊铺为 1
