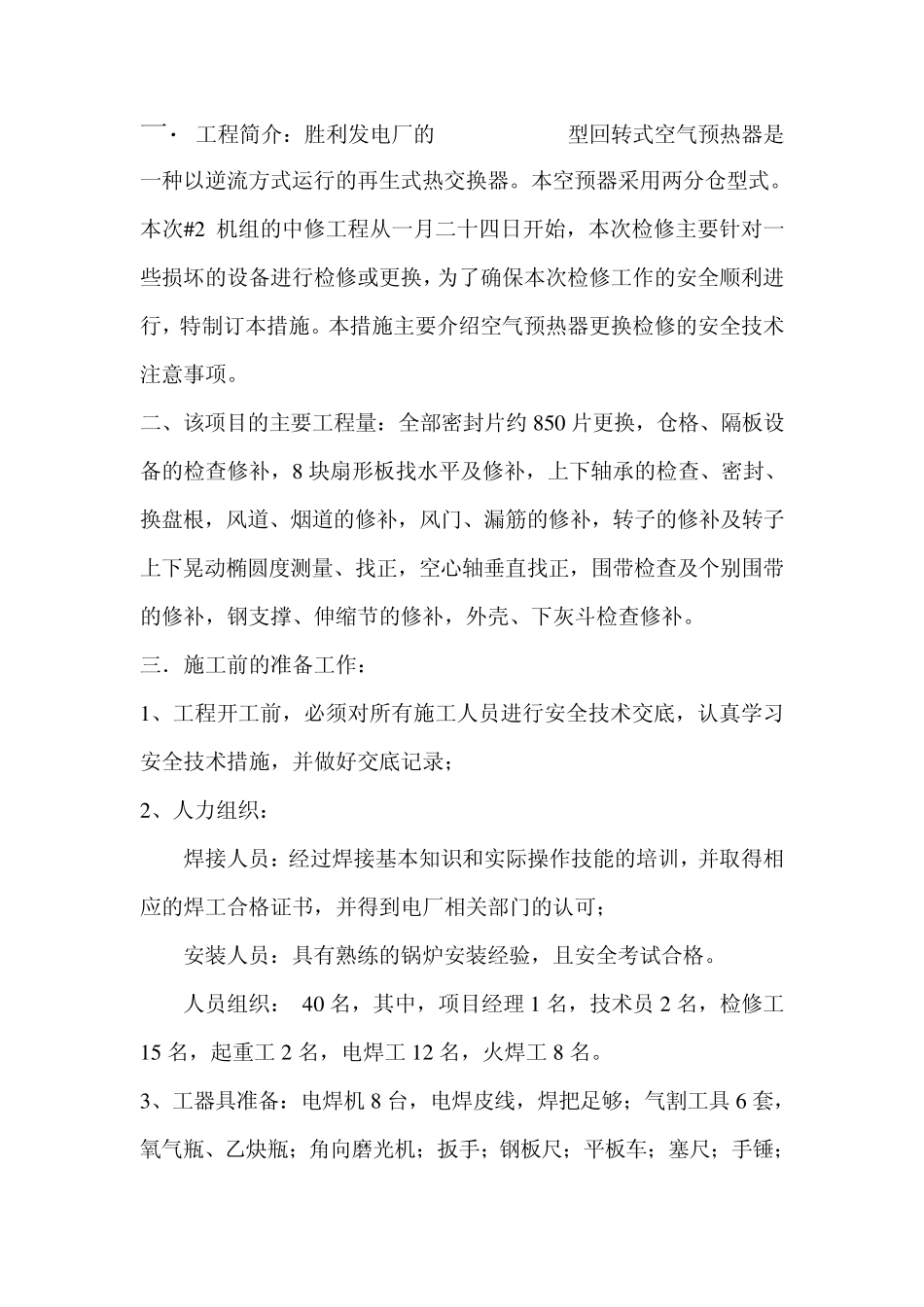

胜利发电厂 # 2 锅炉空气预热器更换检修 安全技术措施 编制: 审核: 批准: 一.工程简介:胜利发电厂的LAP8650/883型回转式空气预热器是一种以逆流方式运行的再生式热交换器
本空预器采用两分仓型式
本次# 2 机组的中修工程从一月二十四日开始,本次检修主要针对一些损坏的设备进行检修或更换,为了确保本次检修工作的安全顺利进行,特制订本措施
本措施主要介绍空气预热器更换检修的安全技术注意事项
二、该项目的主要工程量:全部密封片约 8 5 0 片更换,仓格、隔板设备的检查修补,8 块扇形板找水平及修补,上下轴承的检查、密封、换盘根,风道、烟道的修补,风门、漏筋的修补,转子的修补及转子上下晃动椭圆度测量、找正,空心轴垂直找正,围带检查及个别围带的修补,钢支撑、伸缩节的修补,外壳、下灰斗检查修补
三.施工前的准备工作: 1 、工程开工前,必须对所有施工人员进行安全技术交底,认真学习安全技术措施,并做好交底记录; 2 、人力组织: 焊接人员:经过焊接基本知识和实际操作技能的培训,并取得相应的焊工合格证书,并得到电厂相关部门的认可; 安装人员:具有熟练的锅炉安装经验,且安全考试合格
人员组织: 4 0 名,其中,项目经理 1 名,技术员 2 名,检修工1 5 名,起重工2 名,电焊工1 2 名,火焊工8 名
3 、工器具准备:电焊机8 台,电焊皮线,焊把足够;气割工具 6 套,氧气瓶、乙炔瓶;角向磨光机;扳手;钢板尺;平板车;塞尺;手锤;照明工具

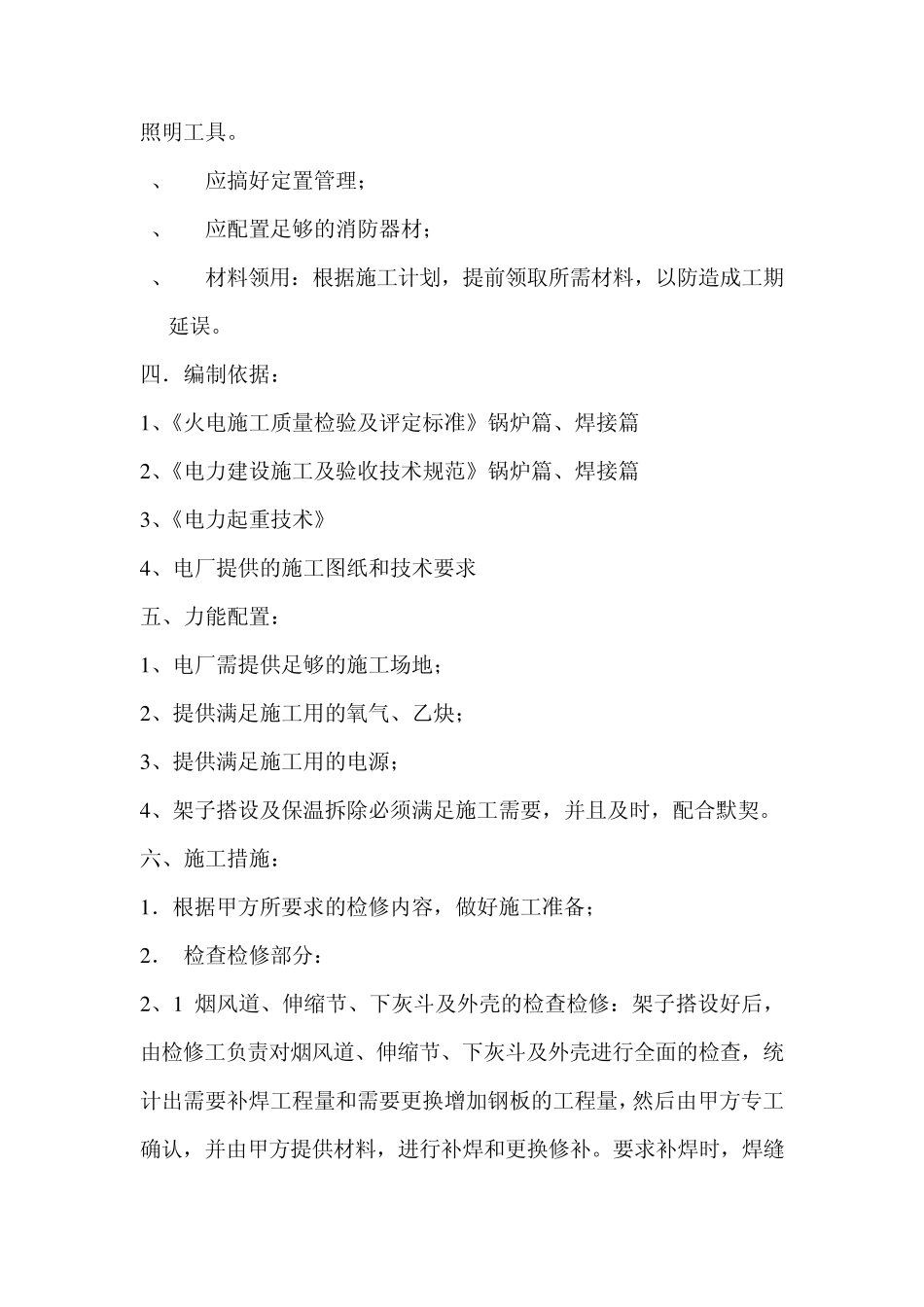

4、 应搞好定置管理; 5、 应配置足够的消防器材; 6、 材料领用:根据施工计划,提前领取所需材料,以防造成工期延误
