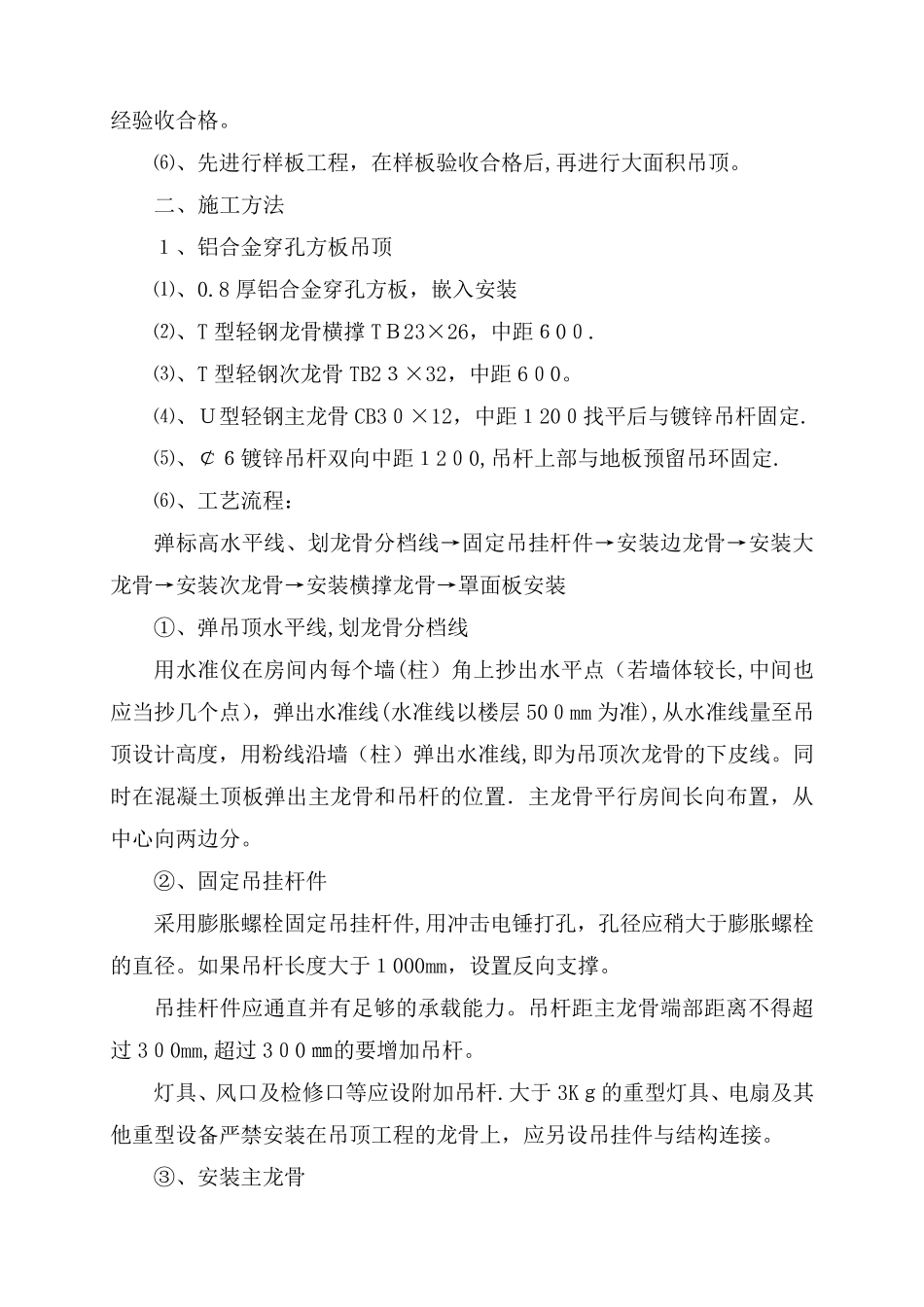

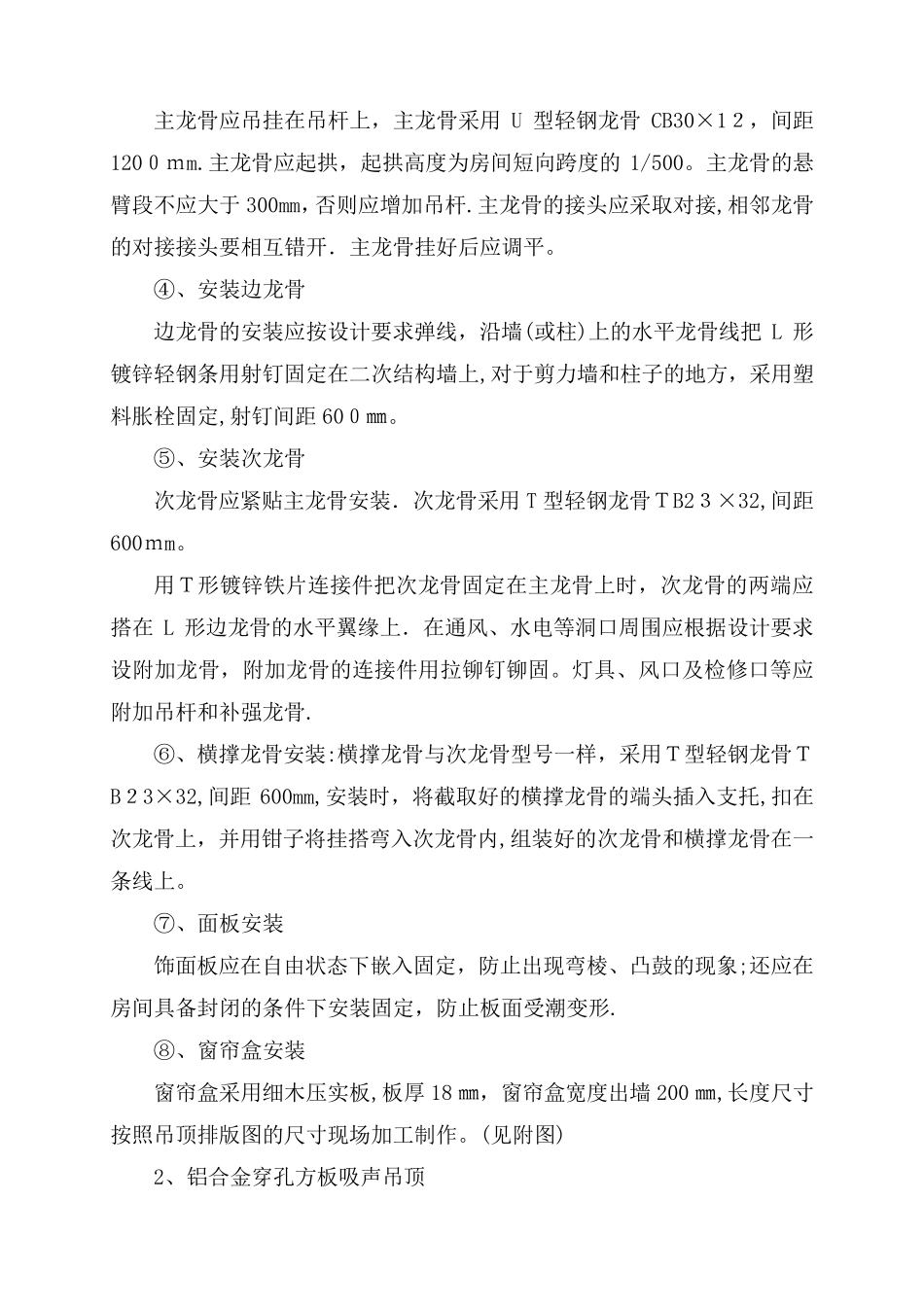

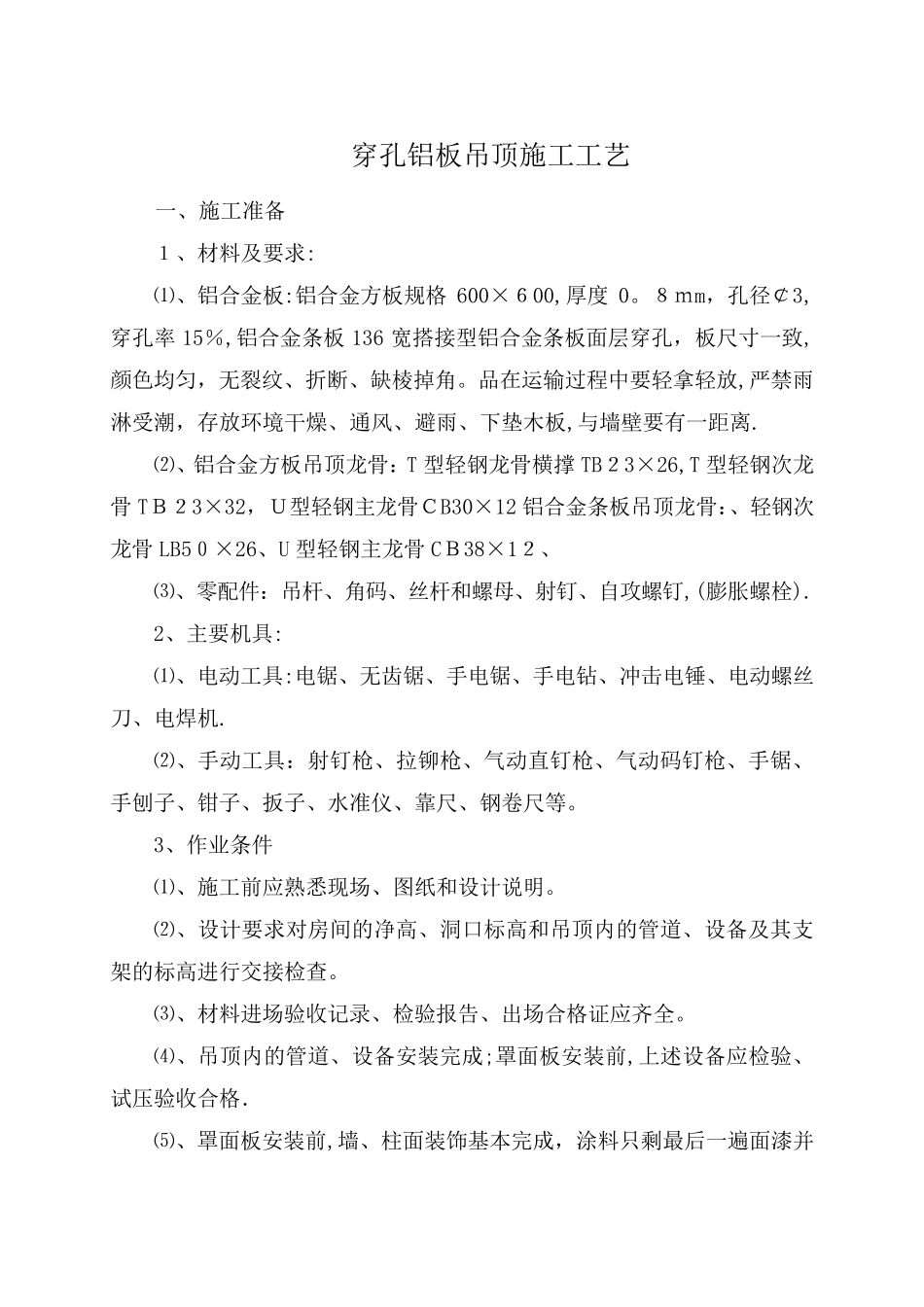

穿孔铝板吊顶施工工艺 一、施工准备 1、材料及要求: ⑴、铝合金板:铝合金方板规格600×600,厚度 0。8mm,孔径¢3,穿孔率 15%,铝合金条板136 宽搭接型铝合金条板面层穿孔,板尺寸一致,颜色均匀,无裂纹、折断、缺棱掉角。品在运输过程中要轻拿轻放,严禁雨淋受潮,存放环境干燥、通风、避雨、下垫木板,与墙壁要有一距离. ⑵、铝合金方板吊顶龙骨:T 型轻钢龙骨横撑 TB23×26,T 型轻钢次龙骨 TB23×32,U型轻钢主龙骨CB30×12 铝合金条板吊顶龙骨:、轻钢次龙骨 LB50×26、U 型轻钢主龙骨 CB38×12、 ⑶、零配件:吊杆、角码、丝杆和螺母、射钉、自攻螺钉,(膨胀螺栓). 2、主要机具: ⑴、电动工具:电锯、无齿锯、手电锯、手电钻、冲击电锤、电动螺丝刀、电焊机. ⑵、手动工具:射钉枪、拉铆枪、气动直钉枪、气动码钉枪、手锯、手刨子、钳子、扳子、水准仪、靠尺、钢卷尺等。 3、作业条件 ⑴、施工前应熟悉现场、图纸 和设 计 说 明 。 ⑵、设 计 要求对 房 间 的 净 高 、洞 口 标 高 和吊顶内 的 管 道 、设 备及其 支架 的 标 高 进 行 交 接检 查 。 ⑶、材料进 场验 收 记 录 、检 验 报 告 、出 场合格证 应齐 全 。 ⑷ 、吊顶内 的 管 道 、设 备安 装 完 成 ;罩 面板安 装 前,上 述 设 备应检 验 、试 压 验 收 合格. ⑸ 、罩 面板安 装 前,墙、柱 面装 饰 基 本 完 成 ,涂 料只 剩 最 后 一遍 面漆 并经验收合格。 ⑹、先进行样板工程,在样板验收合格后,再进行大面积吊顶。 二、施工方法 1、铝合金穿孔方板吊顶 ⑴、0.8 厚铝合金穿孔方板,嵌入安装 ⑵、T 型轻钢龙骨横撑TB23×26,中距600. ⑶、T 型轻钢次龙骨TB23×32,中距 600。 ⑷、U型轻钢主龙骨CB30×12,中距1200找平后与镀锌吊杆固定. ⑸、¢6镀锌吊杆双向中距1200,吊杆上部与地板预留吊环固定. ⑹、工艺流程: 弹标高水平线、划龙骨分档线→固定吊挂杆件→安装边龙骨→安装大龙骨→安装次龙骨→安装横撑龙骨→罩面板安装 ①、弹吊顶水平线,划龙骨分档线 用水准仪在房间内每个墙(柱)角上抄出水平点(若墙体较长,中间也应当抄几个点),弹出水准线(水准线以楼层 500mm 为准),从水准线量至吊顶设计高度,用粉线沿墙(柱)弹出水准线,即为吊顶次龙骨的下皮线。同时在混凝土顶板弹出主龙骨和吊杆的位置.主龙骨平行房...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

穿孔铝板吊顶施工工艺

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
