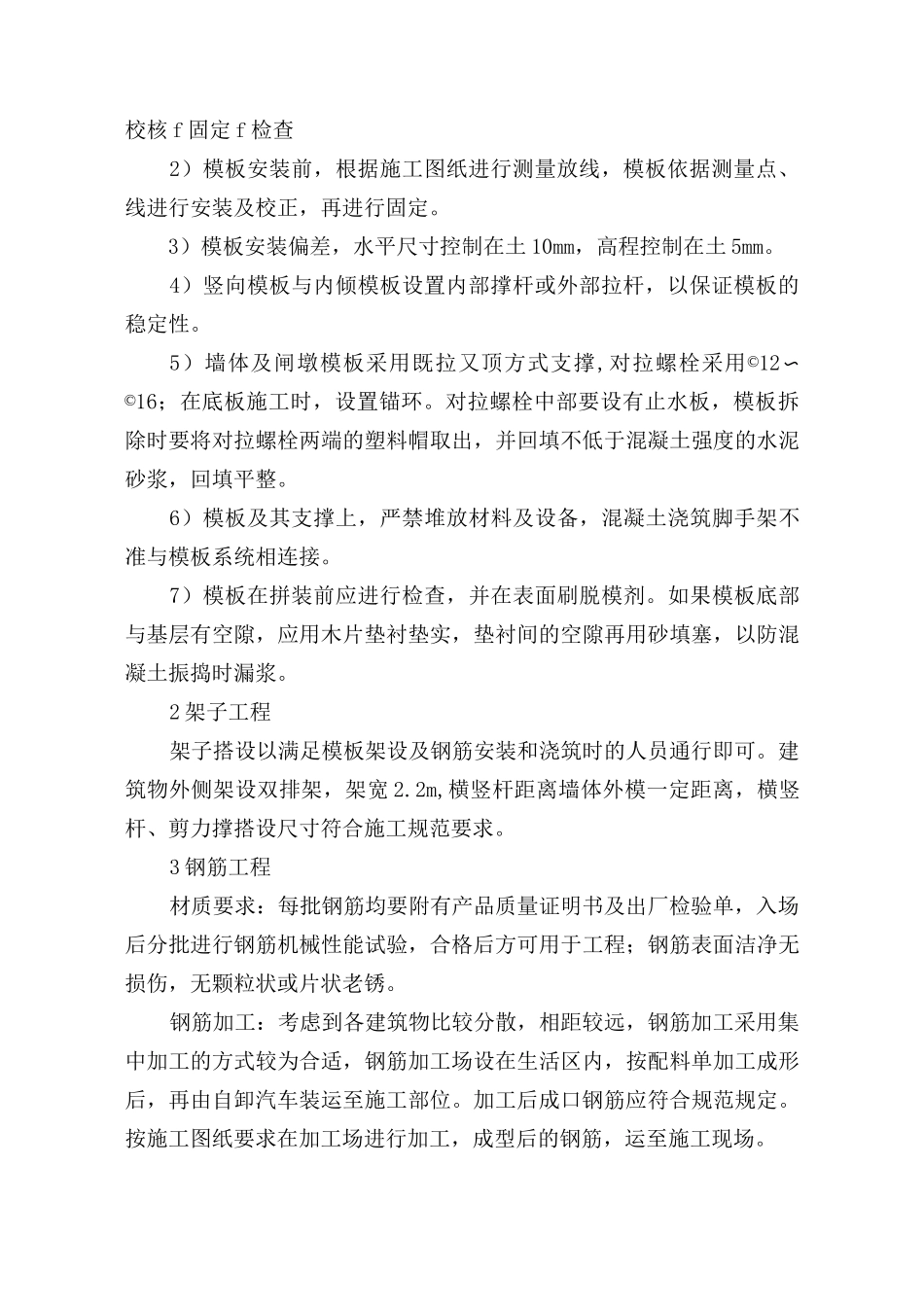

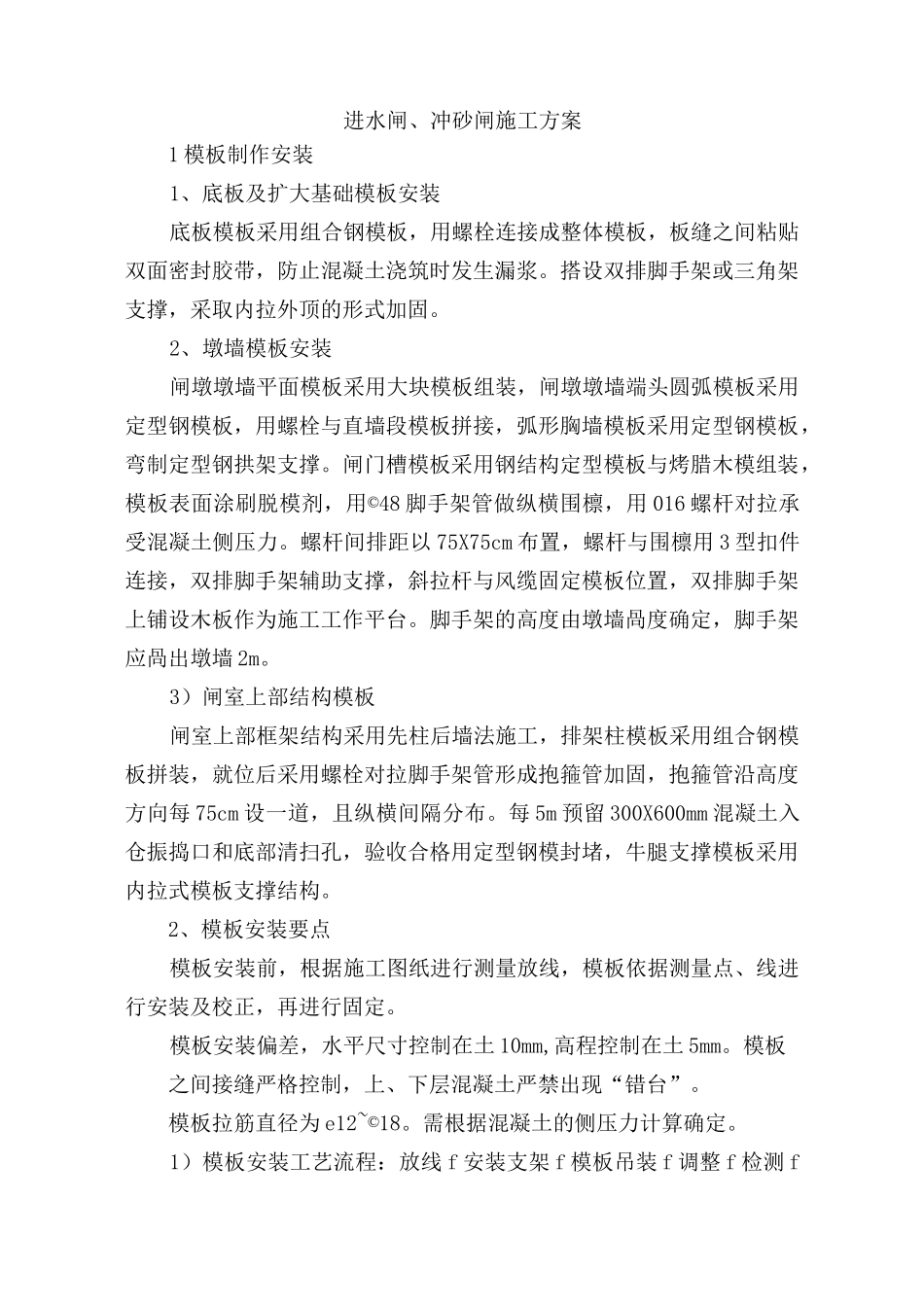

进水闸、冲砂闸施工方案1 模板制作安装1、底板及扩大基础模板安装底板模板采用组合钢模板,用螺栓连接成整体模板,板缝之间粘贴双面密封胶带,防止混凝土浇筑时发生漏浆
搭设双排脚手架或三角架支撑,采取内拉外顶的形式加固
2、墩墙模板安装闸墩墩墙平面模板采用大块模板组装,闸墩墩墙端头圆弧模板采用定型钢模板,用螺栓与直墙段模板拼接,弧形胸墙模板采用定型钢模板,弯制定型钢拱架支撑
闸门槽模板采用钢结构定型模板与烤腊木模组装,模板表面涂刷脱模剂,用©48 脚手架管做纵横围檩,用 016 螺杆对拉承受混凝土侧压力
螺杆间排距以 75X75cm 布置,螺杆与围檩用 3 型扣件连接,双排脚手架辅助支撑,斜拉杆与风缆固定模板位置,双排脚手架上铺设木板作为施工工作平台
脚手架的高度由墩墙咼度确定,脚手架应咼出墩墙 2m
3)闸室上部结构模板闸室上部框架结构采用先柱后墙法施工,排架柱模板采用组合钢模板拼装,就位后采用螺栓对拉脚手架管形成抱箍管加固,抱箍管沿高度方向每 75cm 设一道,且纵横间隔分布
每 5m 预留 300X600mm 混凝土入仓振捣口和底部清扫孔,验收合格用定型钢模封堵,牛腿支撑模板采用内拉式模板支撑结构
2、模板安装要点模板安装前,根据施工图纸进行测量放线,模板依据测量点、线进行安装及校正,再进行固定
模板安装偏差,水平尺寸控制在土 10mm,高程控制在土 5mm
模板之间接缝严格控制,上、下层混凝土严禁出现“错台”
模板拉筋直径为 e12~©18
需根据混凝土的侧压力计算确定
1)模板安装工艺流程:放线 f 安装支架 f 模板吊装 f 调整 f 检测 f校核 f 固定 f 检查2)模板安装前,根据施工图纸进行测量放线,模板依据测量点、线进行安装及校正,再进行固定
3)模板安装偏差,水平尺寸控制在土 10mm,高程控制在土 5mm

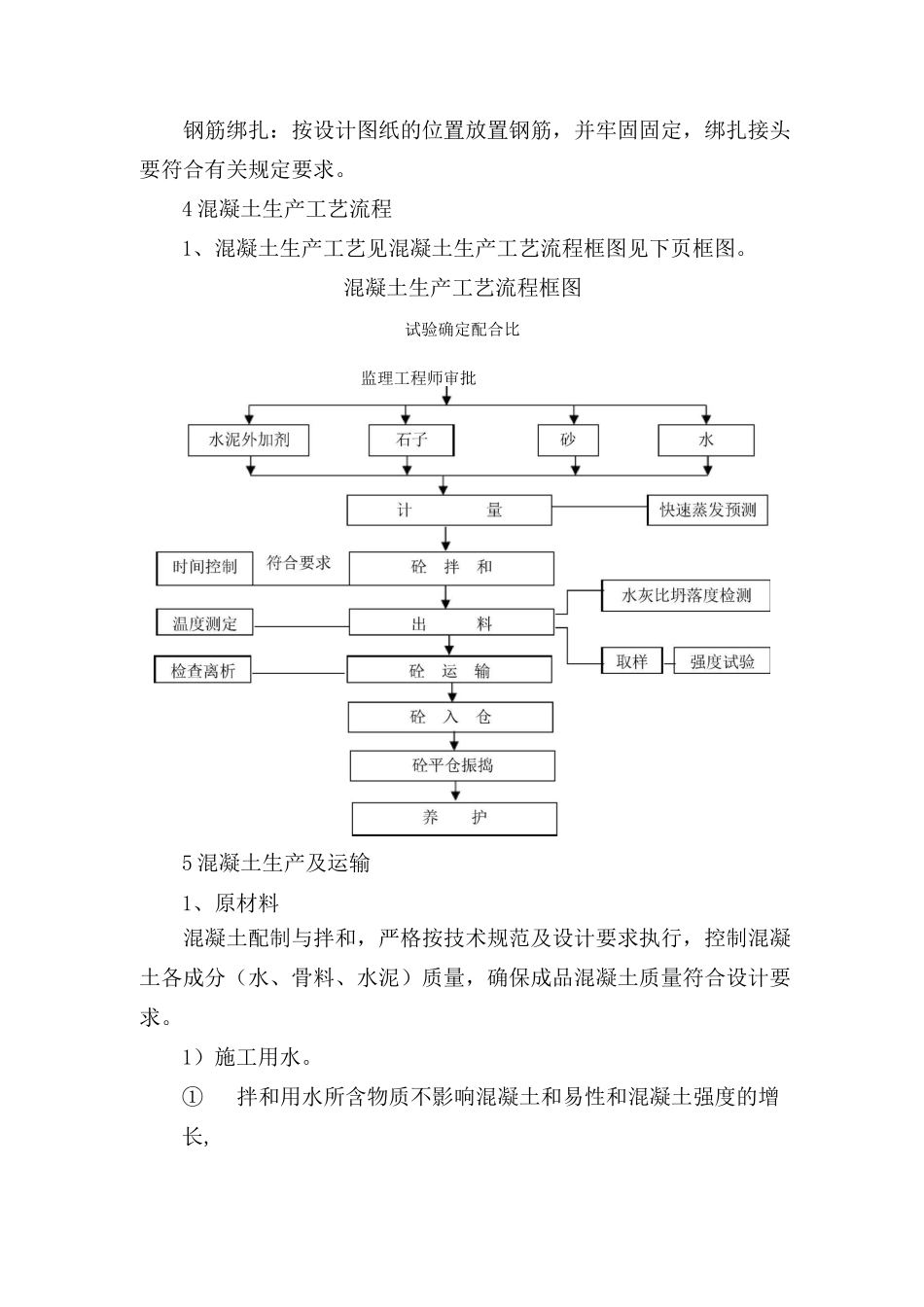

4)竖向模板与内倾模板设置内部撑杆或外部拉杆,以
