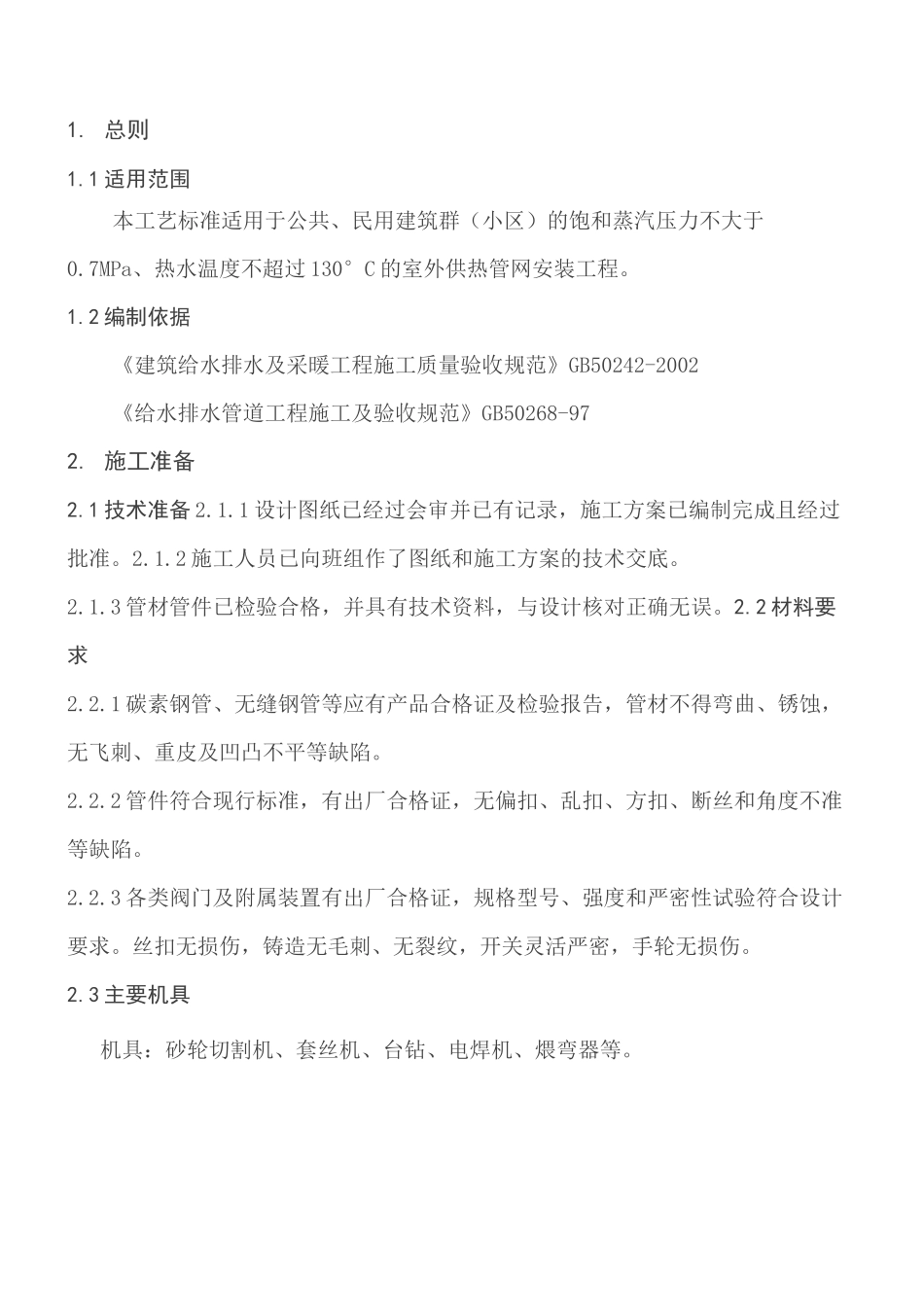

1 适用范围本工艺标准适用于公共、民用建筑群(小区)的饱和蒸汽压力不大于0
7MPa、热水温度不超过 130°C 的室外供热管网安装工程
2 编制依据《建筑给水排水及采暖工程施工质量验收规范》GB50242-2002《给水排水管道工程施工及验收规范》GB50268-972
1 技术准备 2
1 设计图纸已经过会审并已有记录,施工方案已编制完成且经过批准
2 施工人员已向班组作了图纸和施工方案的技术交底
3 管材管件已检验合格,并具有技术资料,与设计核对正确无误
2 材料要求2
1 碳素钢管、无缝钢管等应有产品合格证及检验报告,管材不得弯曲、锈蚀,无飞刺、重皮及凹凸不平等缺陷
2 管件符合现行标准,有出厂合格证,无偏扣、乱扣、方扣、断丝和角度不准等缺陷
3 各类阀门及附属装置有出厂合格证,规格型号、强度和严密性试验符合设计要求
丝扣无损伤,铸造无毛刺、无裂纹,开关灵活严密,手轮无损伤

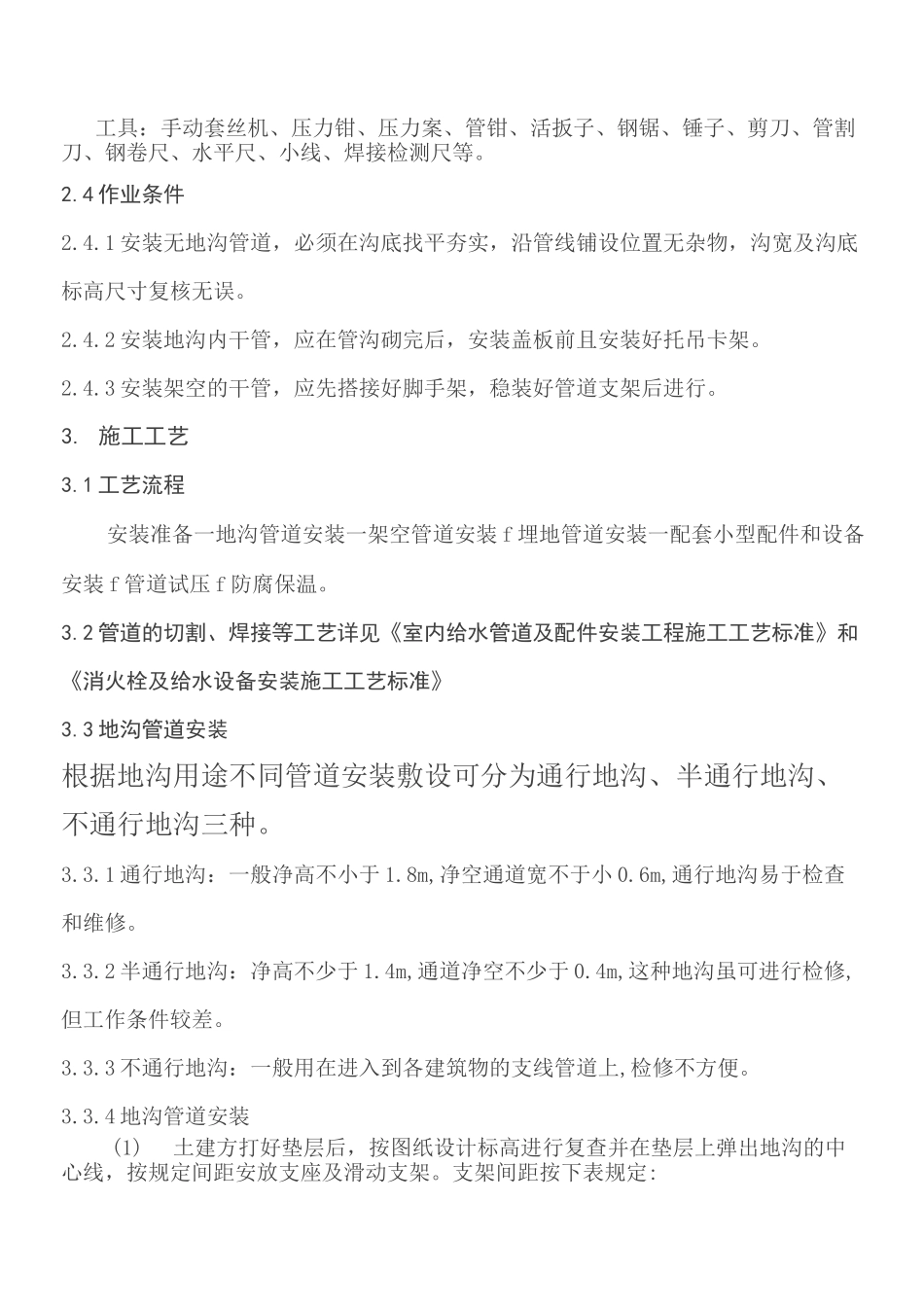

3 主要机具机具:砂轮切割机、套丝机、台钻、电焊机、煨弯器等
工具:手动套丝机、压力钳、压力案、管钳、活扳子、钢锯、锤子、剪刀、管割刀、钢卷尺、水平尺、小线、焊接检测尺等
4 作业条件2
1 安装无地沟管道,必须在沟底找平夯实,沿管线铺设位置无杂物,沟宽及沟底标高尺寸复核无误
2 安装地沟内干管,应在管沟砌完后,安装盖板前且安装好托吊卡架
3 安装架空的干管,应先搭接好脚手架,稳装好管道支架后进行
1 工艺流程安装准备一地沟管道安装一架空管道安装 f 埋地管道安装一配套小型配件和设备安装 f 管道试压 f 防腐保温
2 管道的切割、焊接等工艺详见《室内给水管道及配件安装工程施工工艺标准》和《消火栓及给水设备安装施工工艺标准》3

3 地沟管道安装根据地沟用途不同管道安装敷设
